Les travaux de construction de la « nursery
school » ont
démarré en décembre 2014 et
devraient
se terminer en avril 2015.

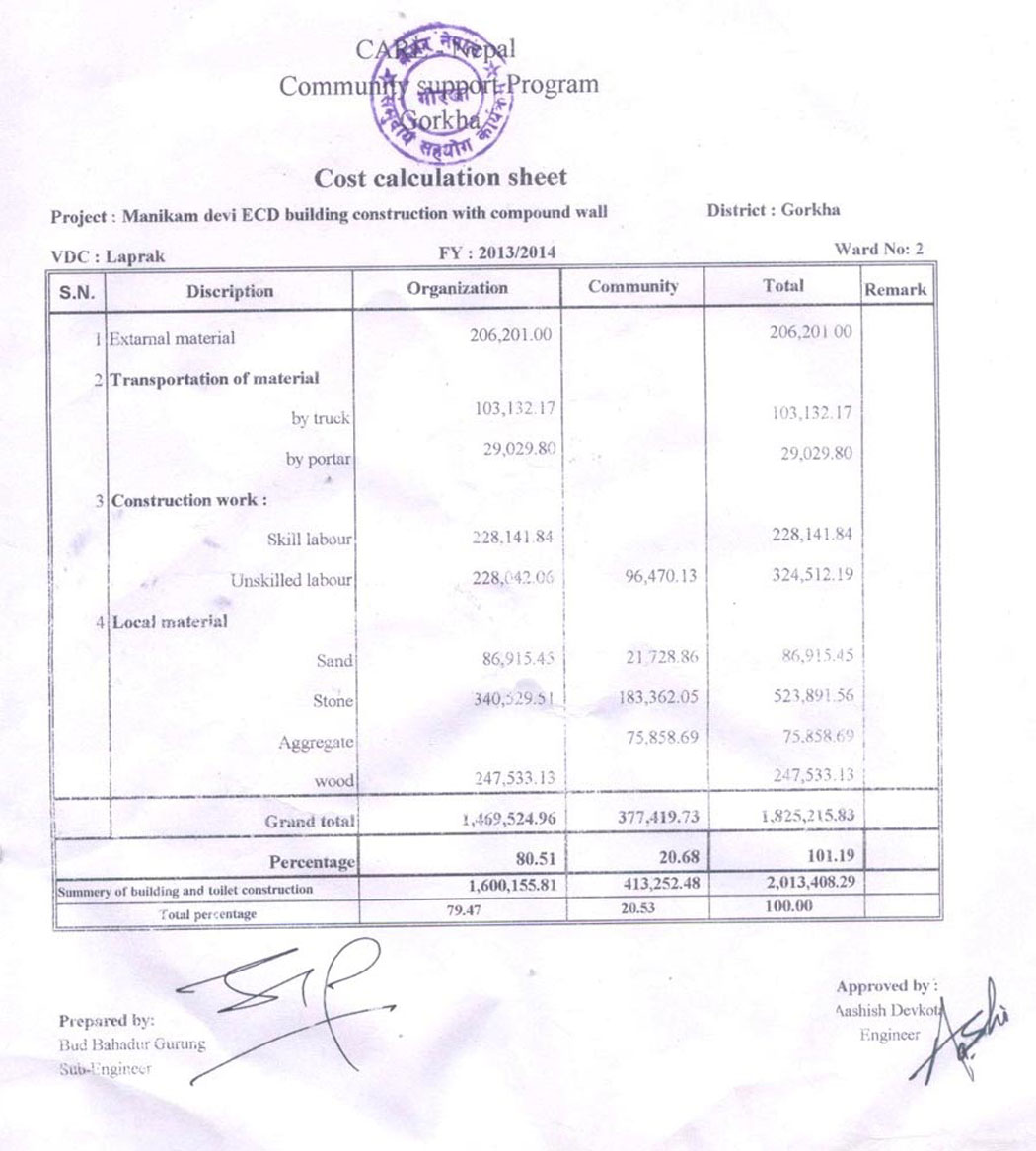

Le coût prévisionnel du bâtiment est de 2,013,408.29 RS et sera financé de la façon suivante: *1,600,155.81 RS par notre association *413,252.42 RS par le village sous forme de travaux

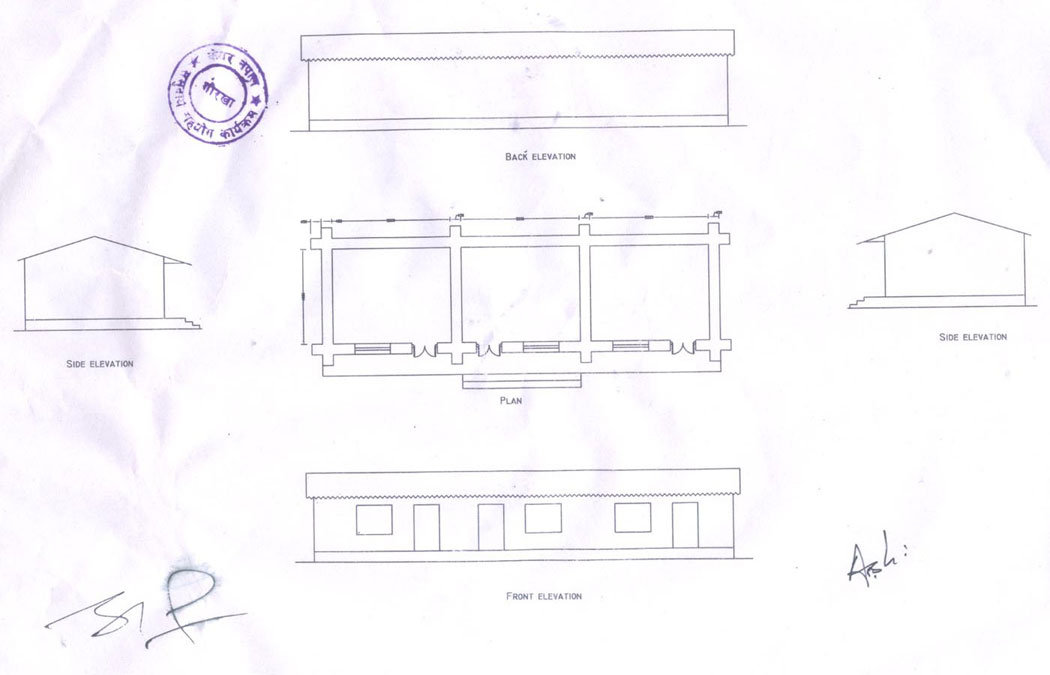

LE PLAN ET LE DEVIS

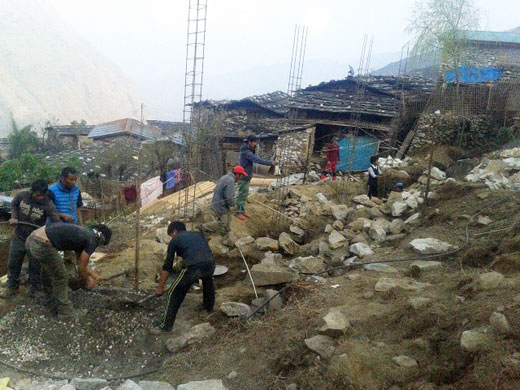

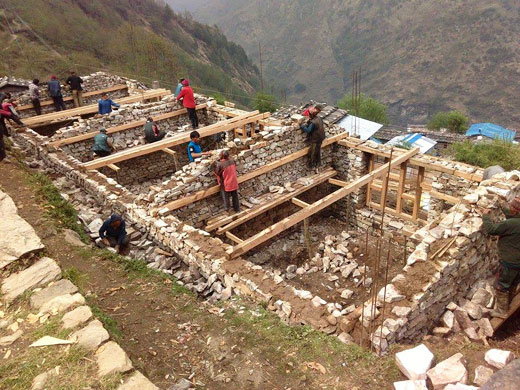

QUELQUES PHOTOS DES TRAVAUX DEMARRES EN DECEMBRE

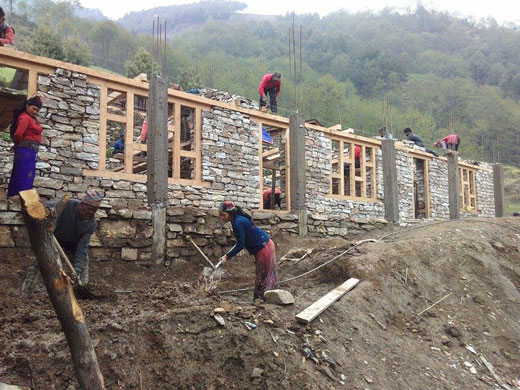

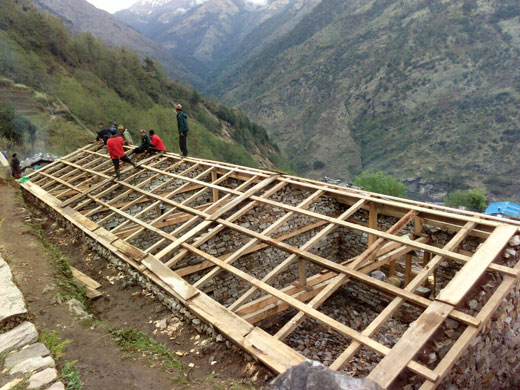

Fin mars les travaux ont bien avancé et devraient pratiquement être terminés en mai.

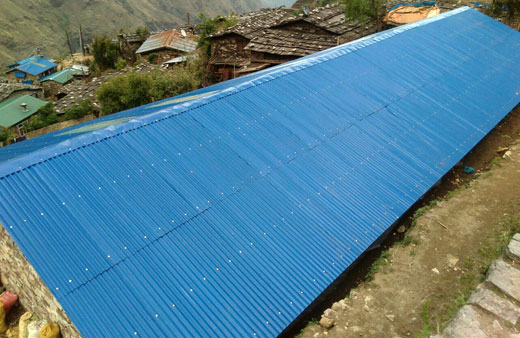

Mi avril le toit est posé et l'enduit intérieur est commencé.
|
|||||||
|
