LAPRAK 2022/2023, CONSTRUCTION D'UN INTERNAT AUX NORMES ANTISISMIQUES

Le projet : cliquez-ici
Pour le devis : cliquez-ici
Pour le plan : cliquez-la

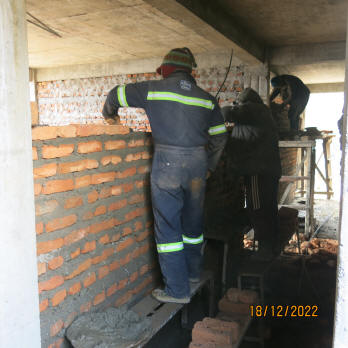

Livraison du matériel et préparation des renforcements en ferraille : cliquez-ici
La préparation du terrain : cliquez-ici
Début juin, préparation des fondations : cliquez-ici
Fin juin, construction du premier niveau : cliquez-ici

Avril 2009, inauguration de l'internat                                                                           Avril 2015, le bâtiment après le séisme

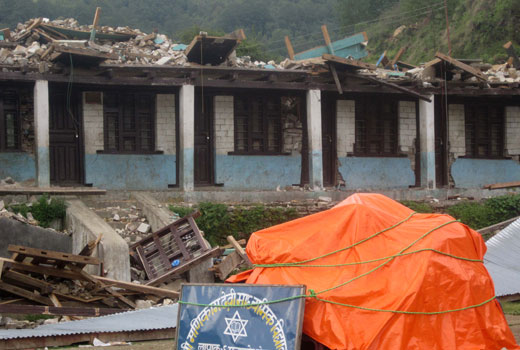

En 2008, nous avions financé la construction d'un internat sur l'ancien campus scolaire. Le bâtiment a été entièrement détruit par le séisme d'avril 2015.

Comme prévu dans notre programme de reconstruction, nous financerons sur les années 21/22 la reconstruction d'un internat aux normes antisismiques sur le nouveau campus scolaire.

Le projet

A la demande du Président de la Région et du Directeur de l'Ecole, un plan décennal a été établi pour l'aménagement final du campus scolaire. C'est l'ingénieur Sujan Pokharel (de la société « Horizon Engineering Solution ») qui a établi le document.
La remise du plan aux autorités de la région et au Directeur de l'école a eu lieu à Gorkha, en présence de Sunar et de Monsieur Khatel.

Ci-dessous le plan décennal très ambitieux du Président de la Région et du Directeur de l'Ecole pour l'aménagement final du campus scolaire.

Comme prévu dans notre planning financier, nous avons prévu de financer uniquement la construction d'un internat appelé dans le projet (R) "Boys Hostel". Nous paierons également son équipement en lits, armoires, tables, bureaux, réchauds à gaz... ce qui n’est pas prévu dans le devis reçu :
Construction : 21 838 850 Rps +  équipement estimé à 2 200 000 Rps = 24 088 850 Rps (environ 192 710€)

Le projet est très ambitieux. Le bâtiment construit aux normes antisismiques comprendra 3 niveaux, 12 chambres pour les élèves et 3 chambres pour les enseignants réparties sur les 2 premiers niveaux. Il y aura des douches et des toilettes à chaque niveau de chambres. Le 3ème niveau sera réservé aux cuisines et à la salle à manger.
Dans un premier temps, filles et garçons seront dans le même bâtiment mais à un niveau différent
.

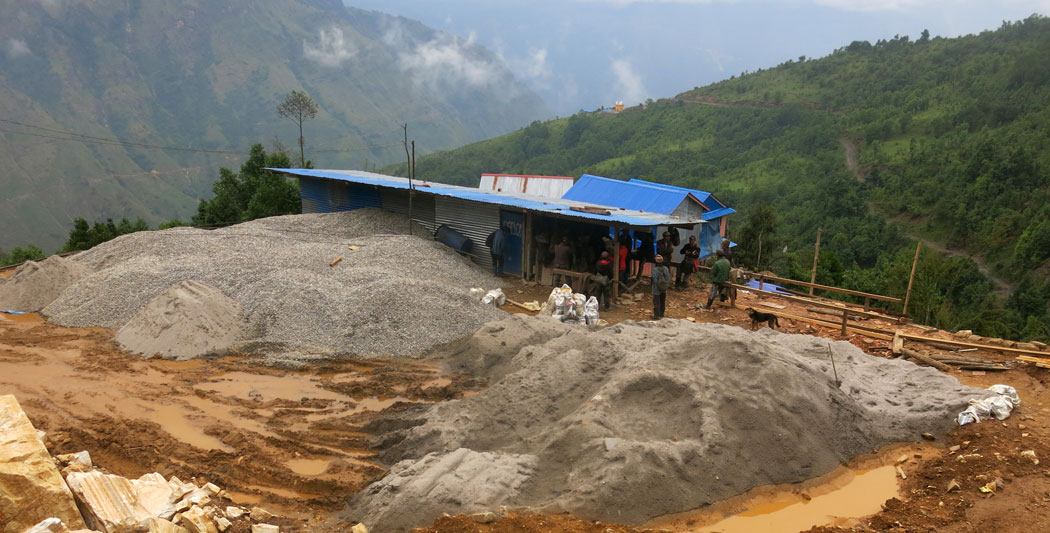

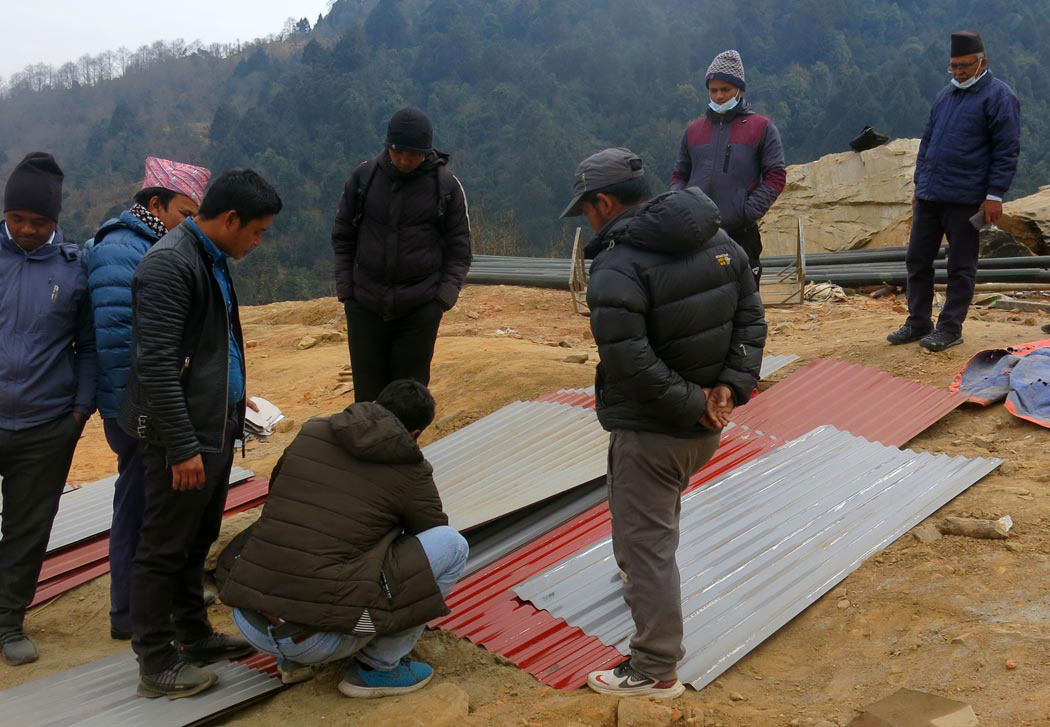

Livraison du matériel

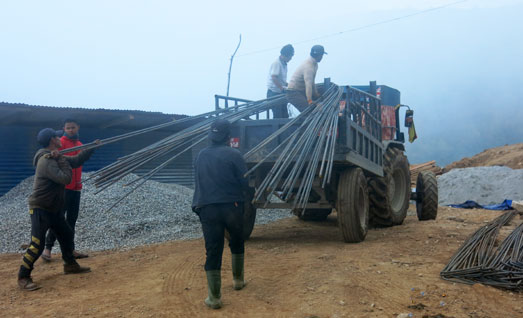

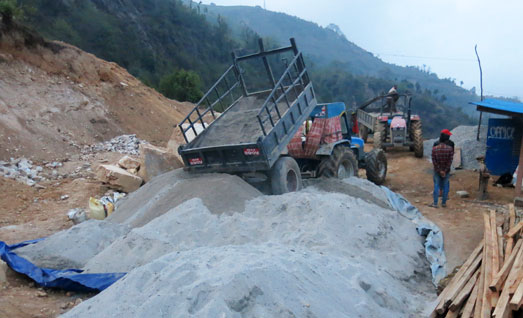

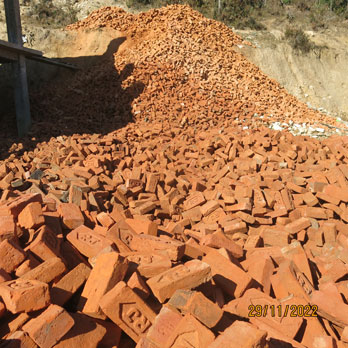

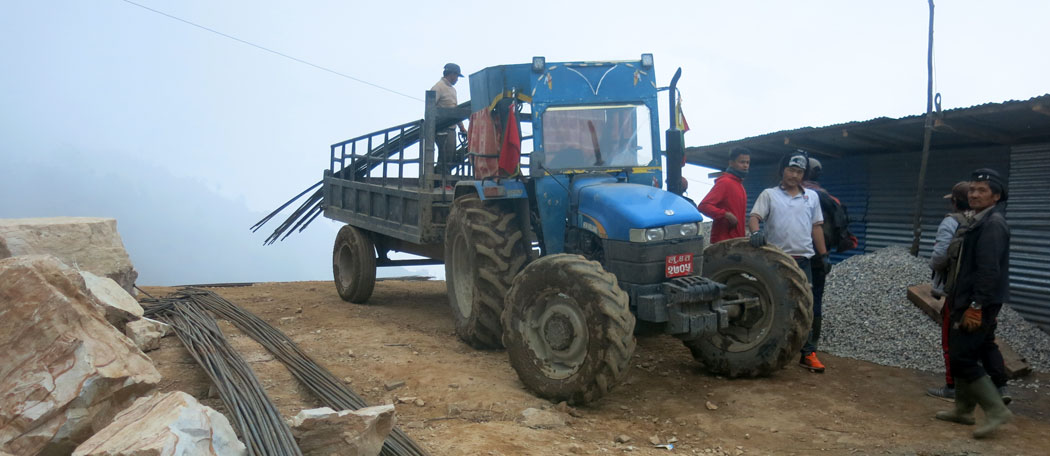

Livraison des ferrailles et du ciment

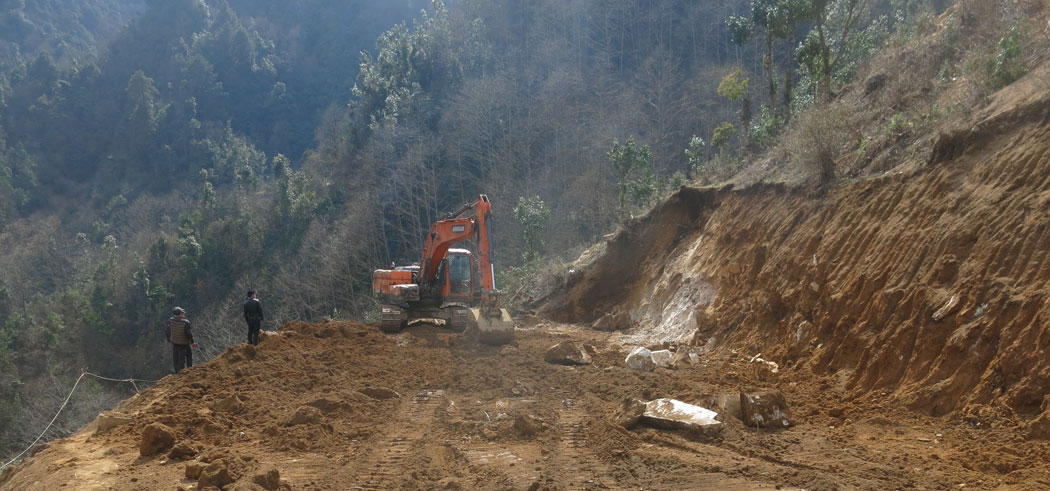

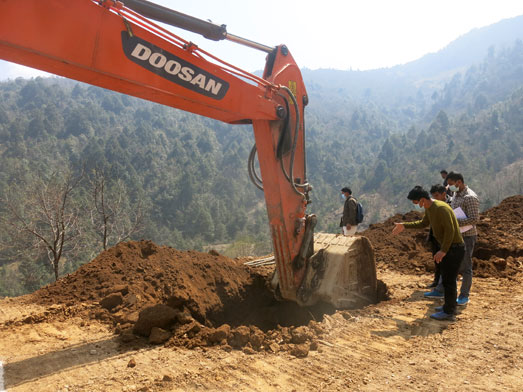

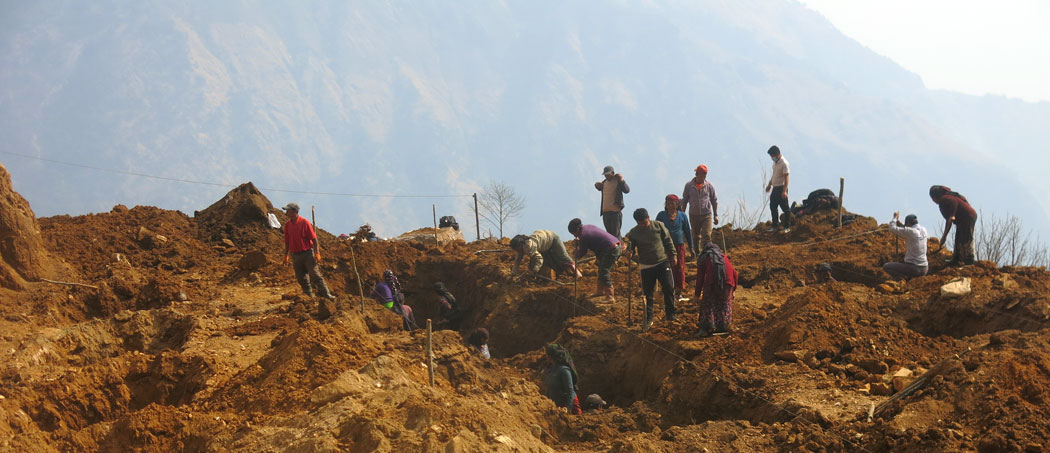

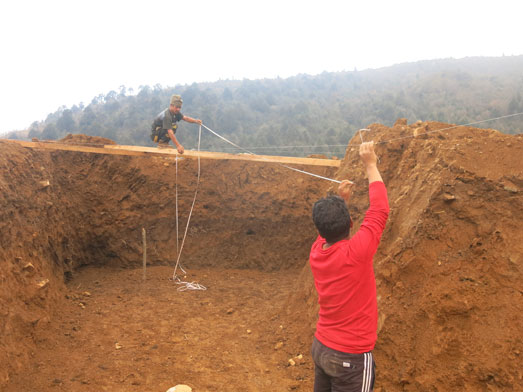

La préparation du terrain

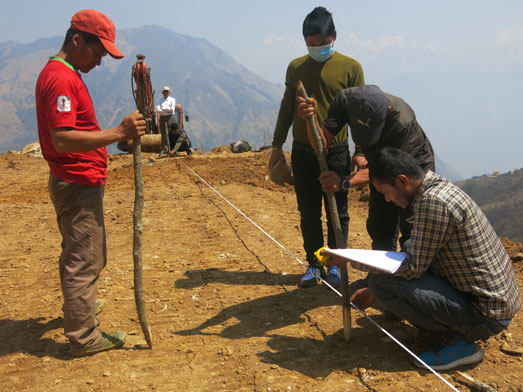

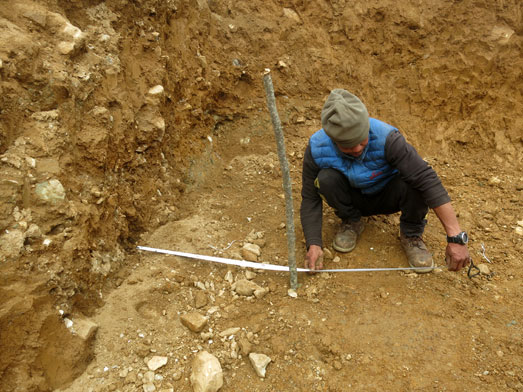

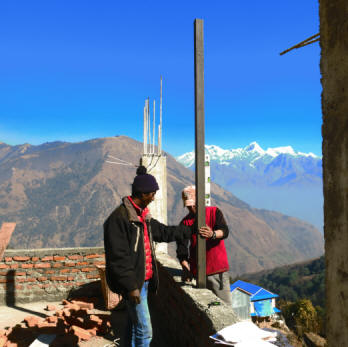

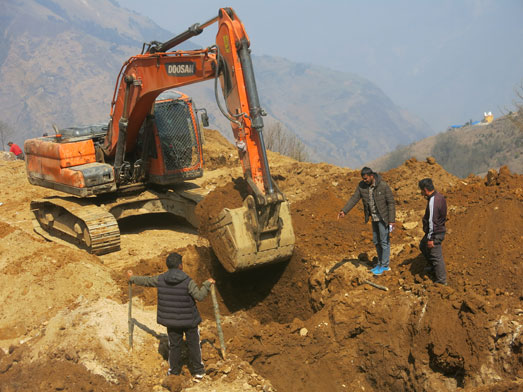

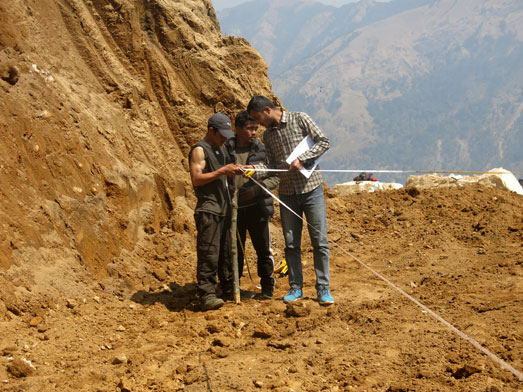

Passage de Sujan Pokharel, ingénieur architecte du Ministère de l'Education, pour définir les emplacements des fondations avec le Comité de Construction Lapraki

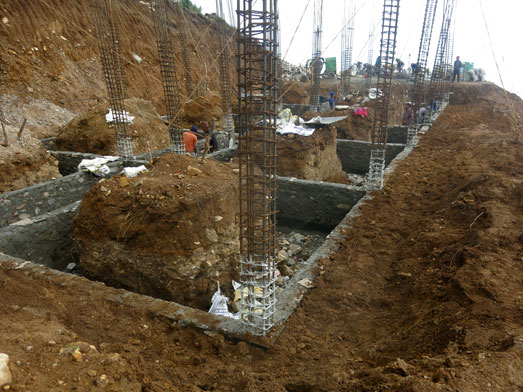

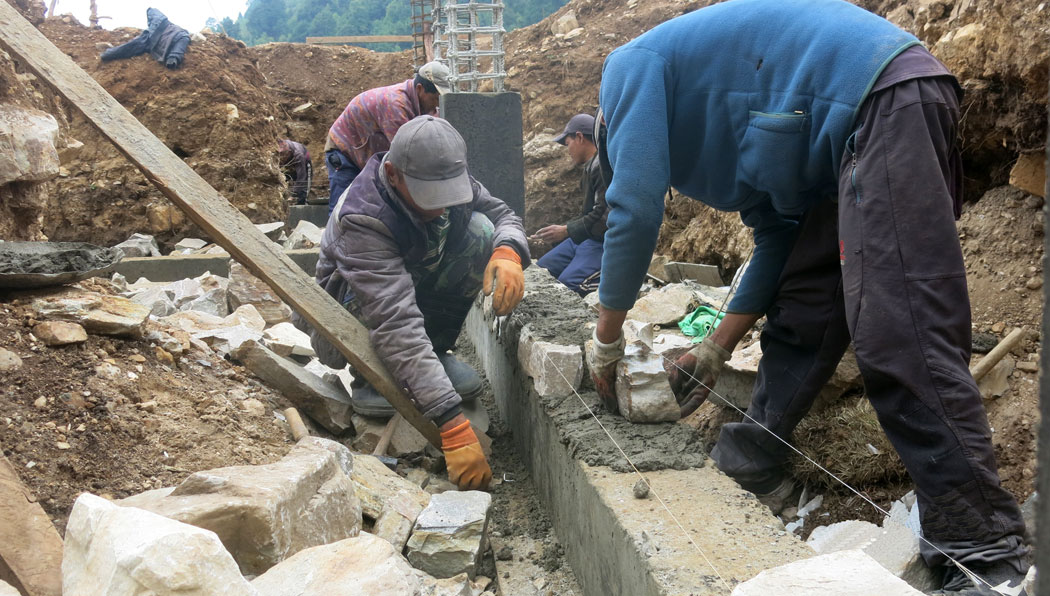

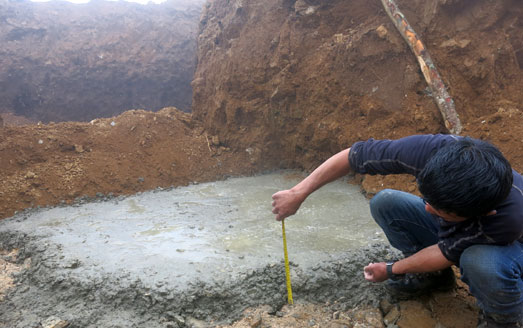

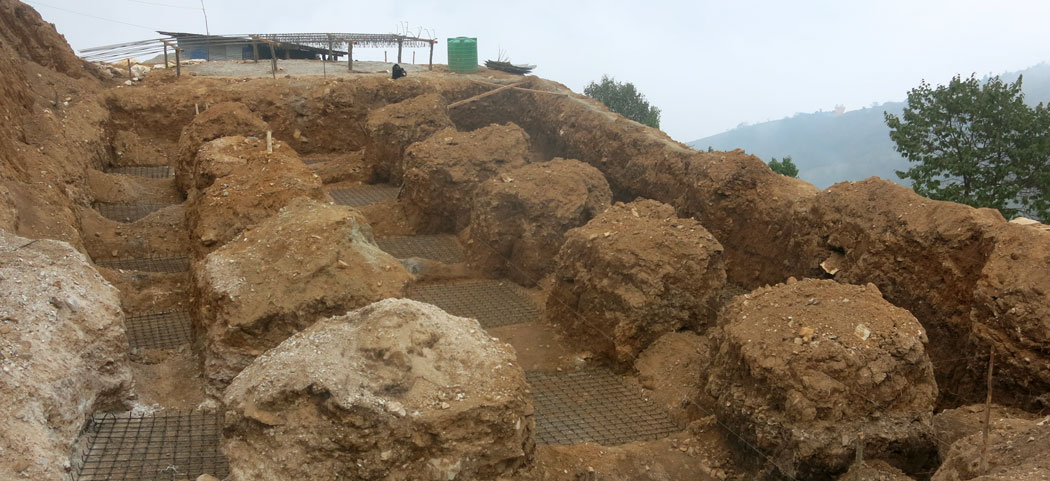

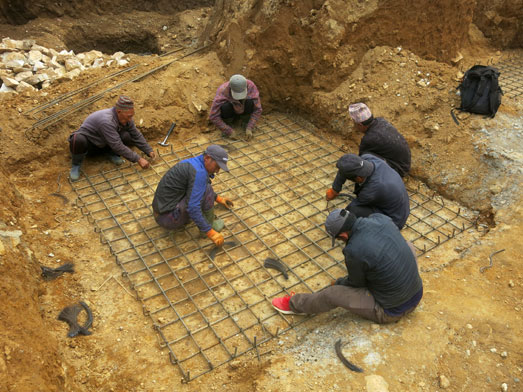

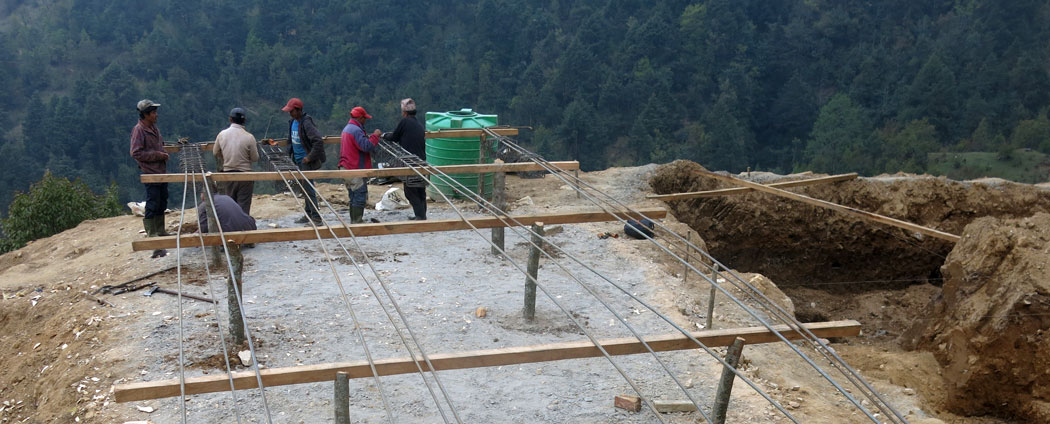

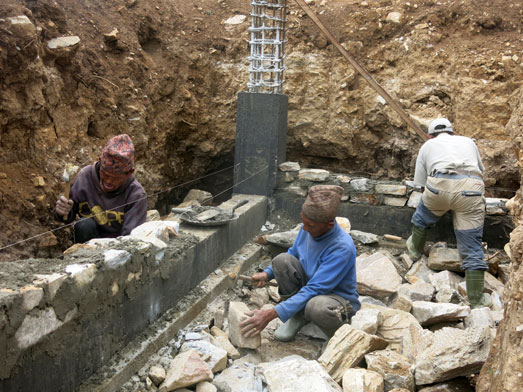

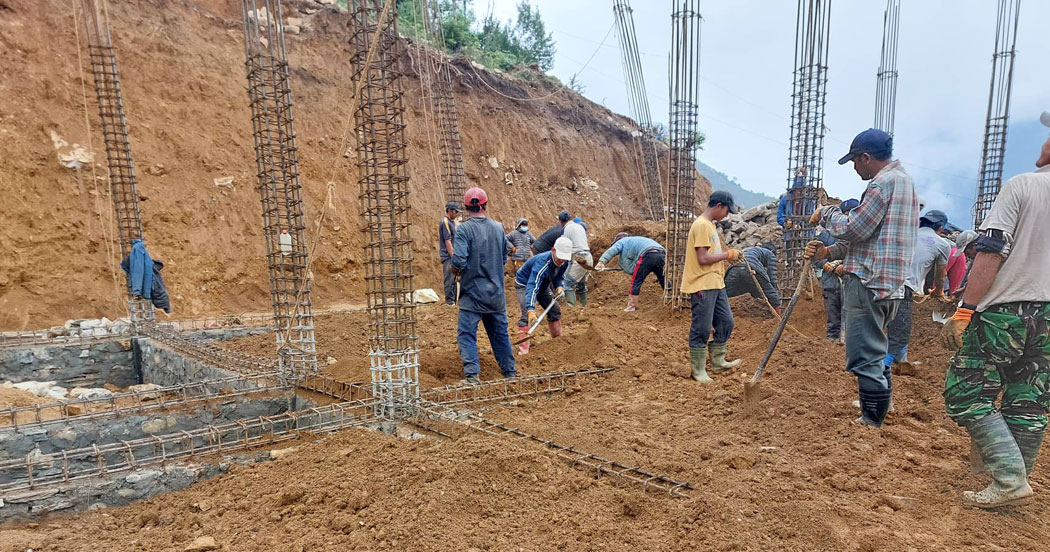

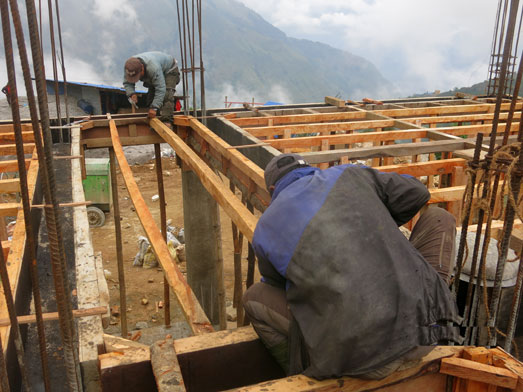

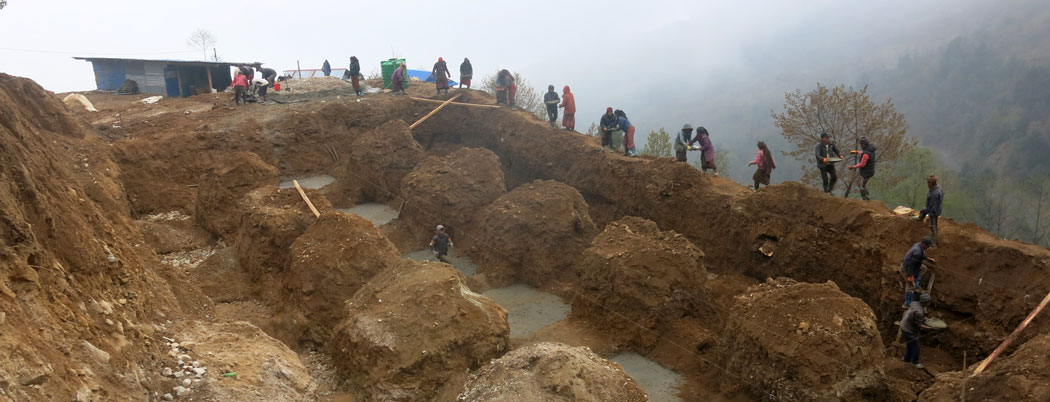

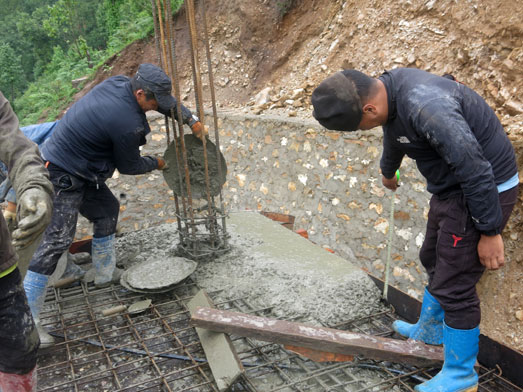

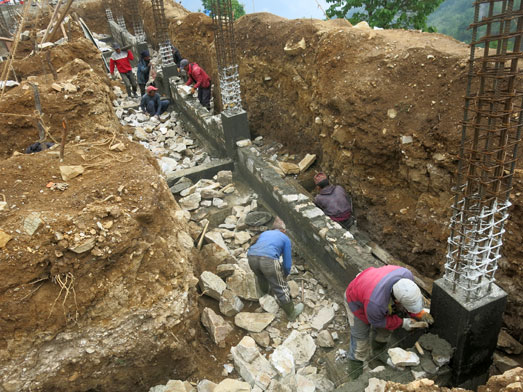

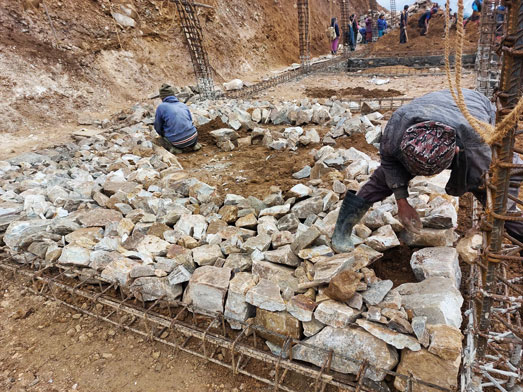

Les fondations

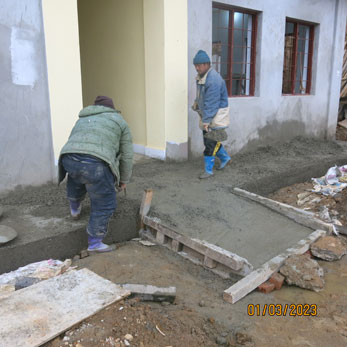

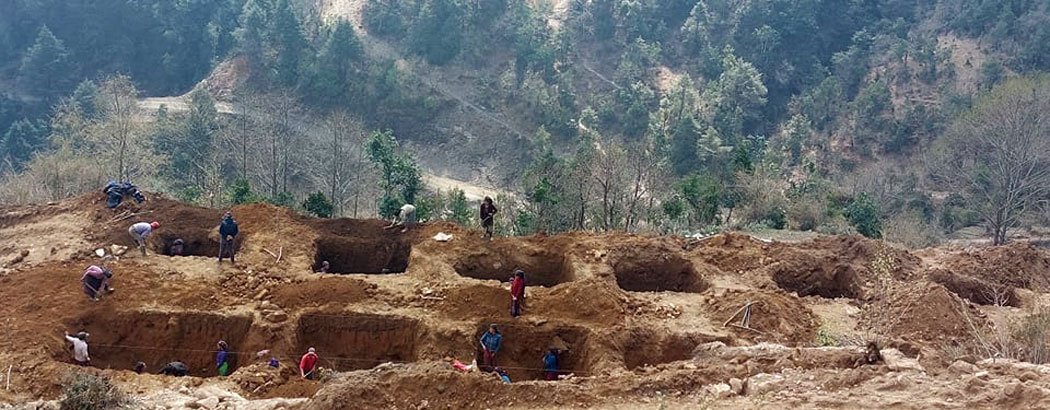

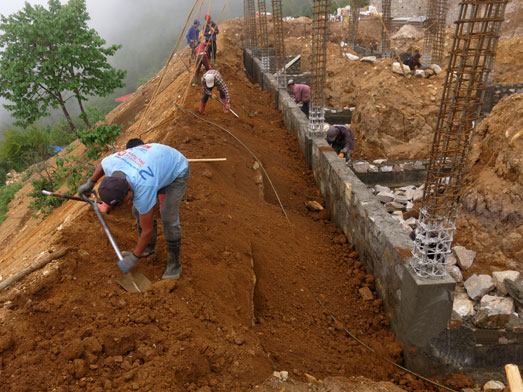

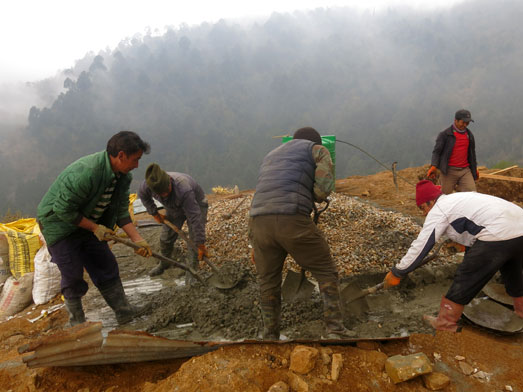

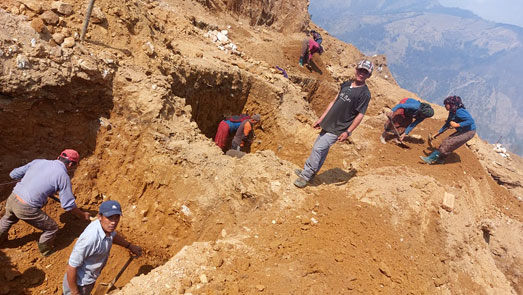

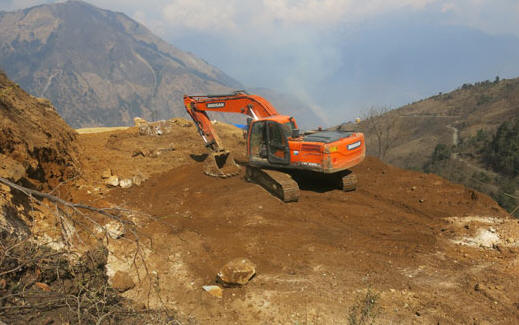

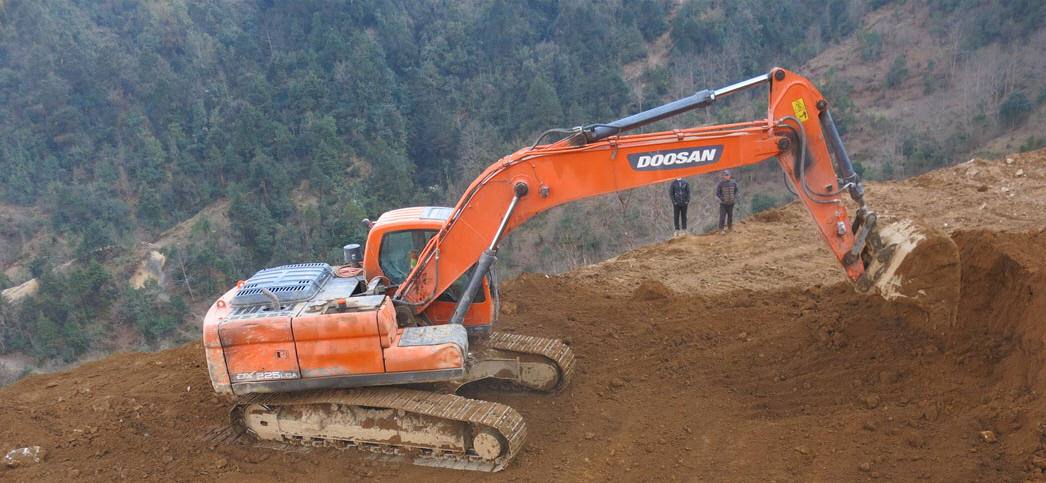

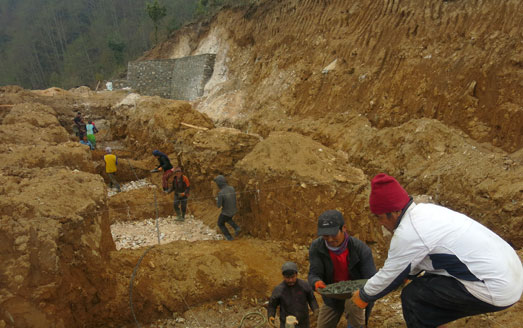

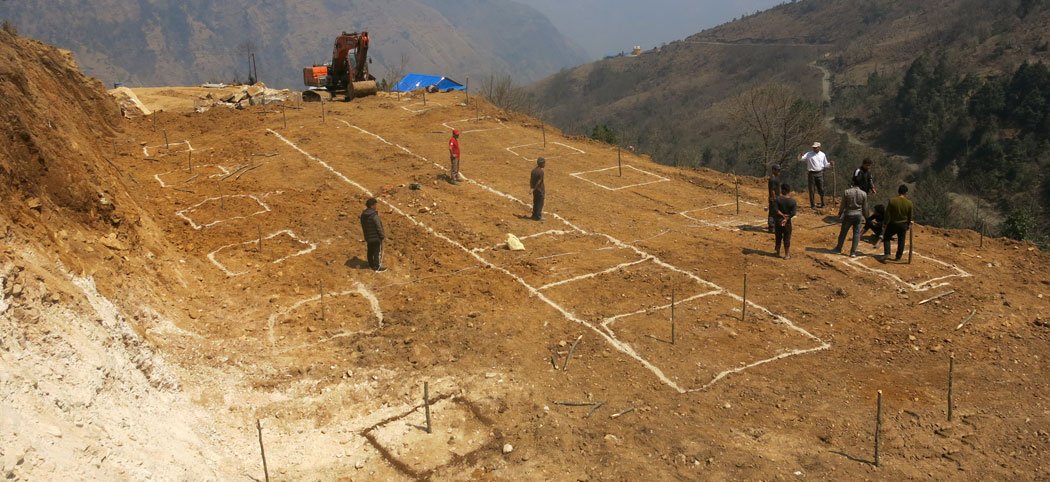

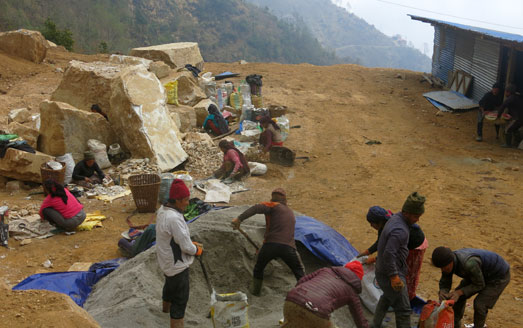

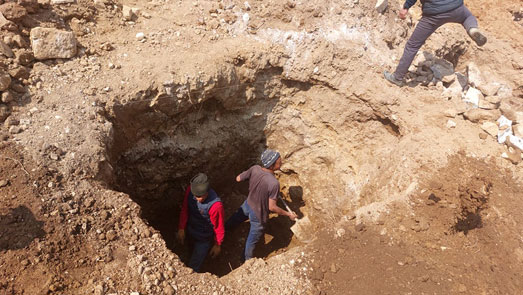

Préparation du terrain

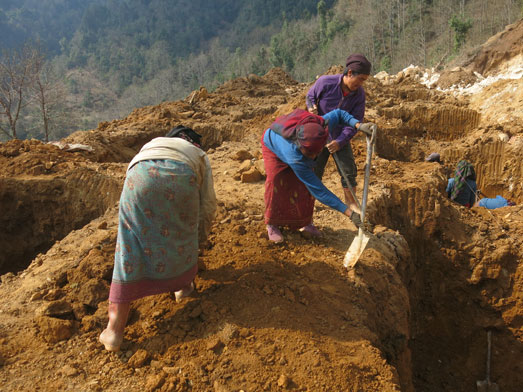

Les femmes participent grandement aux travaux les plus pénibles

Les plans sont suivis minutieusement!

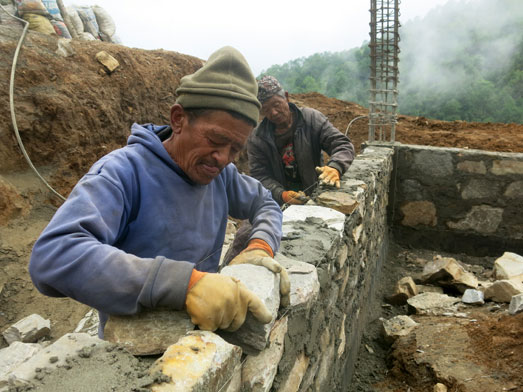

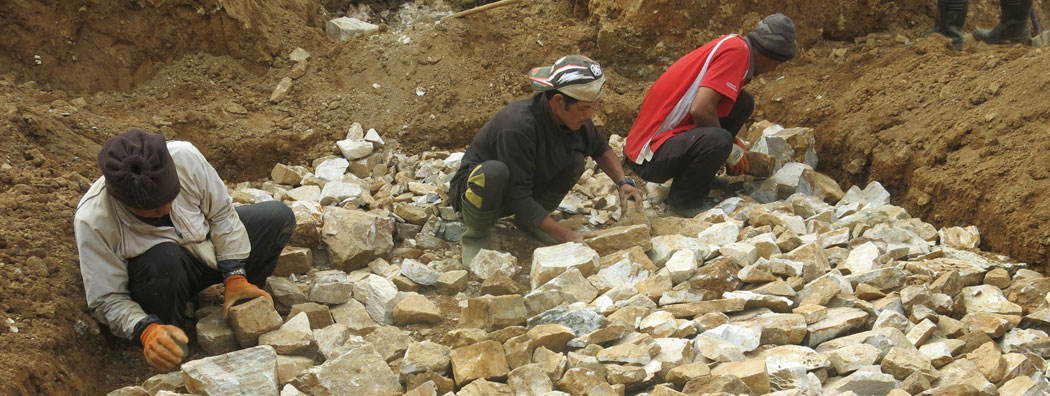

Préparation des pierres

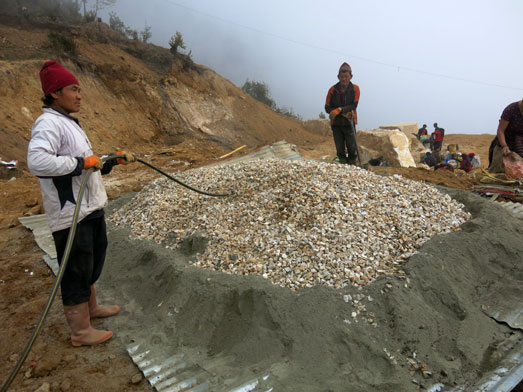

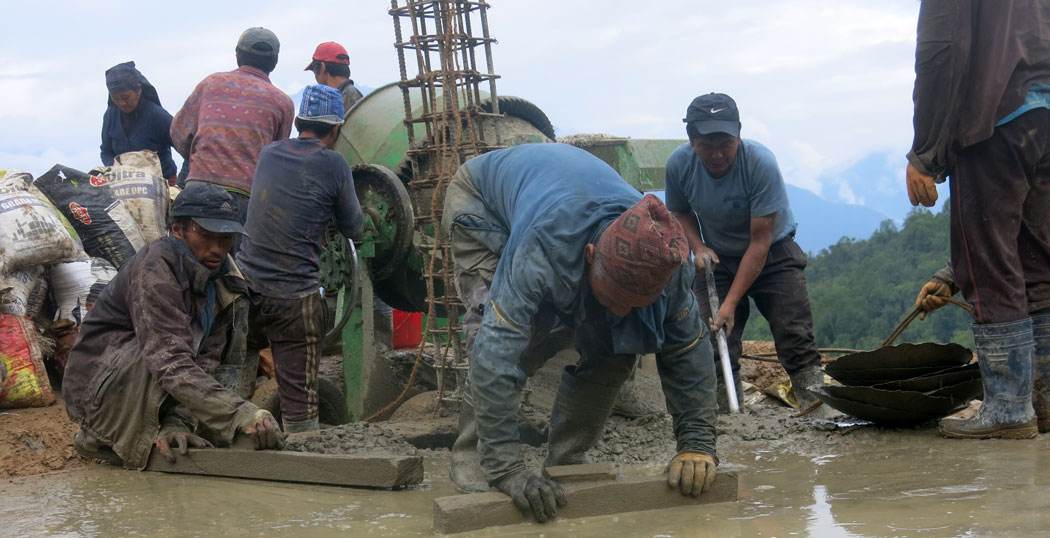

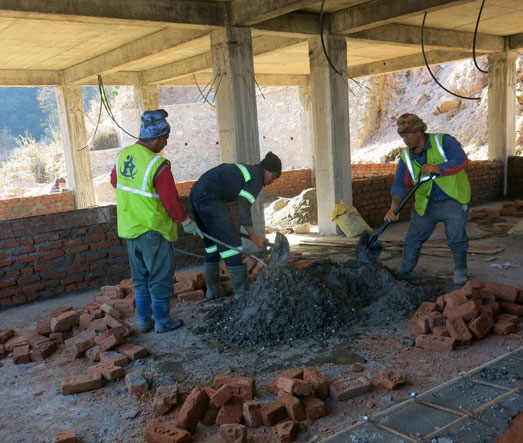

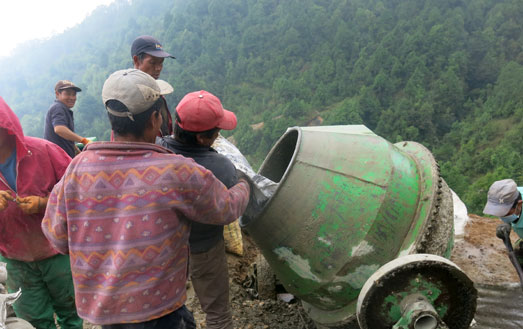

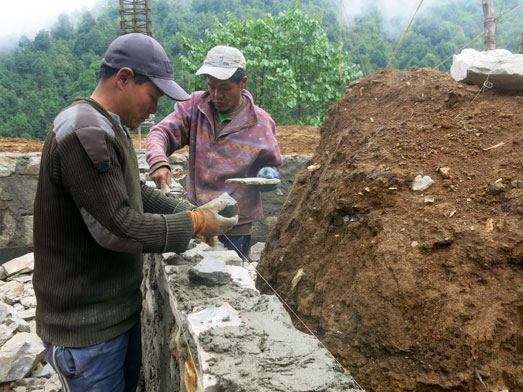

Préparation du ciment

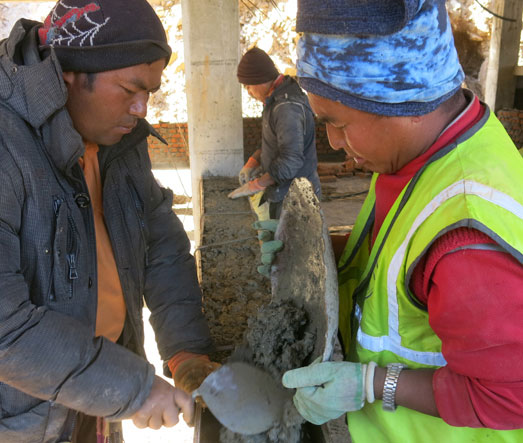

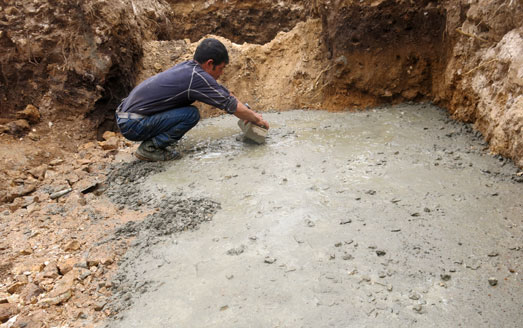

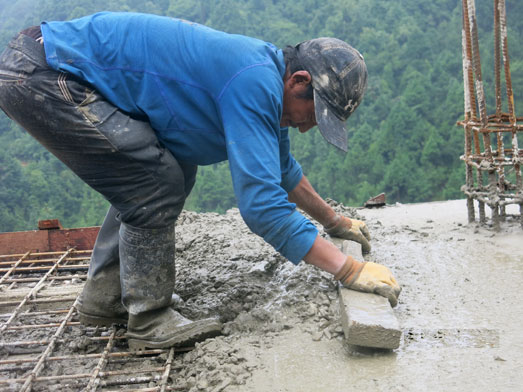

Préparation de la chape!

Une vraie fourmilière!

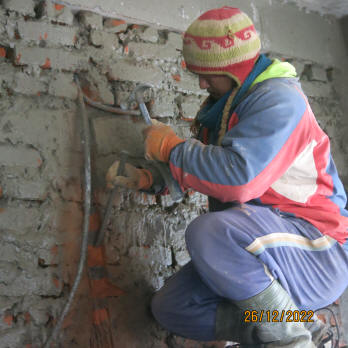

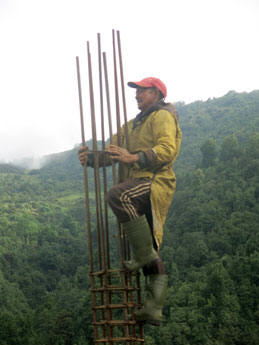

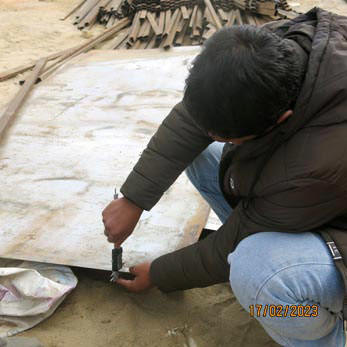

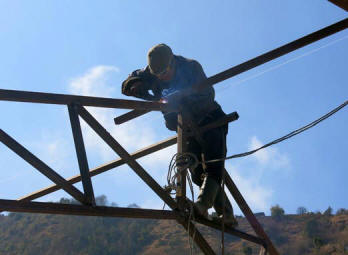

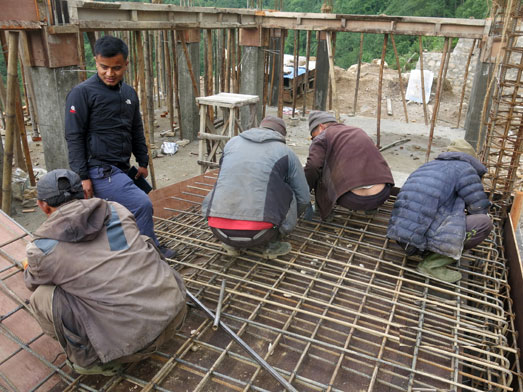

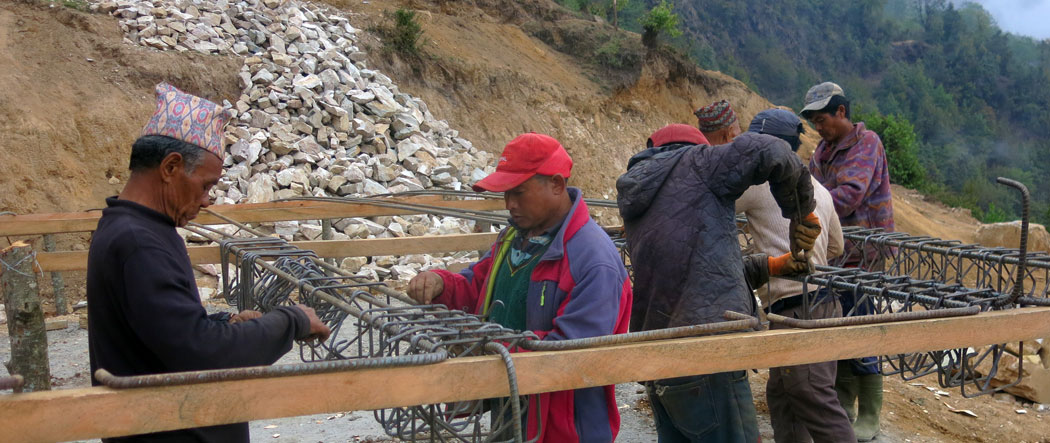

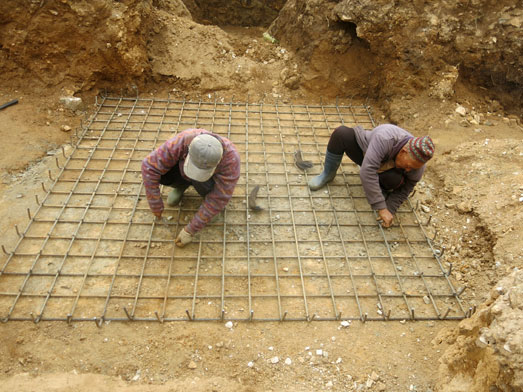

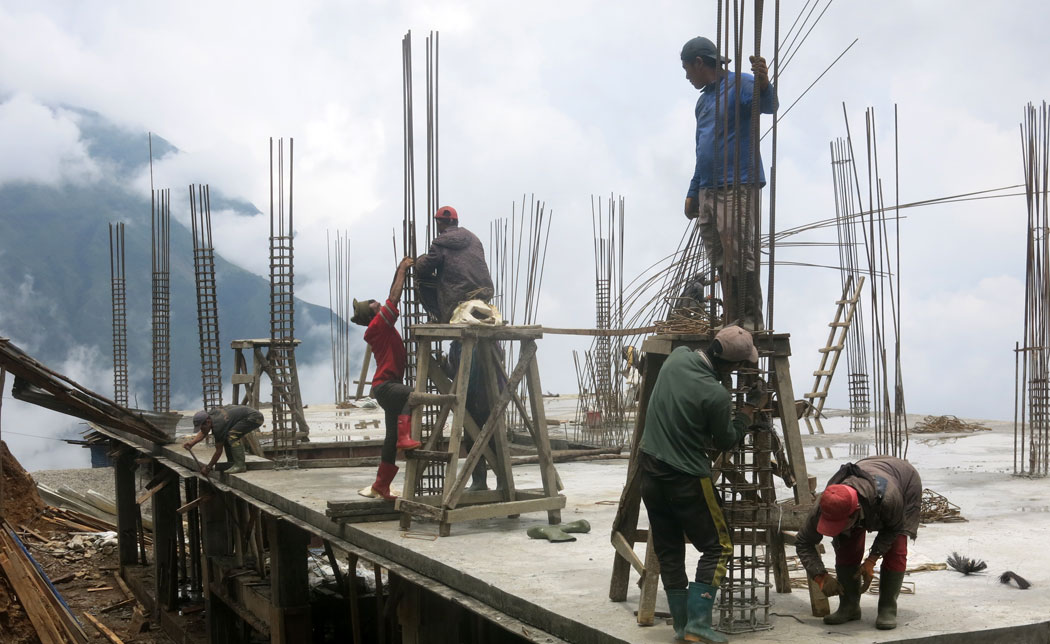

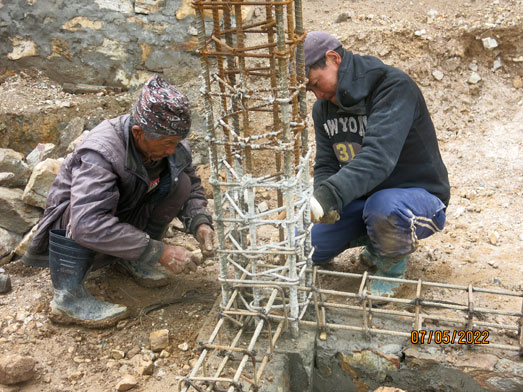

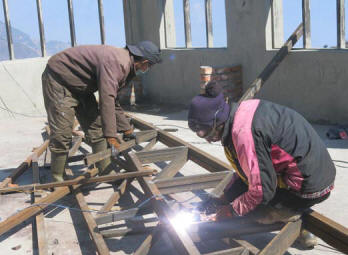

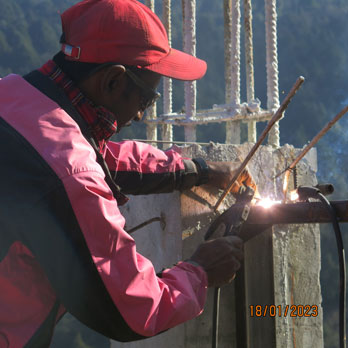

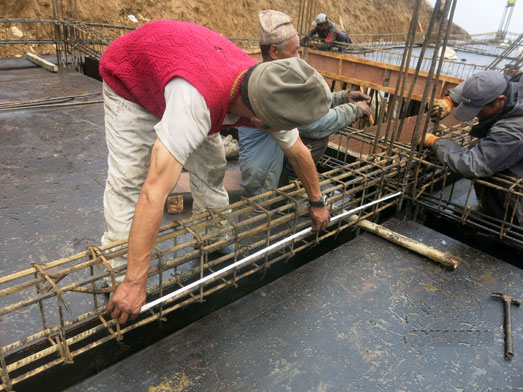

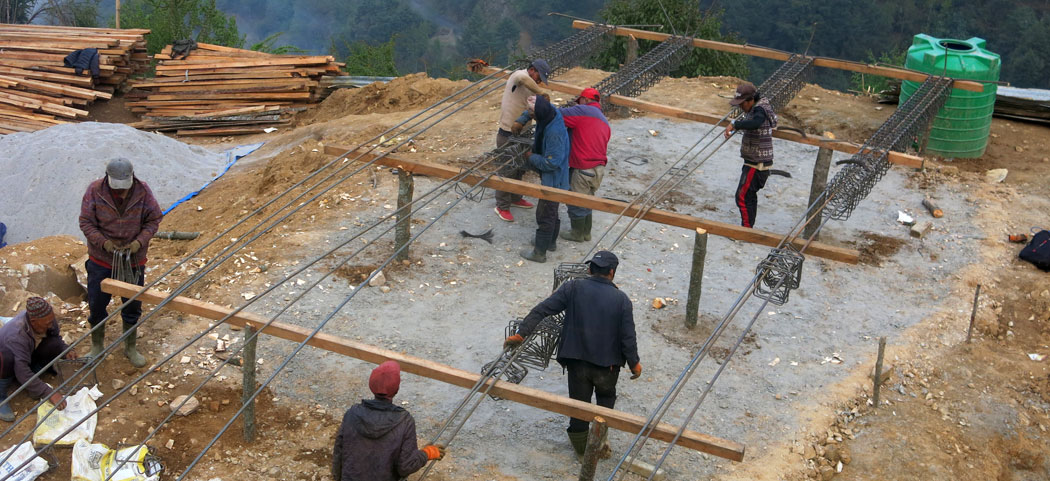

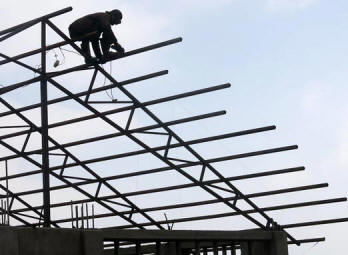

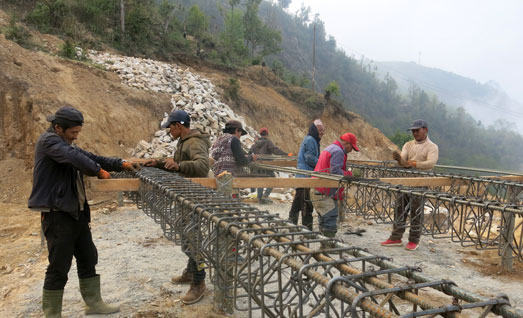

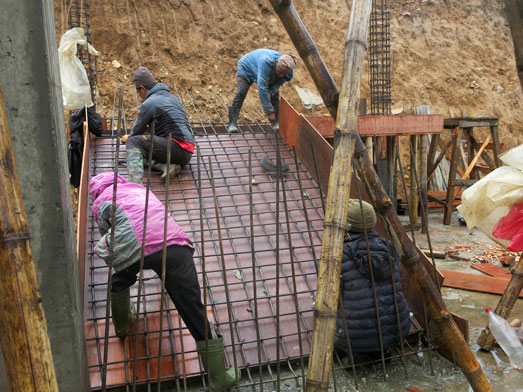

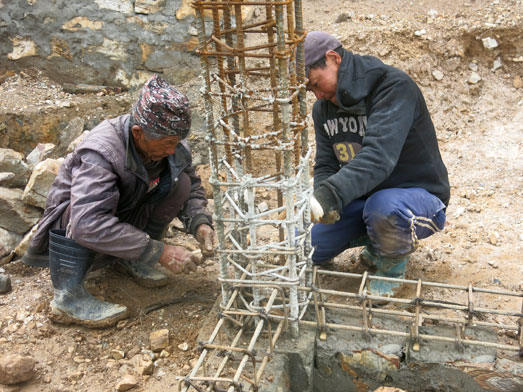

Préparation des renforcements en ferraille

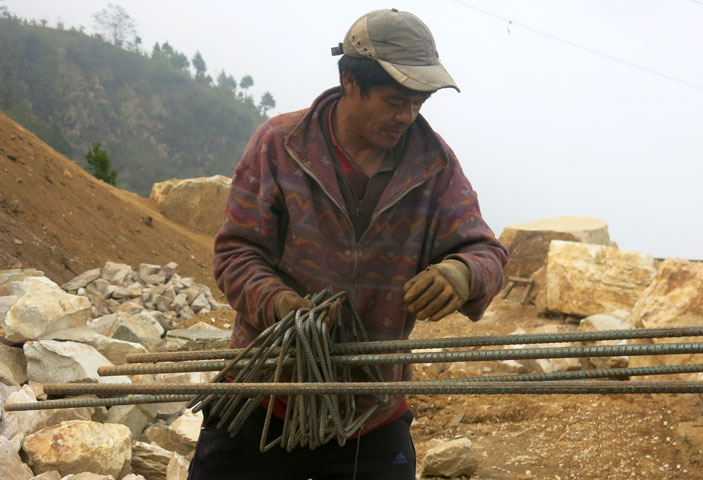

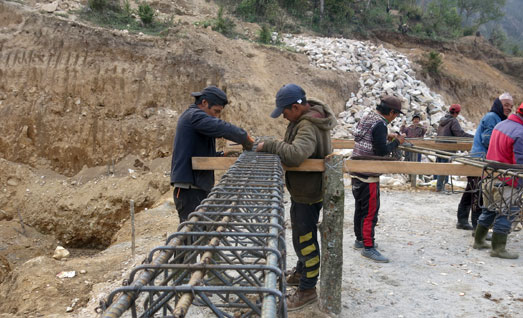

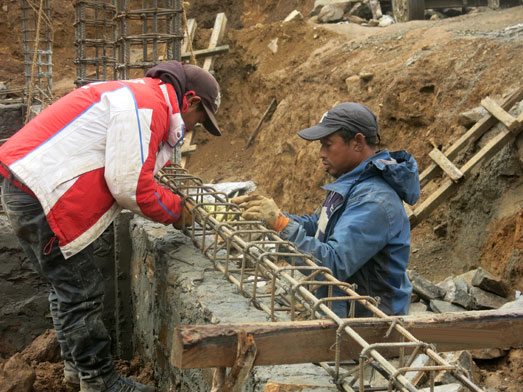

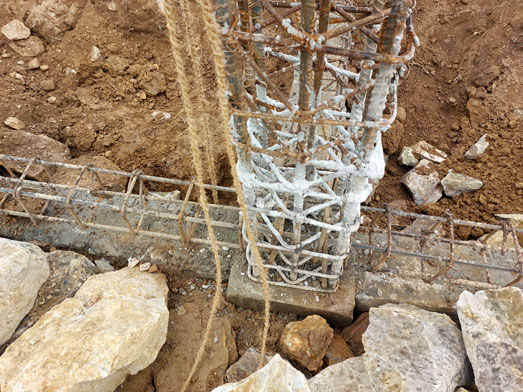

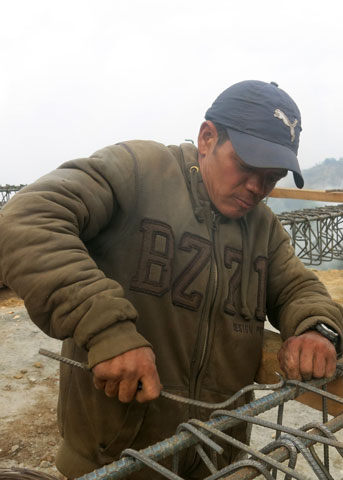

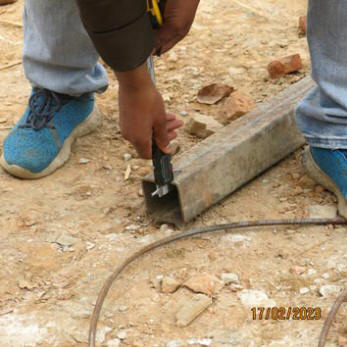

Préparation de la ferraille pour fixer les piliers dans les fondations.

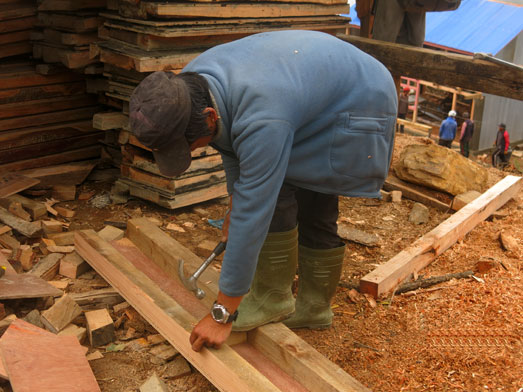

Tout est fait à la main!

Un chantier impressionnant!

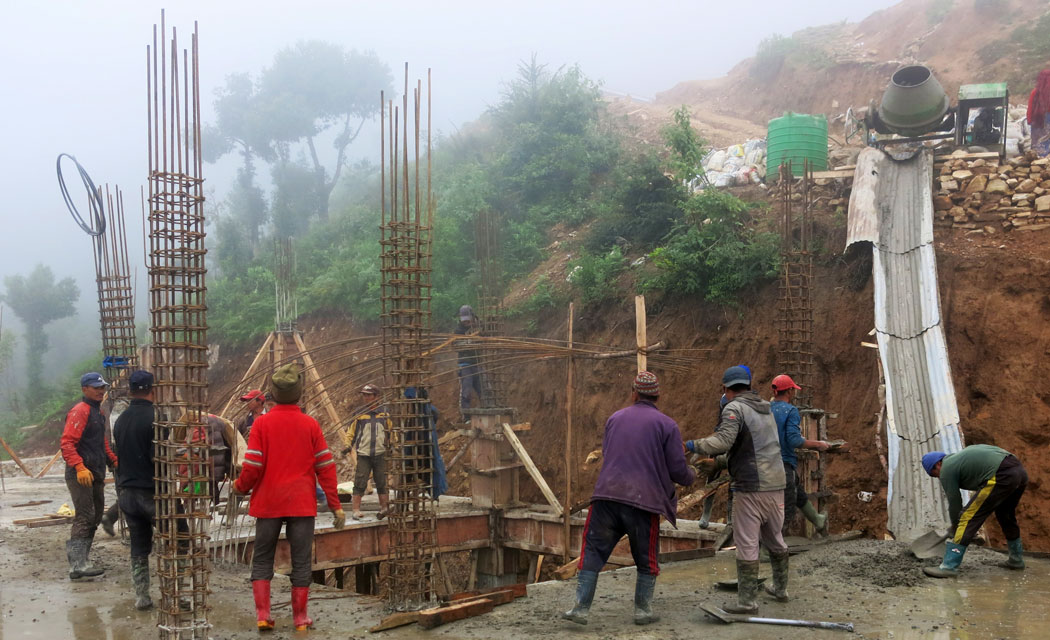

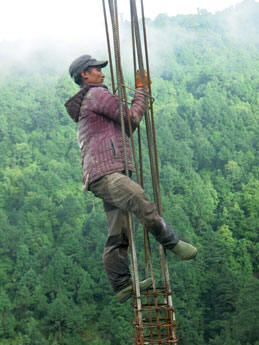

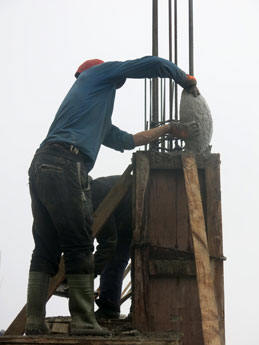

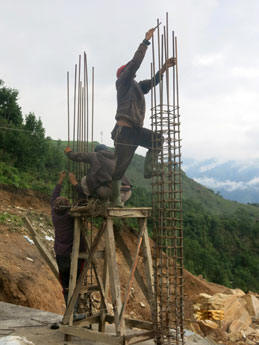

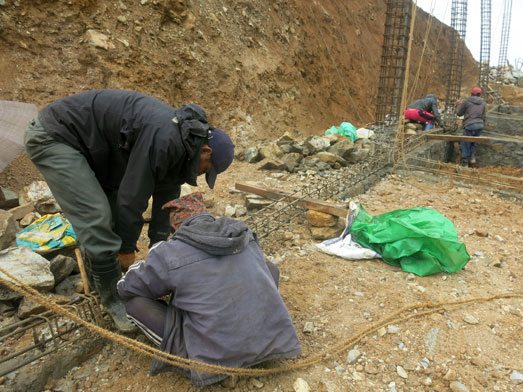

Le renforcement est vraiment solide

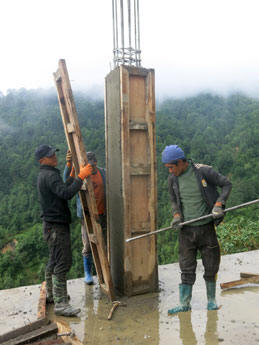

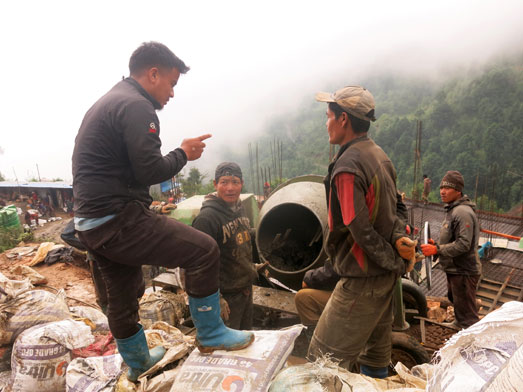

Le chef de chantier

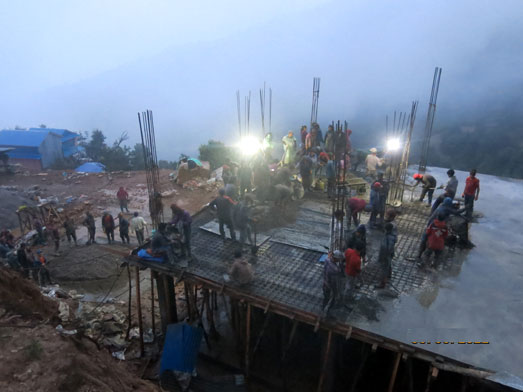

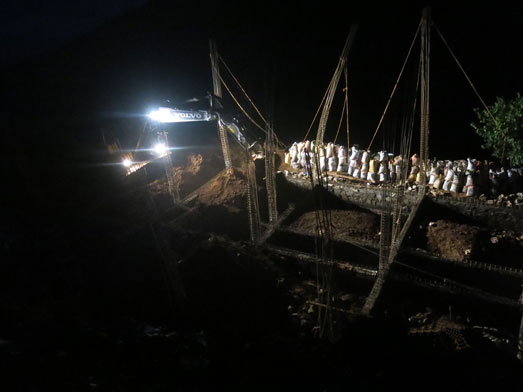

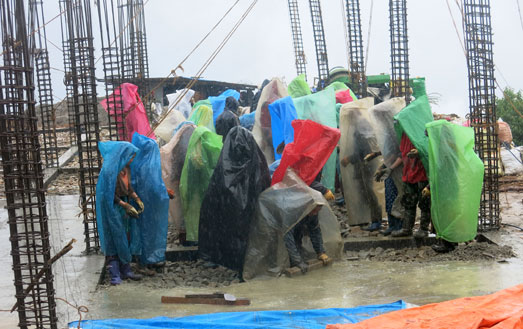

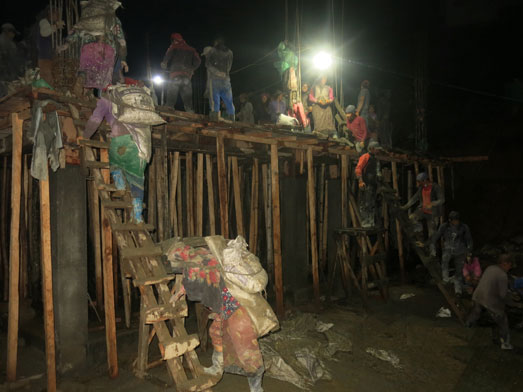

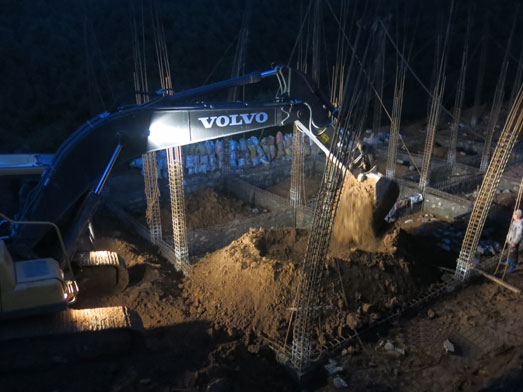

On travaille même la nuit car la mousson est proche!

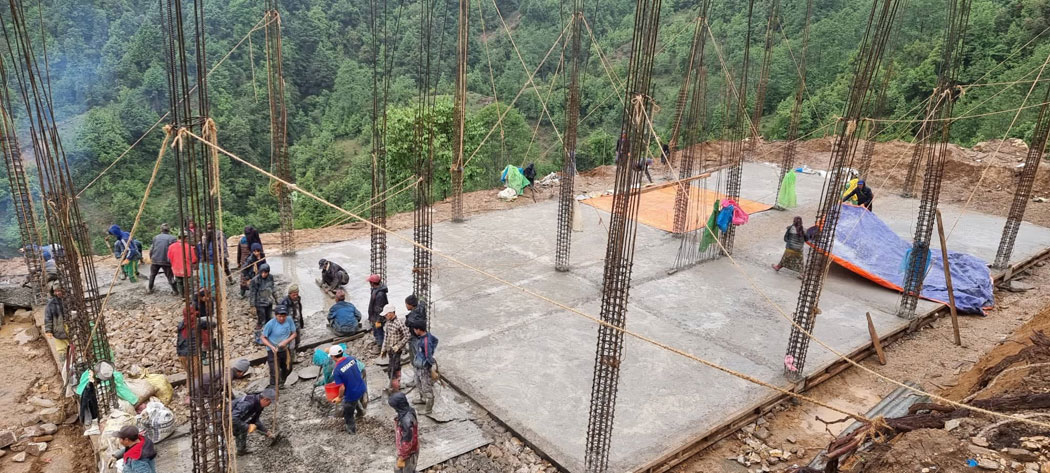

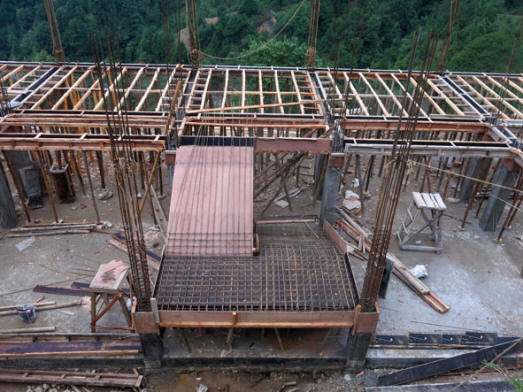

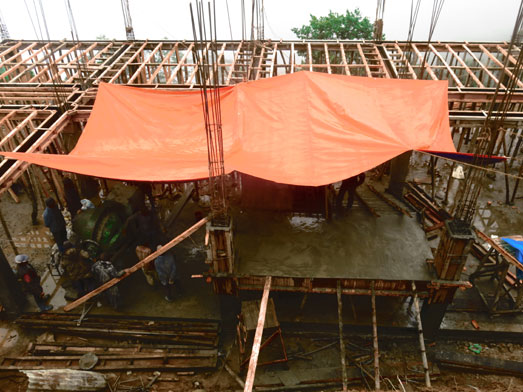

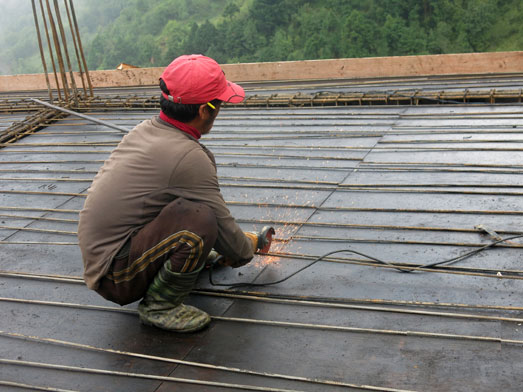

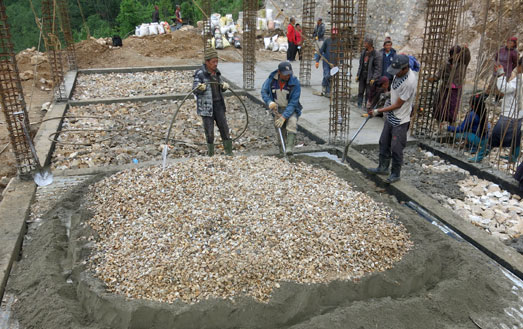

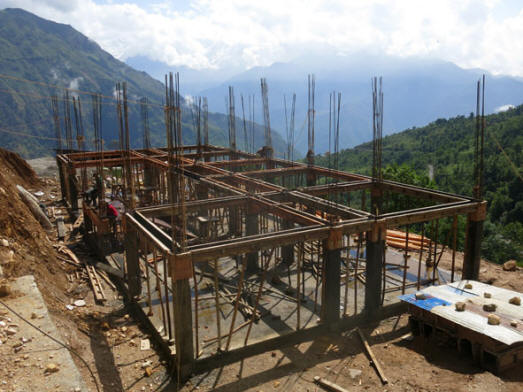

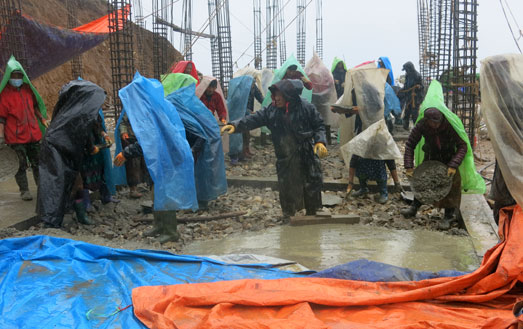

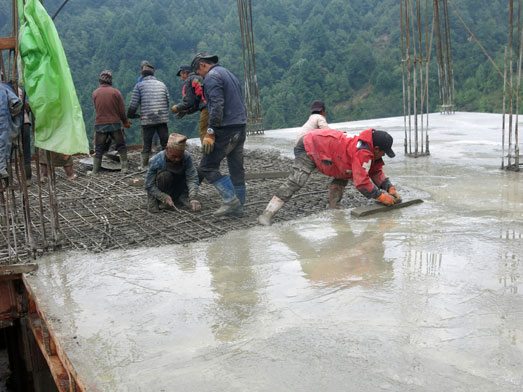

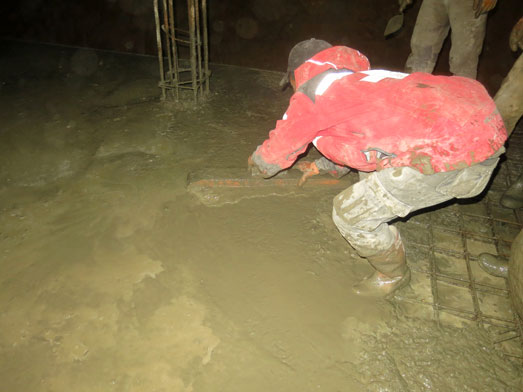

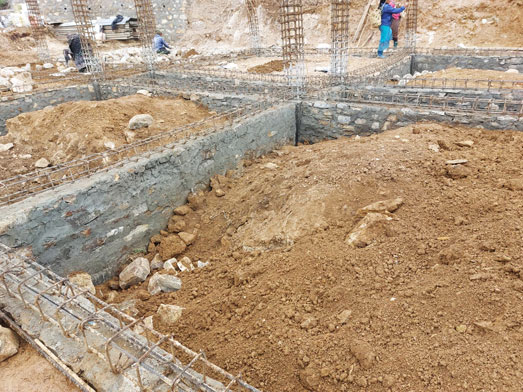

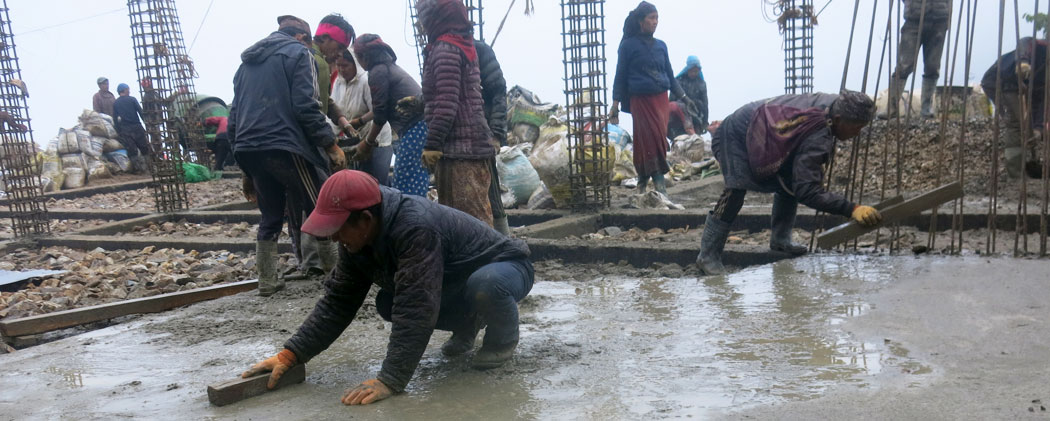

Les fondations et la dalle sont pratiquement terminées

Il commence à pleuvoir beaucoup!

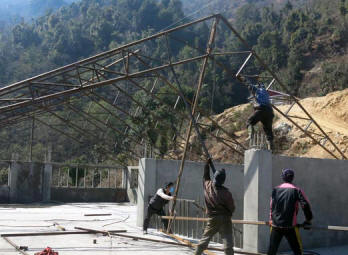

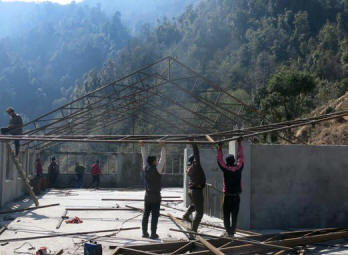

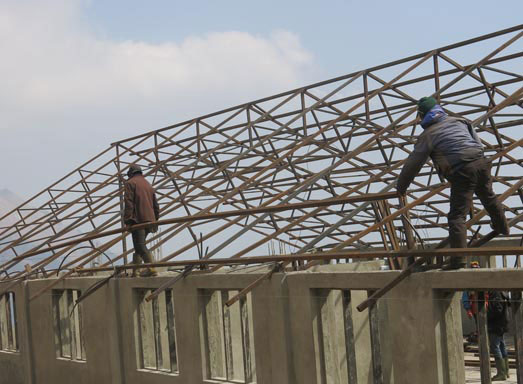

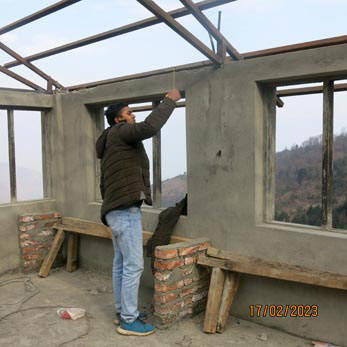

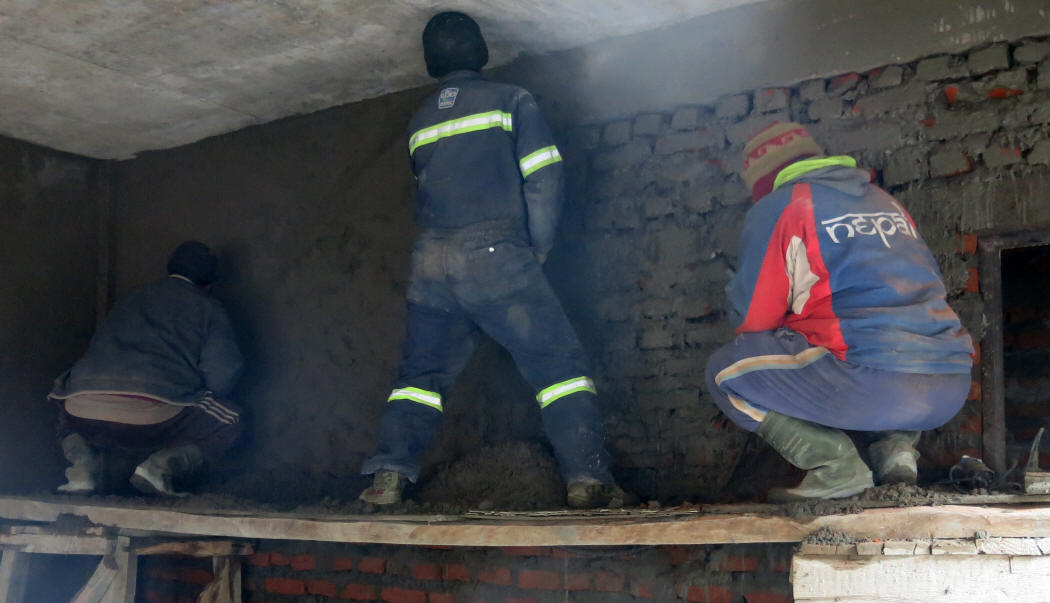

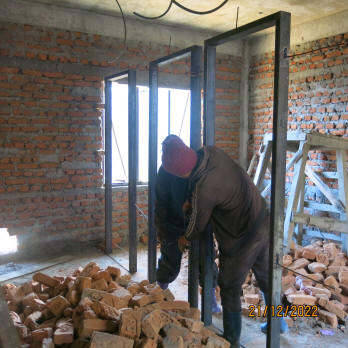

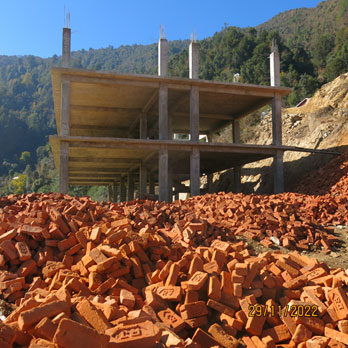

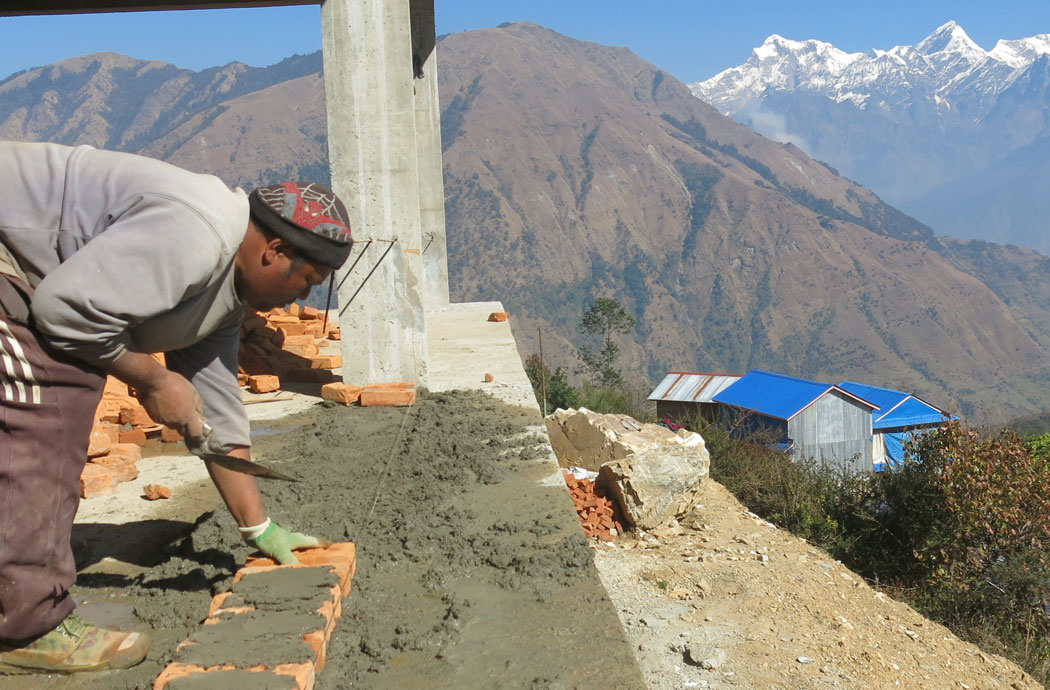

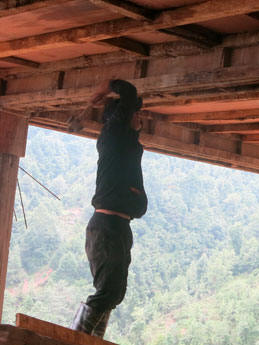

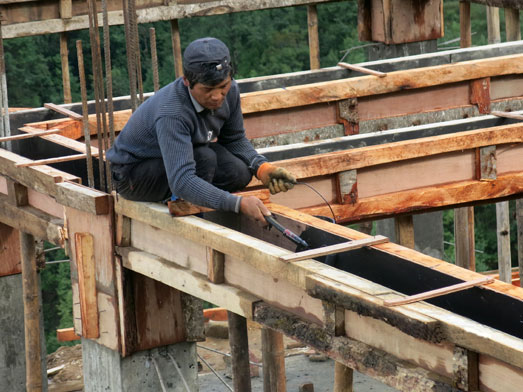

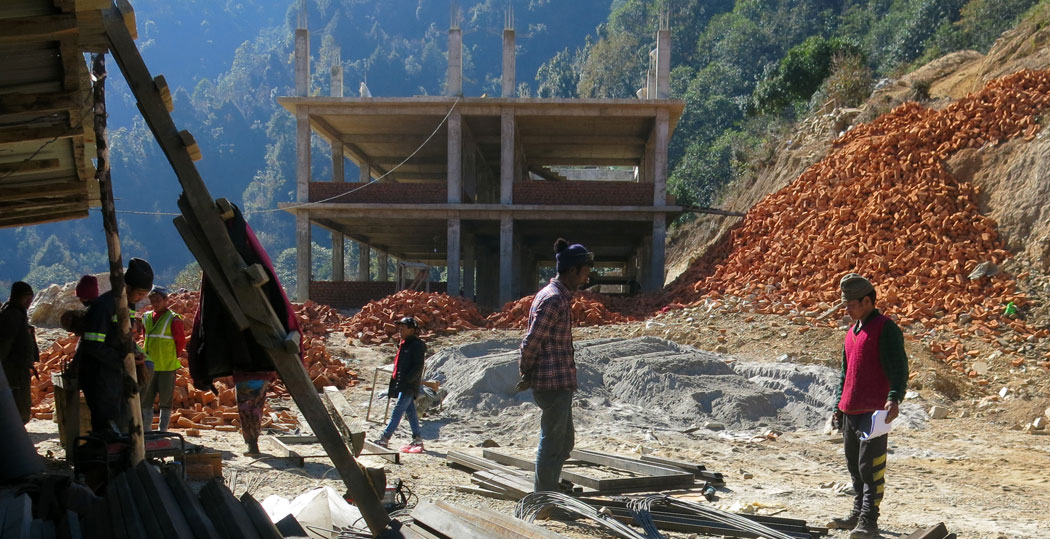

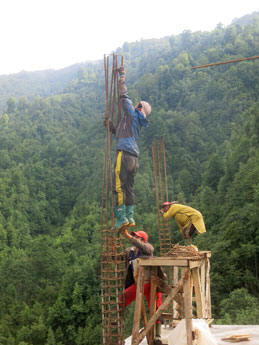

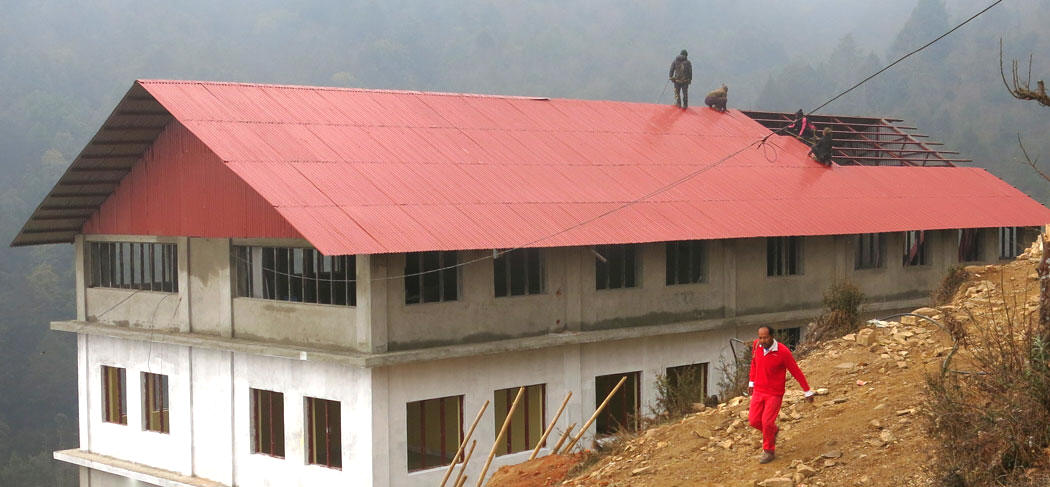

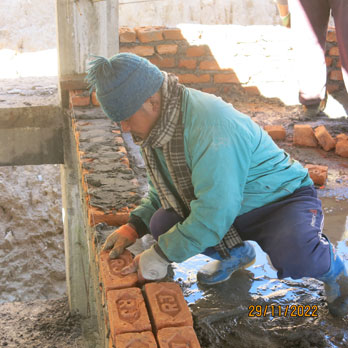

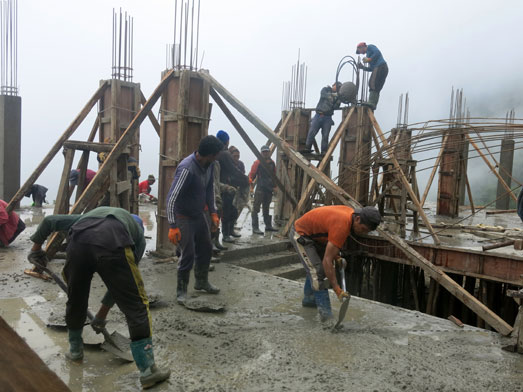

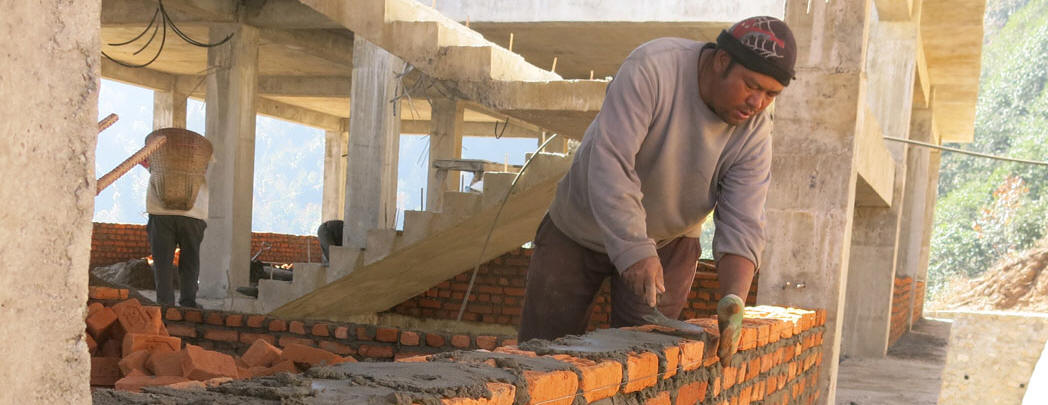

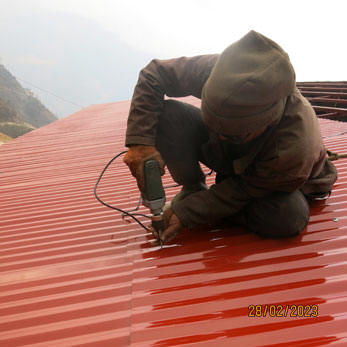

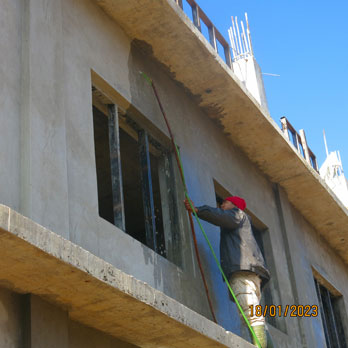

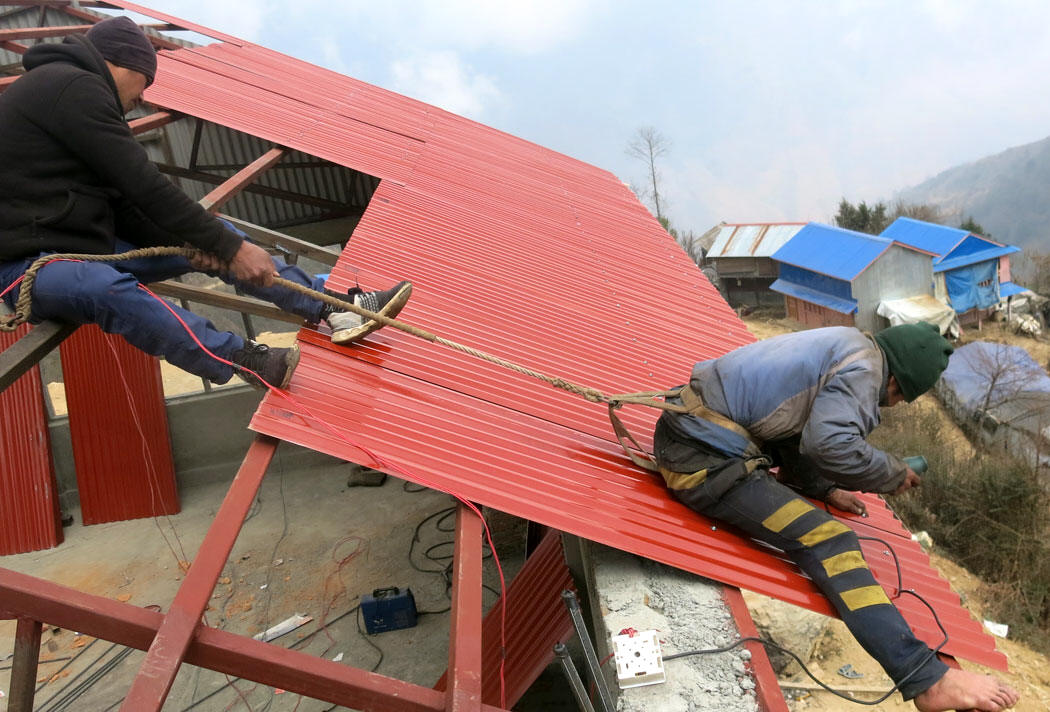

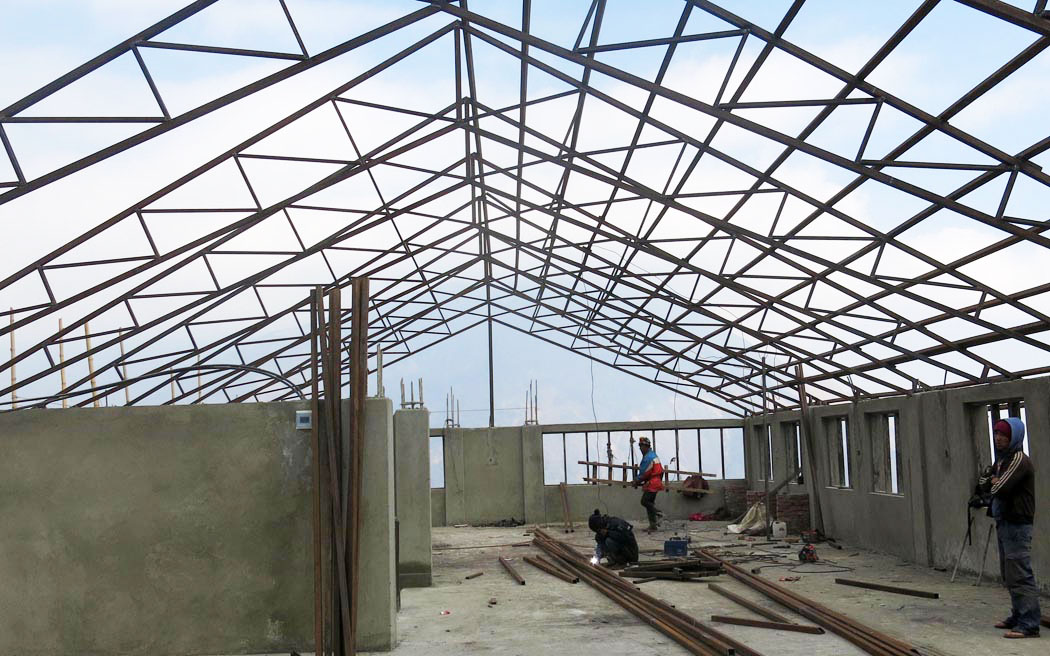

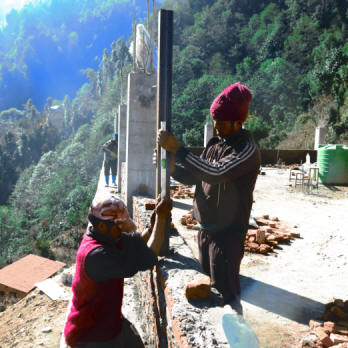

Construction du 1er niveau

La cabane de chantier ou les ouvriers s'abritent et se restaurent.

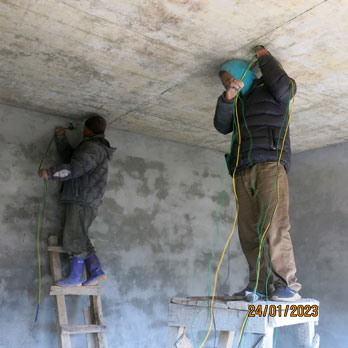

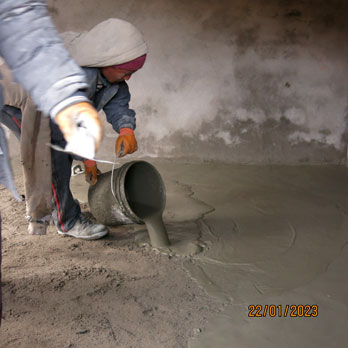

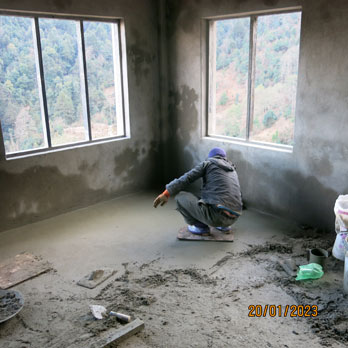

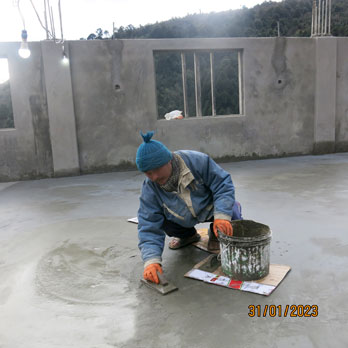

Contrôle du ciment et de l'épaisseur de la dalle.

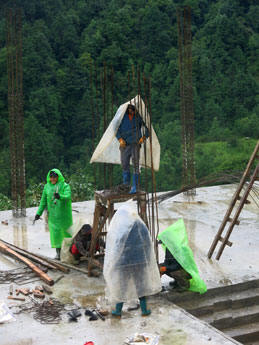

La pluie n'arrête pas les travaux

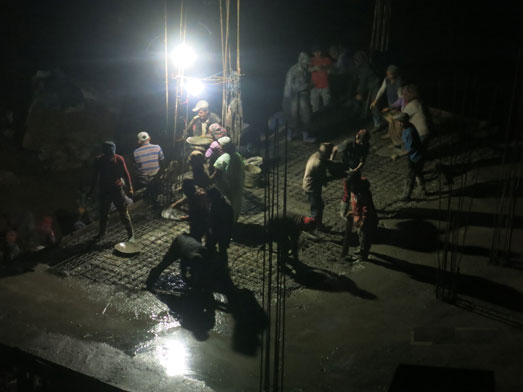

Les Laprakis (es) travaillent jour et nuit!

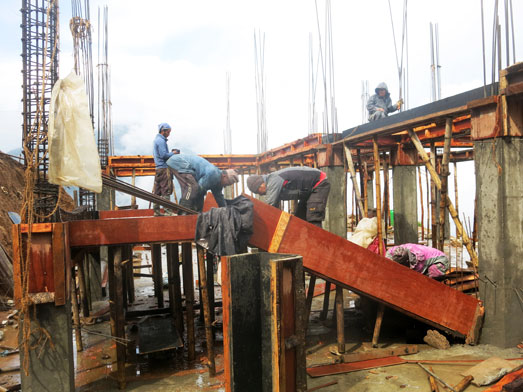

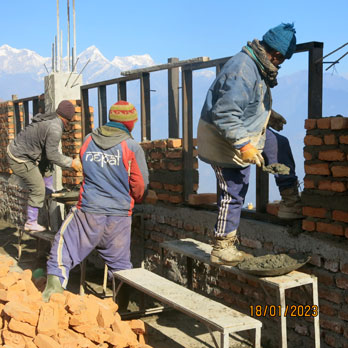

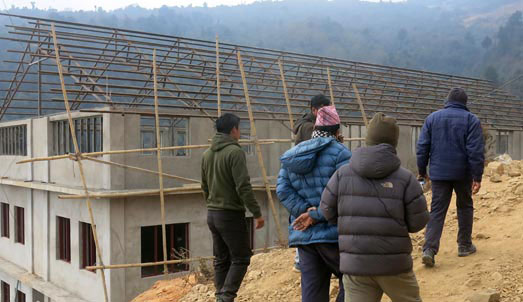

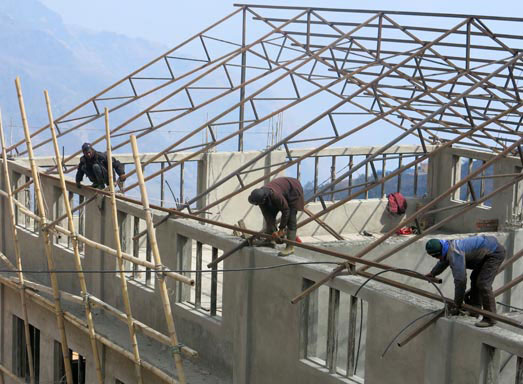

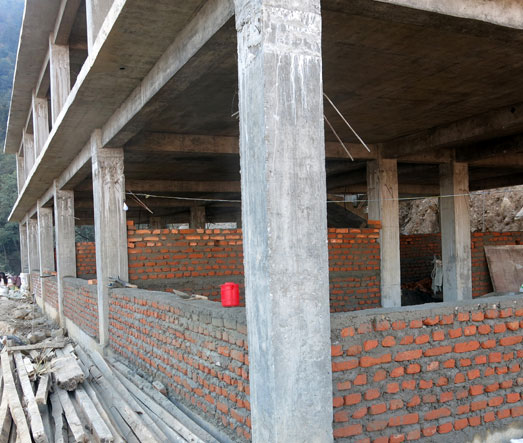

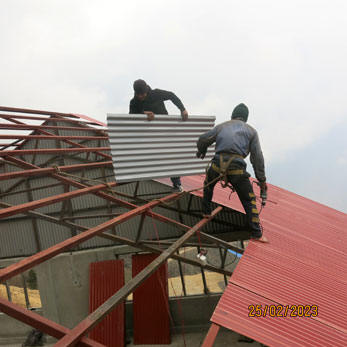

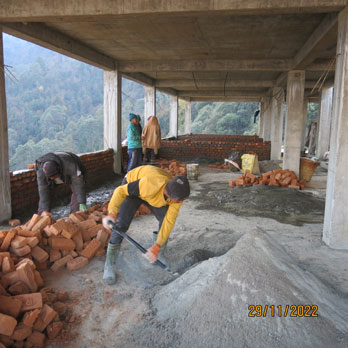

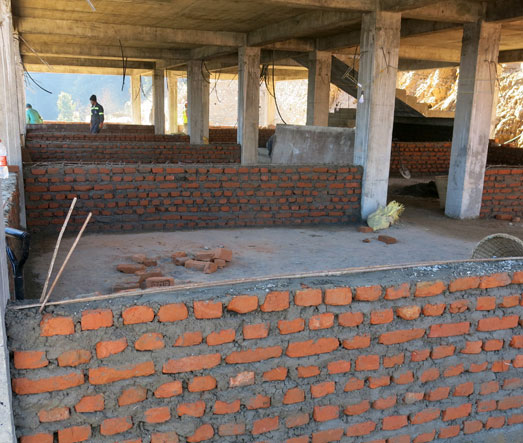

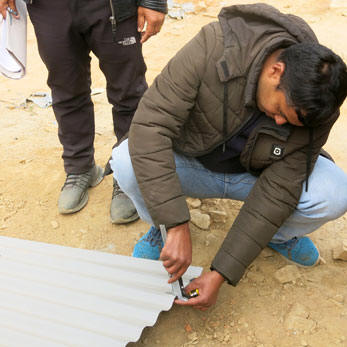

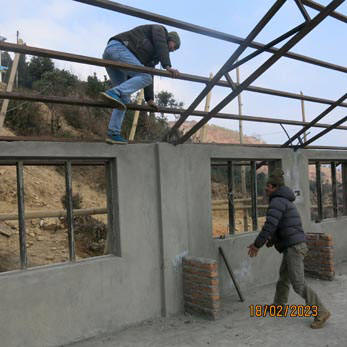

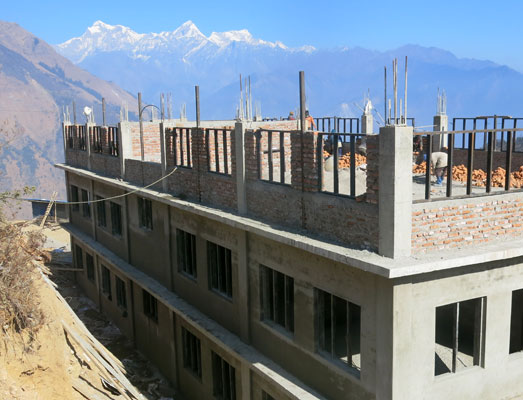

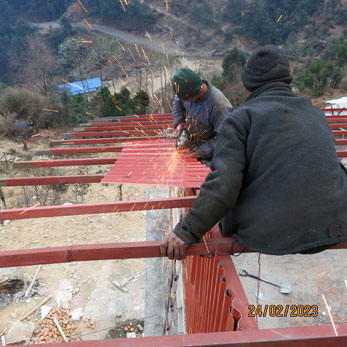

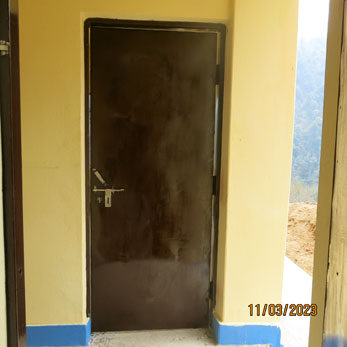

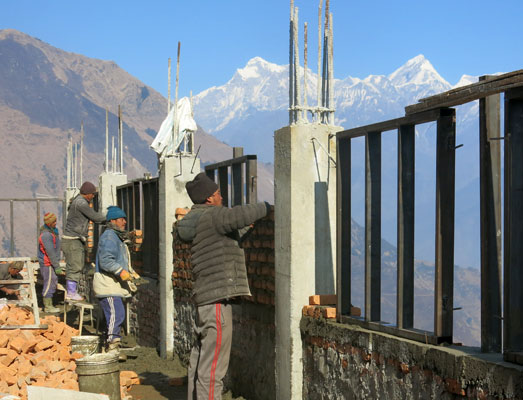

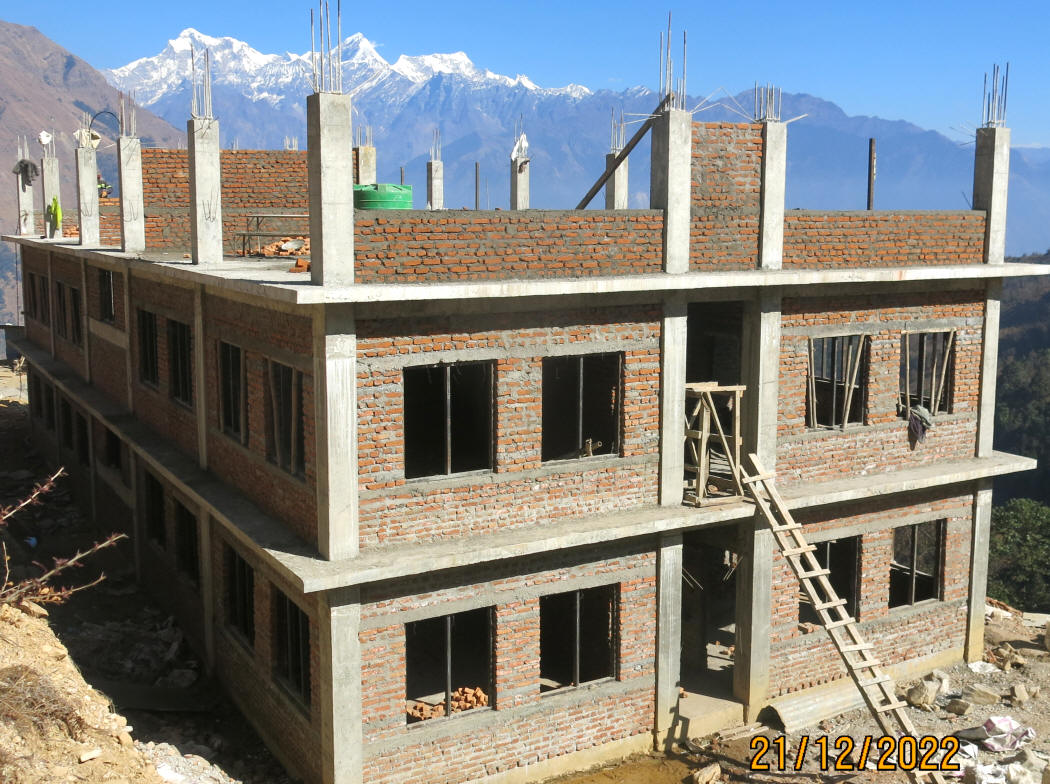

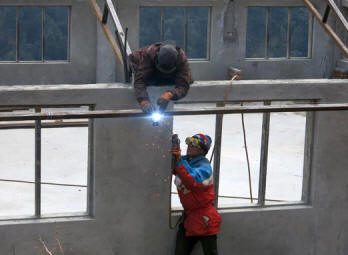

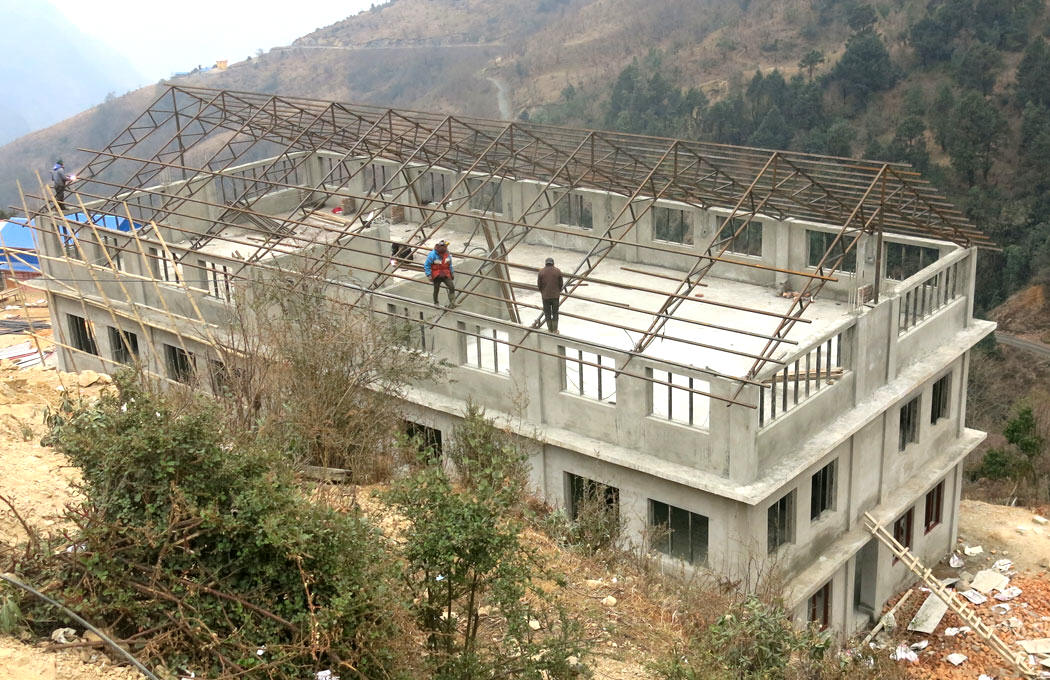

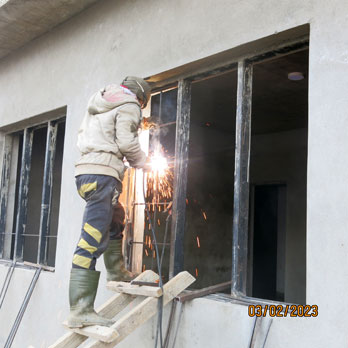

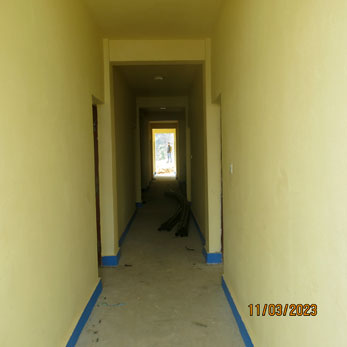

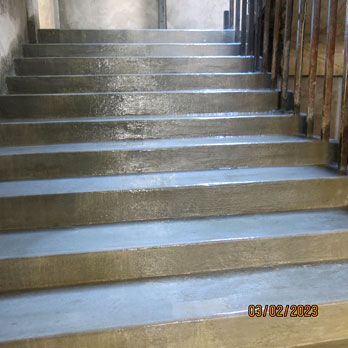

Le 2eme niveau

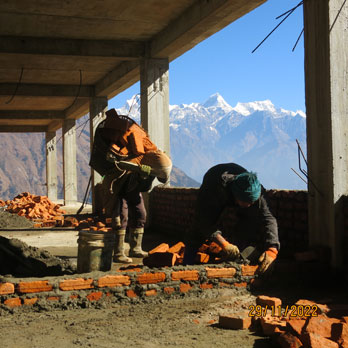

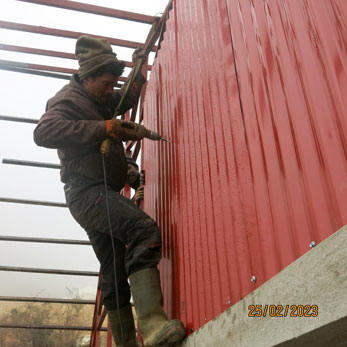

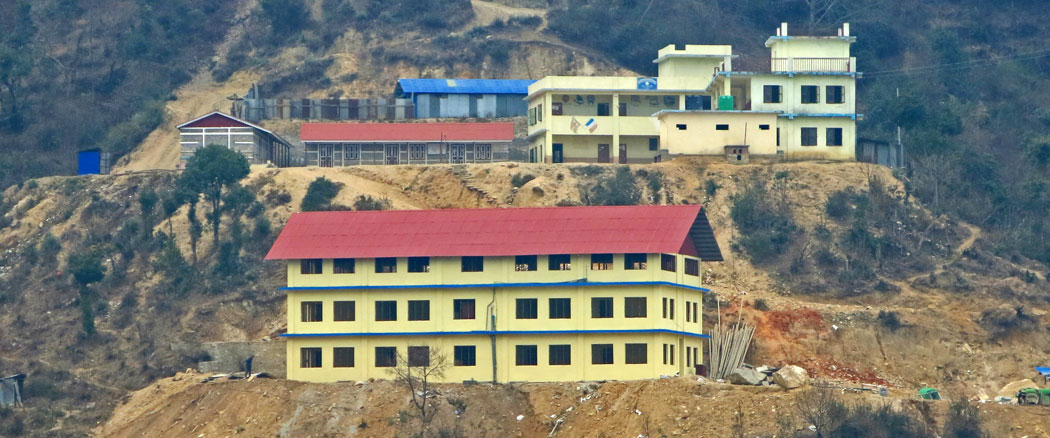

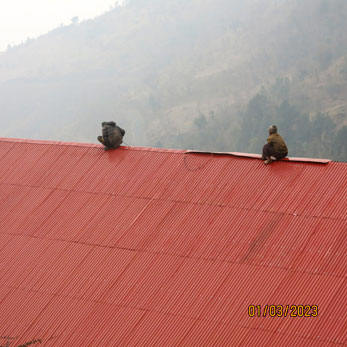

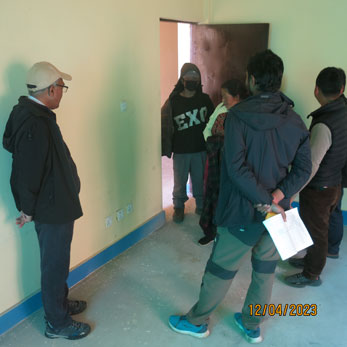

A SUIVRE...

Novembre 2020 distribution des chemises bleues dans les villages aidés : cliquez-ici

La reconstruction du bâtiment scolaire de 6 classes, cliquez-ici

La reconstruction de 2 bâtiments scolaires de 3 classes, cliquez-ici

Les tenues chaudes cliquez-ici

Le campus scolaire avant le séisme cliquez-ici

Ouverture des niveaux 11 et 12 et construction d'un internat provisoire, cliquez-ici

ACCUEIL
