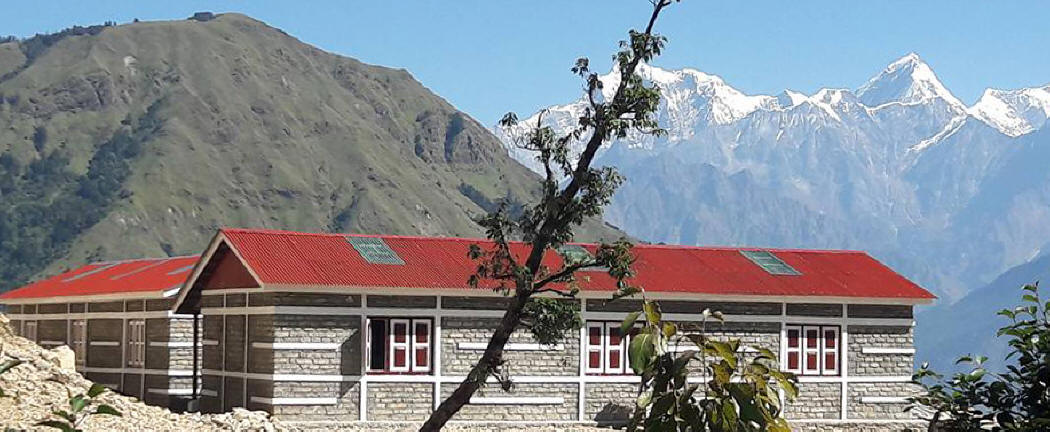

Octobre 2017 : inauguration des 2 nouveaux
bâtiments scolaires, par Christian et un groupe de
19 parrains et marraines.
Cliquez-ici Juillet 2017 : pose de la toiture, peinture des volets et des portes, pose du ciment sur les sols. Cliquez-ici Juin 2017 : le montage des murs, visite de Sylvie, la pose des encadrements et de la charpente. Cliquez-ici Mai 2017 : l'état de la piste, la pose des renforcements, la fin des fondations pour 2 bâtiments scolaires. Cliquez ici
20 avril 2017 : le chantier, la bénédiction des
constructions par le chaman et le début des
fondations.
24 avril passage de Sunar (Président de Ganesh Himal
Association). Cliquez ici Fin mars 2017 : passage de Sujan Pokharel, ingénieur-architecte, pour déterminer les emplacements des futurs bâtiments scolaires. Cliquez ici Mars 2017 : construction de la piste et aménagement de 2 terrasses où seront construits les bâtiments scolaires. Cliquez ici Février 2017 : aplanissement du terrain à Kalkang. Cliquez ici Janvier 2017 : pour laisser la place aux bulldozers qui aplanissent le terrain à Gupsi Danda pour la reconstruction du nouveau village, les Laprakis déménagent les bâtiments scolaires provisoires au lieu-dit "Kalkang". Cliquez ici Décembre 2016 : les Laprakis choisissent Kalkang pour reconstruire les bâtiments scolaires aux normes antisismiques. Cliquez ci
Octobre 2016 :
Sujan Pokharel,
ingénieur-architecte du Ministère de l'Education
Nationale et responsable des bâtiments scolaires
dans la région de Gorkha, passe à Laprak. Il
rencontre le Comité de l'Ecole et établit avec eux
le plan d'implantation des nouveaux bâtiments
scolaires.
Cliquez ici
Octobre 2016:
A la demande de Ganesh Himal, Sujan Pokharel, ingénieur-architecte du Ministère de l'Education Nationale responsable des bâtiments scolaires dans la région de Gorkha, passe à Laprak. il n'y aura pas de réunion avec le comité de l'Ecole car les Laprakis ne sont pas encore d'accord sur l'emplacement de la reconstruction des bâtiments scolaires. Depuis la situation s'est débloquée et nous avons pu avoir les plans.

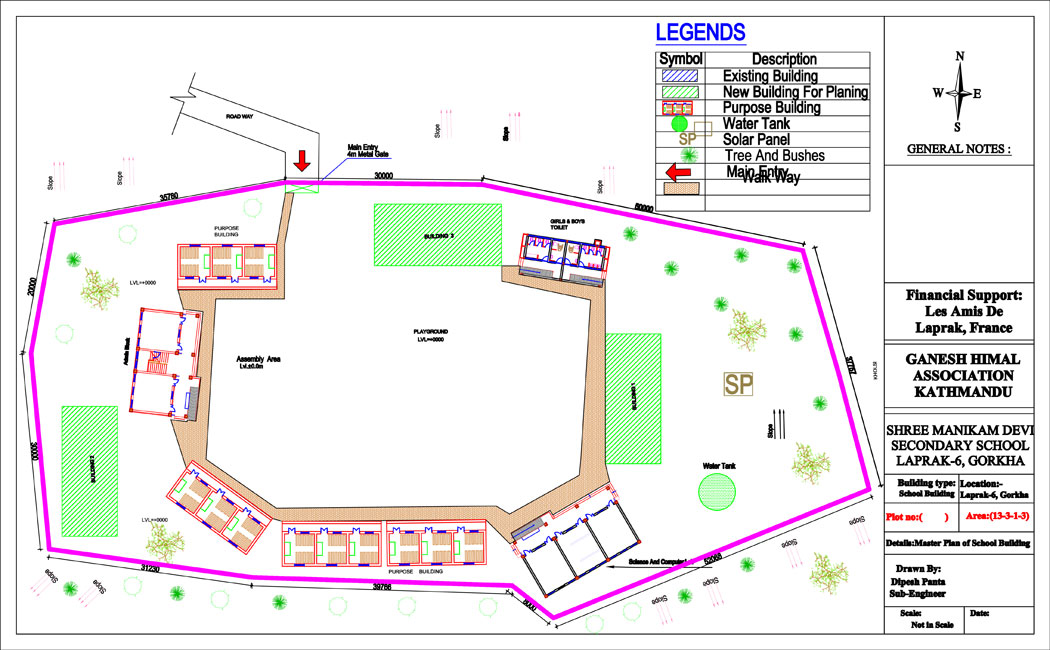

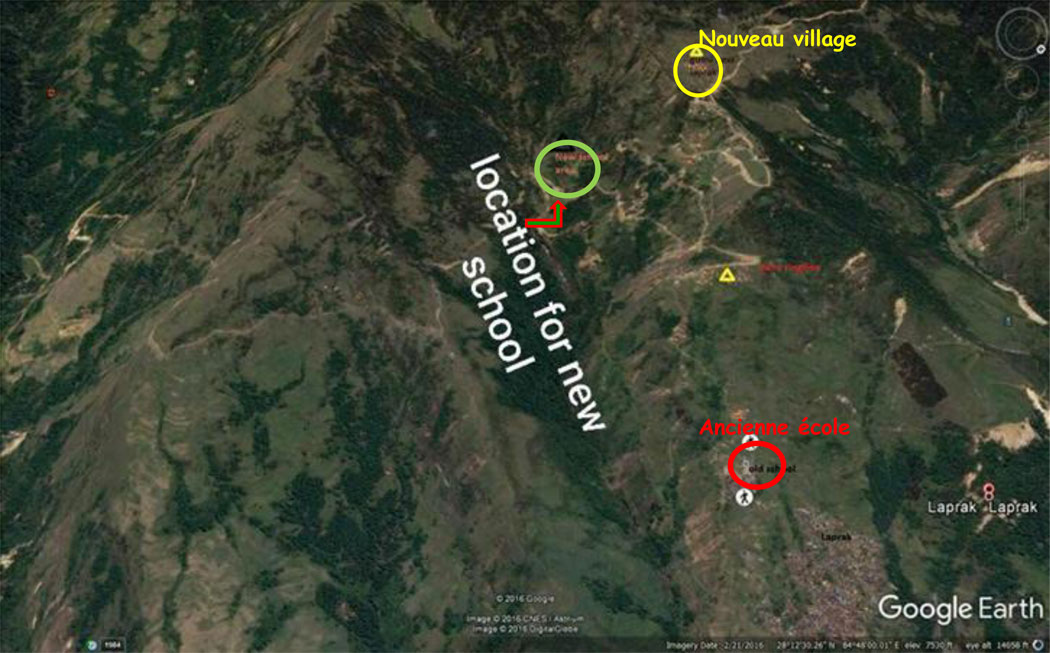

Dipesh Panda nous a fourni un plan d'implantation

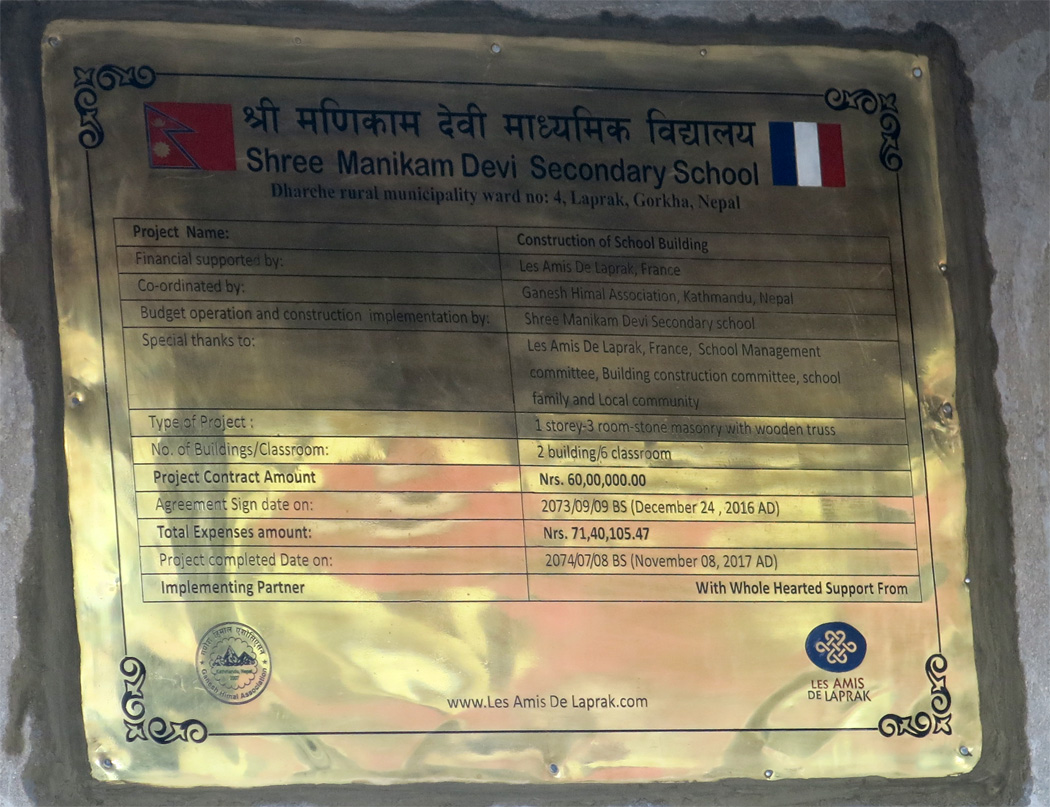

des bâtiments scolaires. En rouge, ce sont les 4 bâtiments dont nous Pour le devis
cliquez-ici

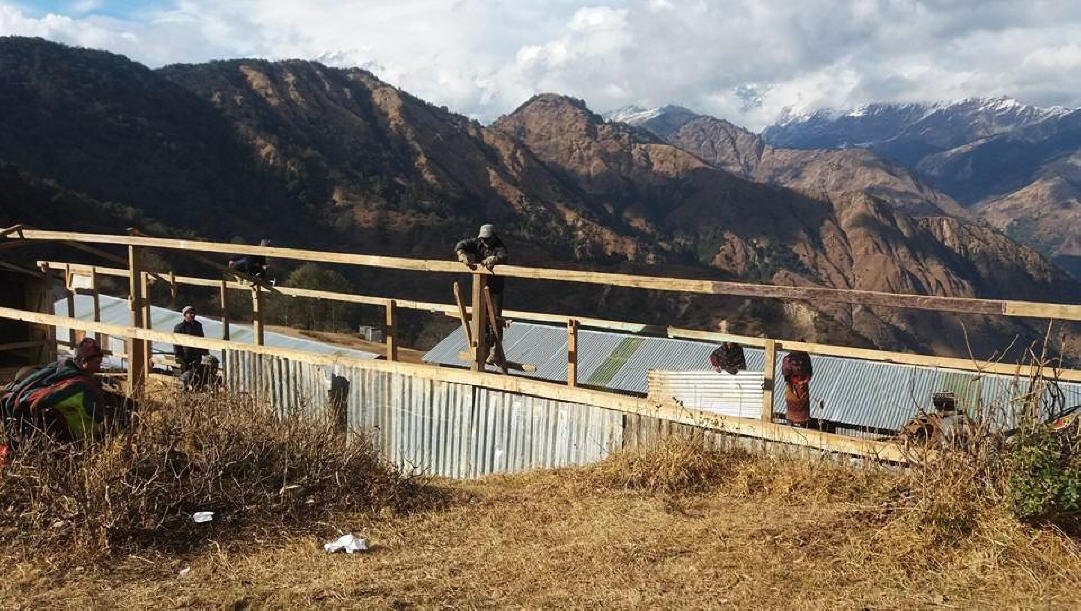

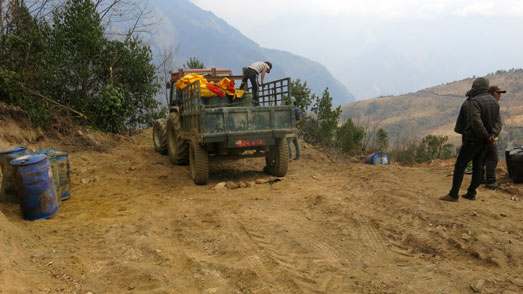

Déménagement des bâtiments provisoires.

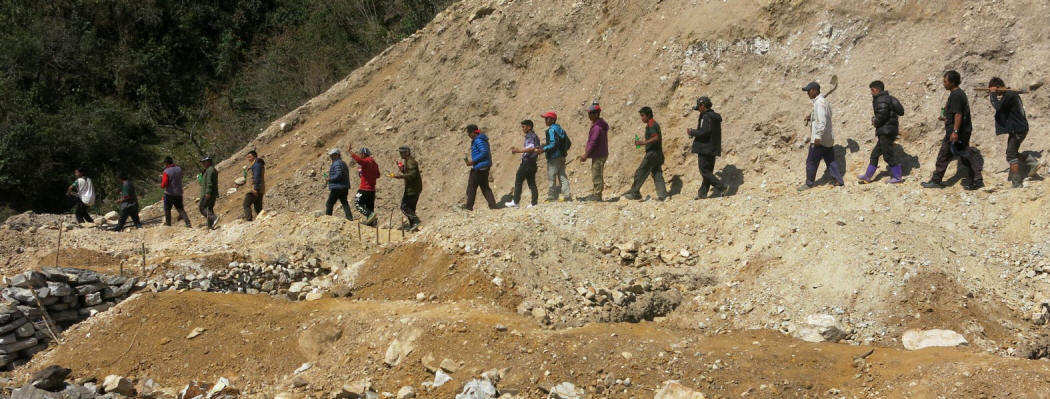

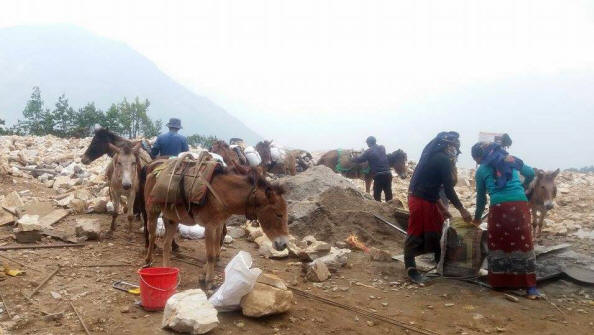

En 3 jours, les Laprakis ont démonté et remonté tous les bâtiments scolaires provisoires de Guspi Danda à Kalkang.

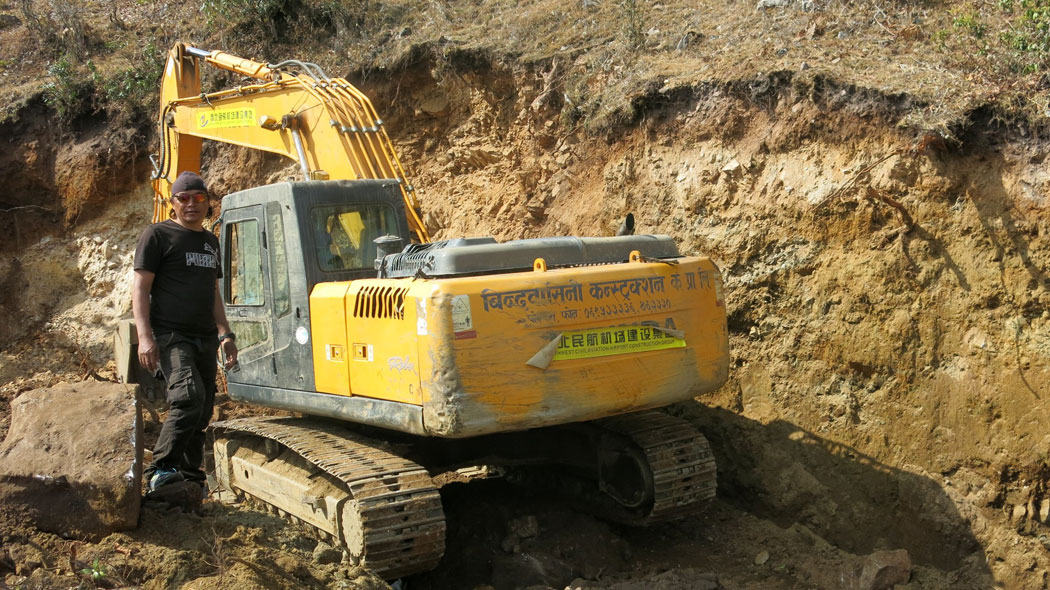

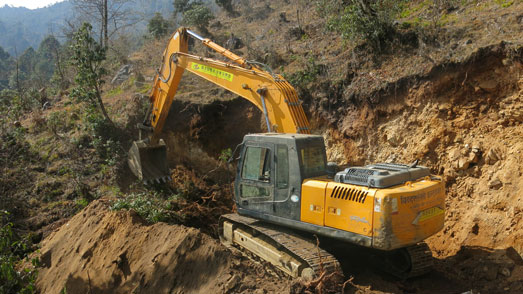

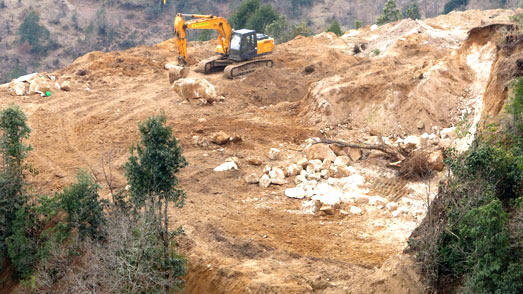

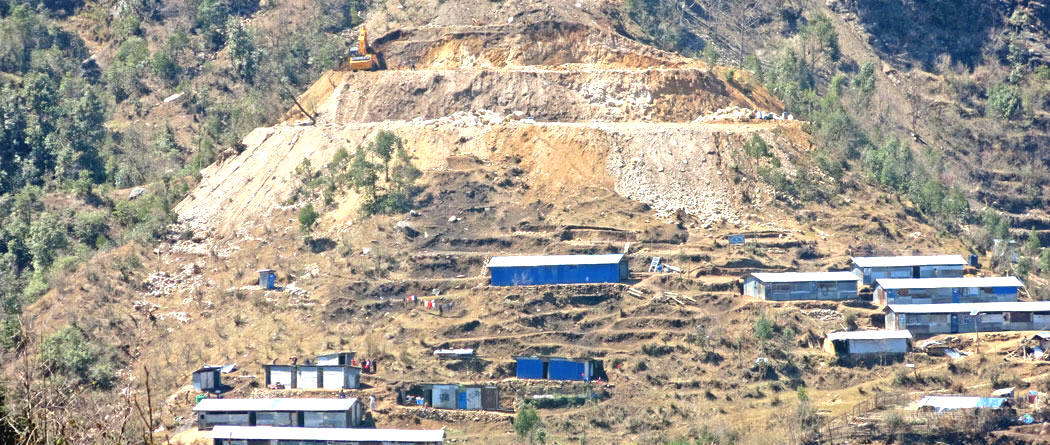

Février 2017:

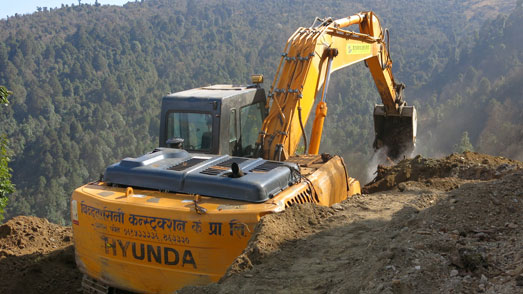

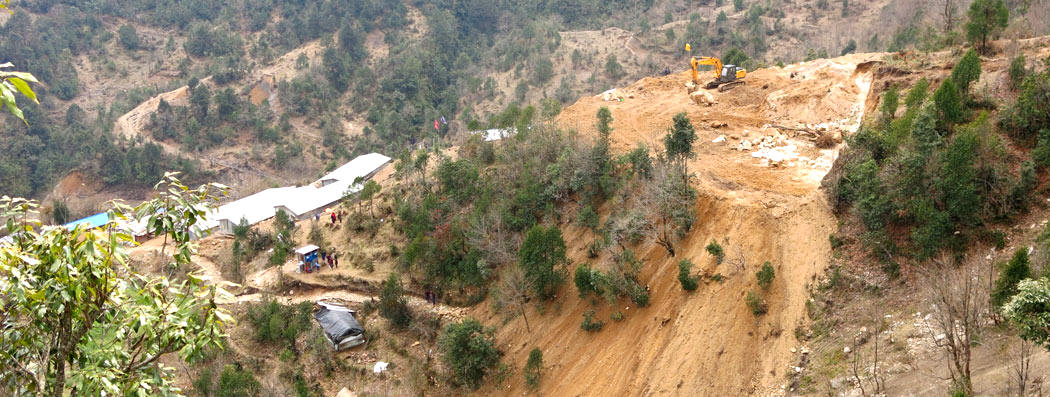

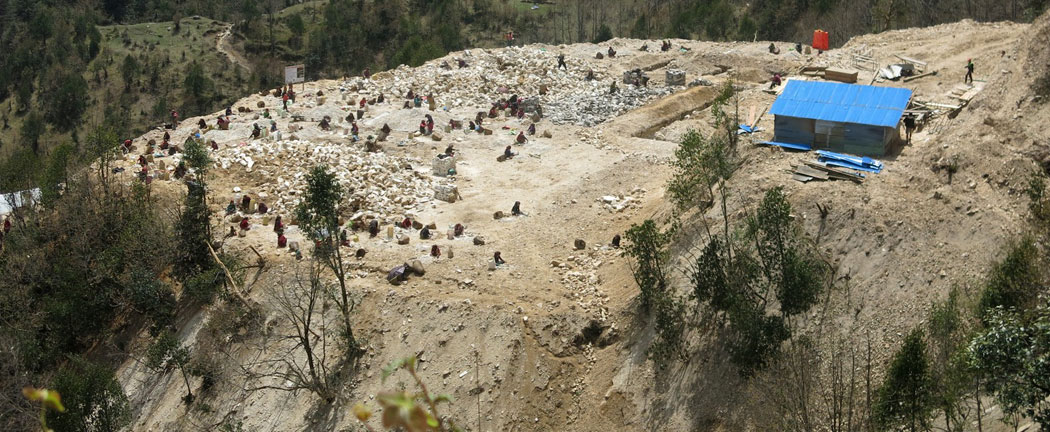

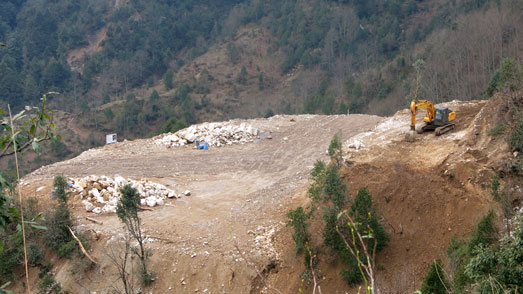

Construction de la piste et aménagement de 2 terrasses ou seront
construits les nouveaux bâtiments scolaires.

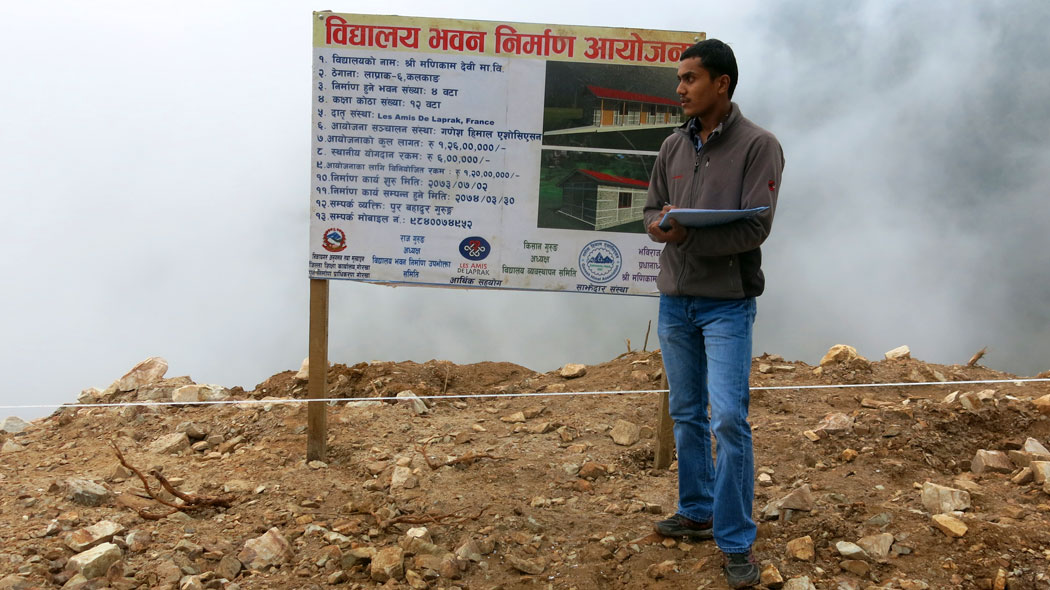

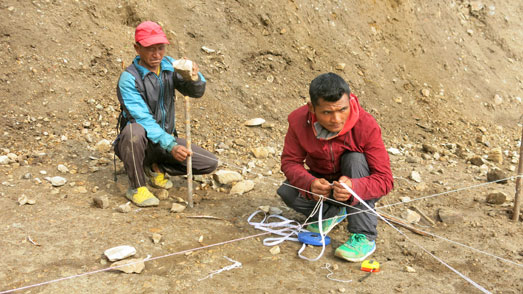

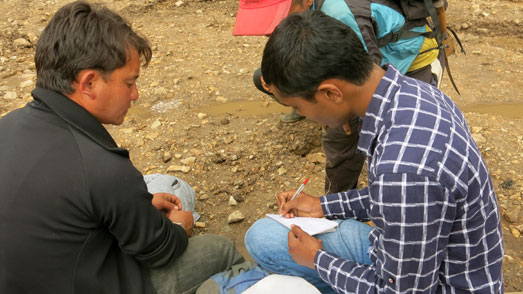

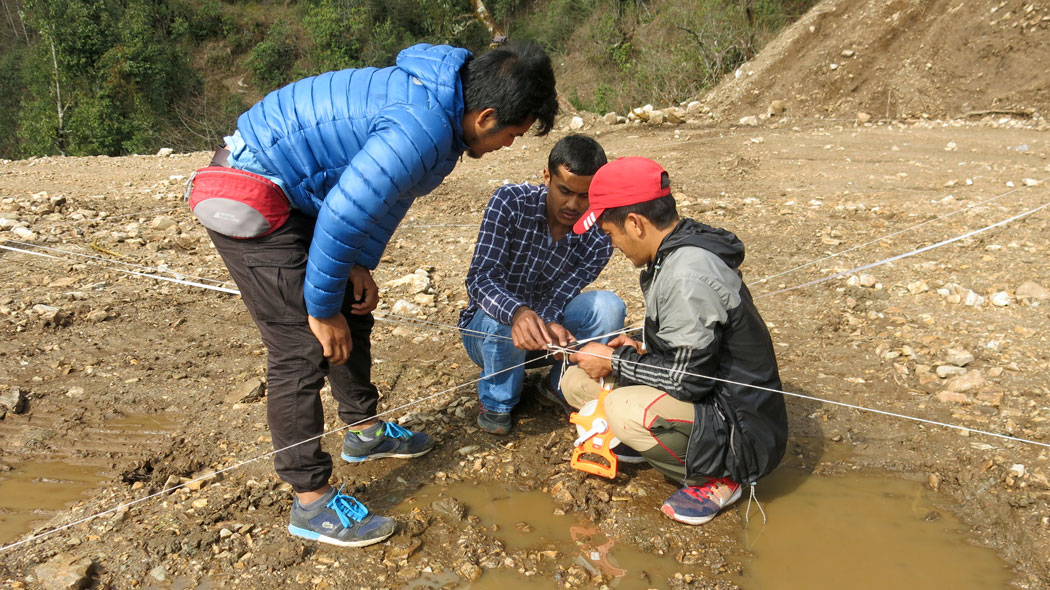

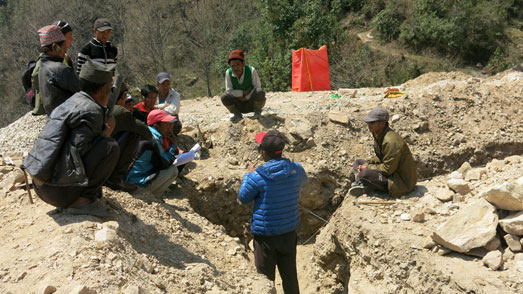

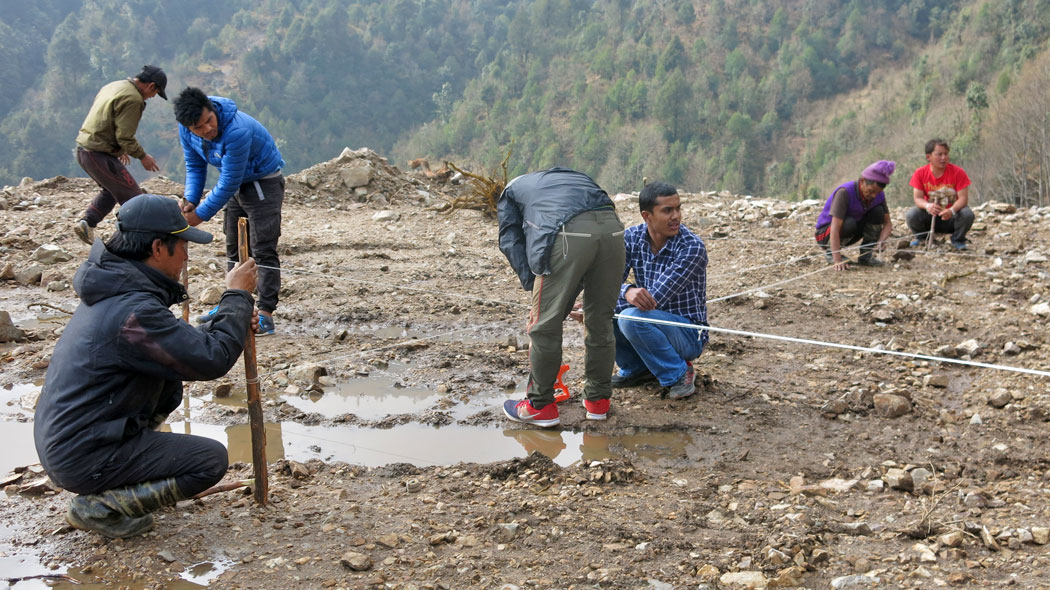

Passage de Sujan Pokharel, ingénieur-architecte pour déterminer les emplacements des futurs bâtiments scolaires.

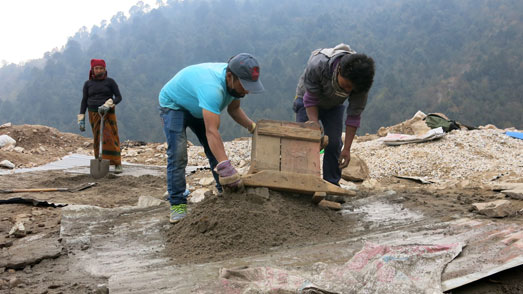

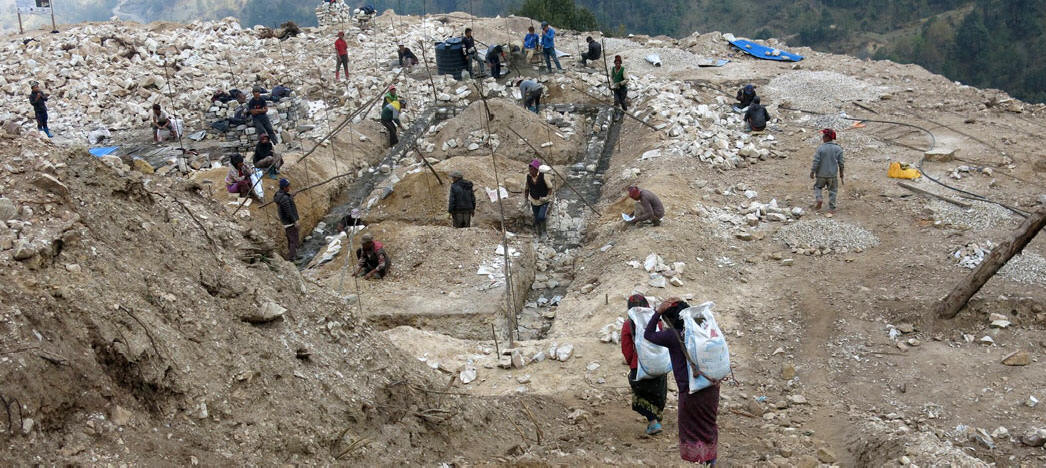

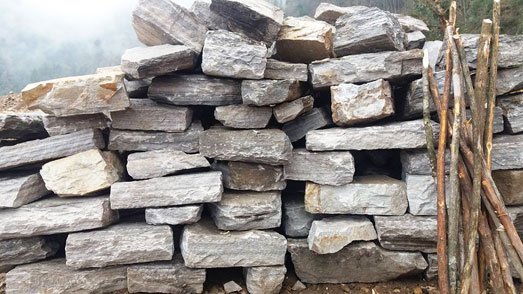

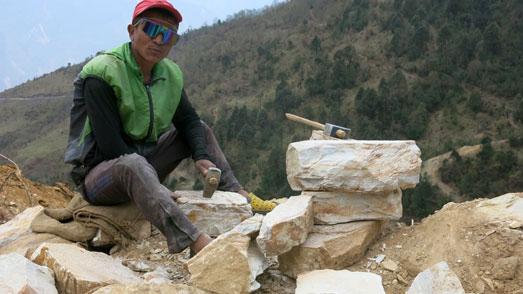

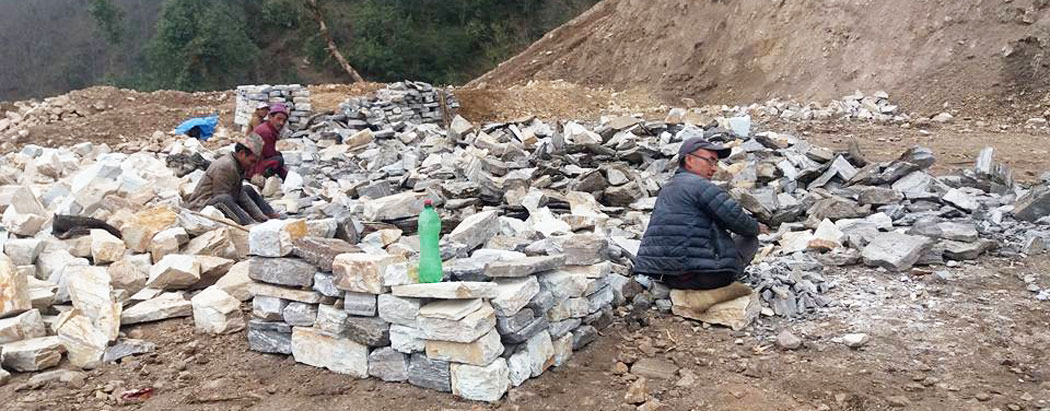

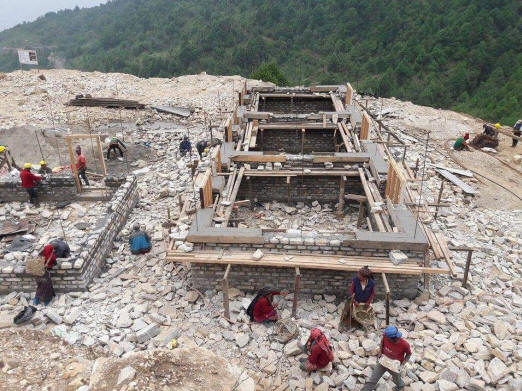

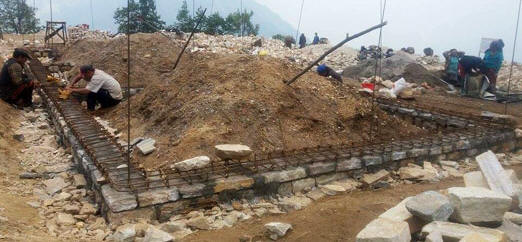

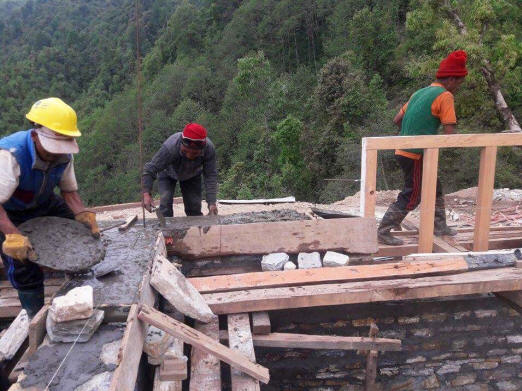

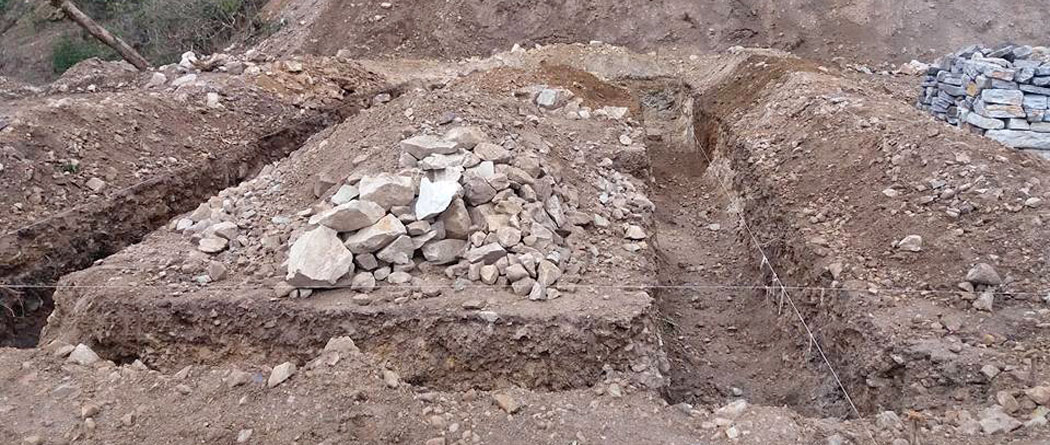

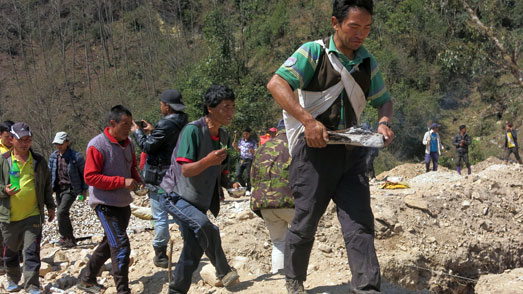

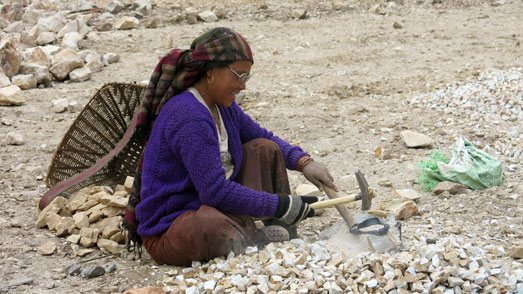

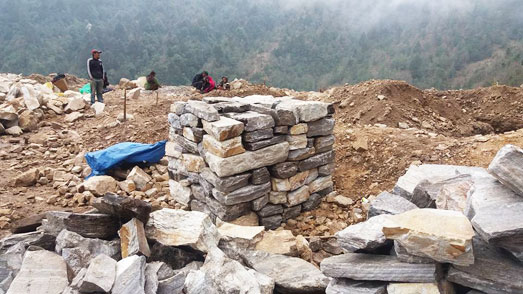

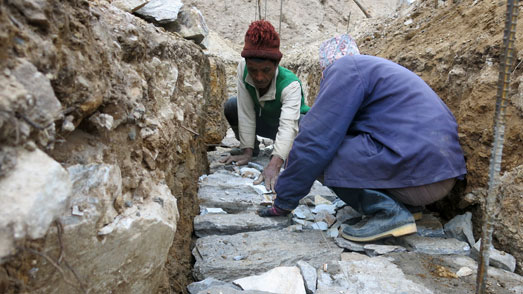

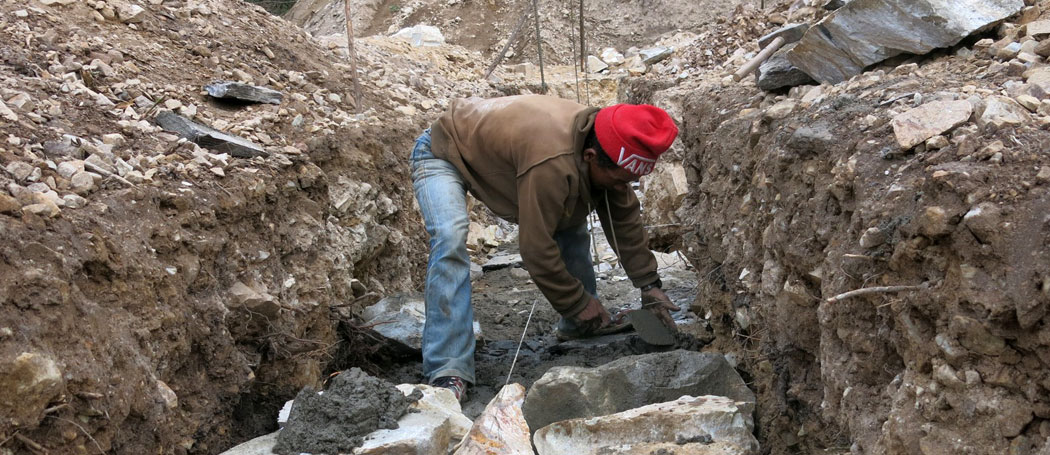

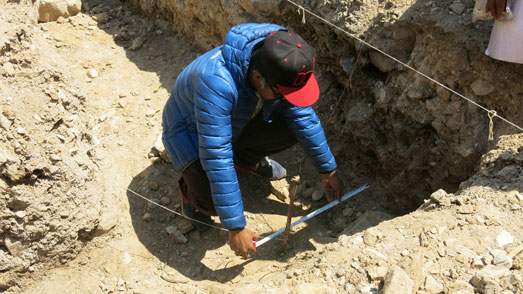

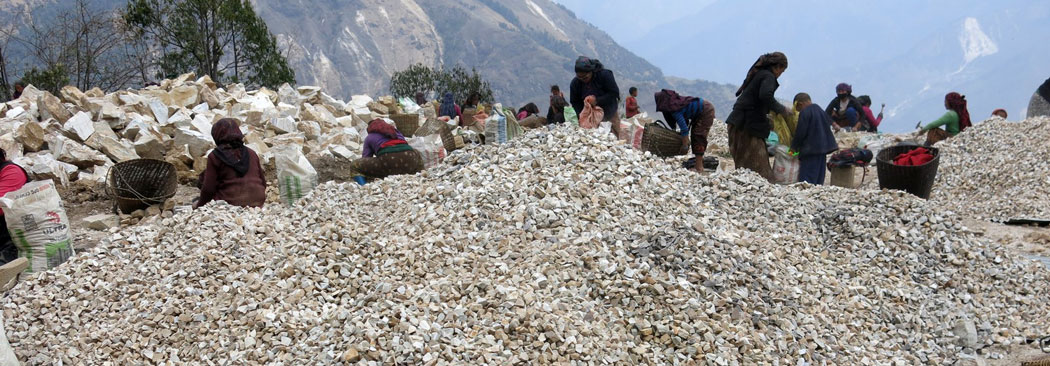

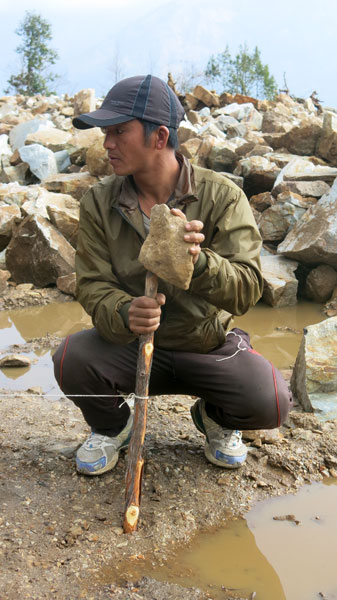

Creusement des tranchées et taille des pierres pour faire les fondations.

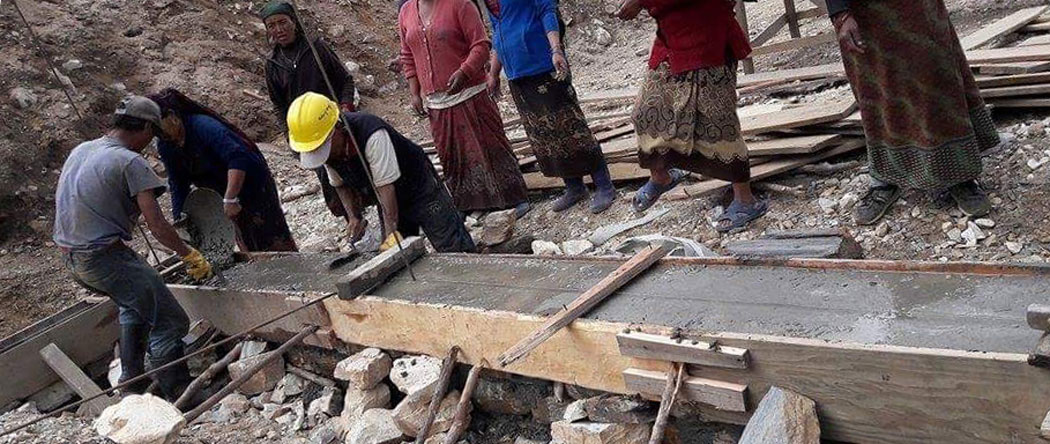

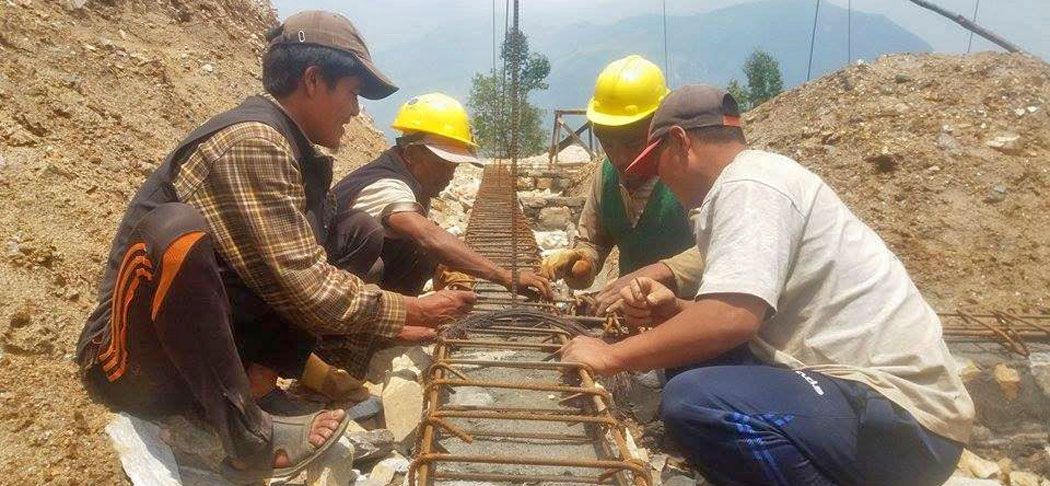

Le chantier, la bénédiction des constructions par le chaman et le début des fondations.

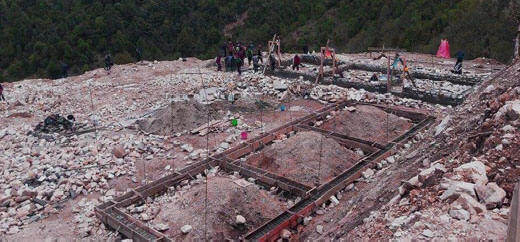

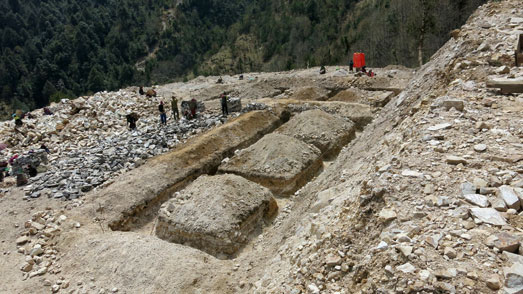

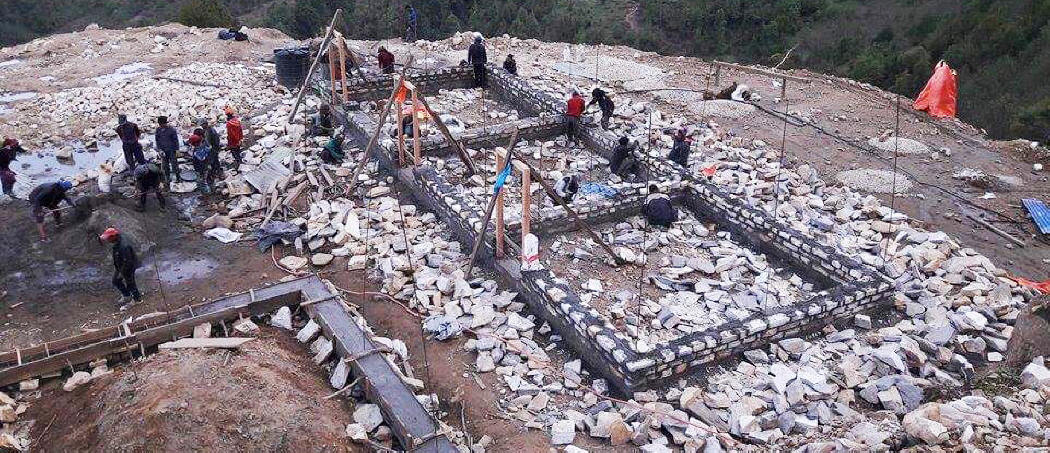

L'état de la piste, la pose des renforcements et la fin des fondations pour 2 bâtiments scolaires.

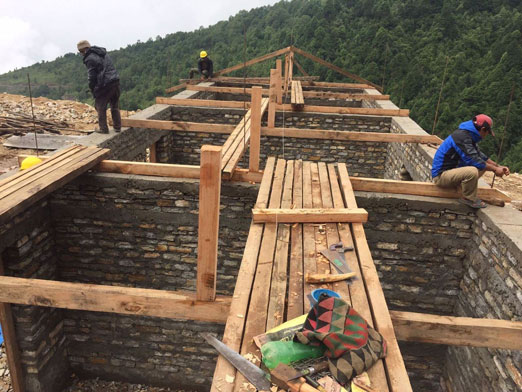

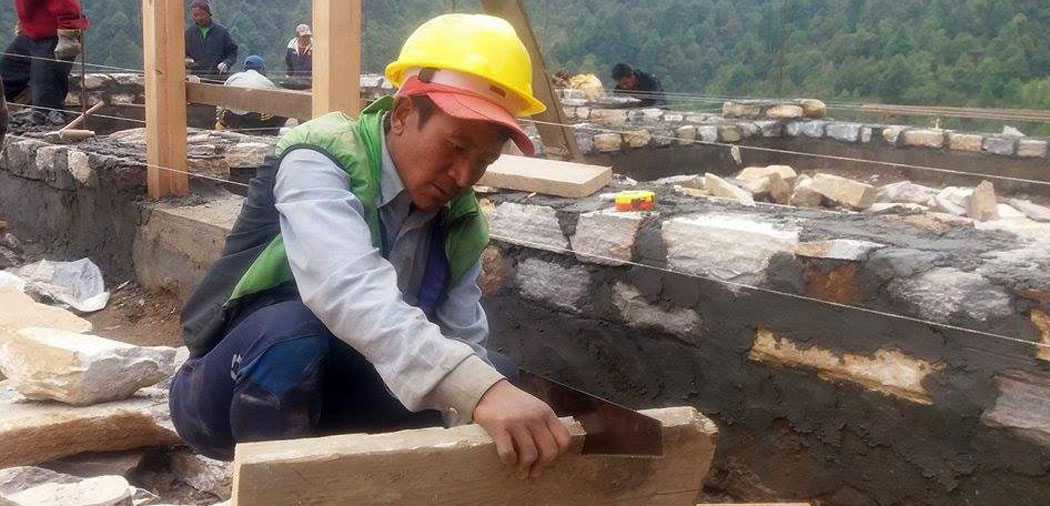

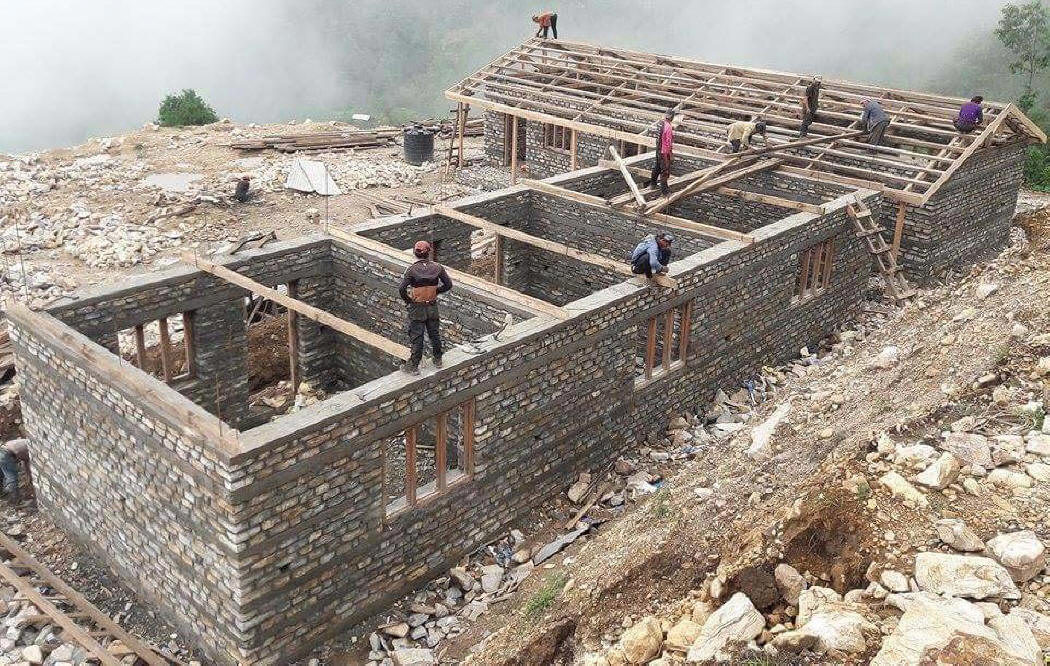

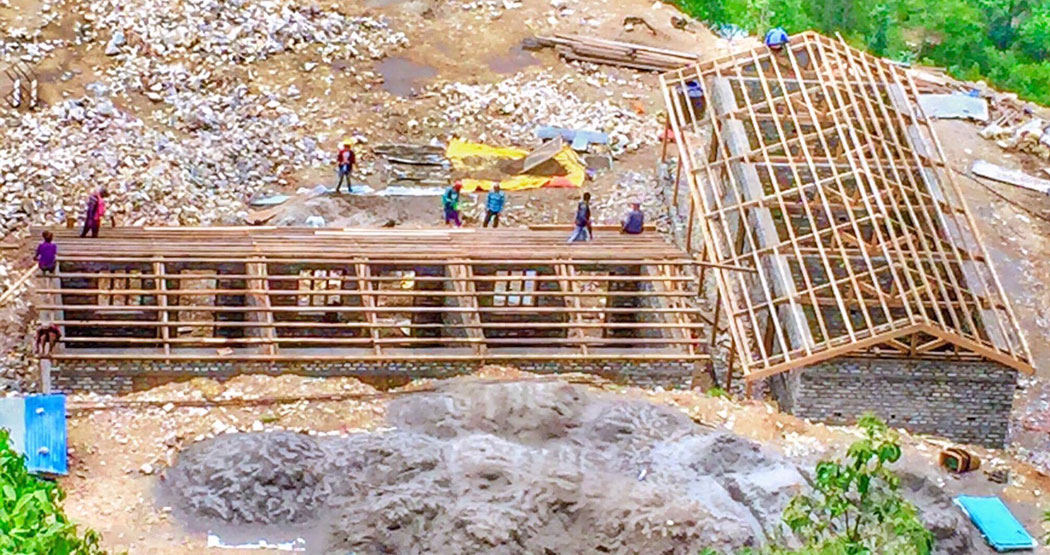

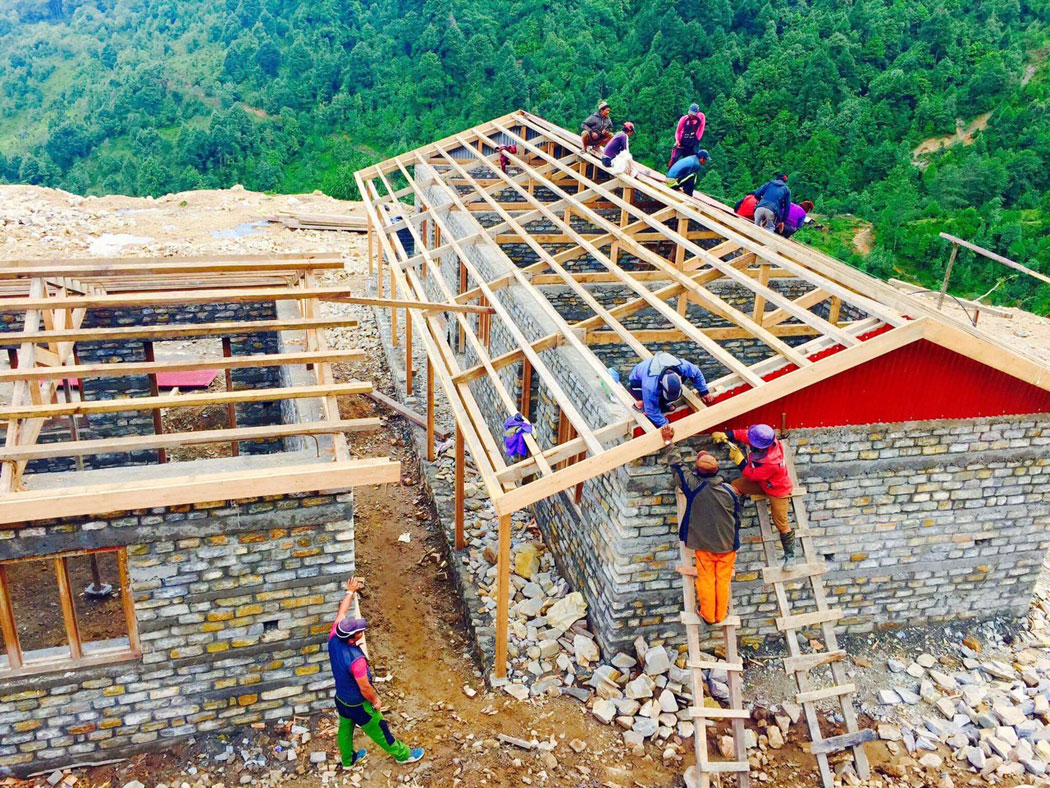

Montage des murs, pose des encadrements et de la charpente

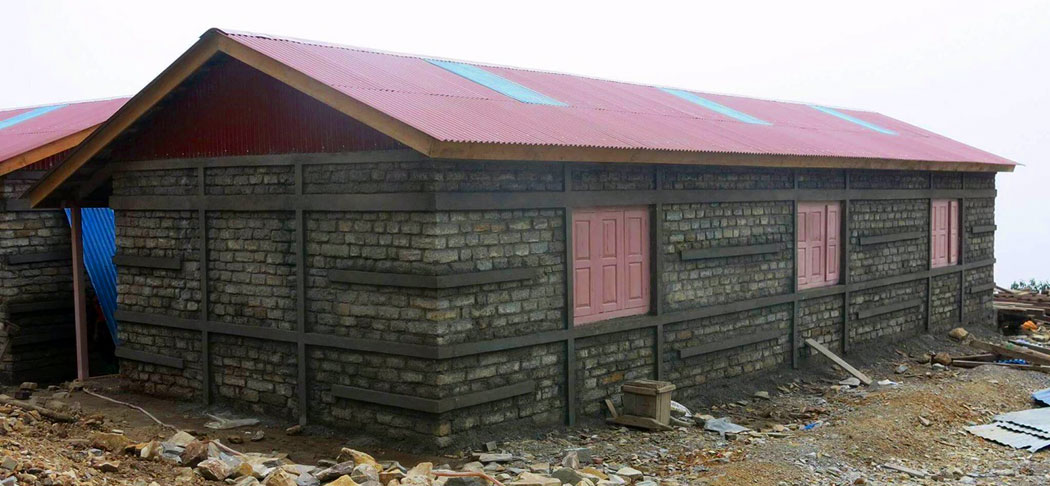

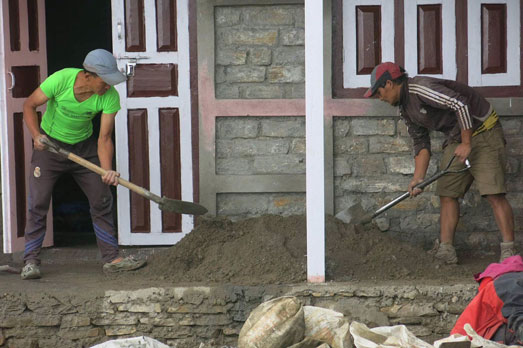

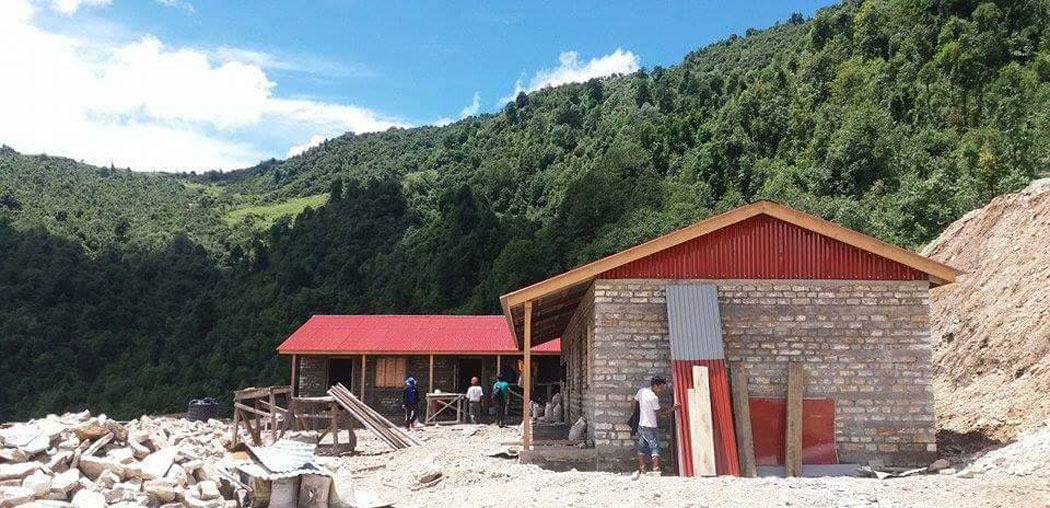

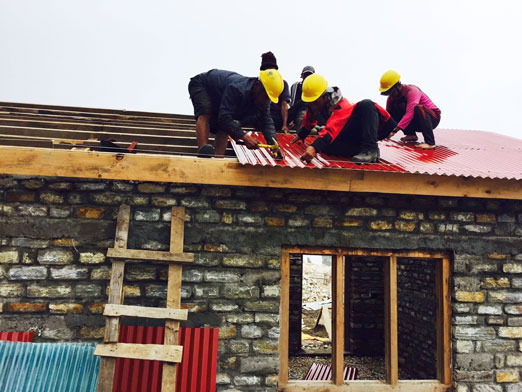

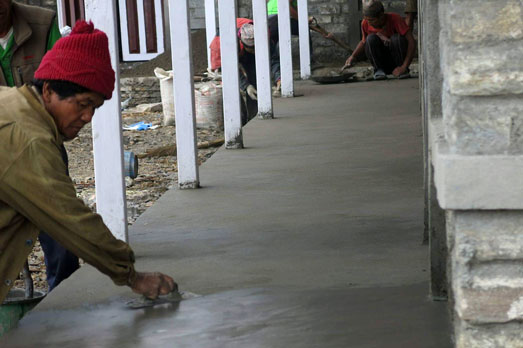

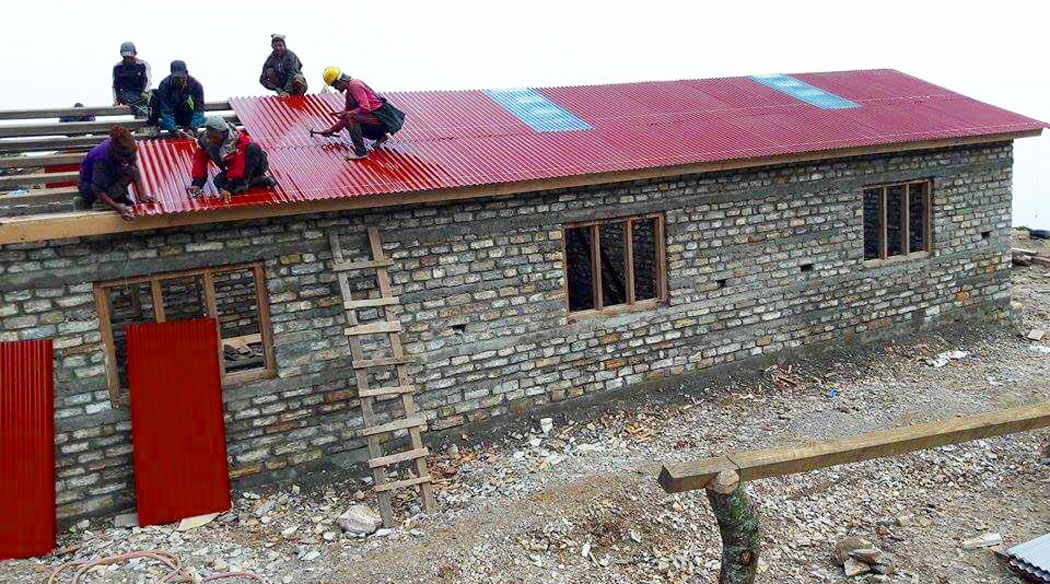

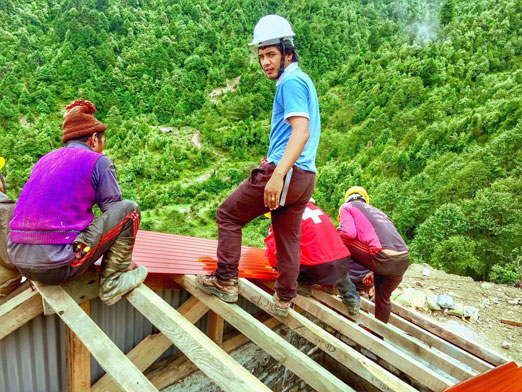

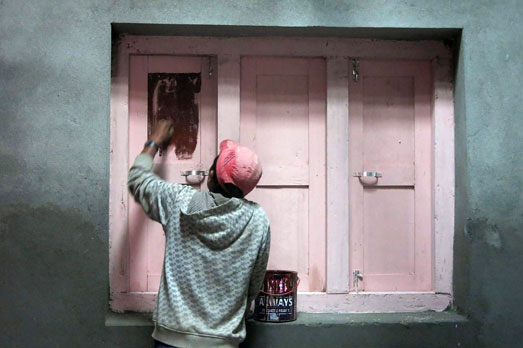

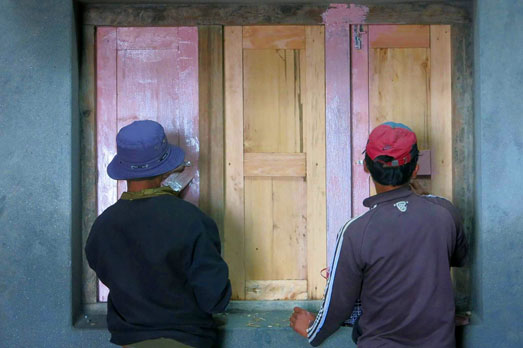

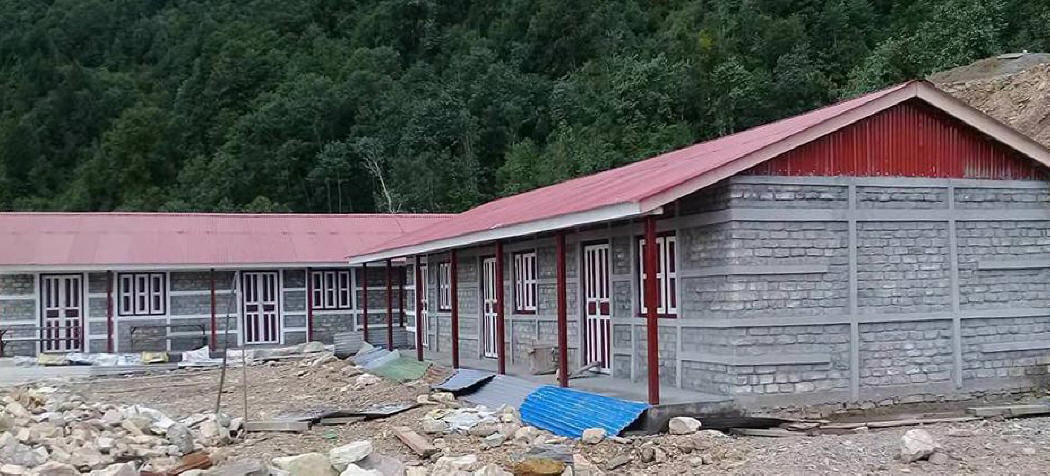

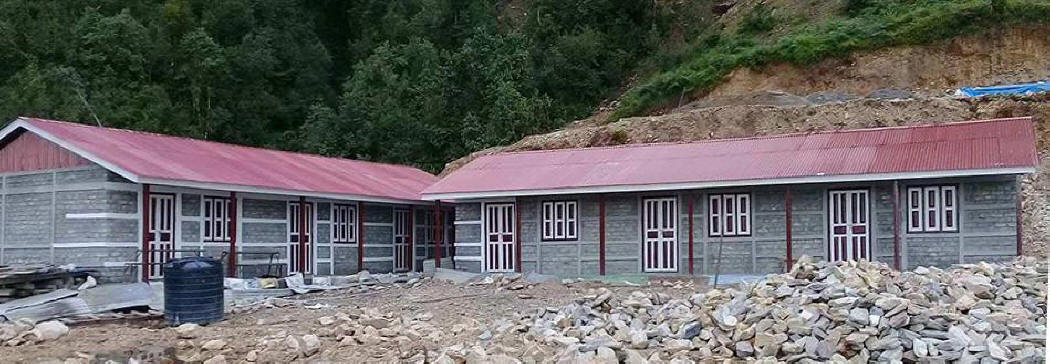

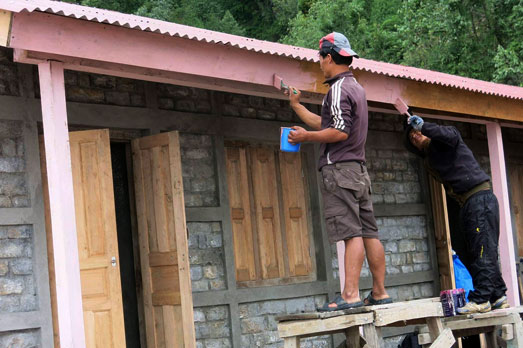

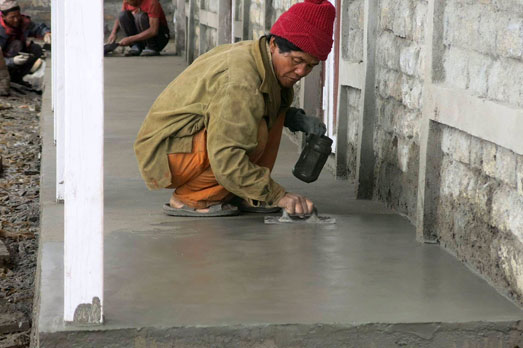

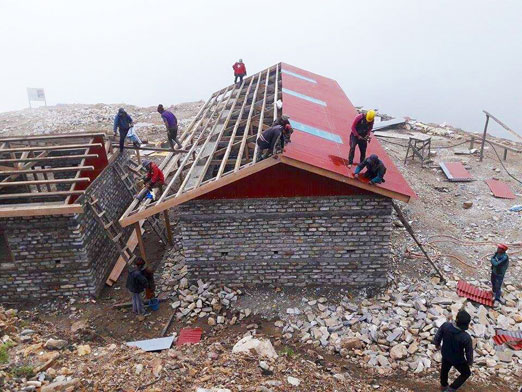

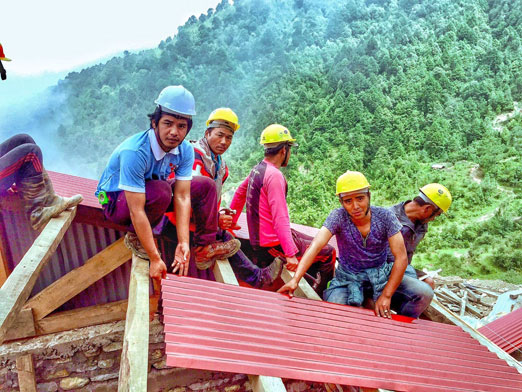

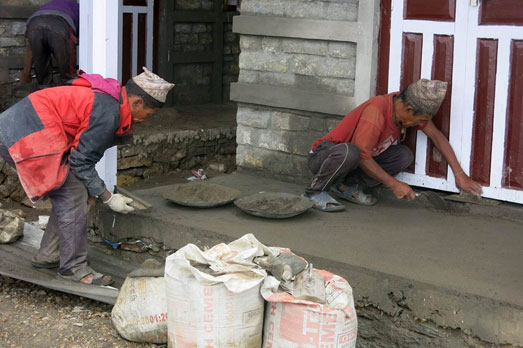

Pose de la toiture, peinture des volets et des portes, pose du ciment sur les sols.

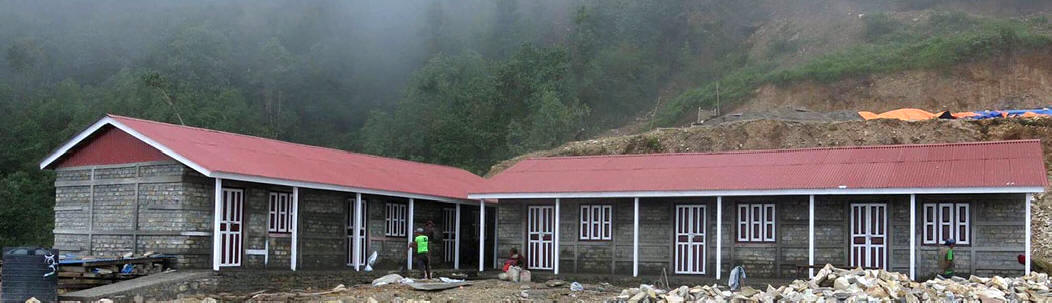

Les travaux extérieurs sont terminés

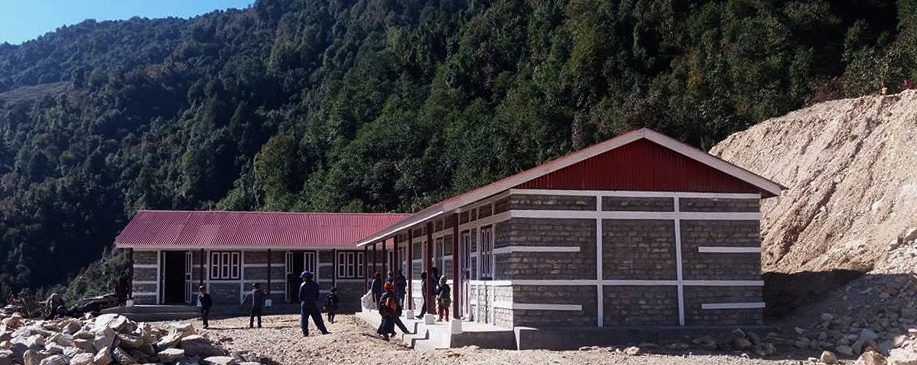

Octobre 2017
La construction du 3ème bâtiment scolaire, cliquez-ici
Les bâtiments solaires
provisoires, cliquez-ici
|
|
|
