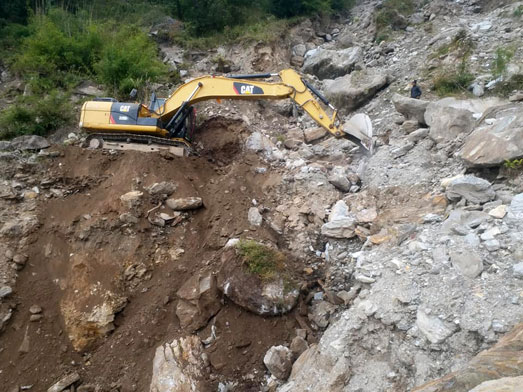

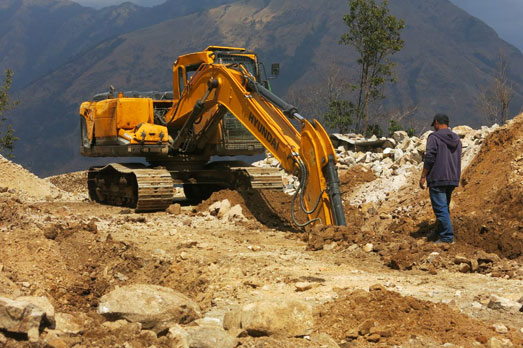

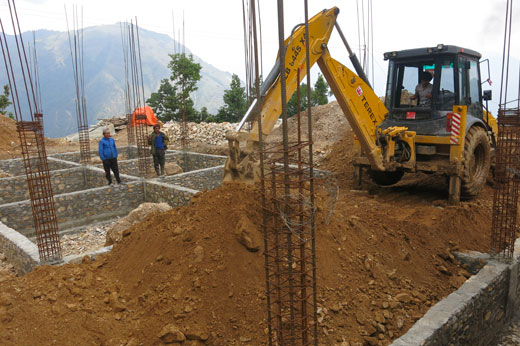

Mars 2018 : début des travaux, réunion, pose de

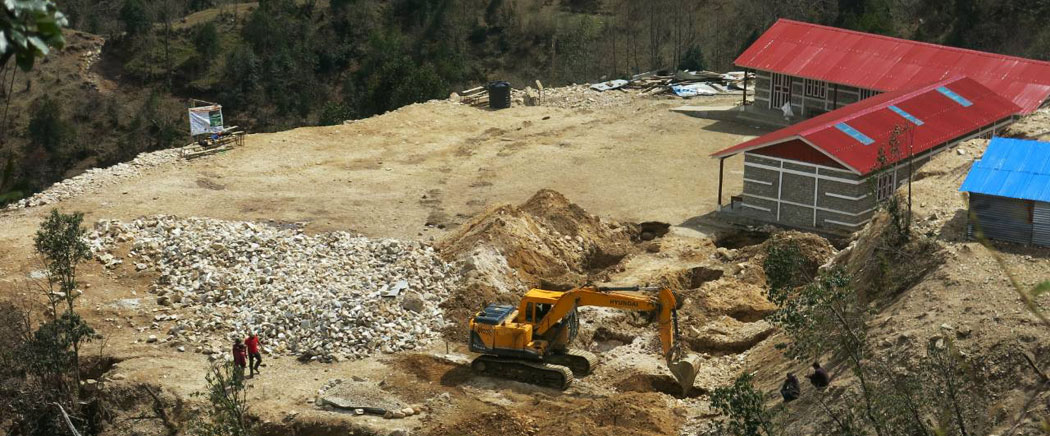

la première pierre et creusement des fondations,
cliquez-ici
Début avril 2018 : passage de
Sujan Pokharel,
ingénieur-architecte du Ministère de l'Education
Nationale pour une réunion avec les Laprakis pour

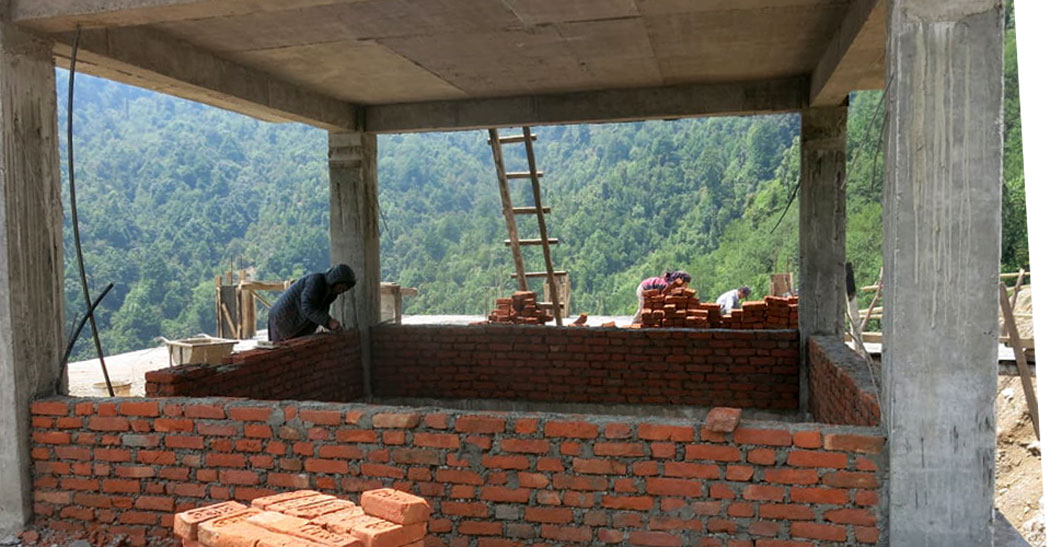

leur expliquer les normes de la nouvelle
construction à 2 niveaux et vérifier les bases des
fondations,
cliquez-ici

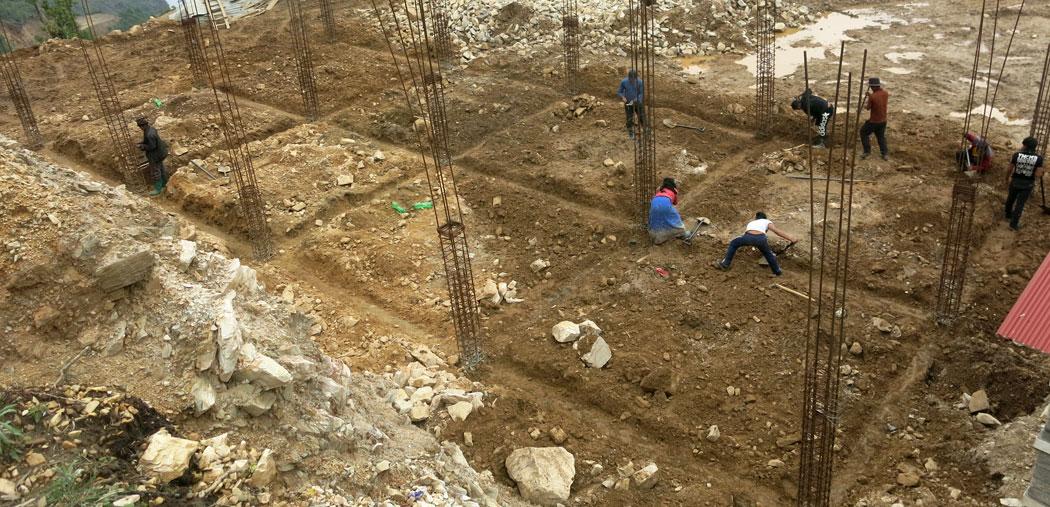

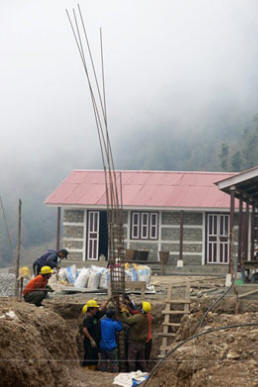

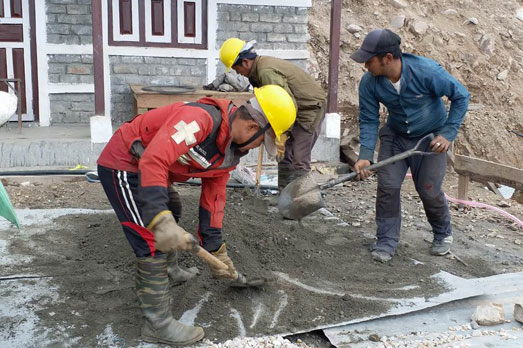

Mi avril 2018 : préparation de la maçonnerie
et de la ferraille pour fixer les piliers dans les
fondations et pose des piliers,
cliquez-ici
Juin 2018 :
fin de la construction des fondations, livraison des

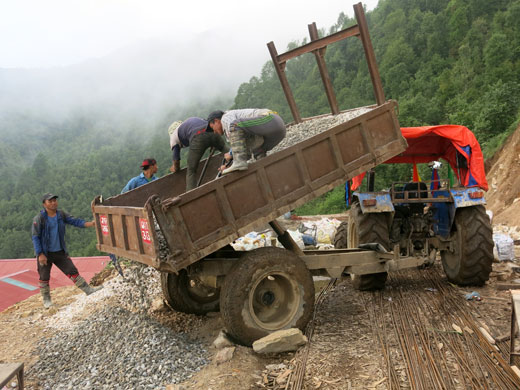

matériaux de construction et pose de la chape,
cliquez-ici
Septembre/octobre 2018 : après une mousson
très abondante les travaux reprennent,
cliquez-ici
Novembre/décembre 2018: pose de la chape et
préparation du bois pour la charpente, les encadrements des portes
et des fenêtres,
cliquez-ici
Janvier 2019 : la neige tombe en abondance,
arrêt des travaux,
cliquez-ici
Février 2019 : les travaux reprennent,
construction du 2eme niveau
cliquez-ici

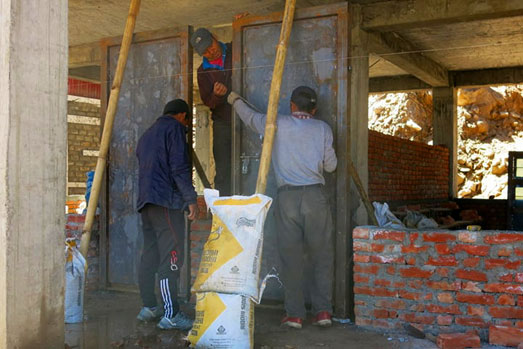

Mars 2019 : montage des murs, des portes et
des fenêtres du rez de chaussée,
cliquez-ici

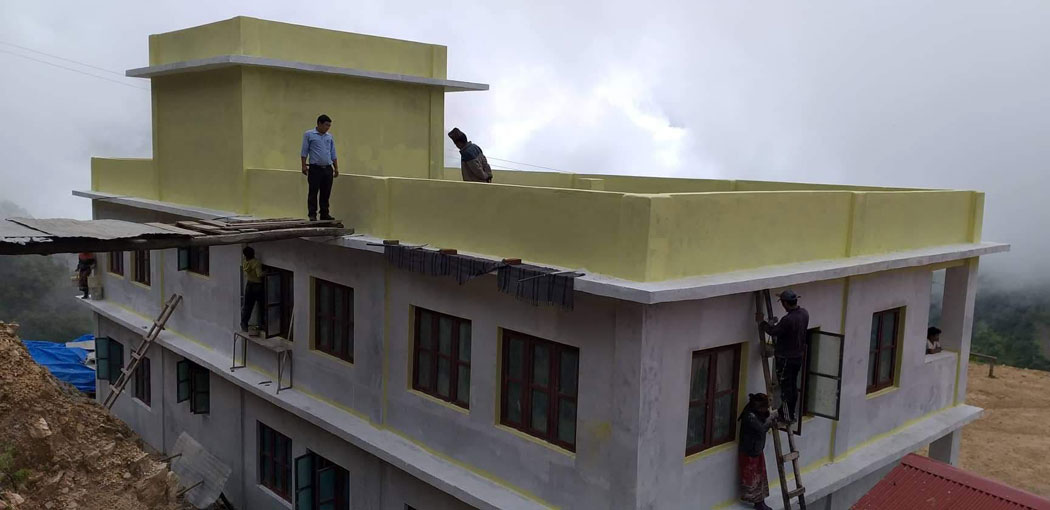

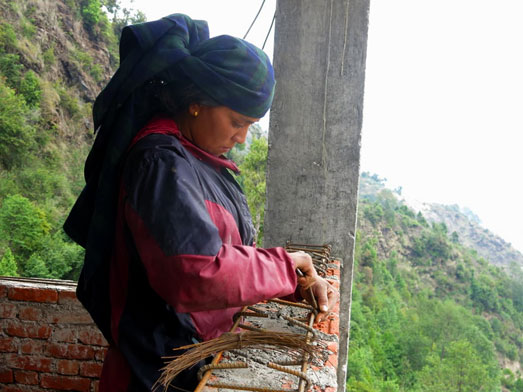

Mai 2019 : pose de l'enduit extérieur et
intérieur du rez-de-chaussée du bâtiment, montage des murs, des fenêtres et des portes du 1er étage,
cliquez-ici
Juin 2019 : la construction du bâtiment est
terminée reste les peintures extérieures et
intérieures à faire,
cliquez-ici
Août 2019 : les peintres sont à l'œuvre, fin
août les peintures sont
terminées,
cliquez-ici
Novembre 2019 : équipement en bancs, tables, armoires, chaises des
classes et la salle des professeurs. Pose d'une grille pour sécuriser le
bâtiment. Consécration par le chaman du bâtiment avant que les enfants
intègrent les classes.
Cliquez-ici

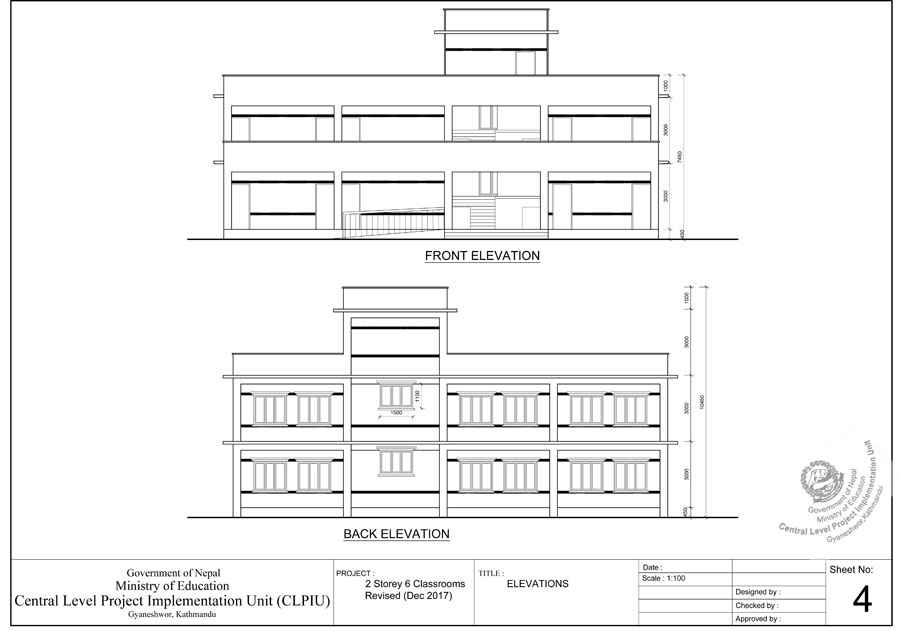

Une partie des plans du bâtiment en construction.
Mars 2018 :
Début des travaux, réunion, pose de la première pierre et creusement
des fondations,

Santosh, maire de la communauté de communes, explique le projet de
regroupement des écoles. Laprak a été choisi pour faire une "méga" School
avec tous les niveaux jusqu’à la classe 12 et un internat.

Bhabi Raj, Directeur de l'école, accueille les participants à la réunion. A
droite, le représentant de Ganesh Himal et des Amis de Laprak donne notre
accord financier pour l'accompagnement dans les nouvelles réalisations.

La signature des contrats entre le comité de l'école, la communauté de
communes et le représentant de Ganesh Himal et des Amis de Laprak.

Sur le terrain, délimitation de la construction du nouveau bâtiment.

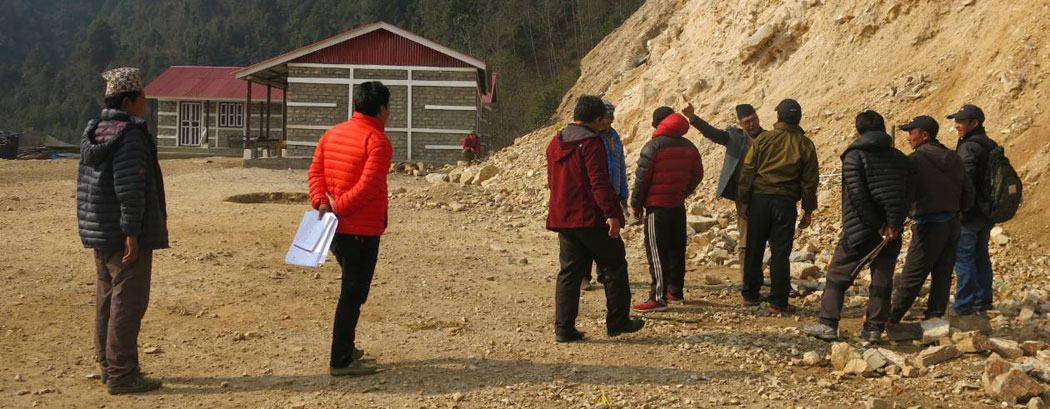

L'ingénieur décrit le plan du futur bâtiment.

Pose de la première pierre...

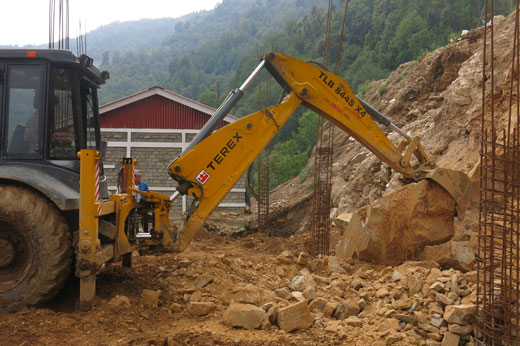

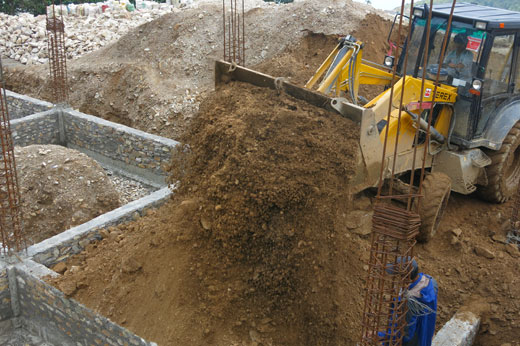

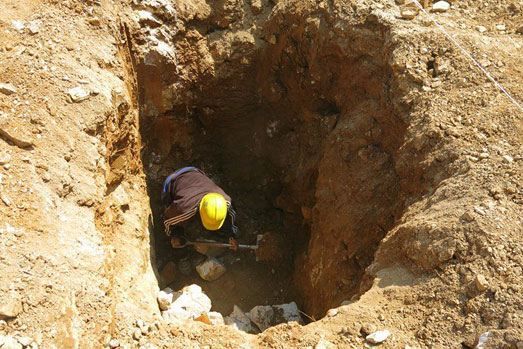

Comme le bâtiment va avoir un étage, les fondations doivent être profondes,

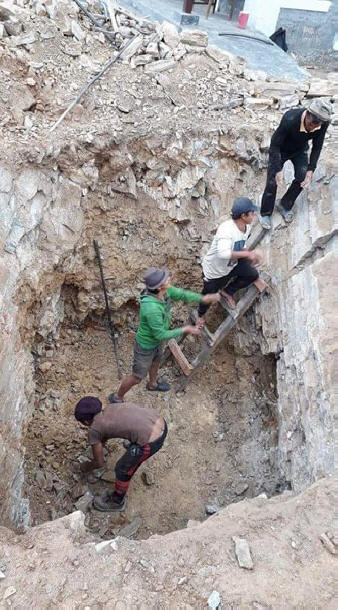

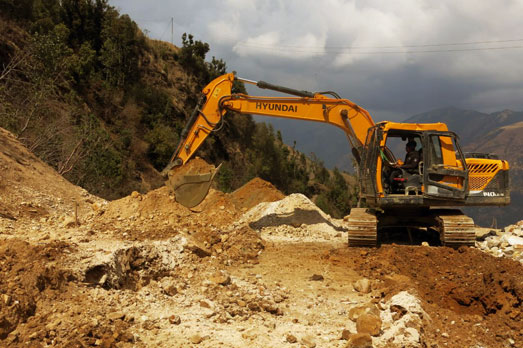

elles sont donc creusées avec une pelle mécanique.

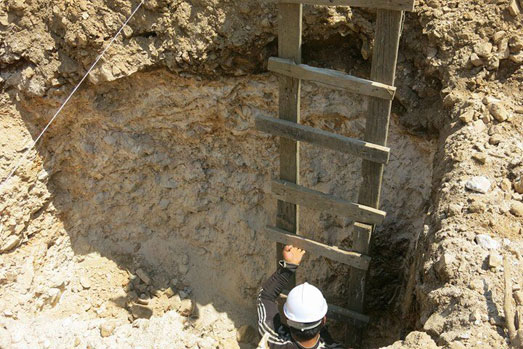

Impressionnant la profondeur des fondations!

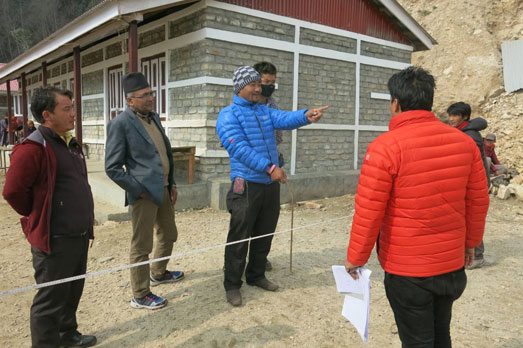

Début avril 2018:
Passage de Sujan Pokharel,
ingénieur-architecte du Ministère de l'Education Nationale pour une réunion
avec les Laprakis . Il leur explique les normes de la nouvelle
construction scolaire à 2 niveaux et vérifie les bases des fondations.

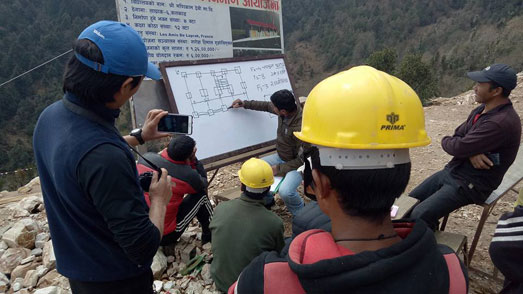

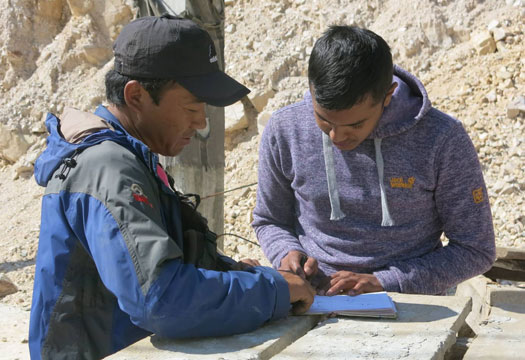

Sujan Pokarel au tableau devant des Laprakis très attentifs.

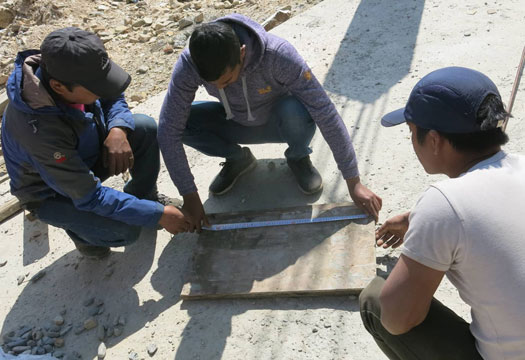

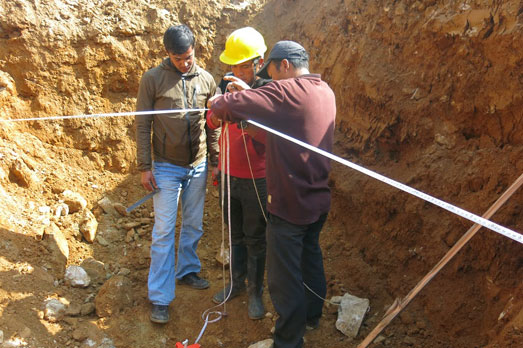

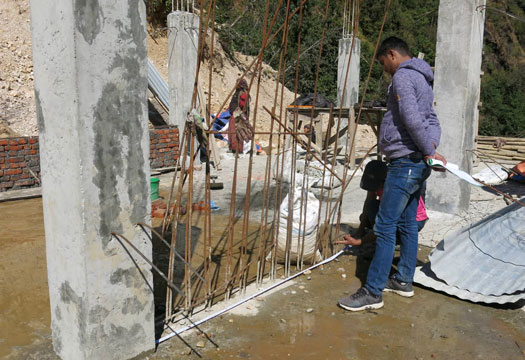

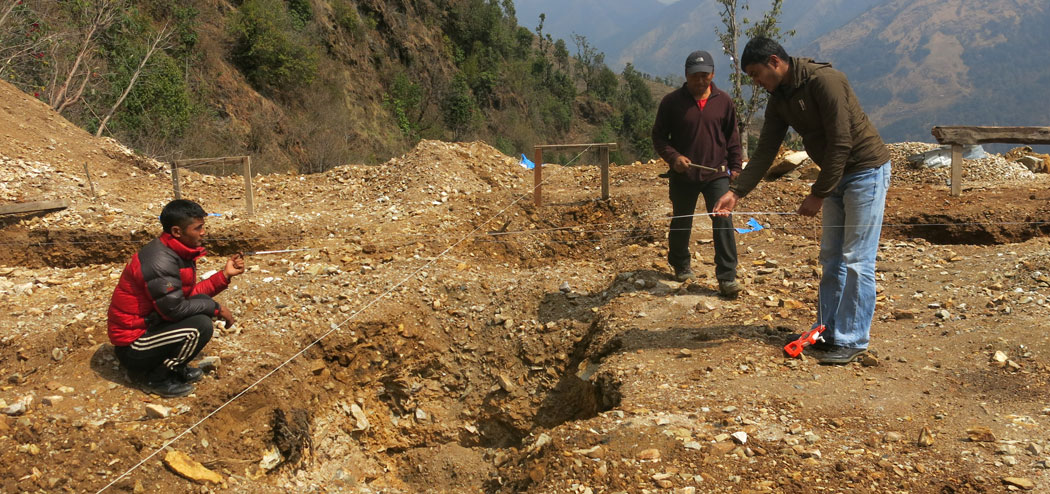

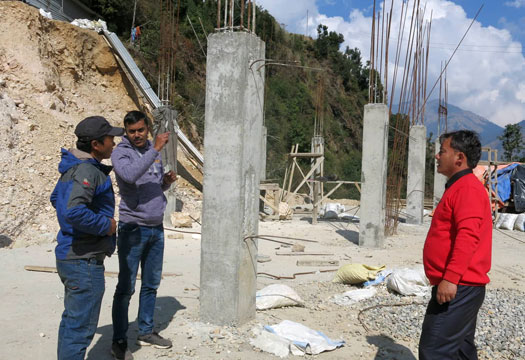

Vérification des dimensions du futur bâtiment.

Tout est contrôlé, largeur et profondeur des fondations.
Mi
avril 2018 :

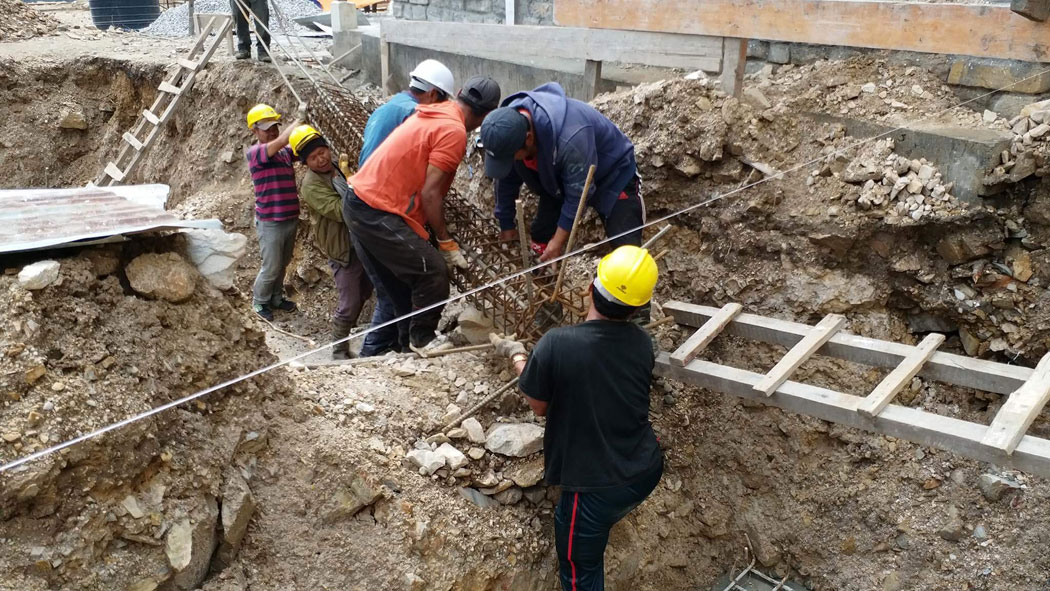

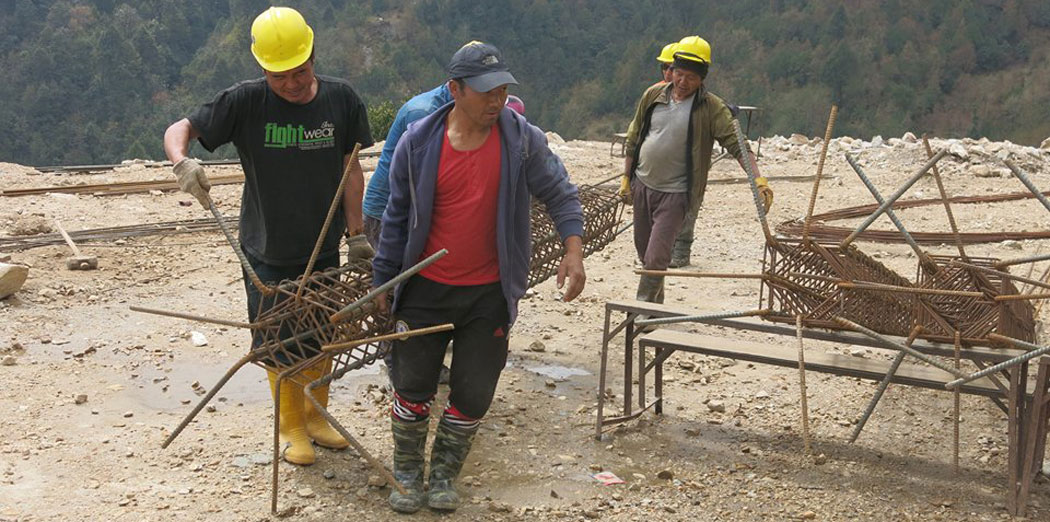

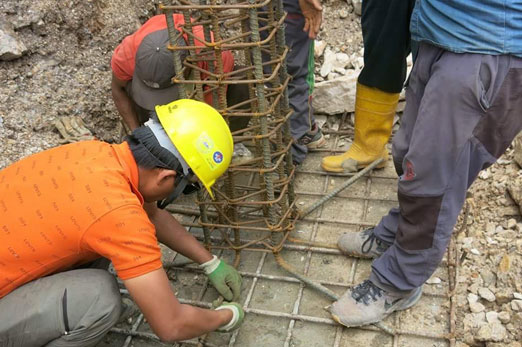

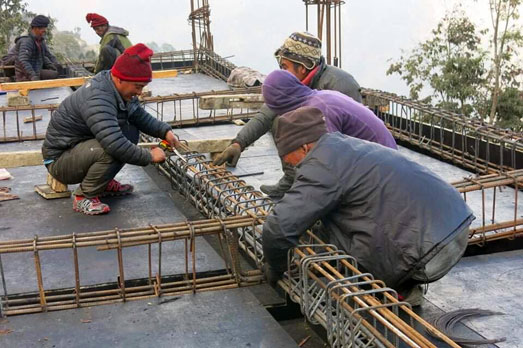

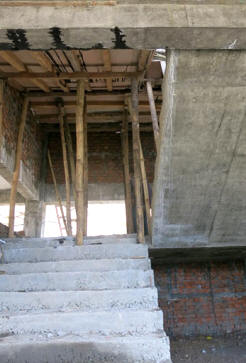

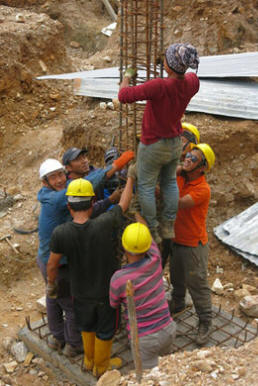

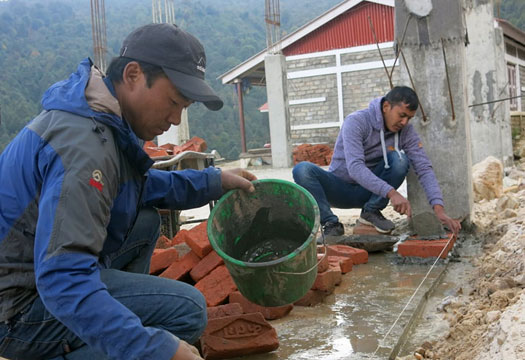

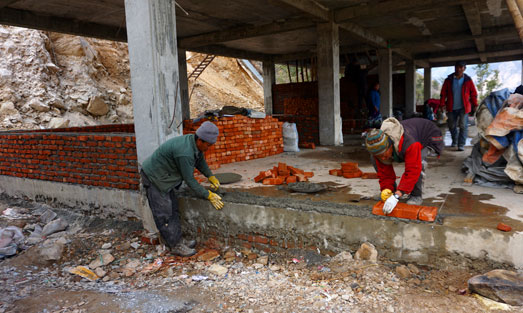

Préparation de la maçonnerie et de la ferraille pour fixer les piliers
dans les fondations et pose des piliers

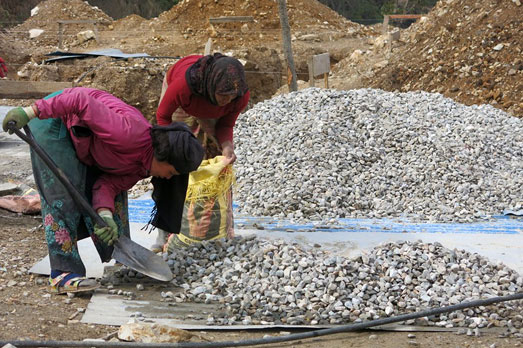

Préparation des graviers et du ciment.

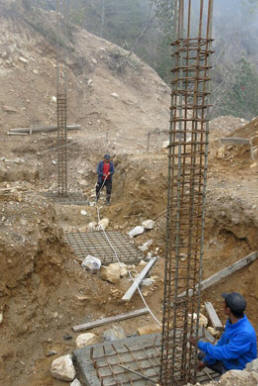

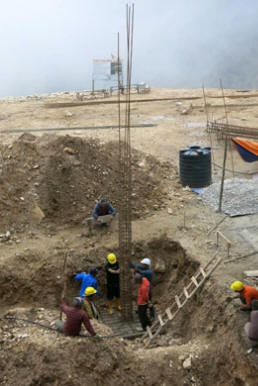

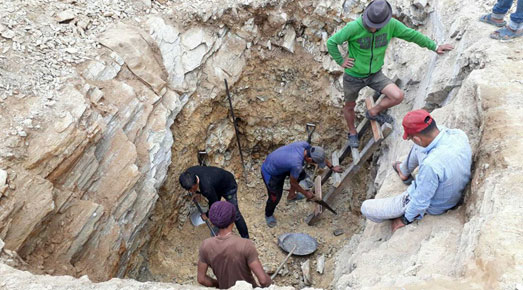

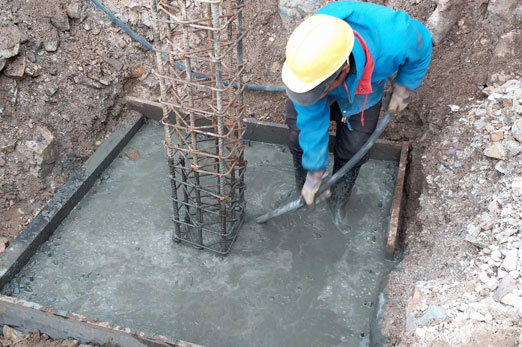

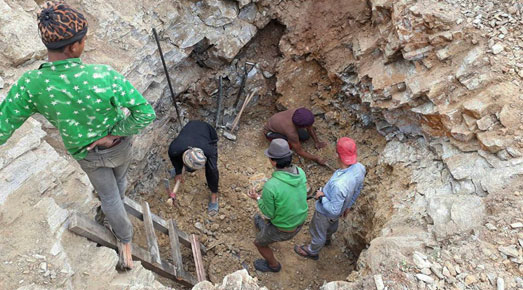

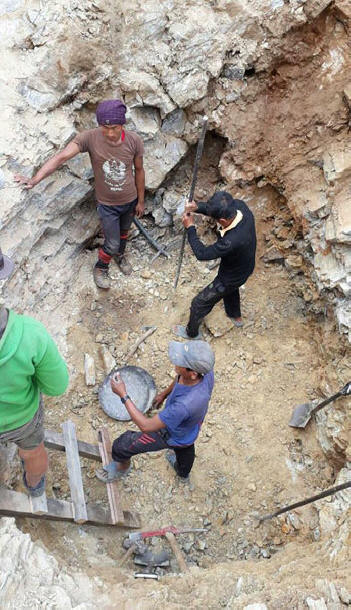

Dans les tranchées des fondations on creuse très profond pour mettre les

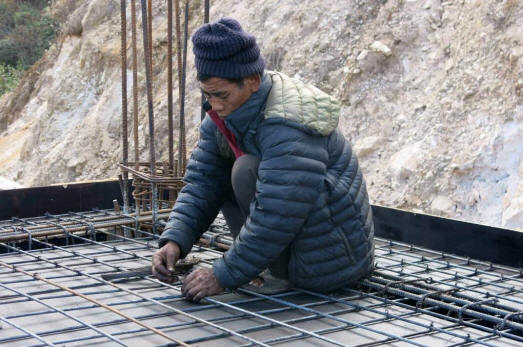

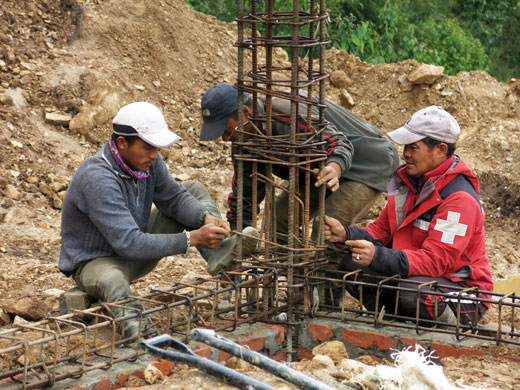

piliers renforcés.

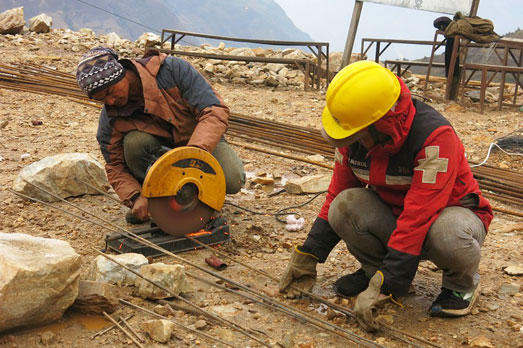

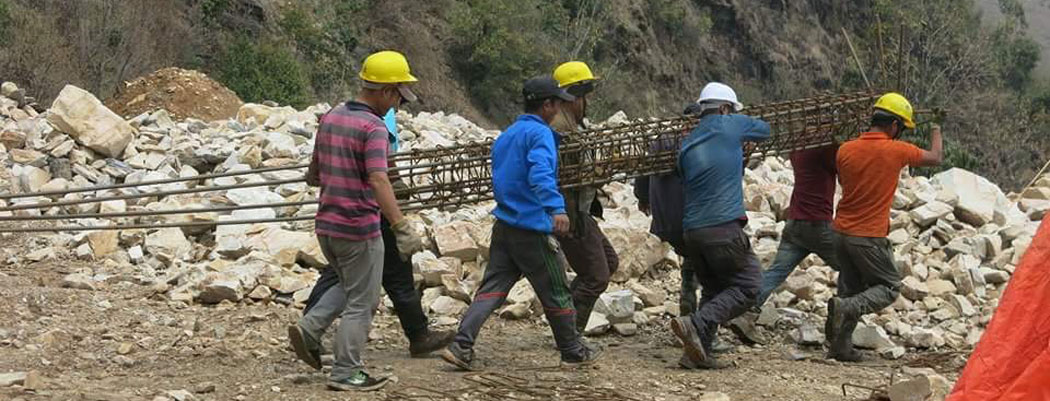

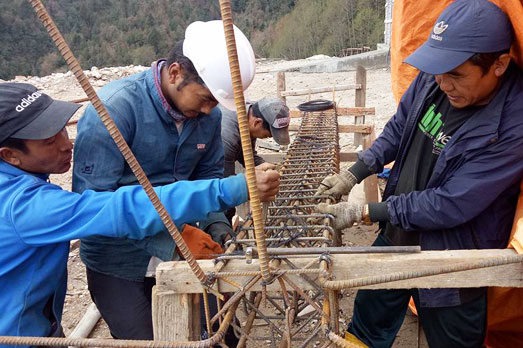

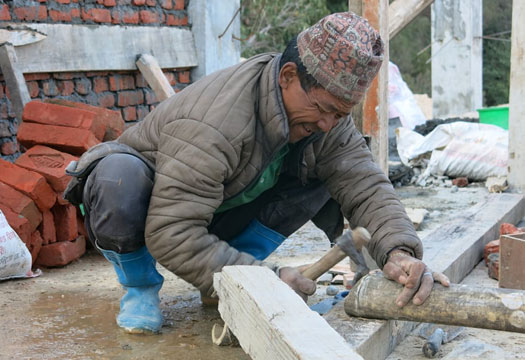

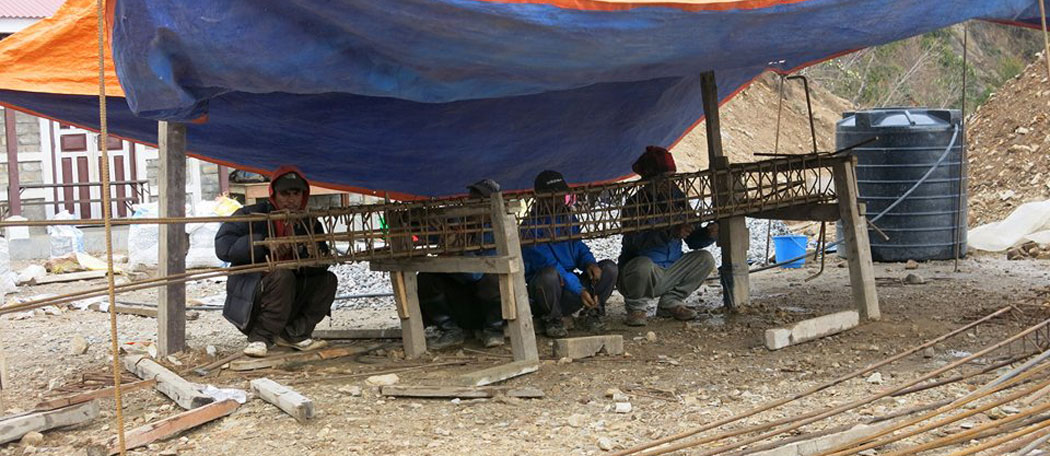

Préparation des ferrailles de renforcement.

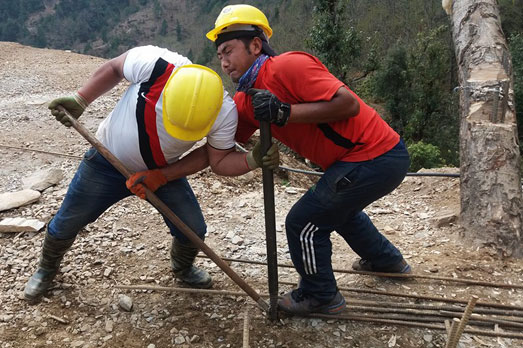

Tout est fait à la main.

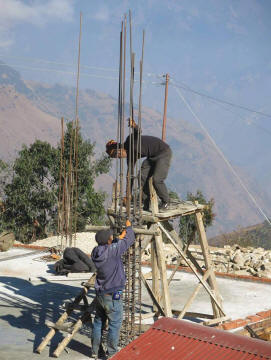

Un vrai travail de titans!

Dès que les fondations seront terminées, le reste de la construction ira
très vite.

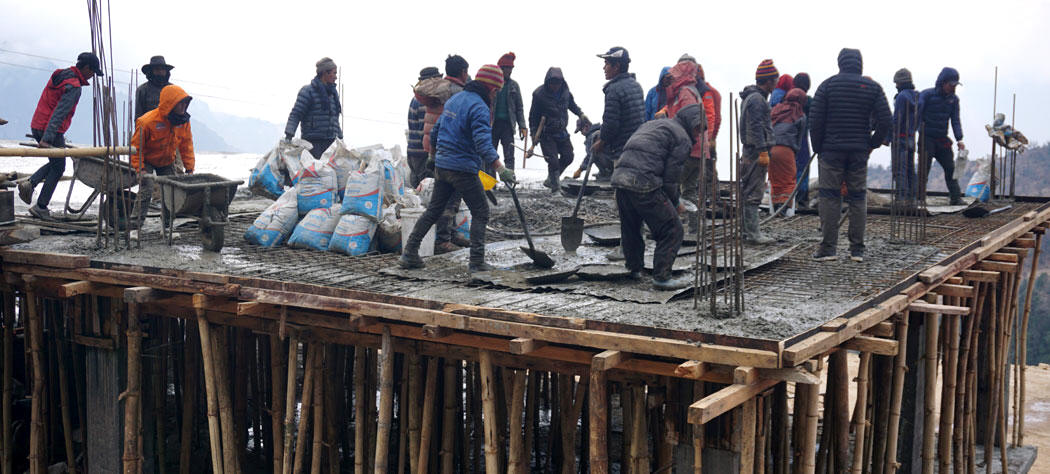

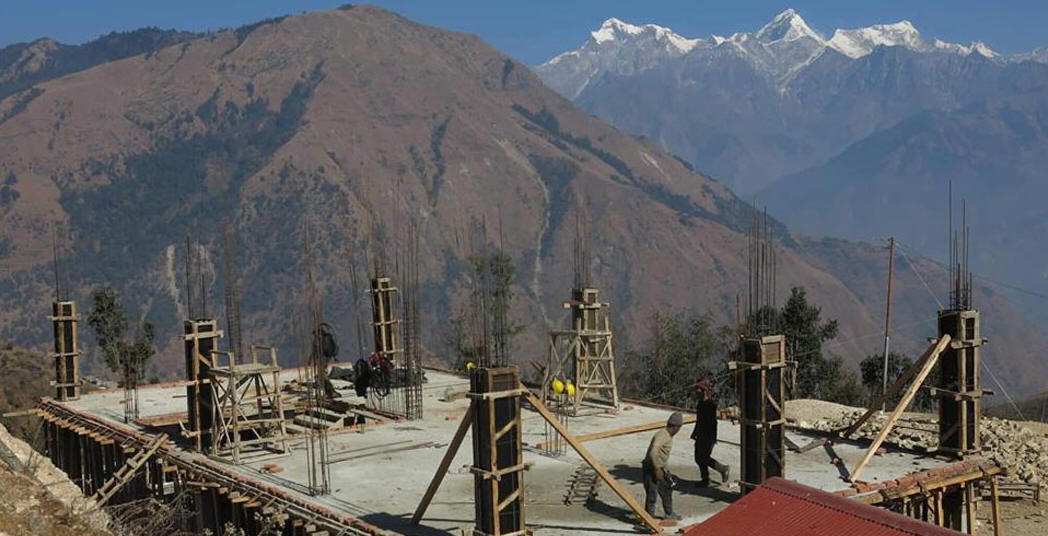

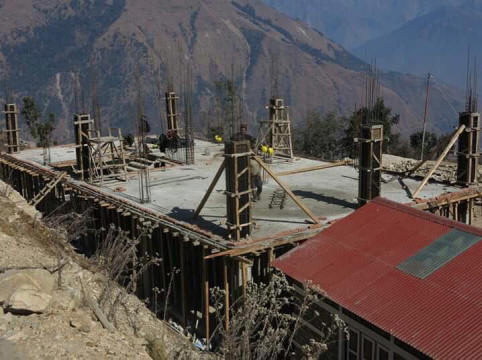

Juin 2018 :

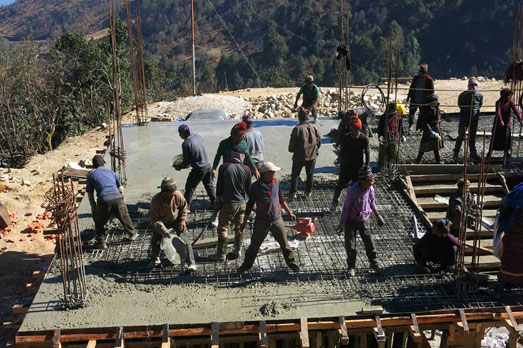

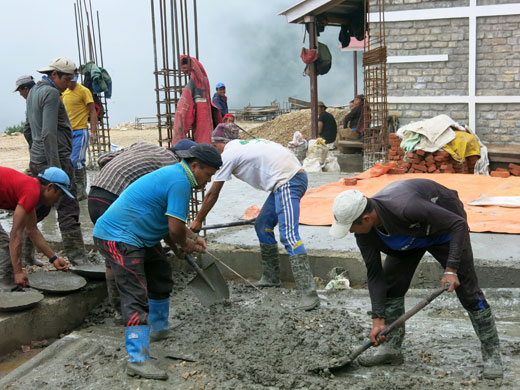

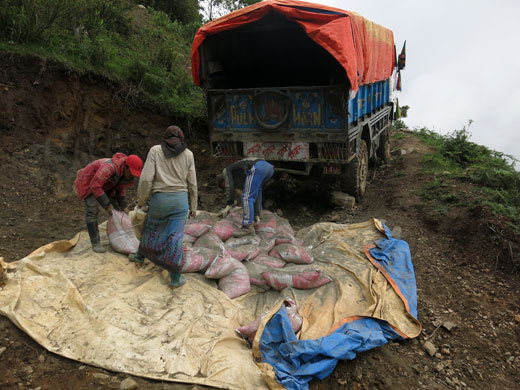

Fin de la construction des fondations, livraison des matériaux de

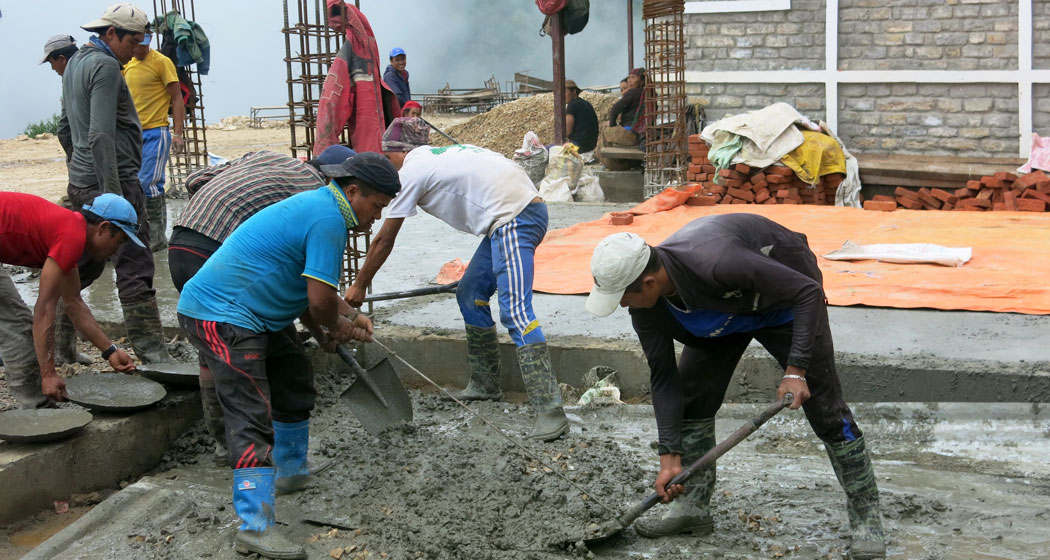

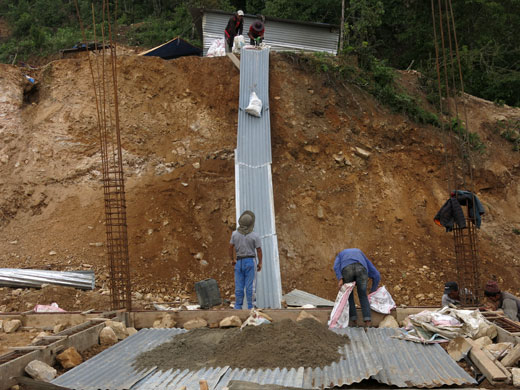

construction et pose de la chappe.

Les travaux sont très impressionnants.

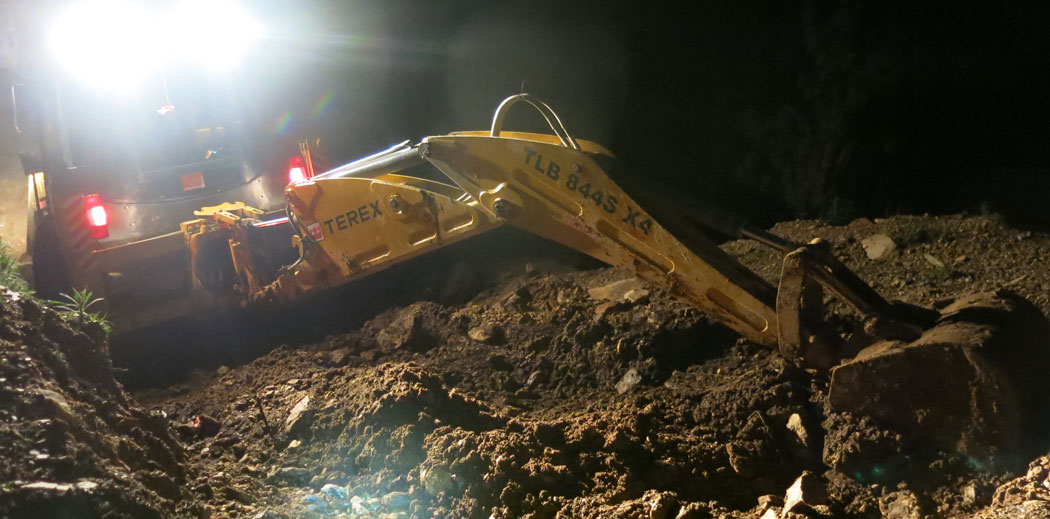

Pour ne pas perdre de temps le bulldozer travaille même la nuit!

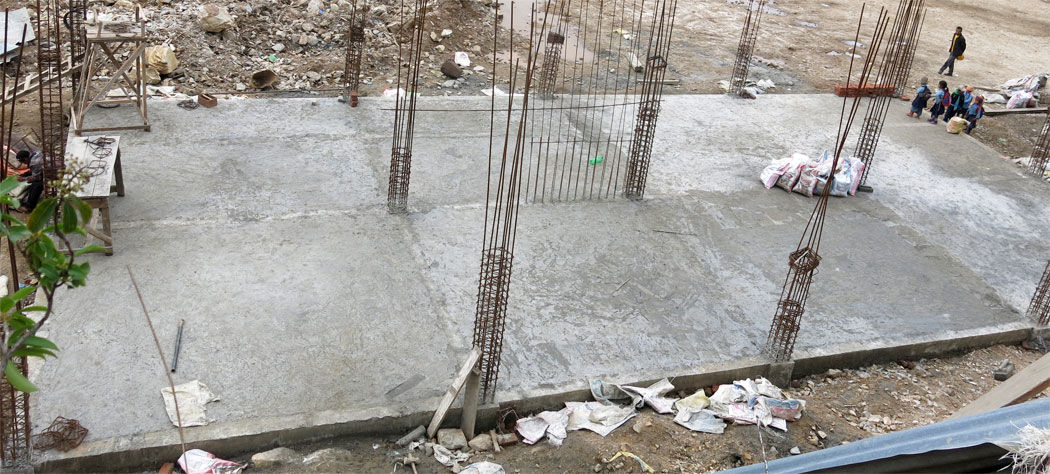

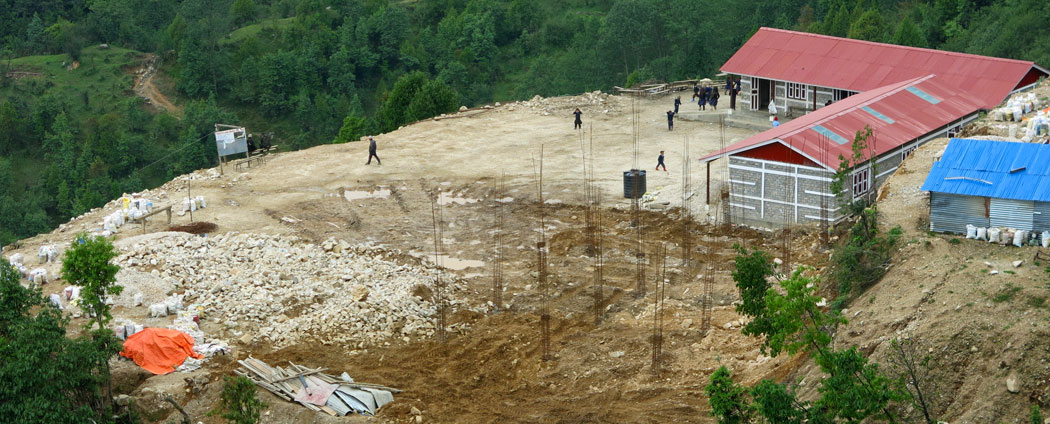

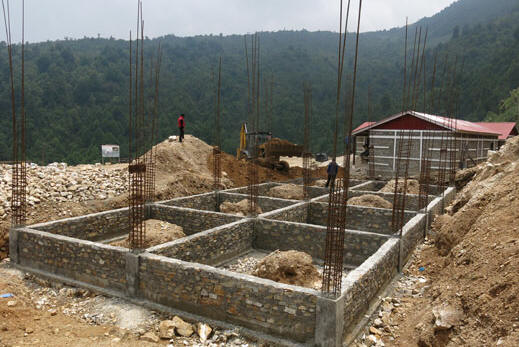

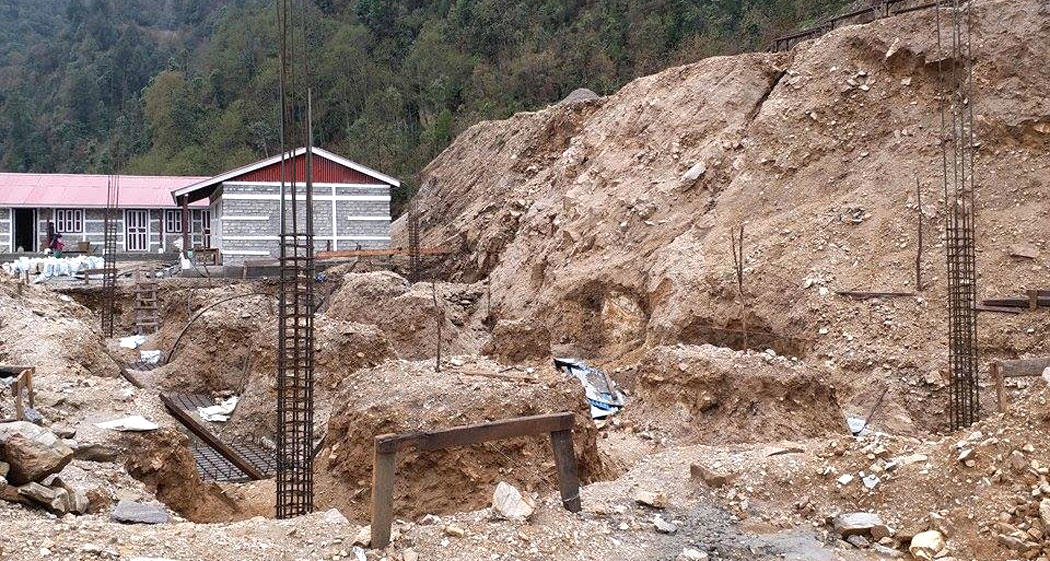

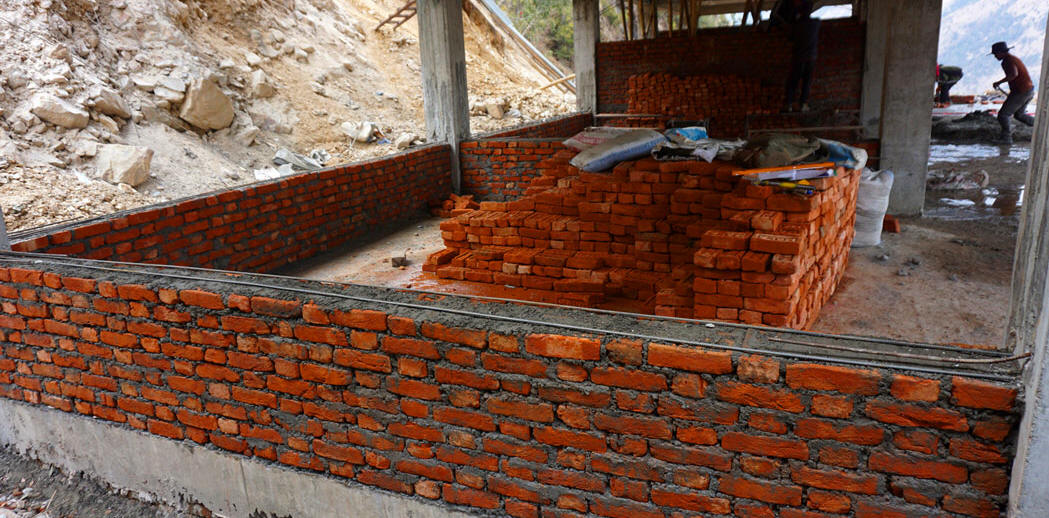

Les fondations sont terminées et entièrement recouvertes.

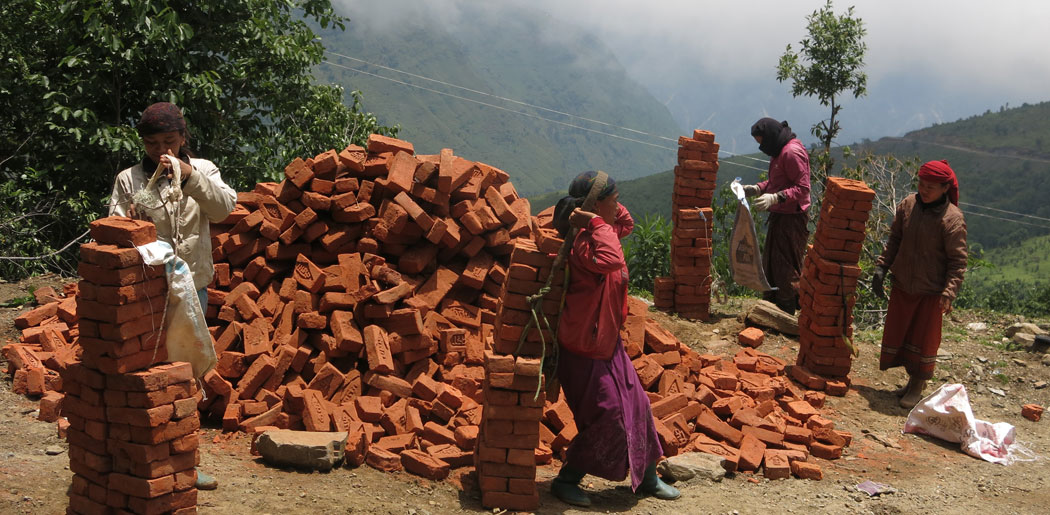

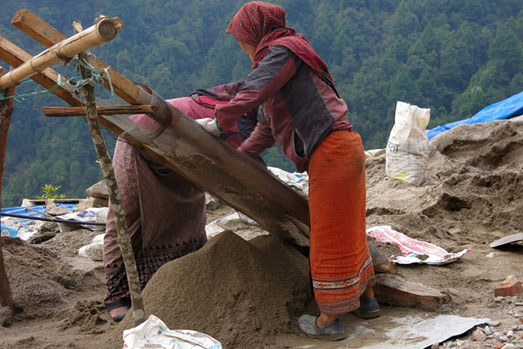

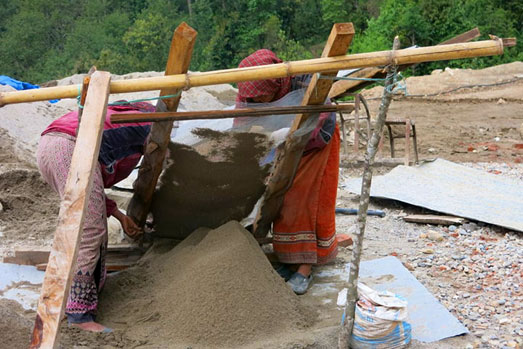

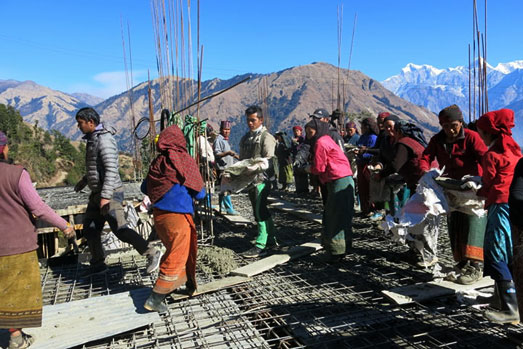

Le gravier fait par les femmes!

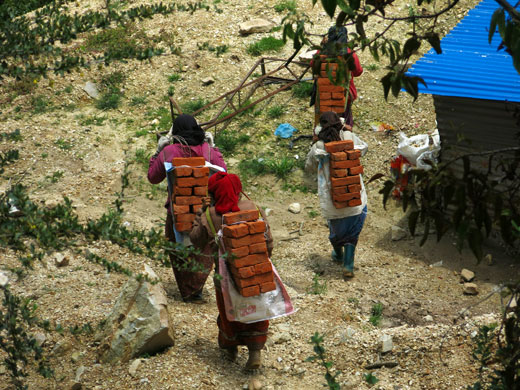

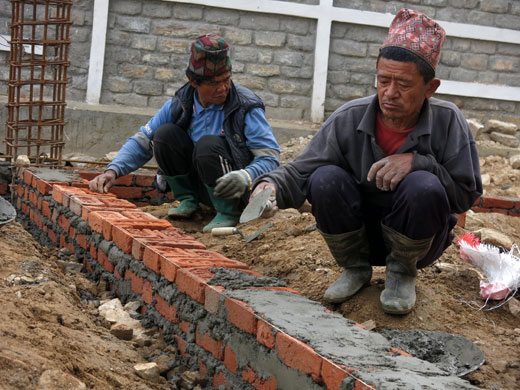

Il n'y a plus de pierre à Laprak et le 3eme bâtiment sera fait en briques!

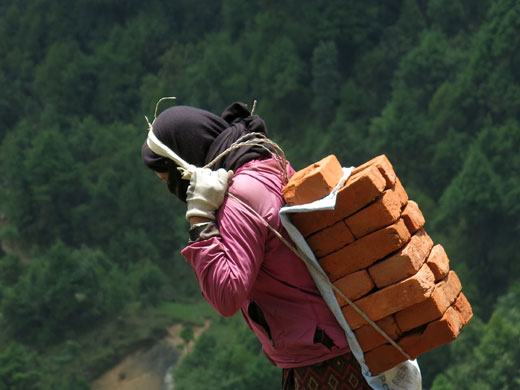

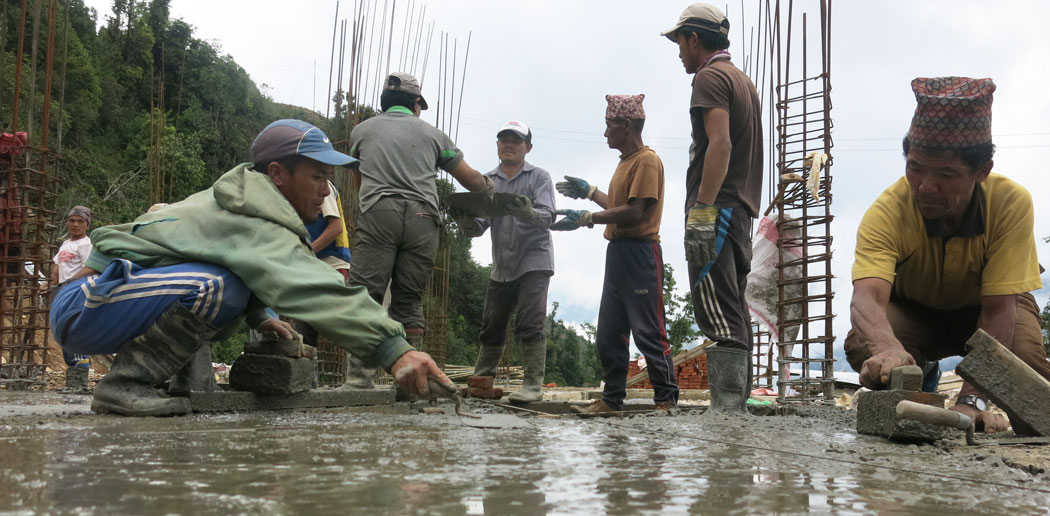

Ce sont les femmes qui portent!

Livraison du ciment.

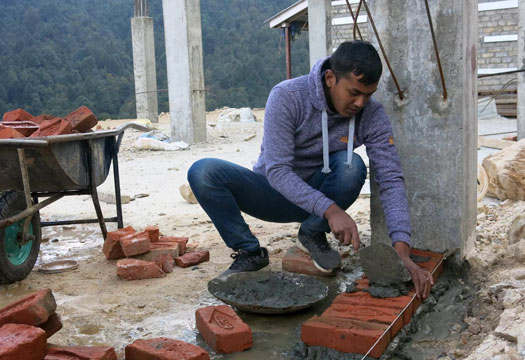

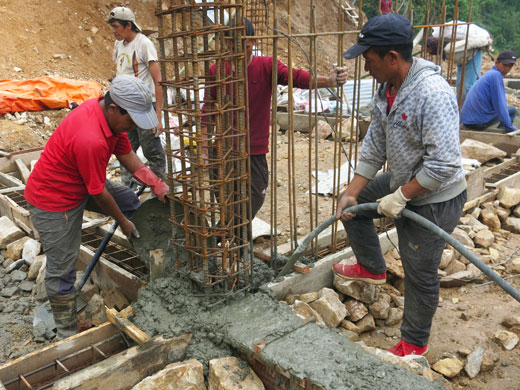

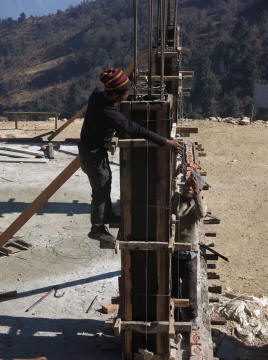

Pose des renforcements.

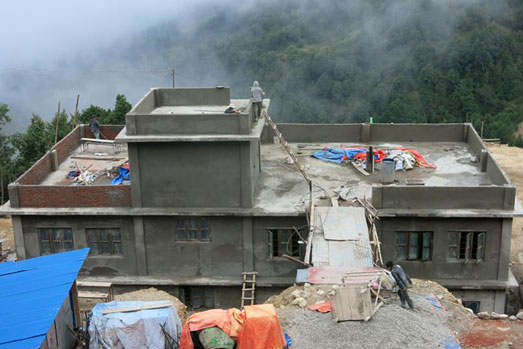

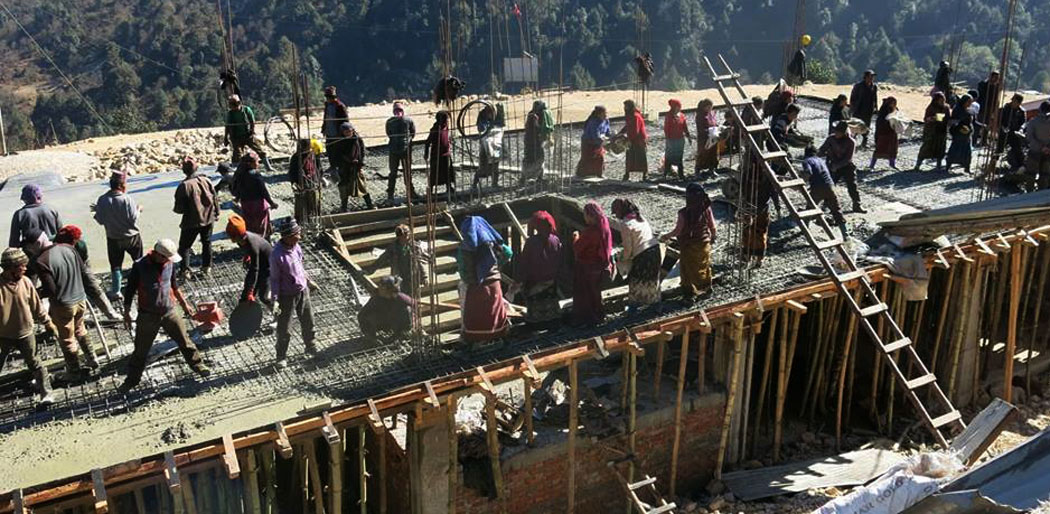

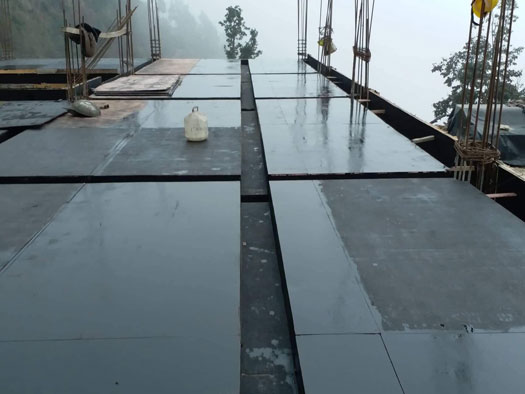

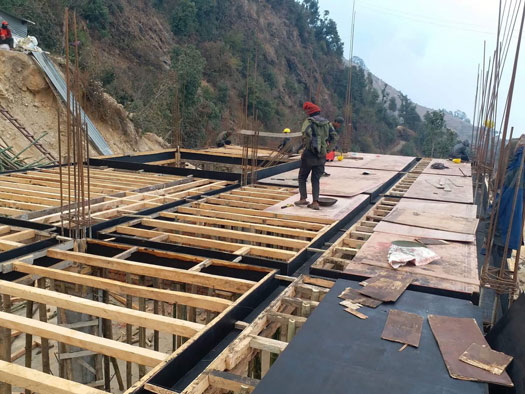

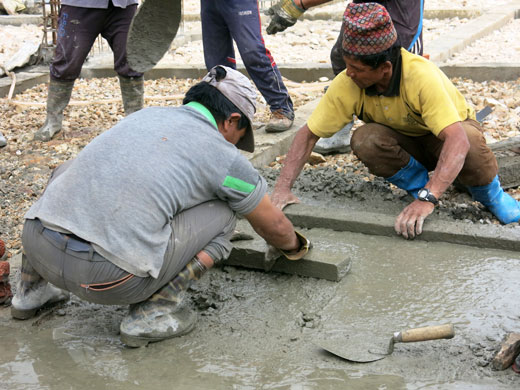

Pose de la chape.

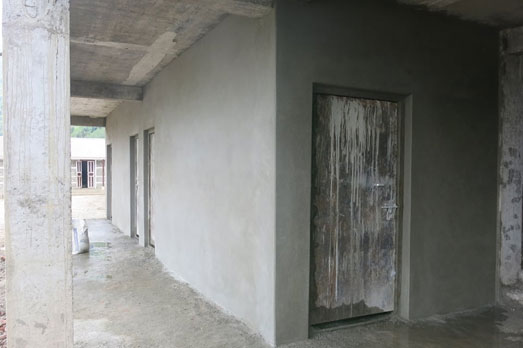

La chape est terminée, prochaine étape construction des murs et pose des
encadrements des fenêtres et des portes.

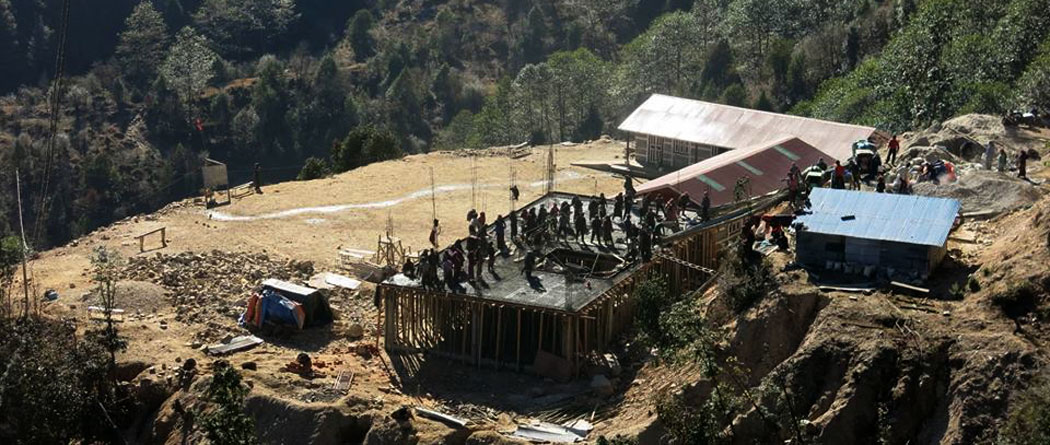

Septembre/octobre 2018 :
Après une mousson très abondante les travaux reprennent

La main d'œuvre se fait rare, très prise par la reconstruction du village.

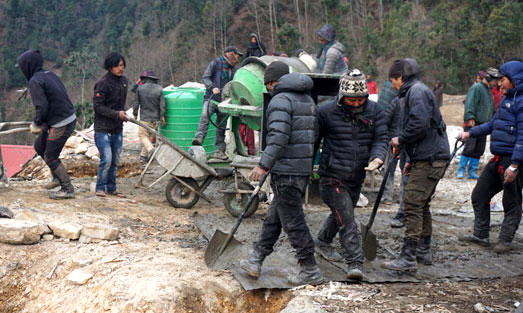

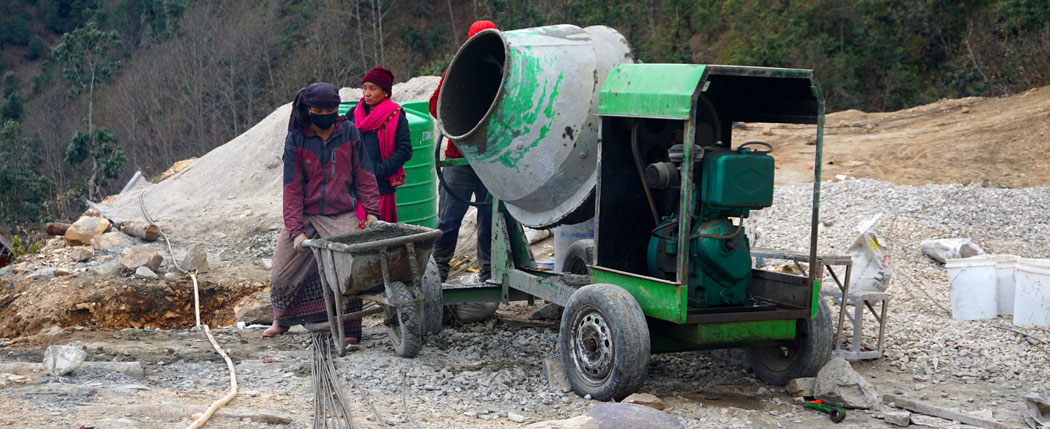

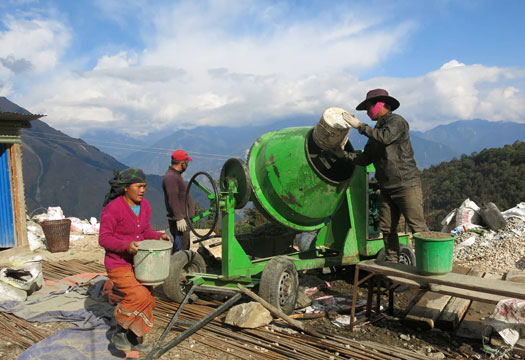

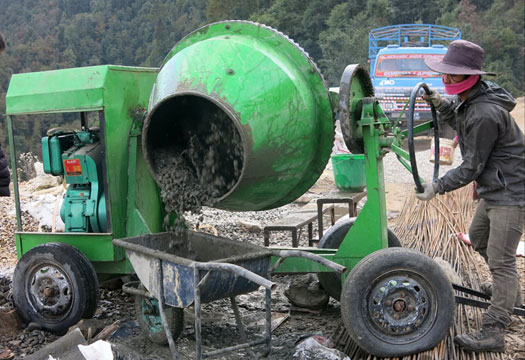

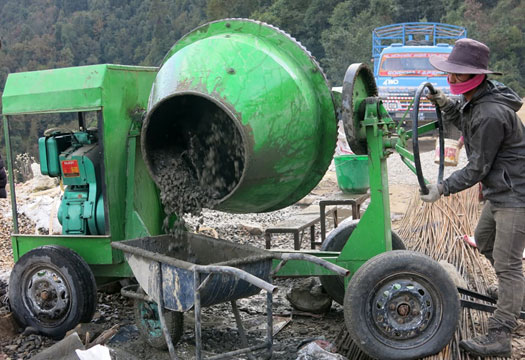

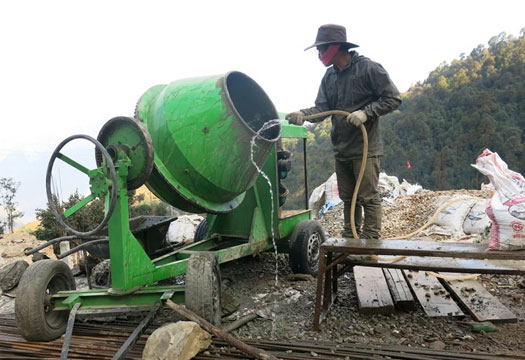

L'association achète une bétonneuse

La bétonneuse tourne à plein régime!

Passage de l'architecte pour contrôler les travaux de la chape et montrer la
manière de monter les 2 niveaux

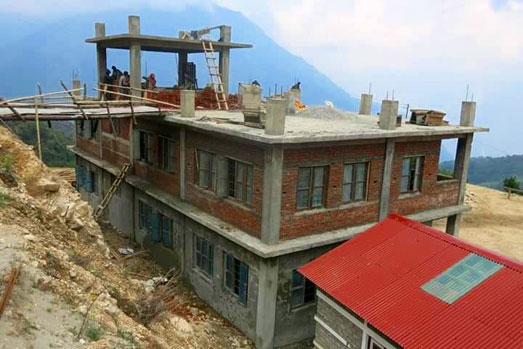

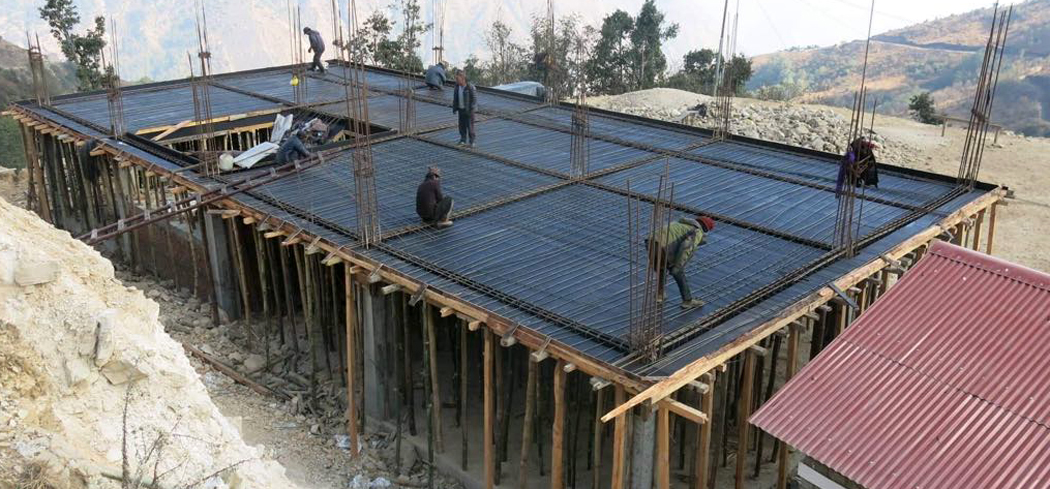

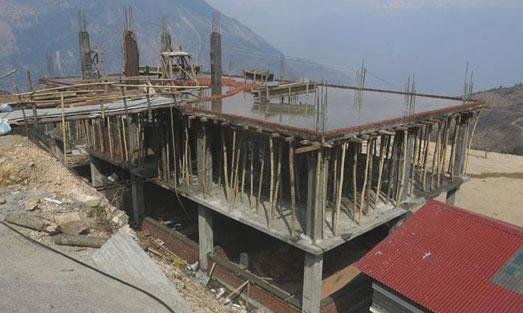

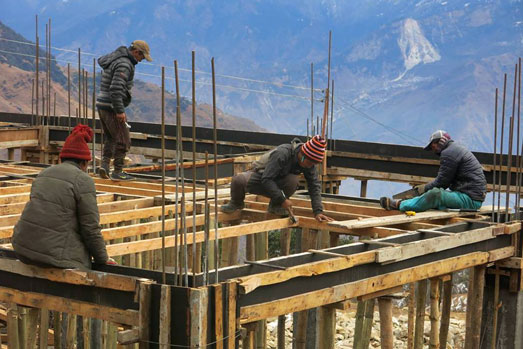

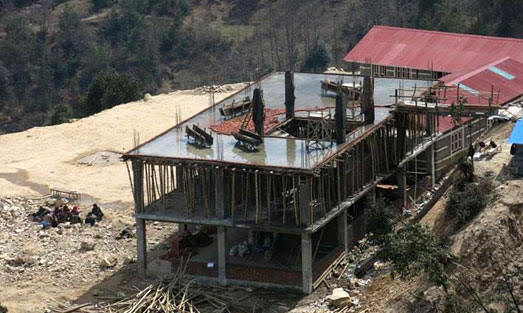

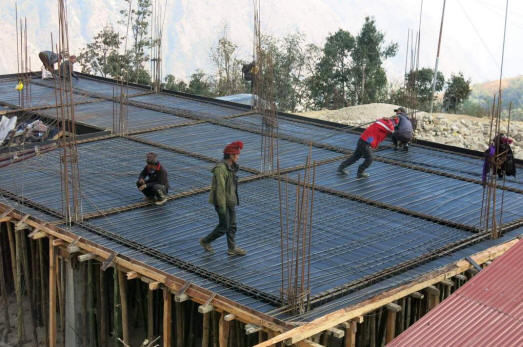

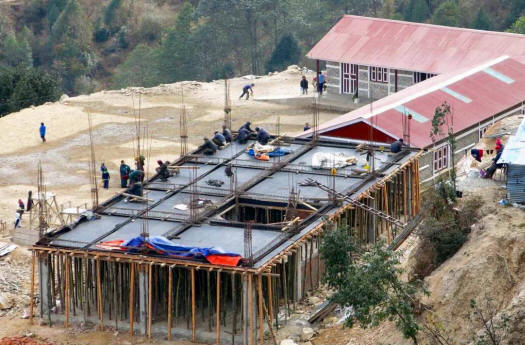

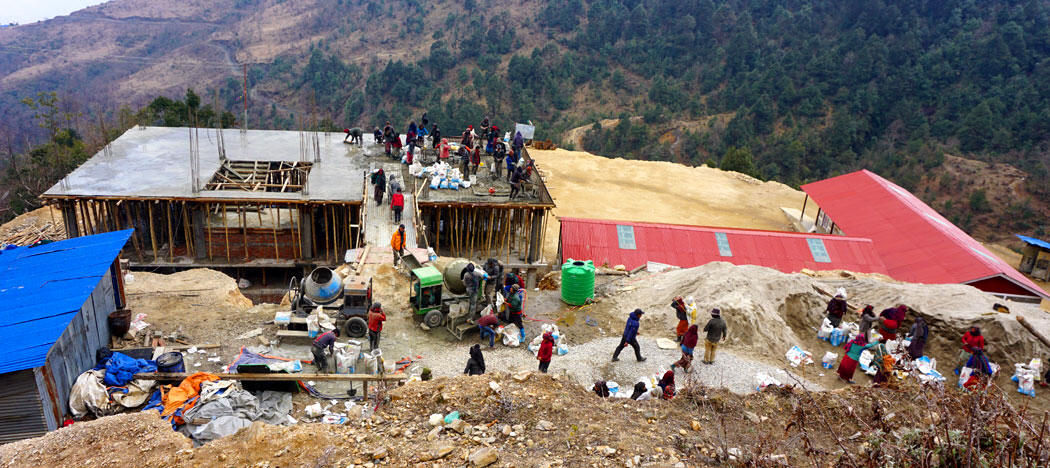

Construction du 1er niveau

Construction de l'escalier

Vue d'ensemble du chantier, les renforcements sont impressionnants.

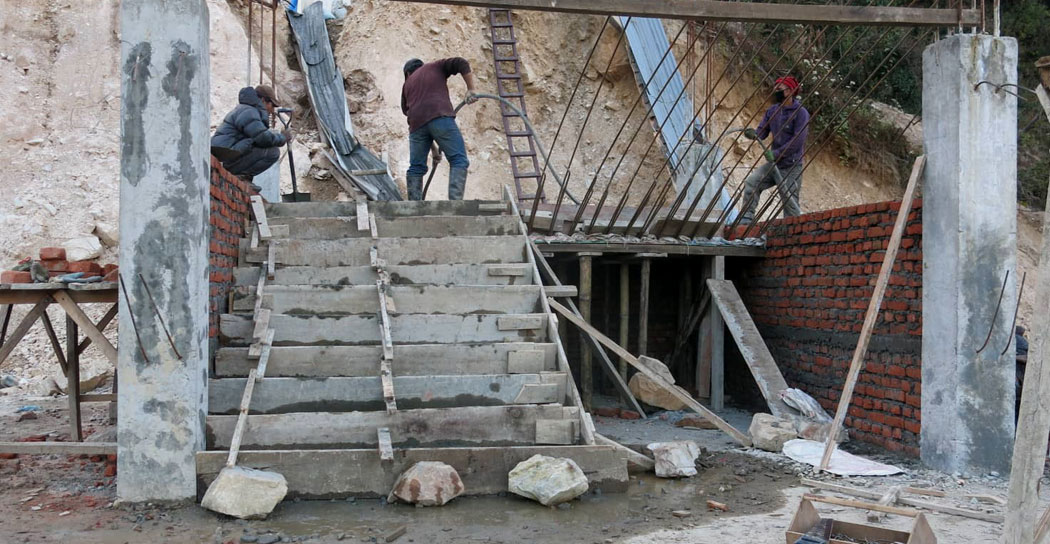

Novembre/décembre 2018 :

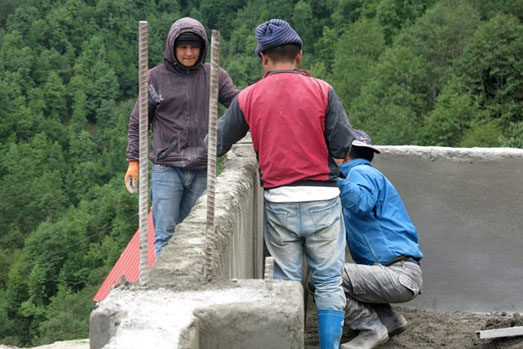

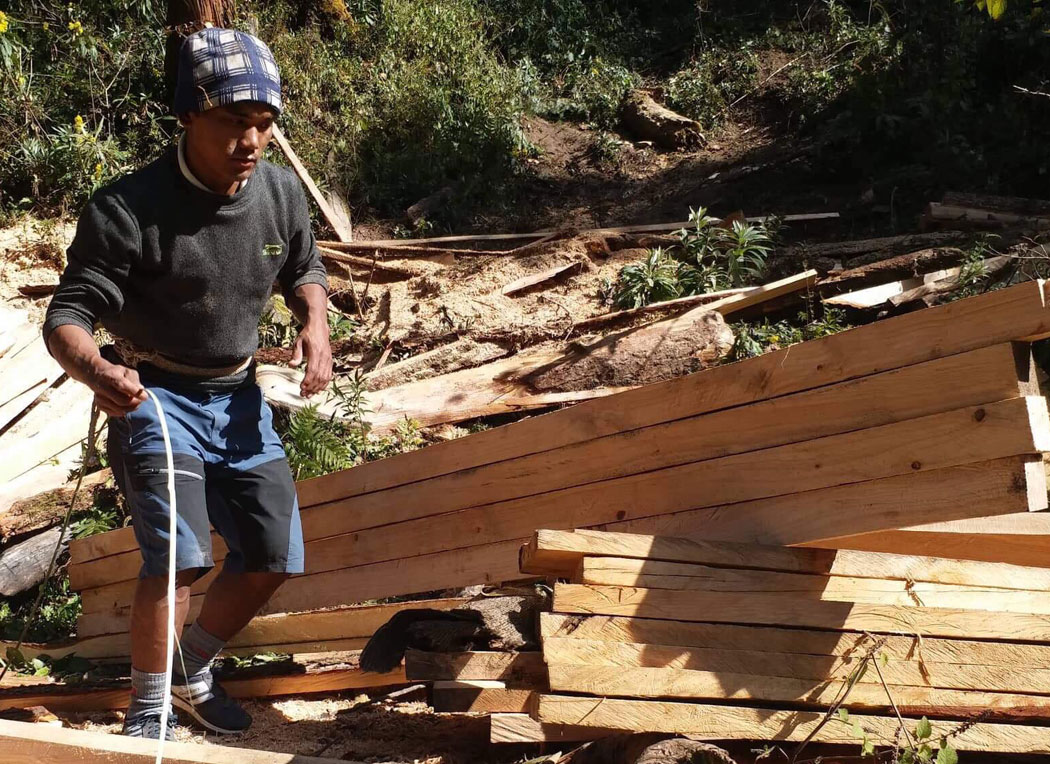

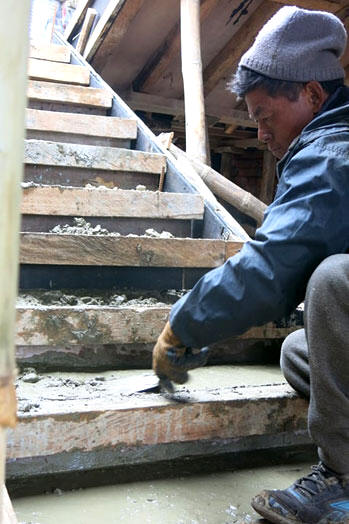

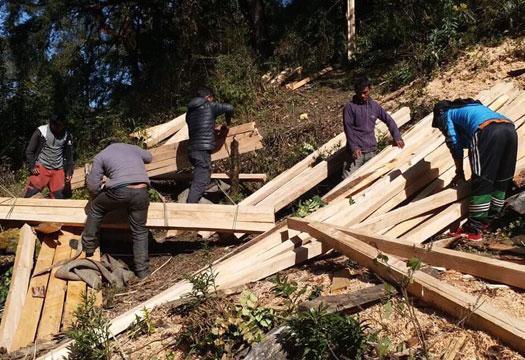

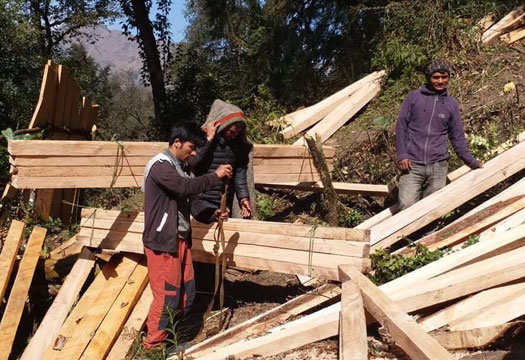

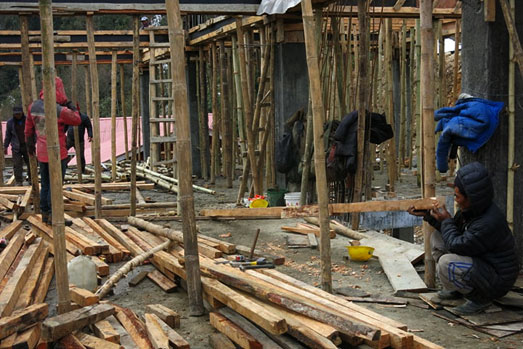

Préparation du bois pour la charpente, la charpente, les encadrements des
portes et des fenêtres et pose de la chape.

Une véritable fourmilière

Pour que le bâtiment soit terminé au printemps les Laprakis travaillent la
nuit!

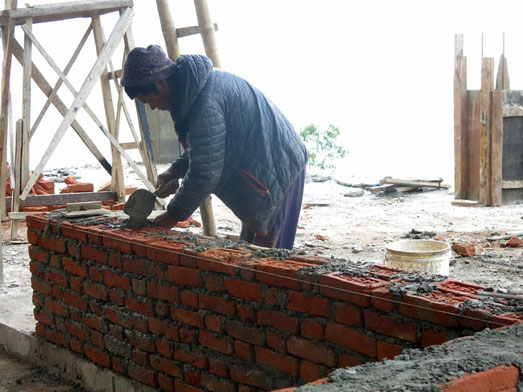

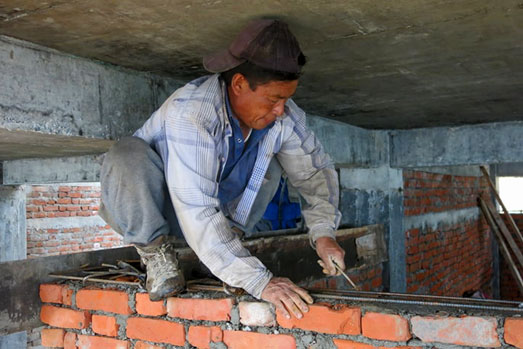

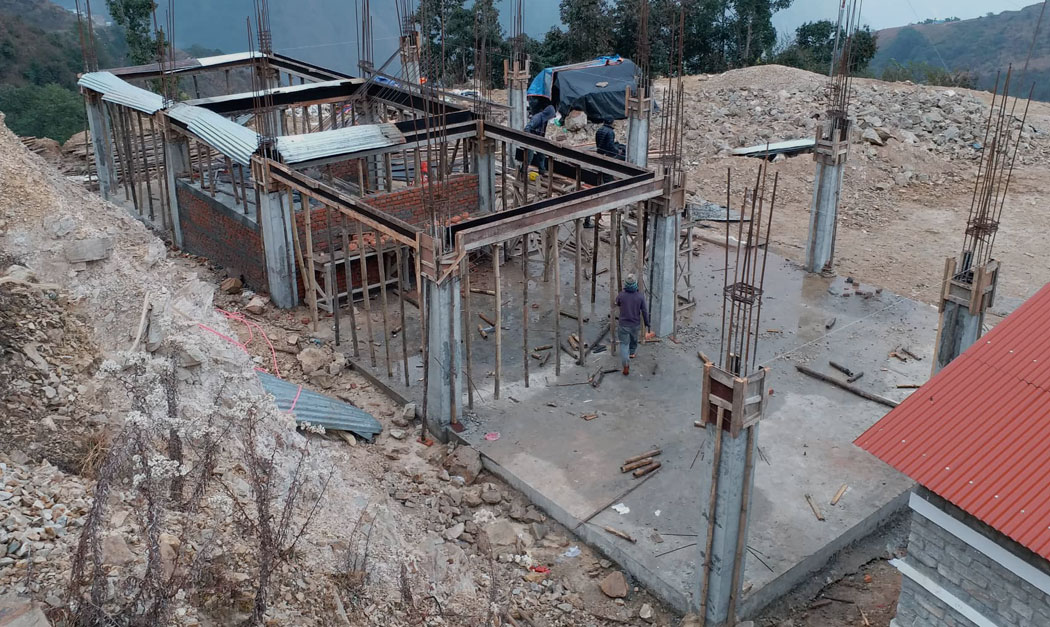

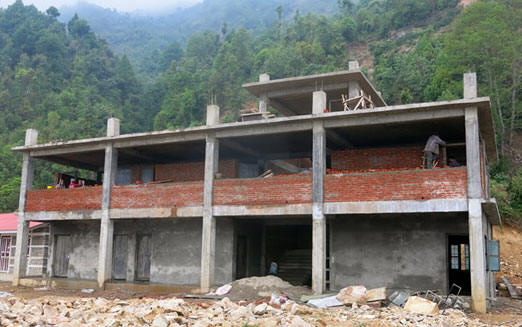

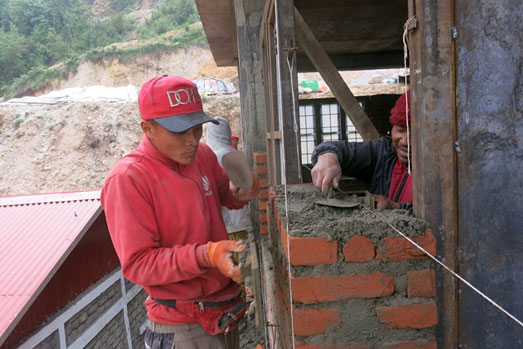

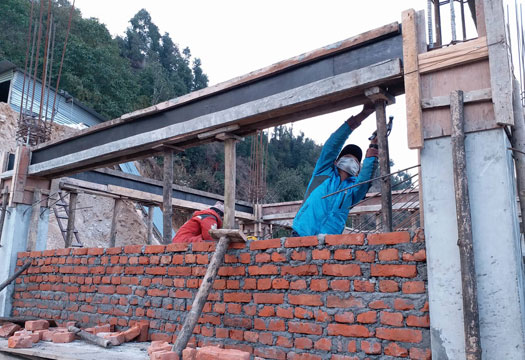

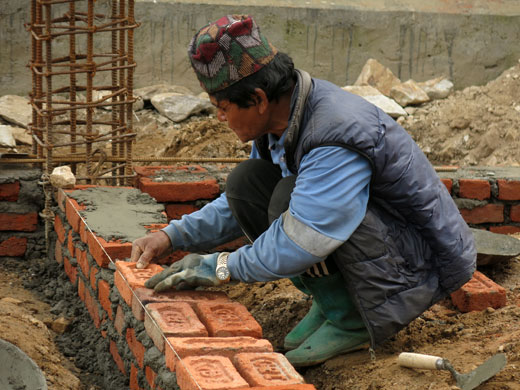

Les renforcements sont terminés, les murs vont pouvoir être montés au rez de
chaussée.

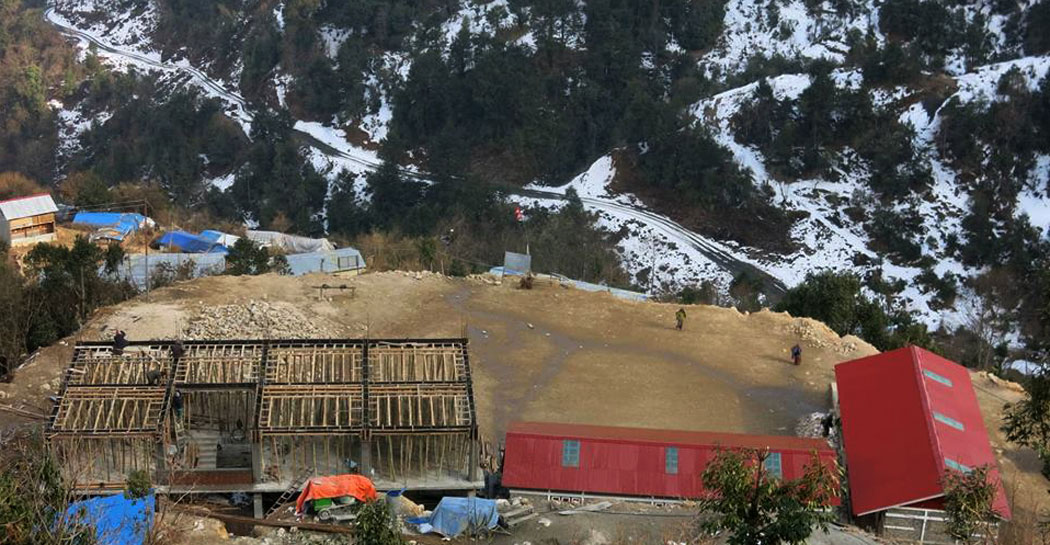

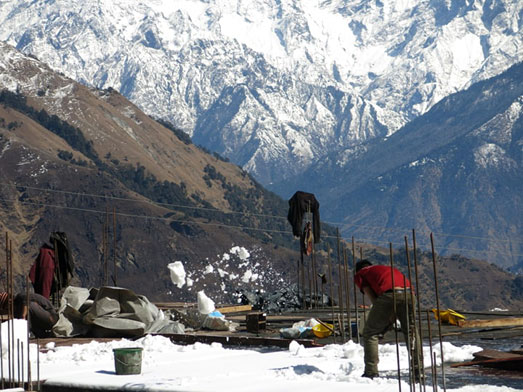

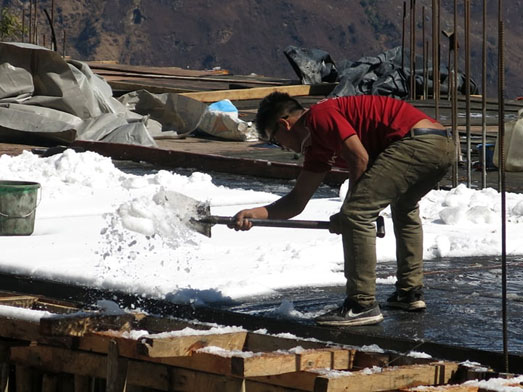

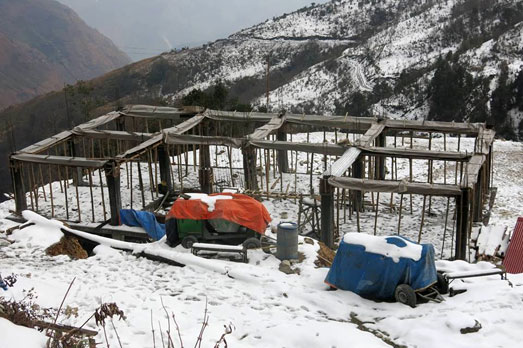

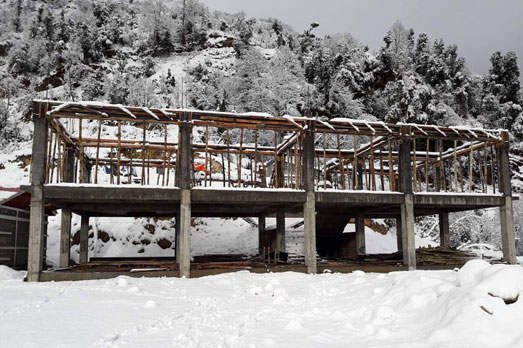

Janvier 2019 : la neige tombe en
abondance, arrêt des travaux

Février 2019: les travaux reprennent,

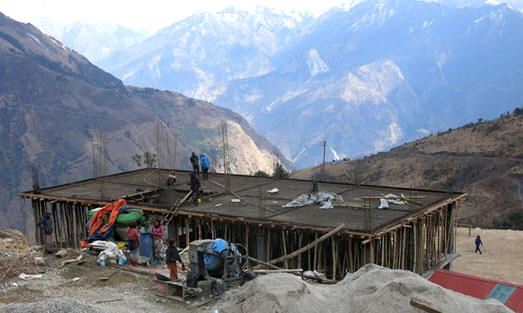

construction du 2eme niveau

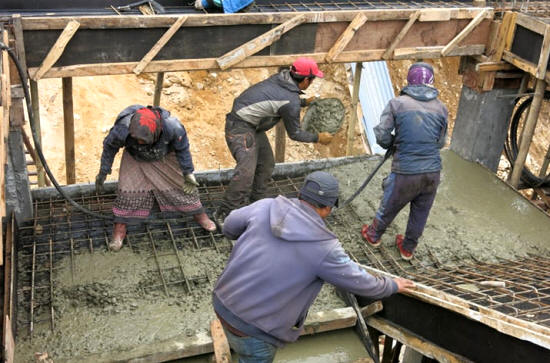

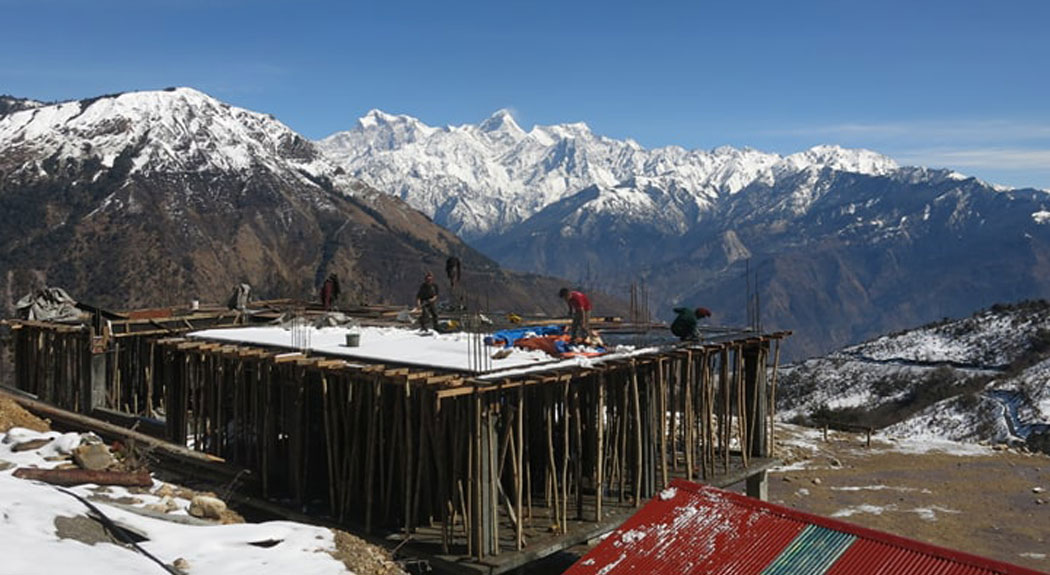

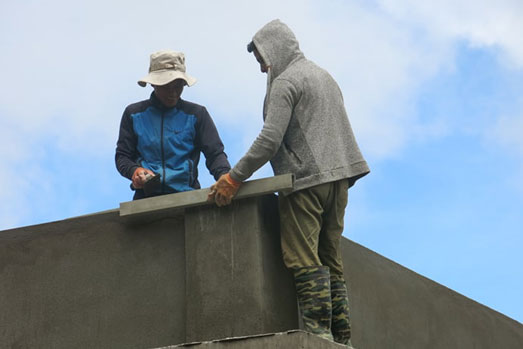

Mars 2019: pose de la chape du toit du 2eme
niveau, montage des murs, des portes et des fenêtres du rez de
chaussée.

Il neige de nouveau, nouvelle interruption du chantier!

Après 3 jours d'interruption les travaux reprennent

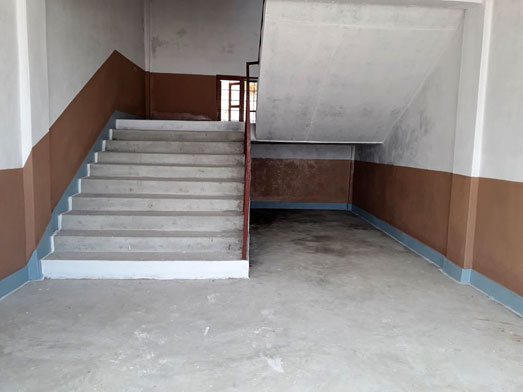

Les escaliers

Les femmes travaillent autant que les hommes!

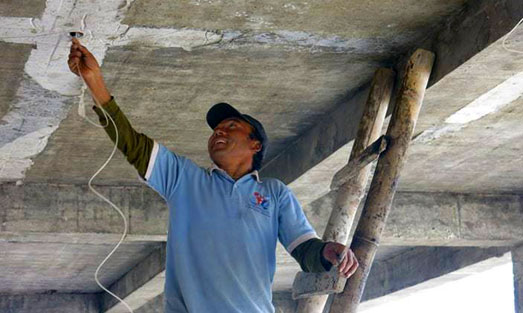

L'électricien et les maçons

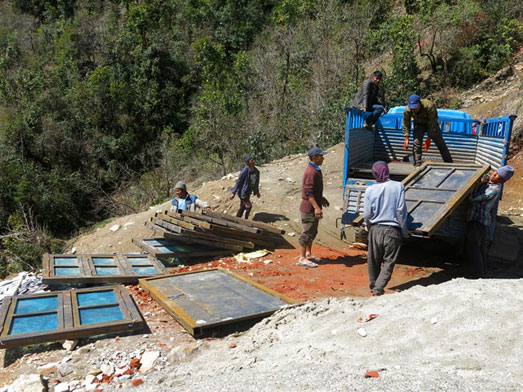

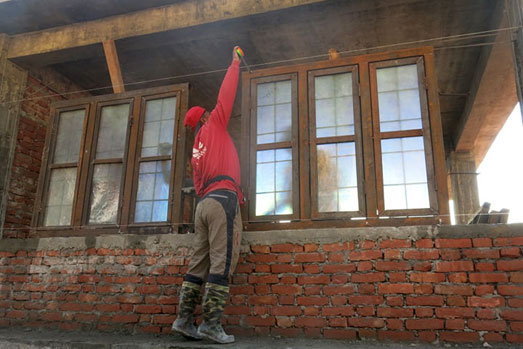

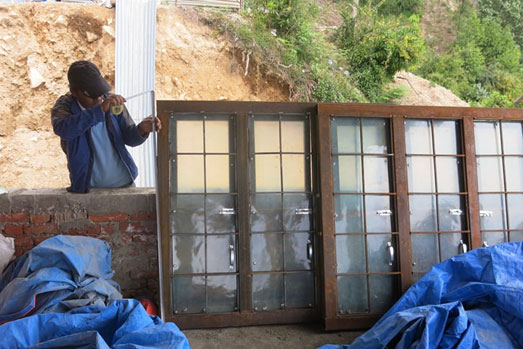

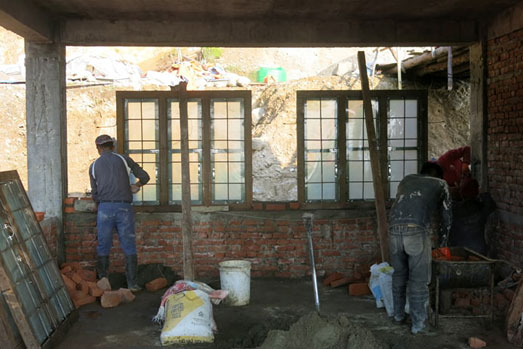

La livraison des portes et des fenêtres

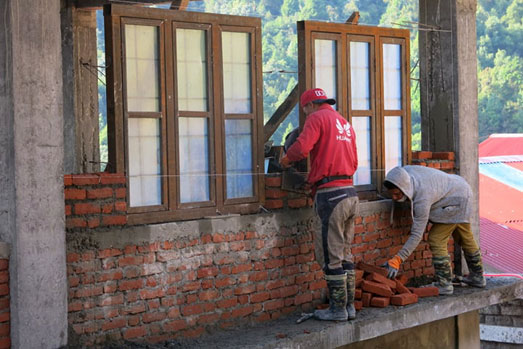

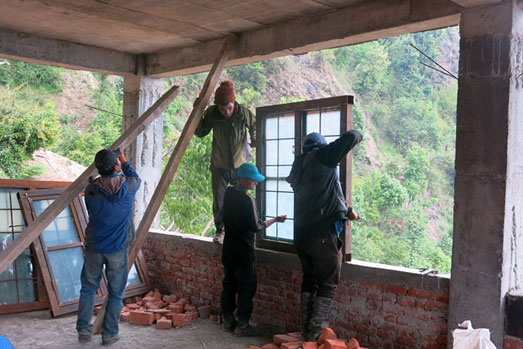

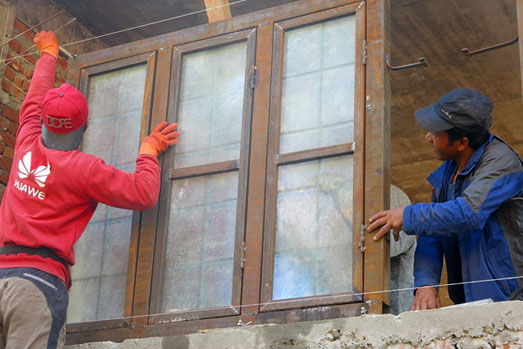

Le montage des fenêtres et des portes

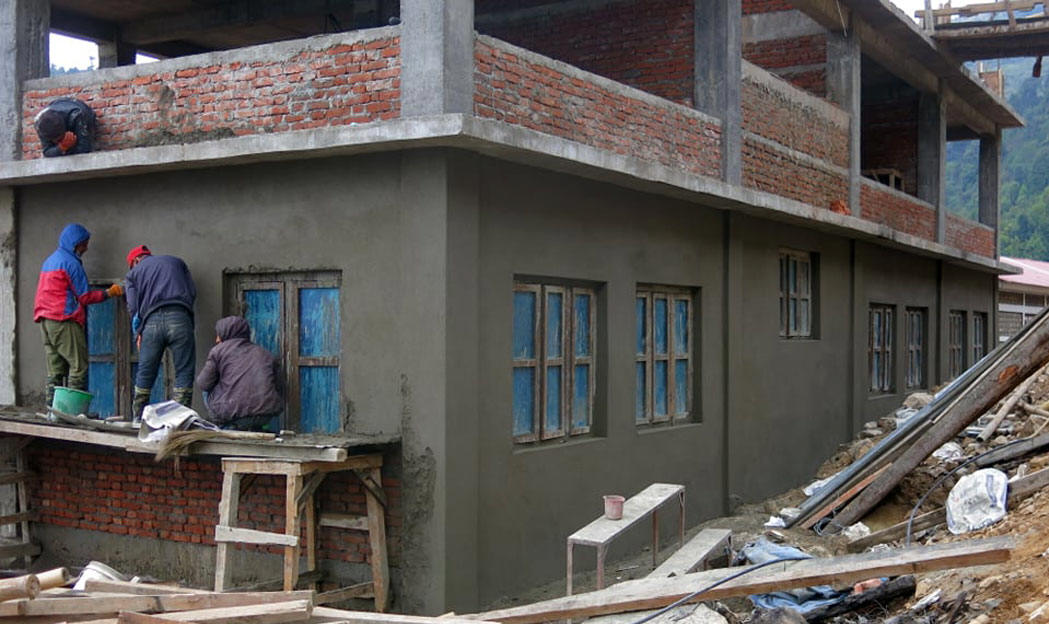

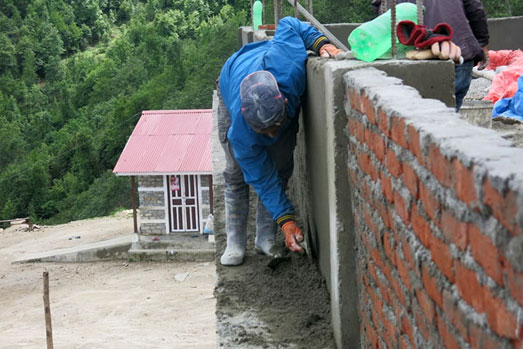

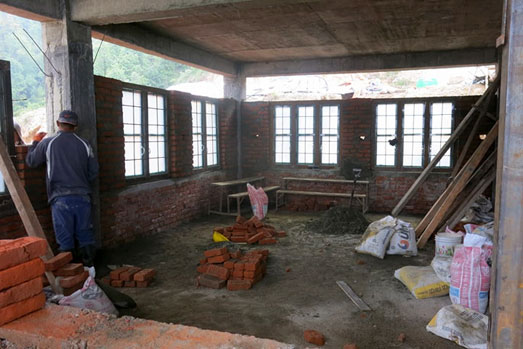

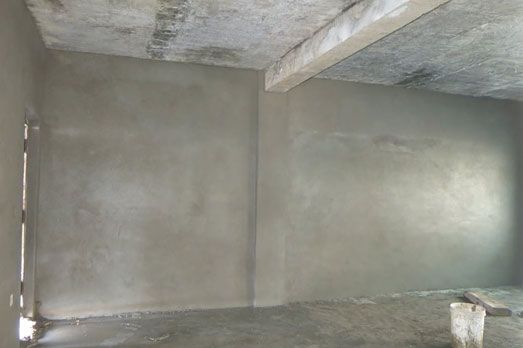

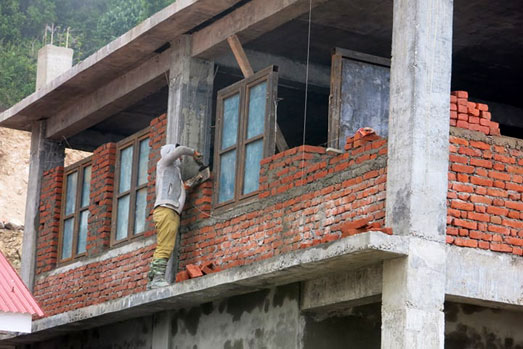

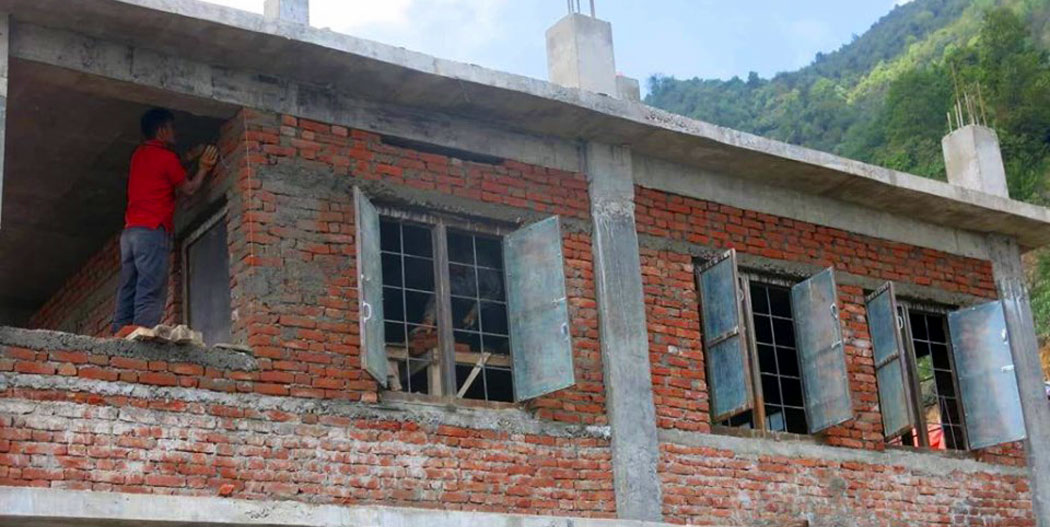

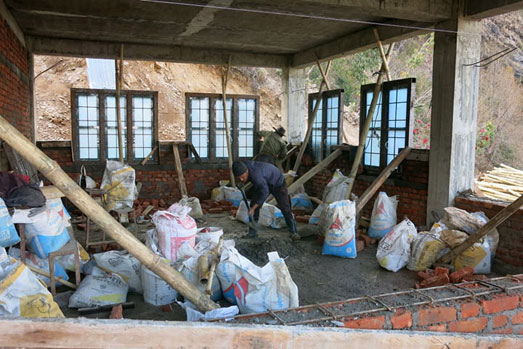

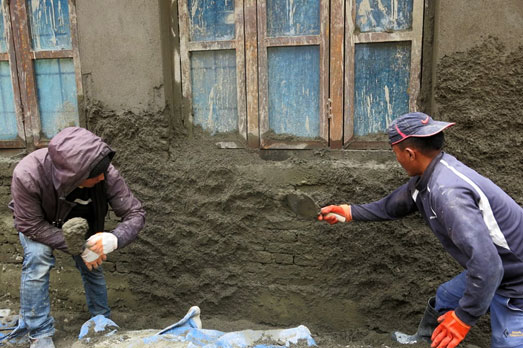

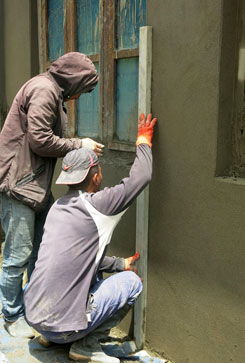

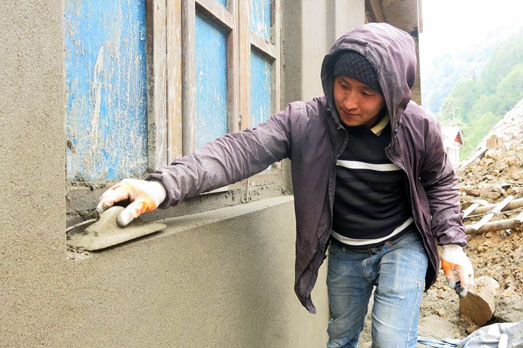

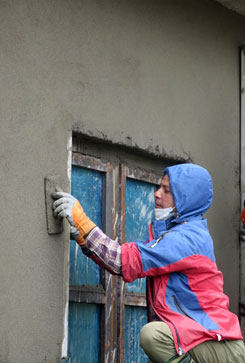

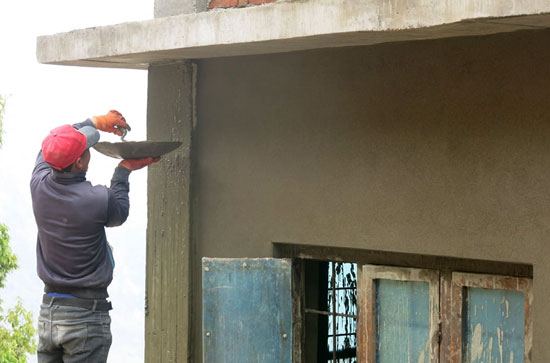

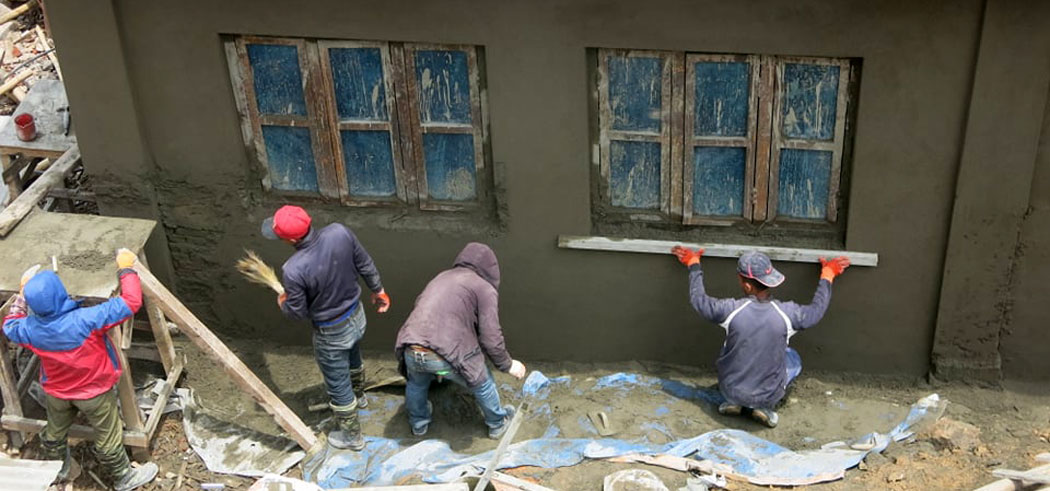

Mai 2019 : pose de l'enduit extérieur et

intérieur du rez-de-chaussée du bâtiment et montage des murs, des fenêtres
et des porte du 2ème niveau.

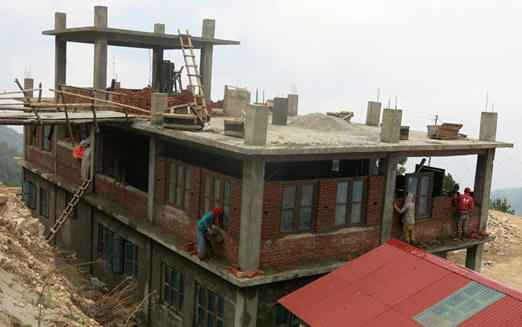

Au 1er étage

2ème niveau:

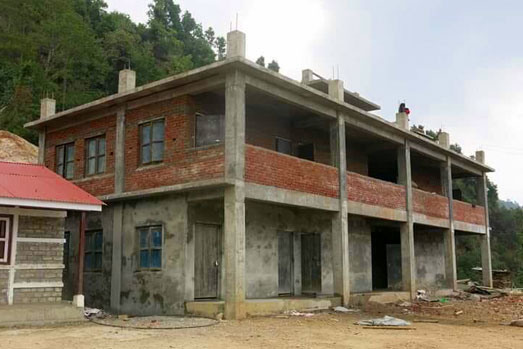

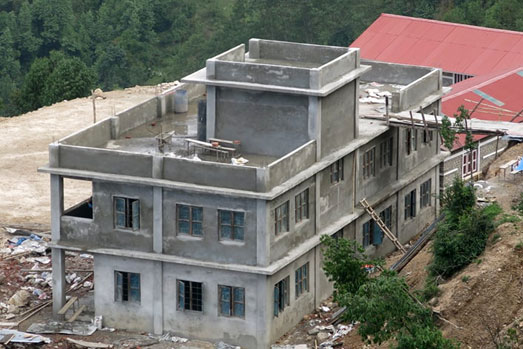

Juin 2019 : la construction du bâtiment est

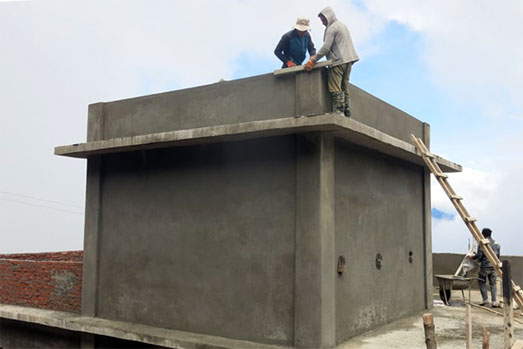

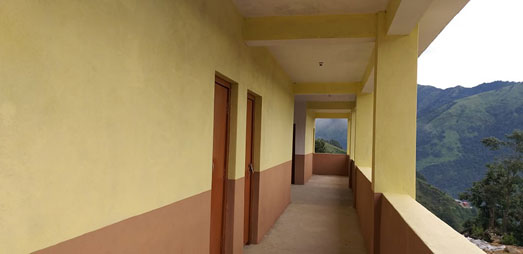

terminée reste les peintures extérieures et intérieures à faire

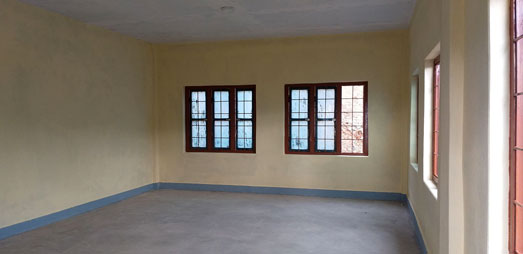

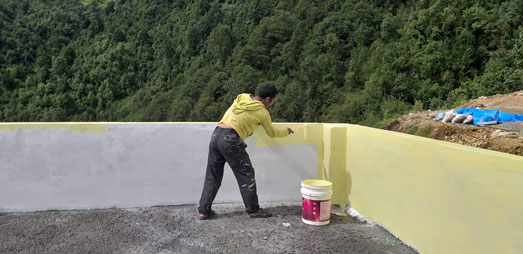

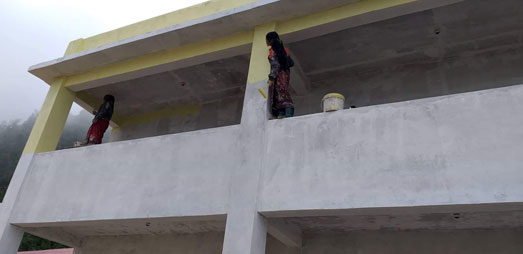

Août 2019 : les peintres sont à l'œuvre, fin août les

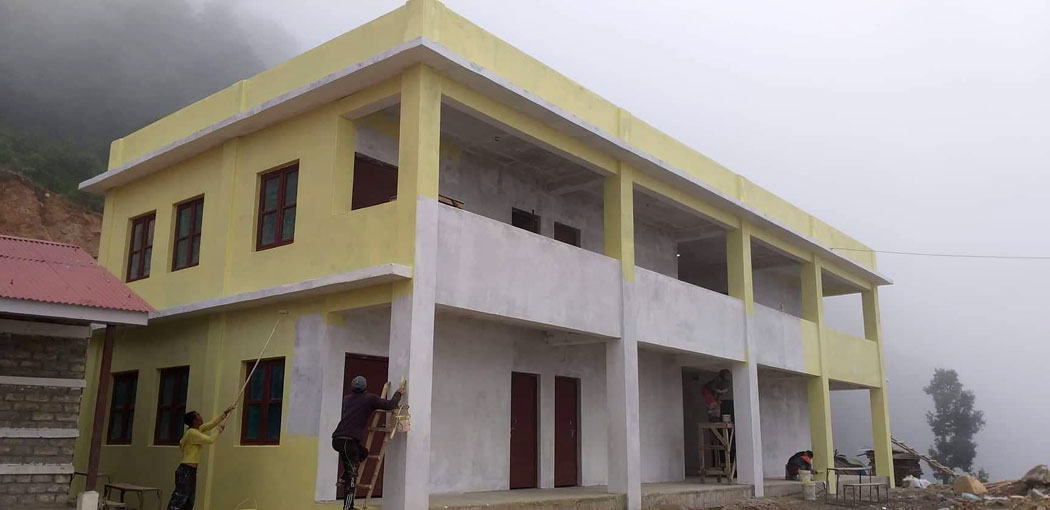

peintures sont terminées

Novembre 2019 : .
équipement en bancs, tables, armoires, chaises des classes et la salle des
professeurs. Pose d'une grille pour sécuriser le bâtiment. Consécration par
le chaman du bâtiment avant que les enfants intègrent les classes.

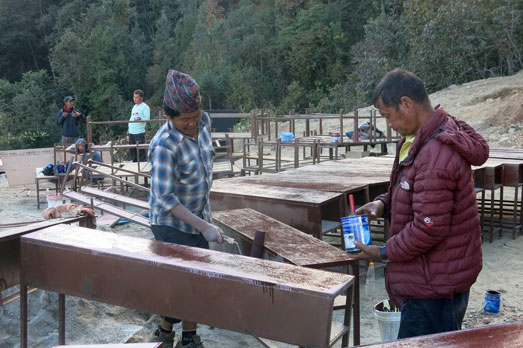

Pour la livraison des bancs, des tables, des chaises, des armoires et de la

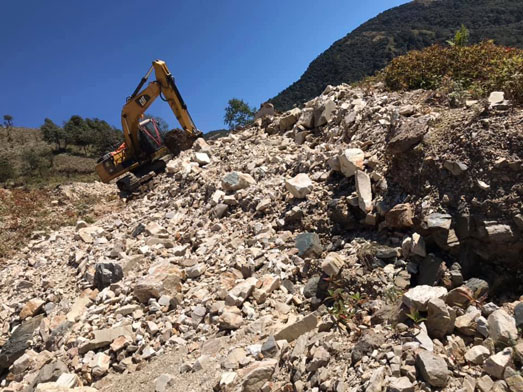

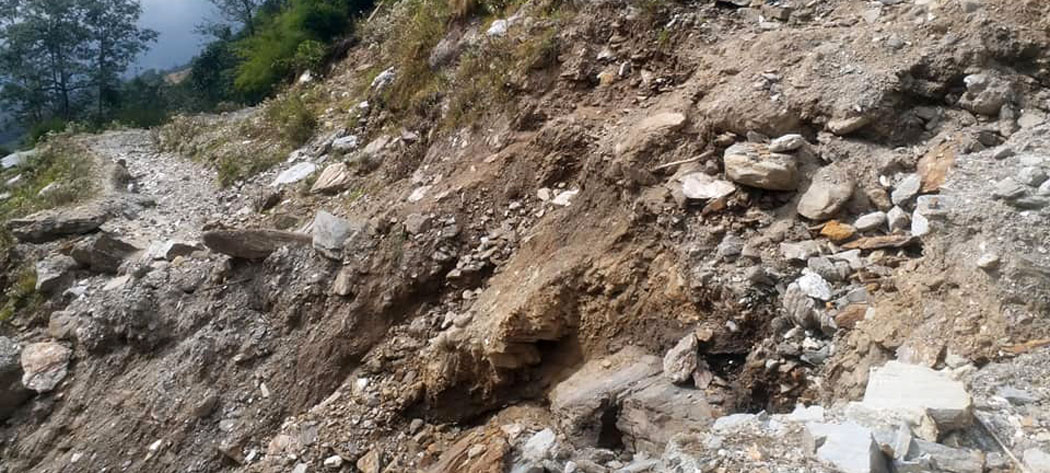

grille, il a fallu d'abord refaire la piste dont une portion avait été
détruite pendant l'abondante mousson au mois d'août. Comme il a plus
jusqu'au 20 octobre, les travaux n'ont pu commencer que le 30!

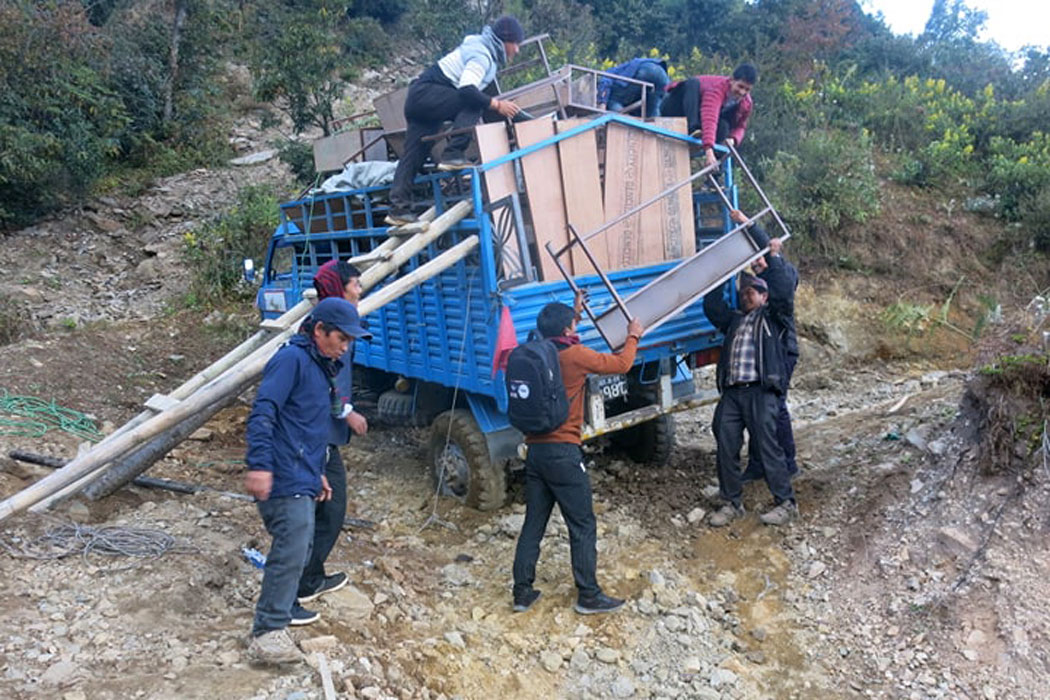

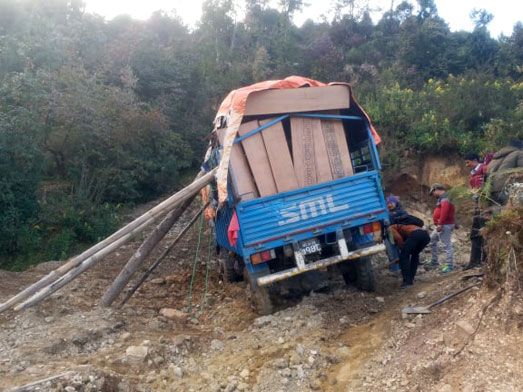

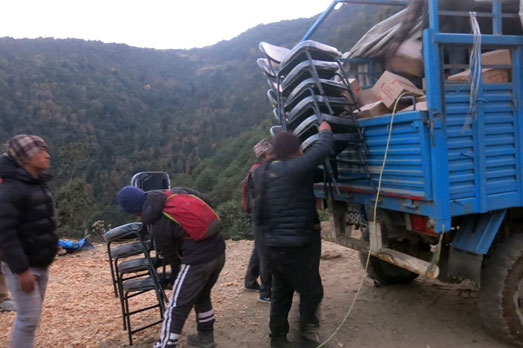

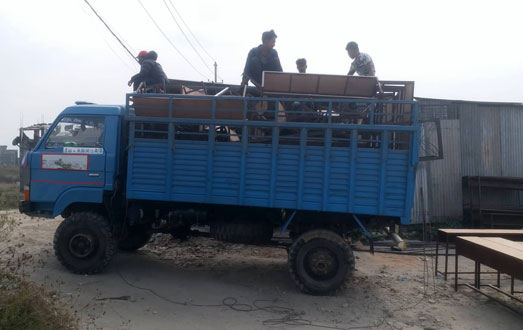

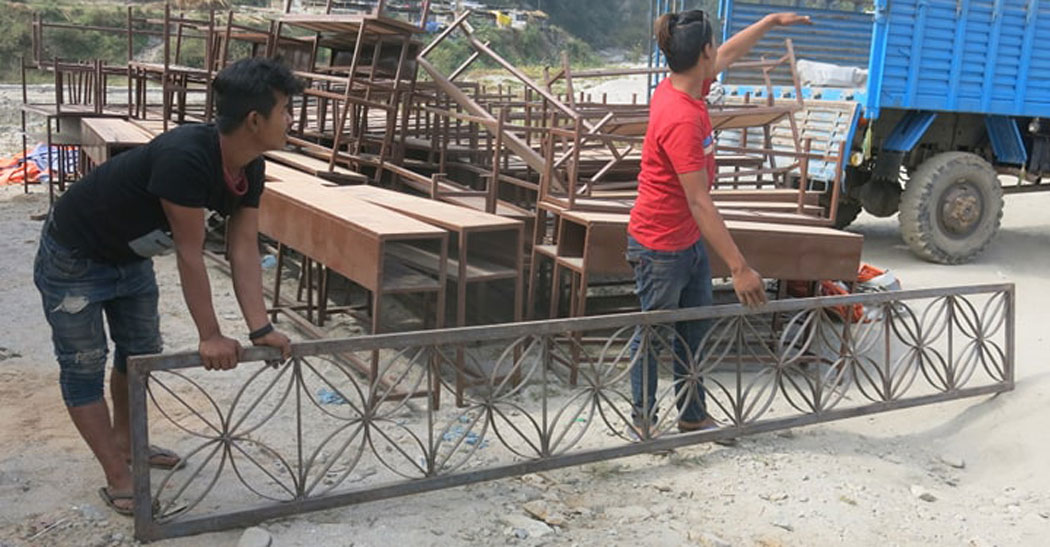

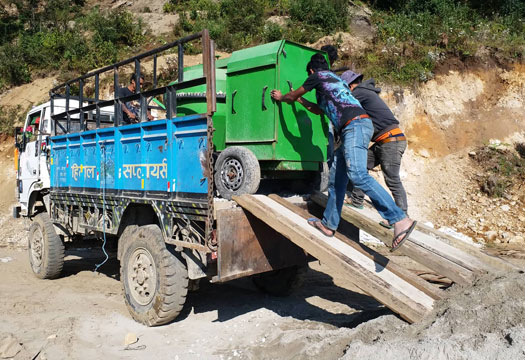

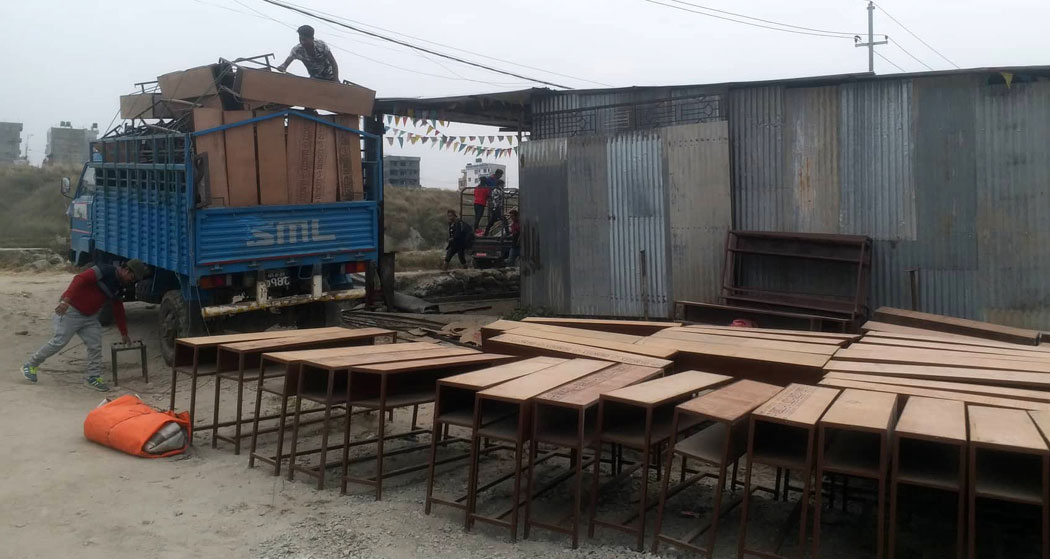

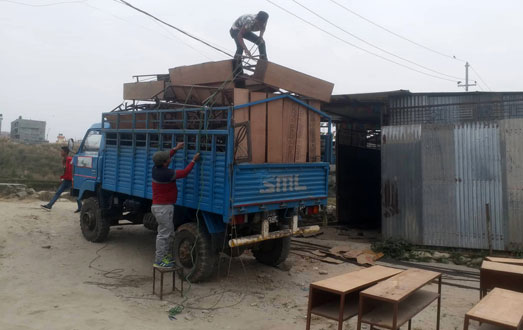

Le 6 novembre le camion de livraison peut passer et apporter les bans et les
tables jusqu'au campus scolaire.

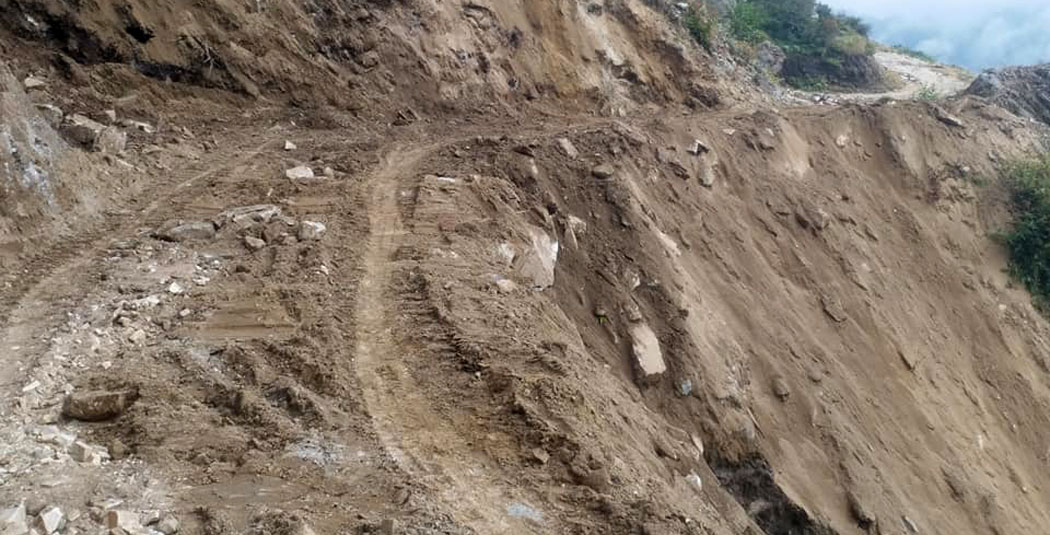

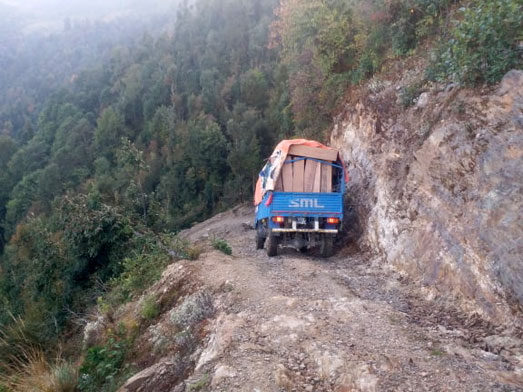

Il y a des passages assez risqués!

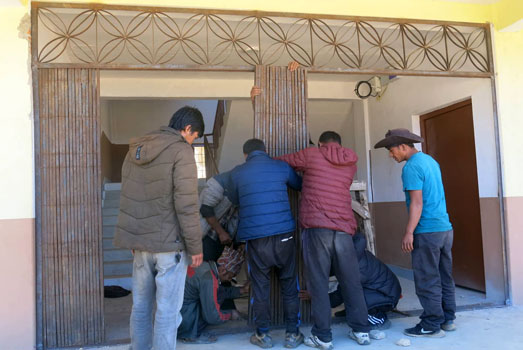

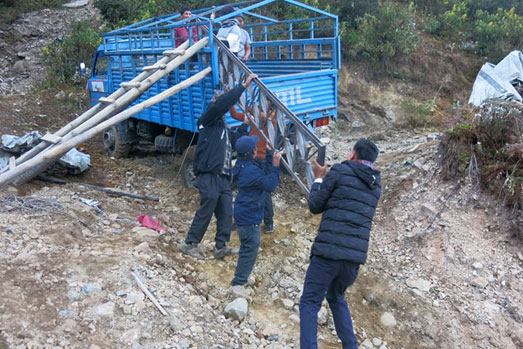

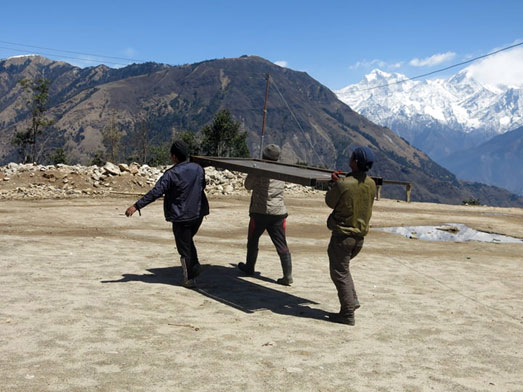

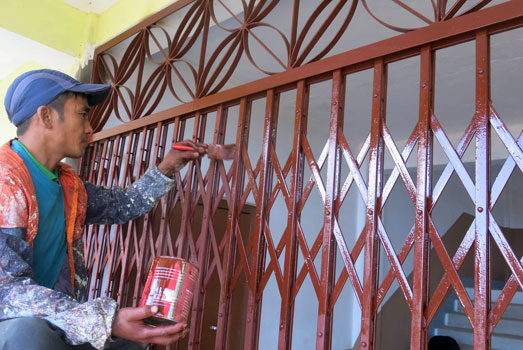

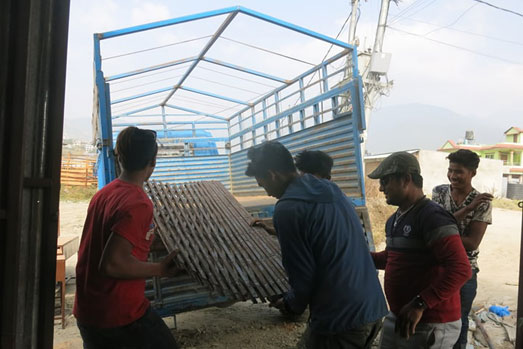

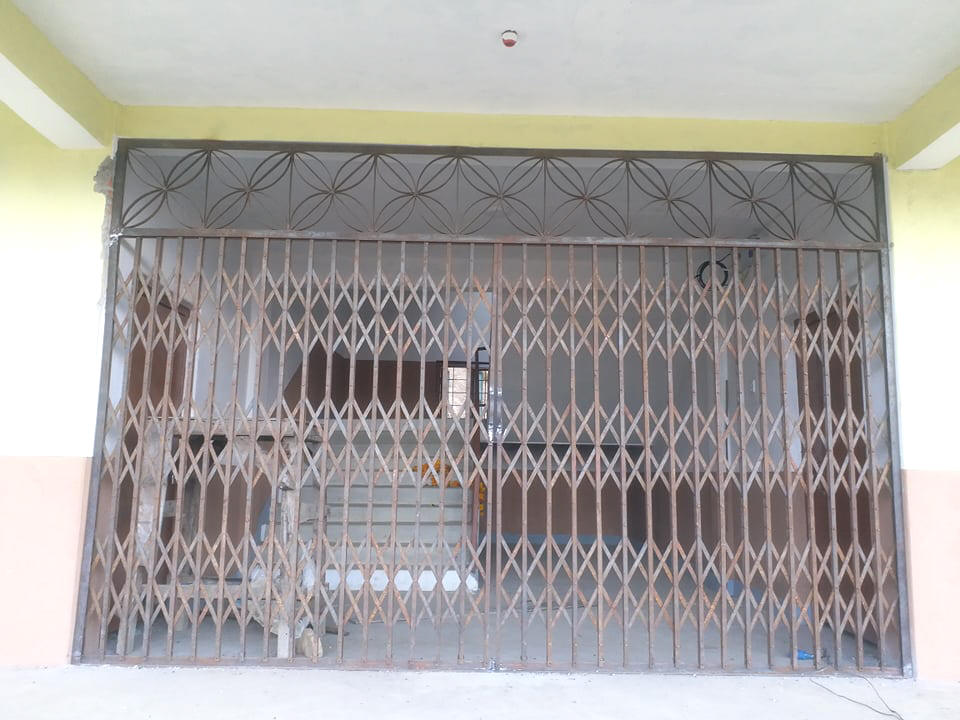

Livraison et installation de la grille!

Livraison des tables, chaises et armoires pour équiper la salle des
professeurs et la classe de sciences.

Consécration du bâtiment scolaire par le chaman en présence de Sunar

Le 25 novembre, les élèves intègrent les nouvelles classes.

Par beau temps, depuis le campus scolaire, la vue sur les montagnes (Chaîne
du Ganesh Himal) est féérique!

La reconstruction de 2 bâtiments scolaires de 3 classes,
cliquez-ici
Les bâtiments scolaires
provisoires, cliquez-ici
Les tenues chaudes cliquez-ici
Le campus scolaire
avant le séisme cliquez-ici
