Octobre 2017 : inauguration des 2 bâtiments
							scolaires.

							Cliquez-ici

							 Août 2017 : les travaux  extérieurs sont
							terminés.

							Cliquez-ici

							 Juillet 2017 :  la charpente
							antisismique et la pose du
							du crépis intérieur.

							Cliquez ici

							 Juin 2017 :  pose de la charpente
							et de la toiture.

							Cliquez ici

							 Mai 2017 :  montage des murs
							et pose des encadrements sur le 2eme bâtiment
							scolaire.

							Cliquez ici

							 Avril 2017 :  avancée des travaux et passage de
							Sunar (Président de Ganesh Himal) pour faire le
							point sur les travaux.

							Cliquez ici

							23 mars 2017 : pose des encadrements sur le 1er
							bâtiment scolaire.

							Cliquez ici

							15 mars 2017 : début de la construction du 2eme
							bâtiment scolaire.

							Cliquez ici

							 Début mars 2017 : visite de contrôle de l'architecte et
							début de construction des fondations du 2me bâtiment
							scolaire.

							Cliquez ici

							 Février 2017 : les fondations sont faites. Cliquez ici
							Janvier 2017 : début des
							travaux. Cliquez ici

							Octobre 2016 :  Sujan Pokharel,

							ingénieur-architecte du Ministère de l'Education
							Nationale et responsable des bâtiments scolaires
							dans la région de Gorkha, passe à Gumda.

							Il
							rencontre le Comité de l'Ecole et établit avec eux
							le plan d'implantation des nouveaux bâtiments
							scolaires.

							Cliquez ici

							30 août 2016 : nous avons reçu la confirmation
							d'autorisation de reconstruction par le Ministère de
							l'Education et le Ministère de la Reconstruction,
							pour voir le document.

							Cliquez ici.

							 24 mai 2016 : avec Ganesh Himal, nous avons obtenu l'autorisation
							officielle des autorités de Gorkha
							pour la
							reconstruction aux normes antisismique de

							6 classes (2 bâtiments de 3 classes). Cliquez ici

							Panneau d'information sur le déroulement et le
							financement de la reconstruction de 2 bâtiments
							scolaires.

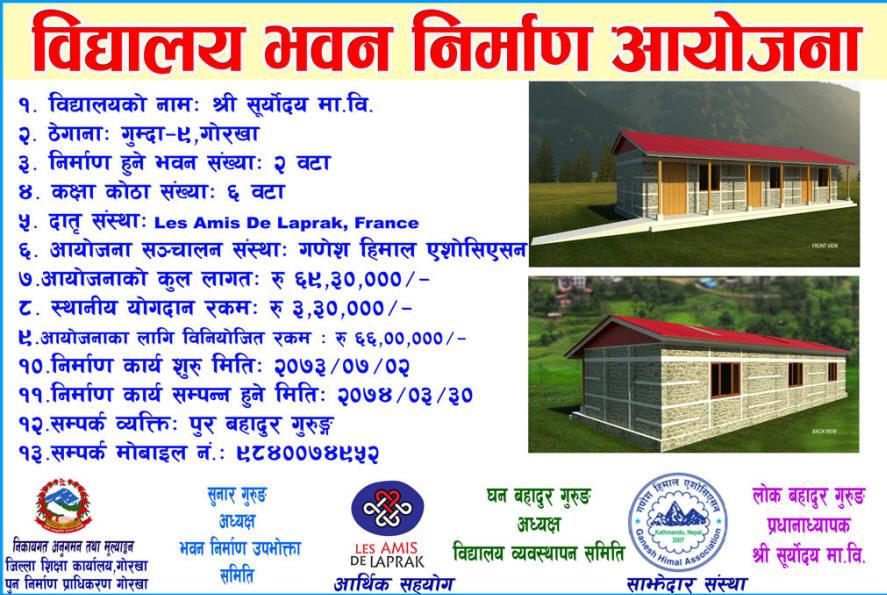

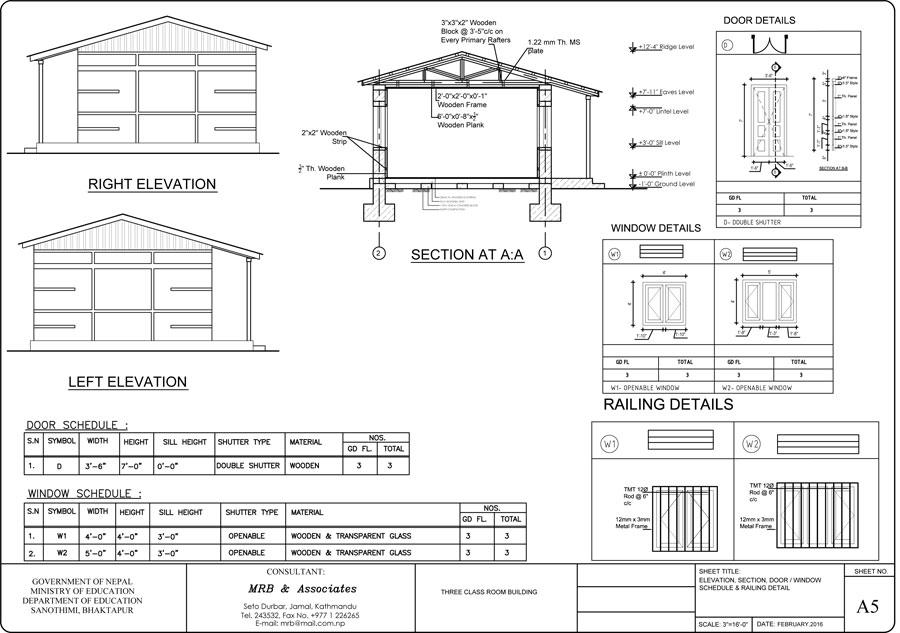

	Les plans d'un bâtiment scolaire aux normes antisismiques.

Octobre 2016:
	A la demande de Ganesh Himal, Sujan Pokharel,
	ingénieur-architecte du Ministère de l'Education Nationale et responsable
	des bâtiments scolaires dans la région de Gorkha, passe à Gumda.
	Après une réunion avec le comité de reconstruction de l'école,

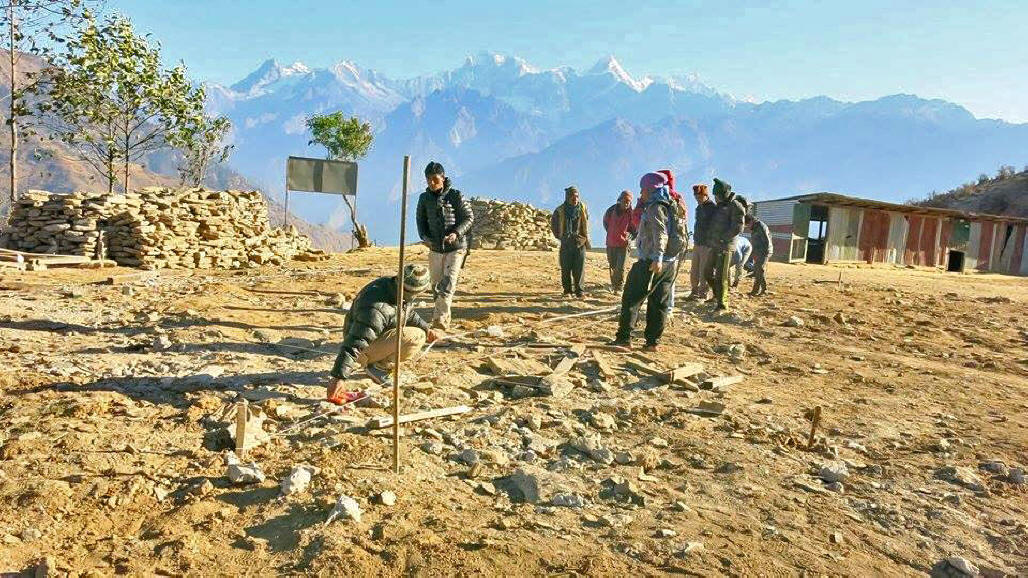

	il étudie et mesure le terrain en vue de la reconstruction des bâtiments
	scolaires. Il est accompagné par Phul Maya Rana,
	secrétaire à Gorkha de Ganesh Himal et
	Pure Grurung, également mandaté par Ganesh Himal et qui surveillera les
	travaux de reconstruction.

	Sujan Pokharel avec le comité de l'école de Gumda

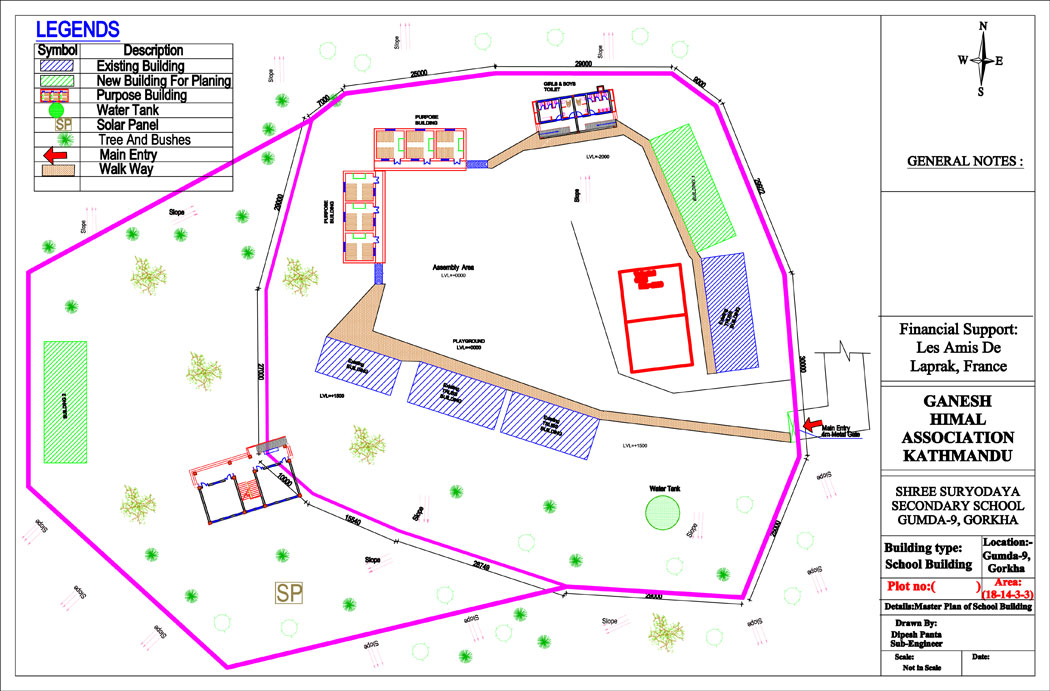

	Dipesh Panda nous a fourni un plan d'implantation des
	bâtiments scolaires.
	En rouge, ce sont les 2 bâtiments dont nous
	finançons la reconstruction.

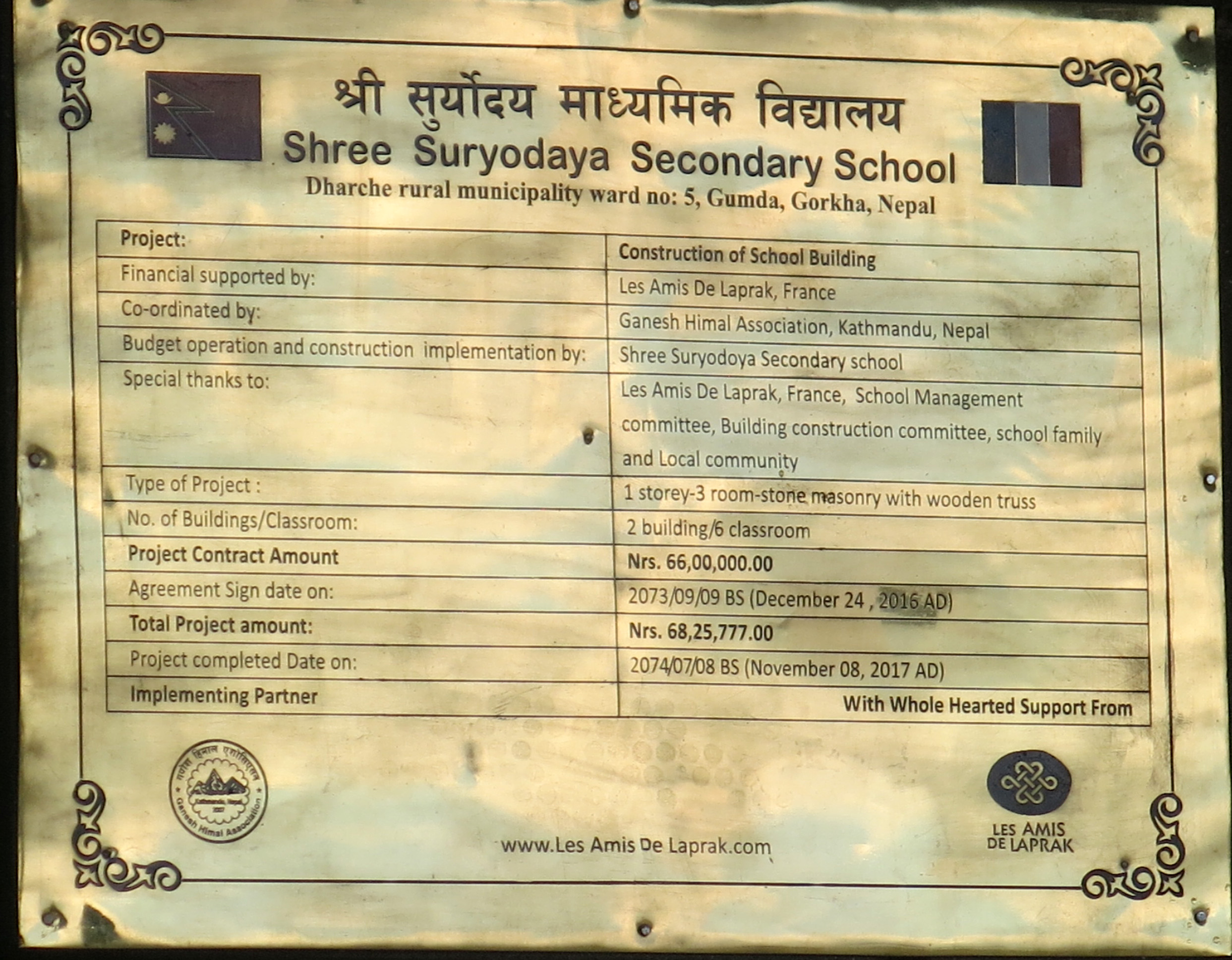

	Coût = 6 600 000 de Rps ( 7 000 000 Rps avec
	l'équipement des classes), pour voir le devis

	cliquez-ici

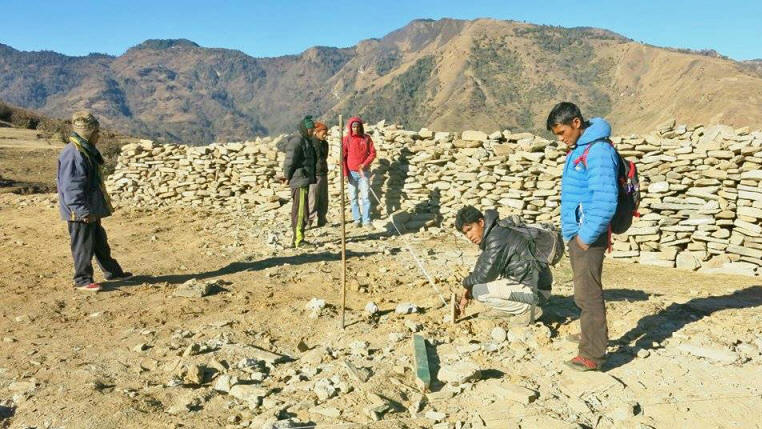

	Janvier  2017:

	Début des travaux

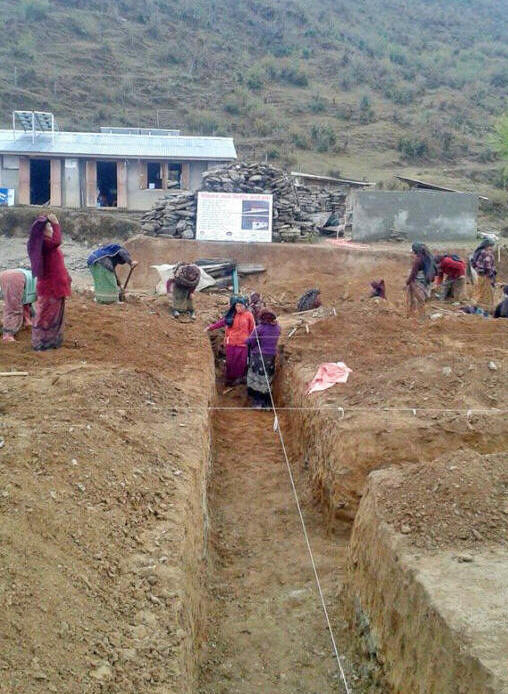

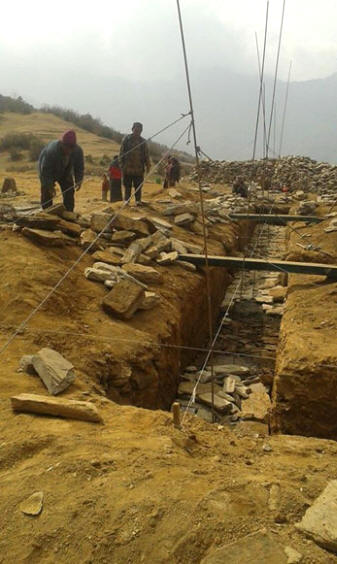

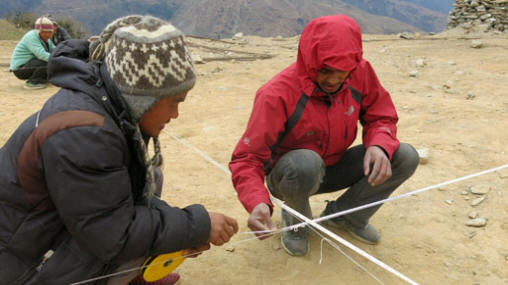

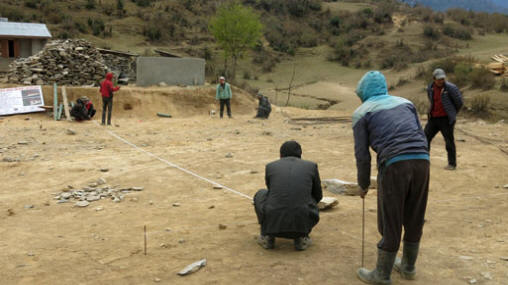

Délimitation de la construction et début de creusement des
fondations.

Le chaman bénit les fondations.

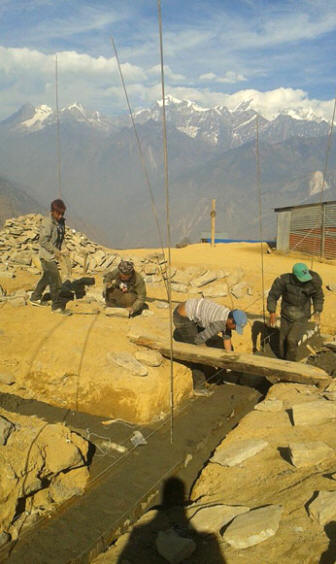

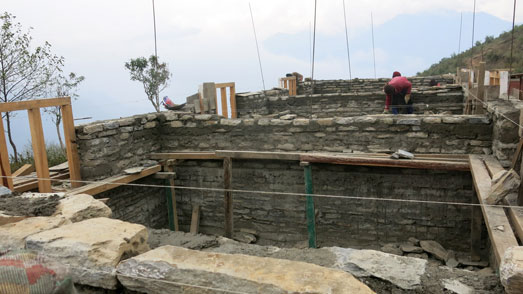

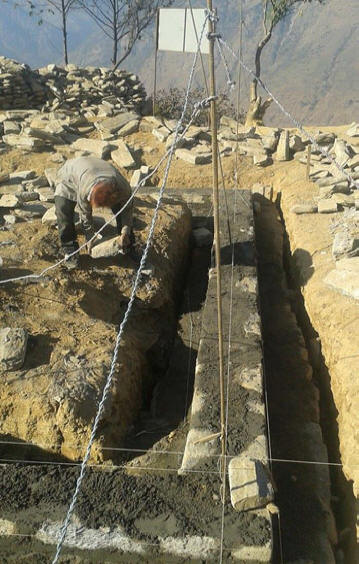

Février 2017 :

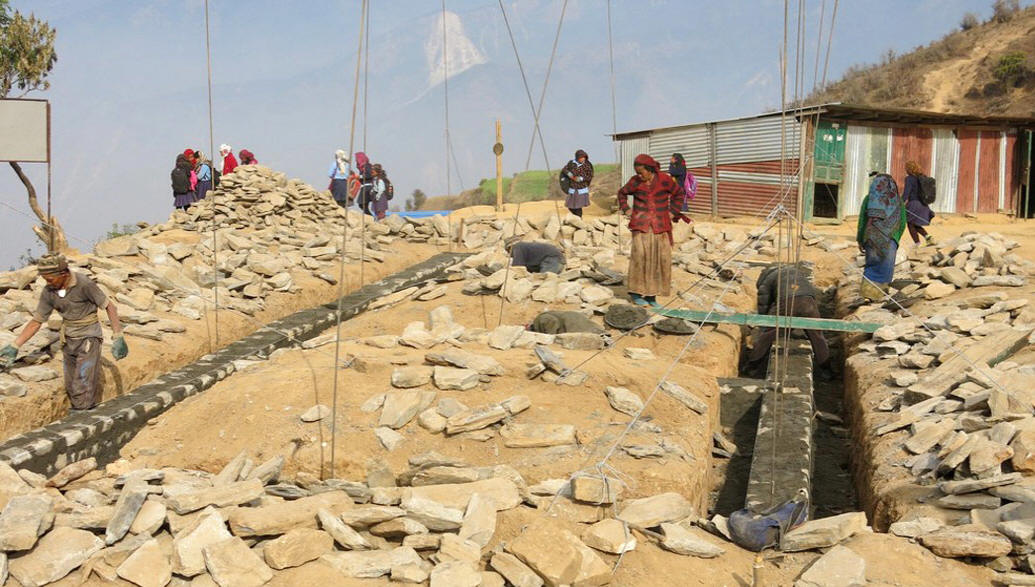

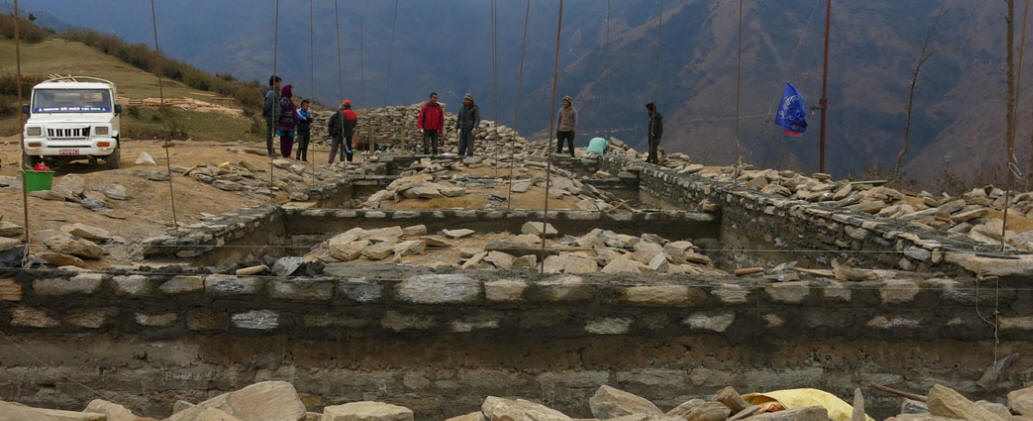

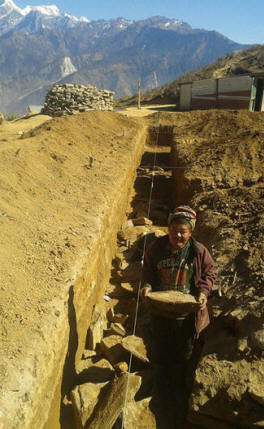

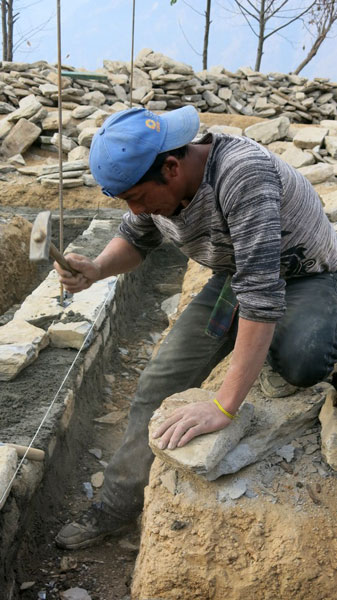

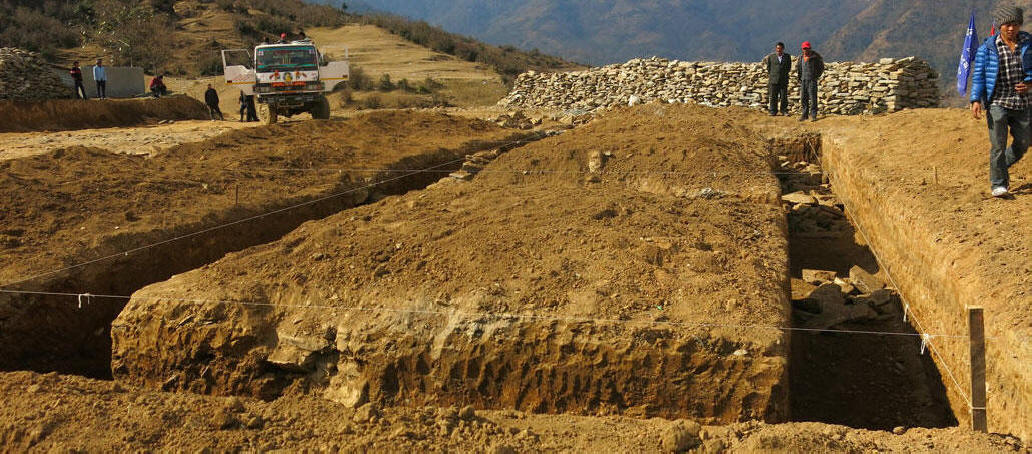

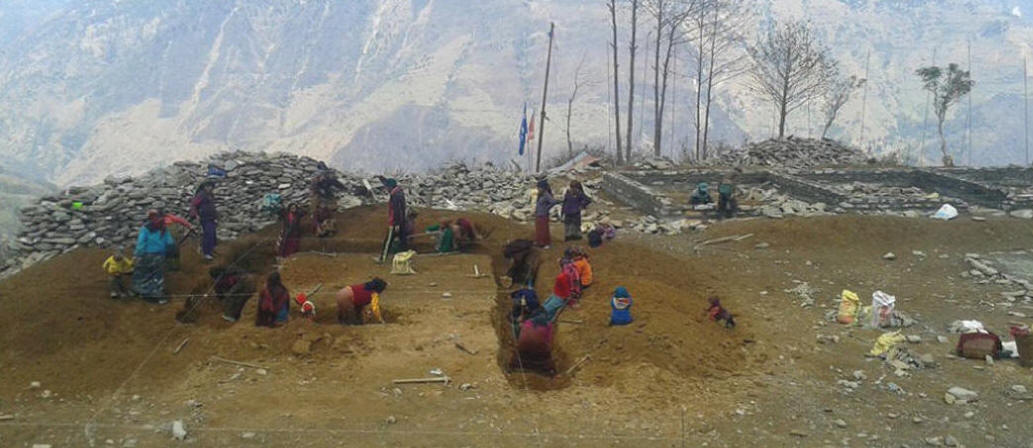

Les fondations

Les fondations du premier bâtiment scolaire.

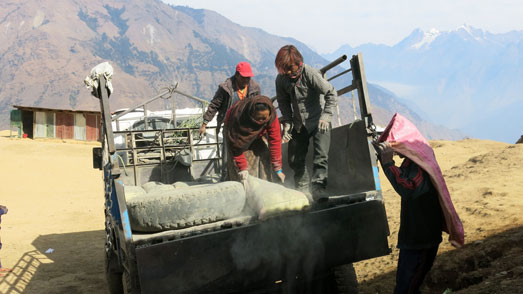

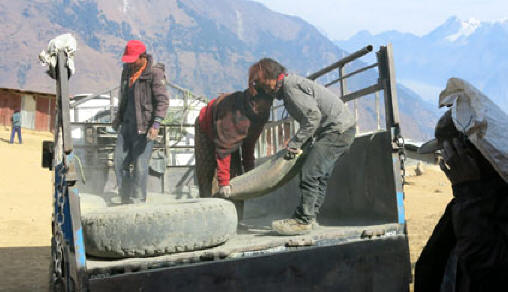

La livraison du matériel et de la ferraille...

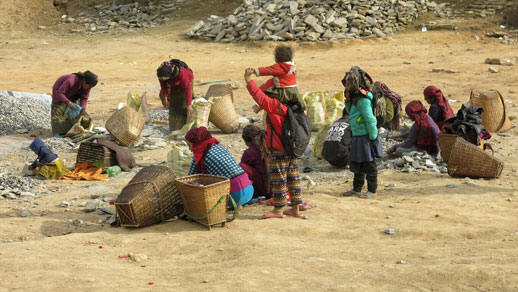

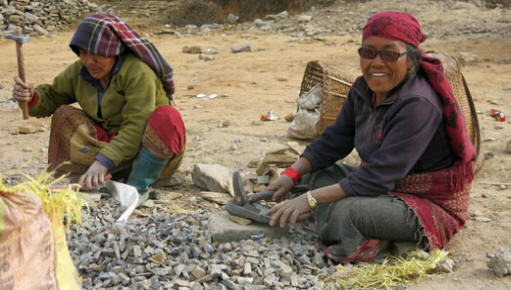

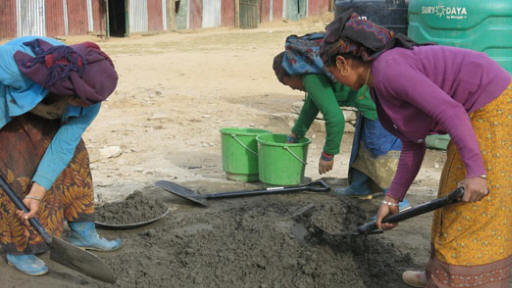

La fabrication des graviers...

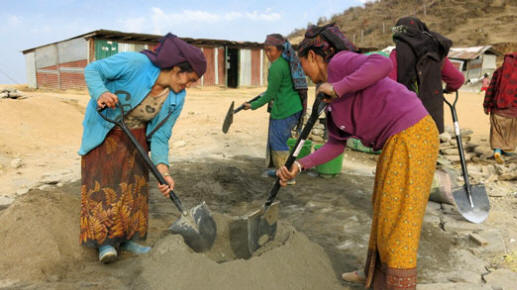

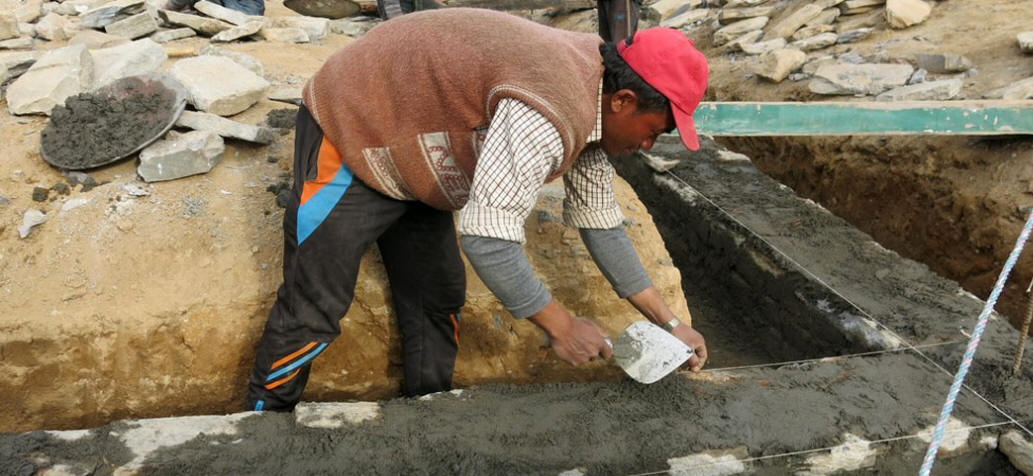

Et du ciment.

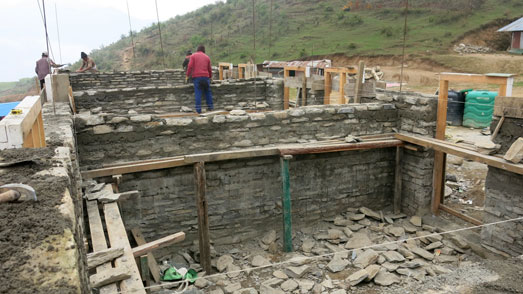

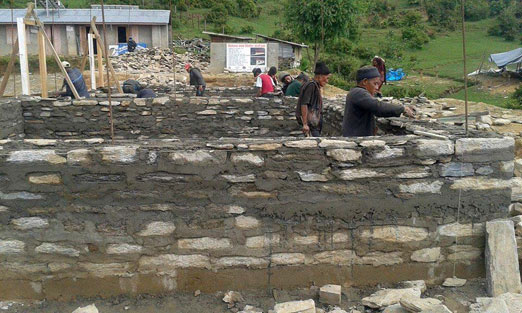

Les fondations

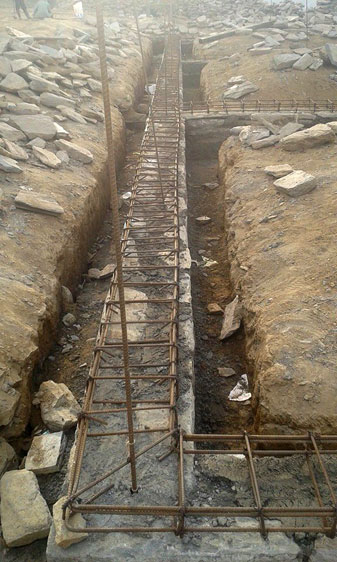

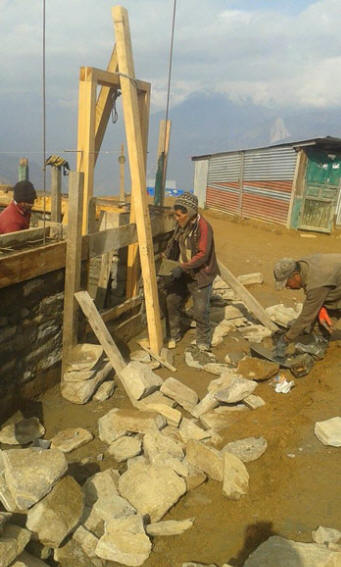

Le chantier, une vraie ruche!

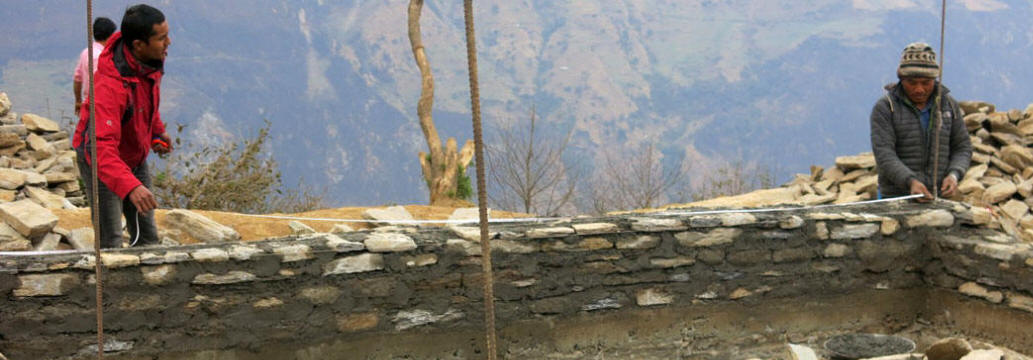

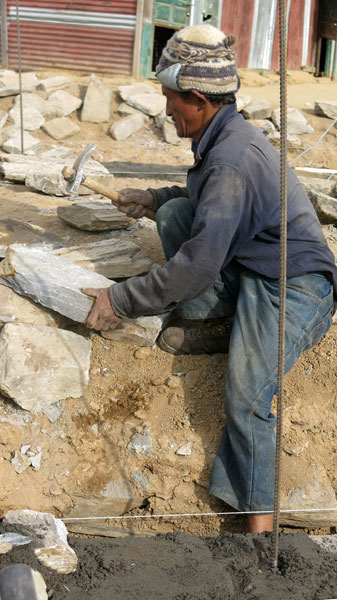

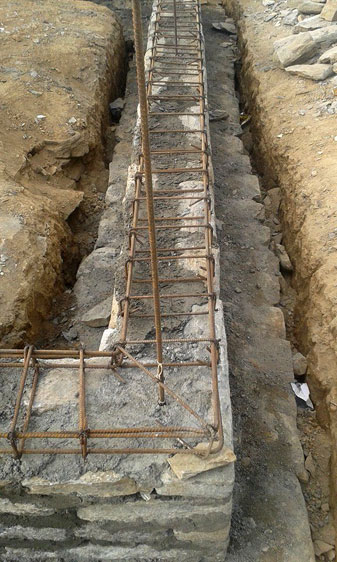

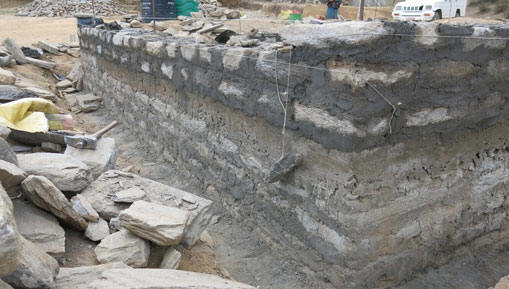

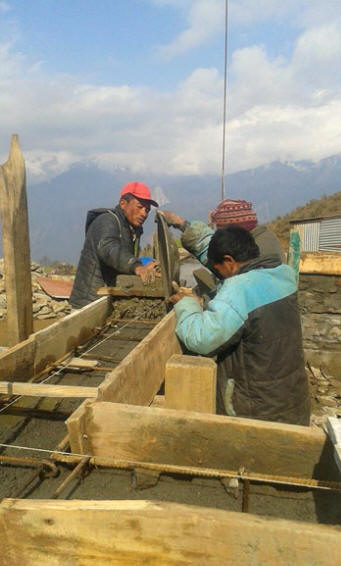

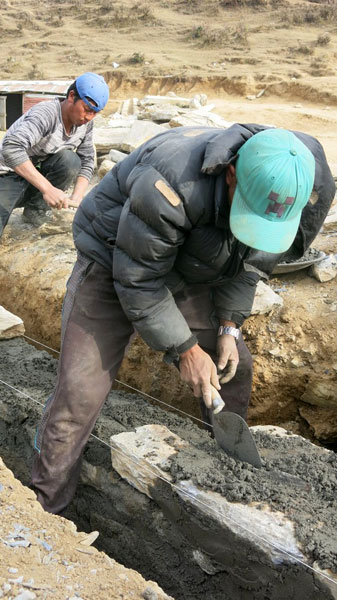

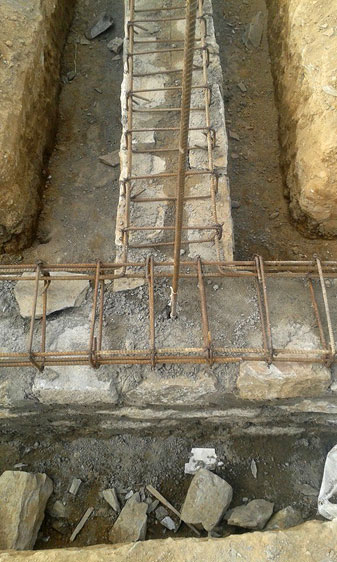

Les renforcements

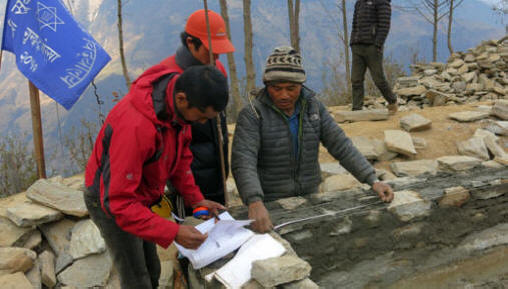

Mars 2017

Visite de

Sujan Pokharel,

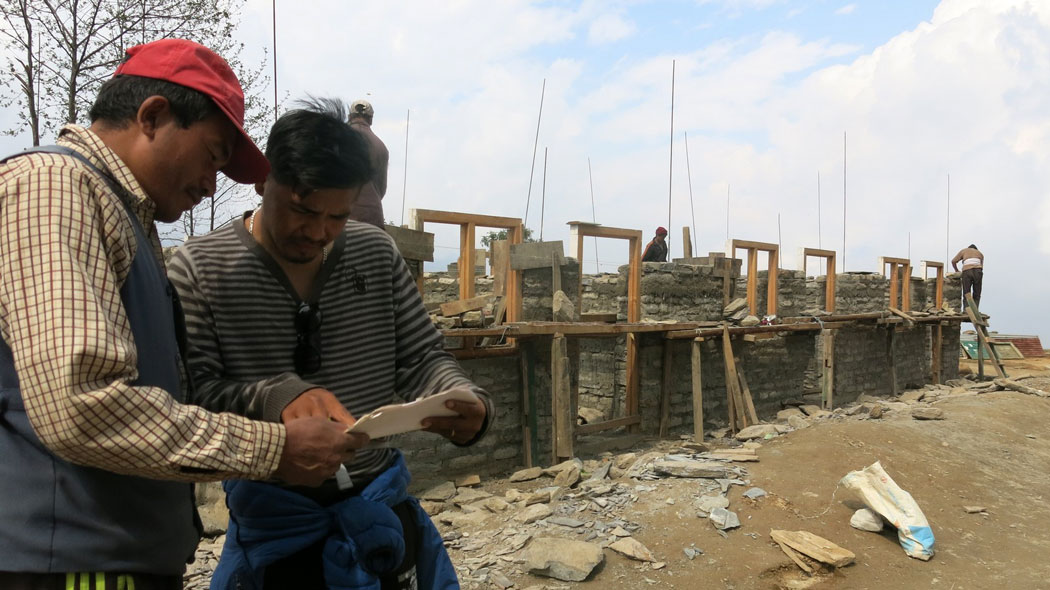

							ingénieur-architecte du gouvernement pour contrôler
et valider la construction des fondations

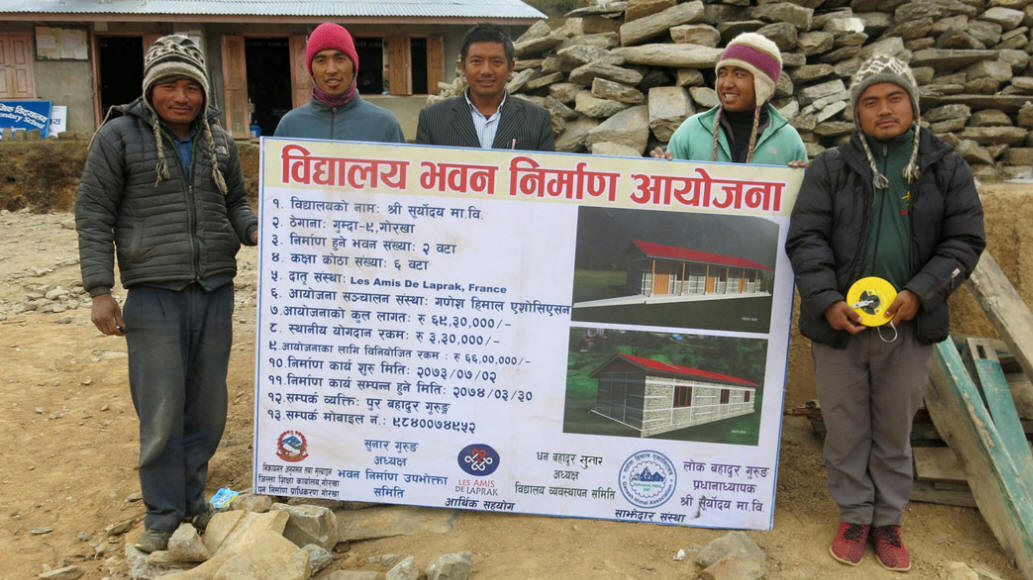

Le Comité de Reconstruction de l'Ecole pose avec le panneau d'informations sur
les modalités de reconstruction, au centre: Loké directeur de l'école.

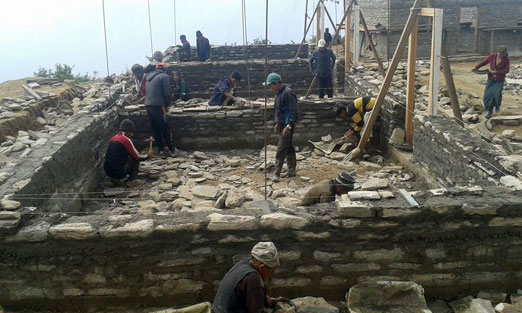

15 mars 2017

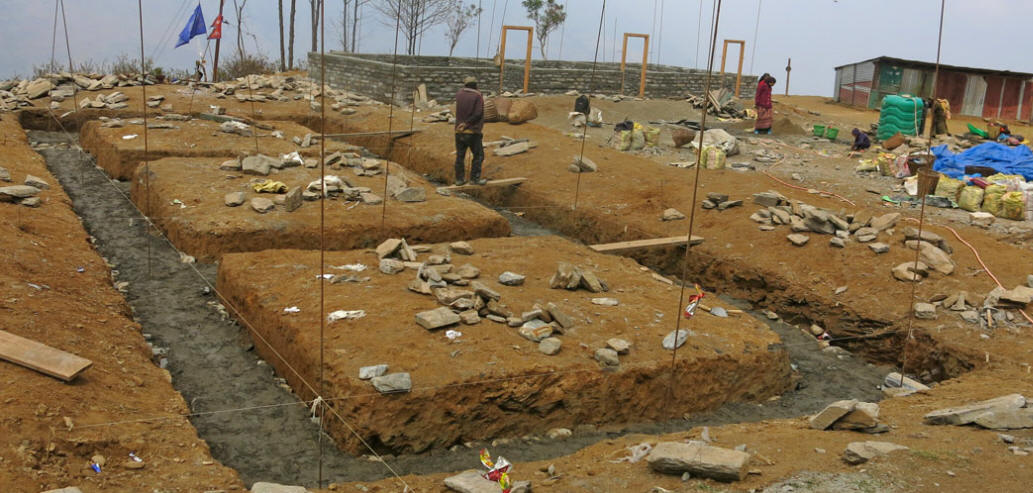

Début de la construction du 2ème bâtiment solaire

Délimitation de la construction du 2ème bâtiment scolaire.

Les fondations du 2ème bâtiment scolaire.

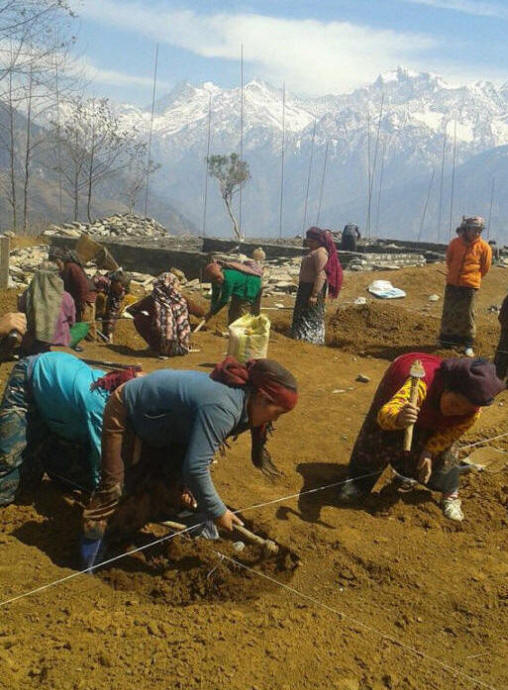

Les femmes sont très actives.

Le pique-nique du midi des travailleuses!

							 23 mars 2017

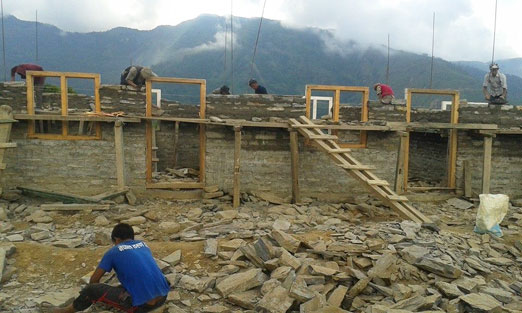

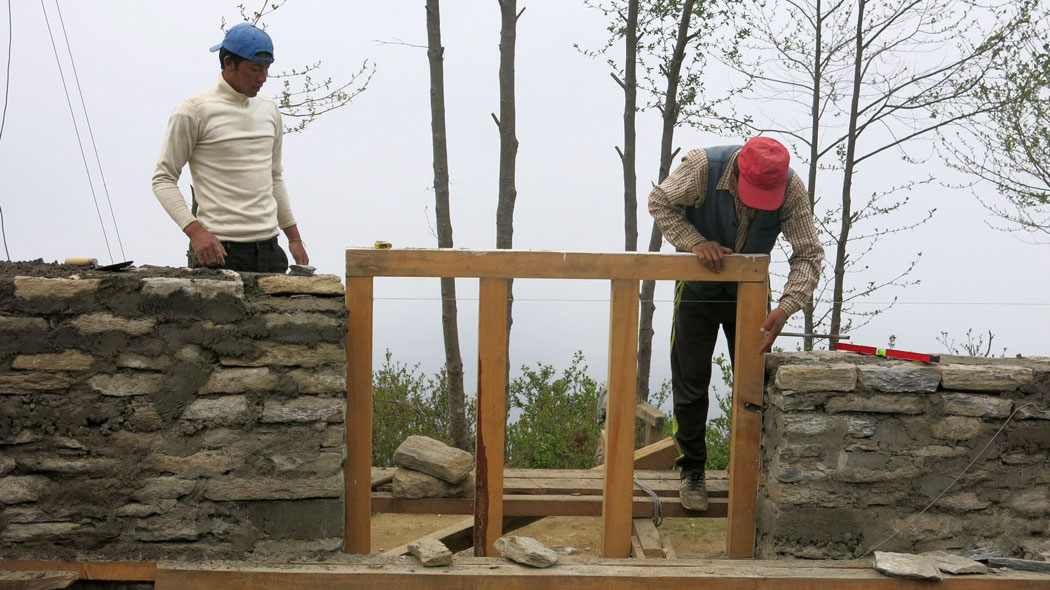

							Pose des encadrements sur le 1er bâtiment scolaire.

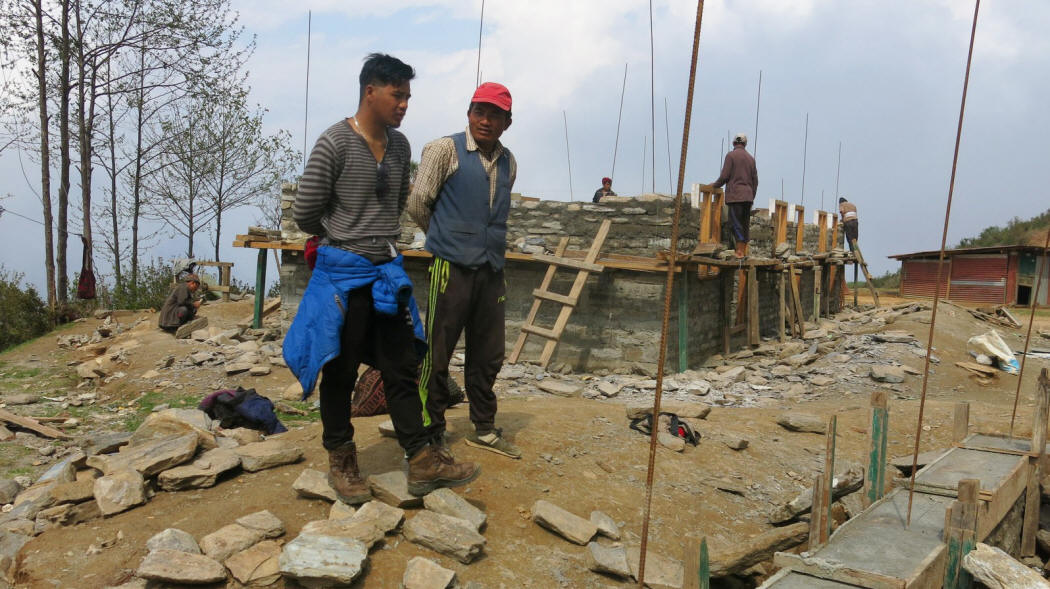

20 avril 2017

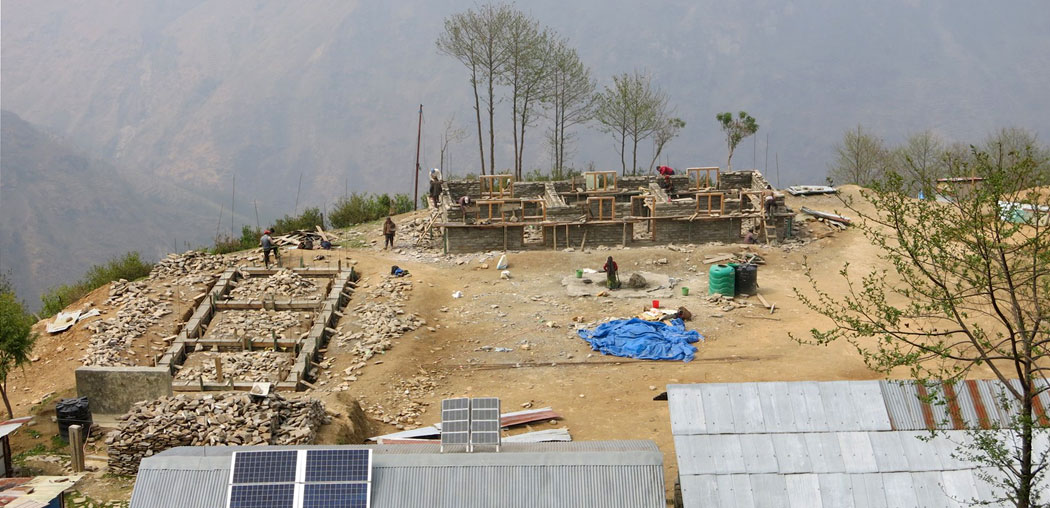

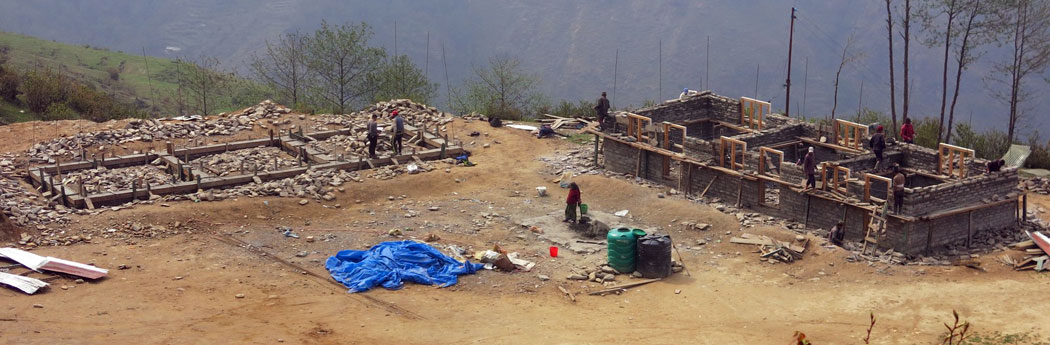

L'avancée des travaux

Au fond, le premier bâtiment scolaire, les encadrements de porte et de fenêtres
sont montés. A gauche, le 2eme bâtiment scolaire,
les fondations sont terminées.

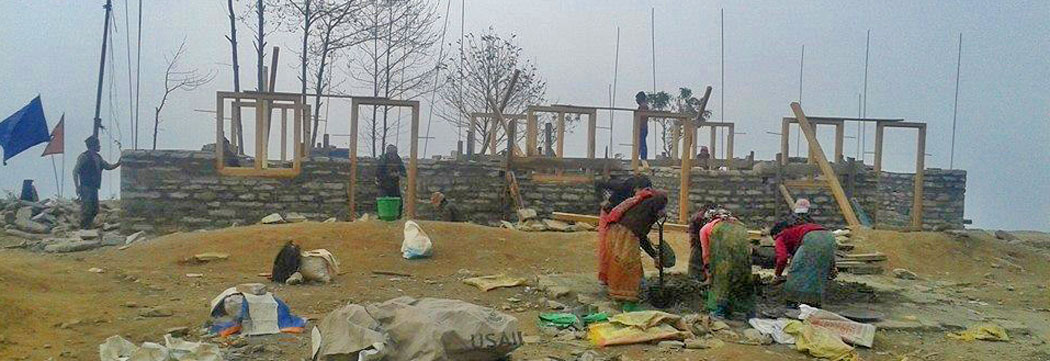

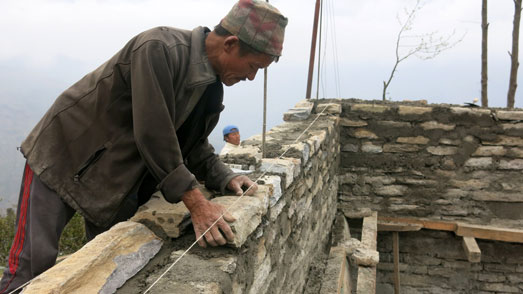

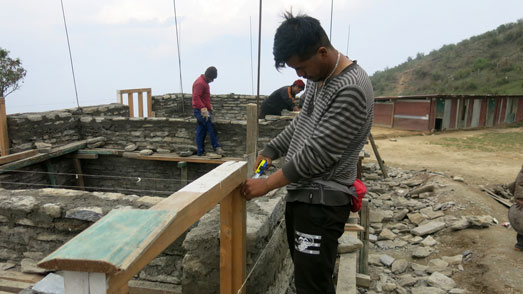

Le premier bâtiment scolaire, le montage des murs.

Tout est minutieusement contrôlé.

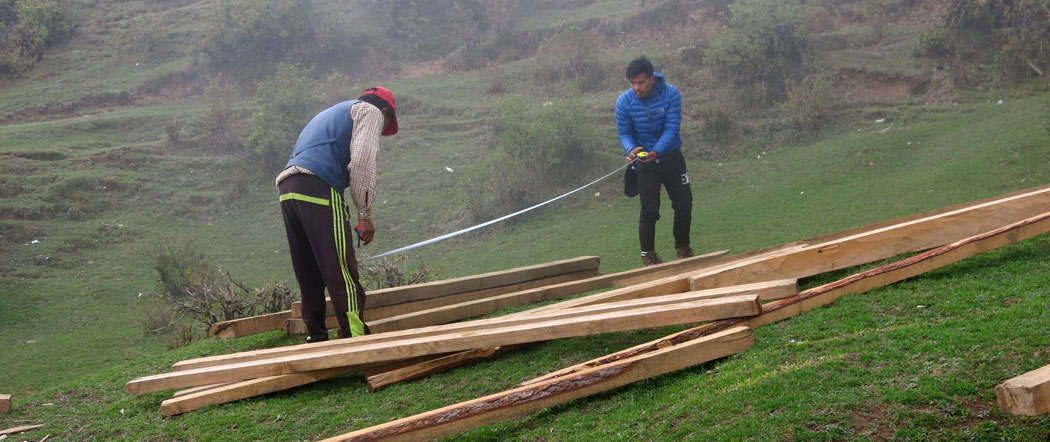

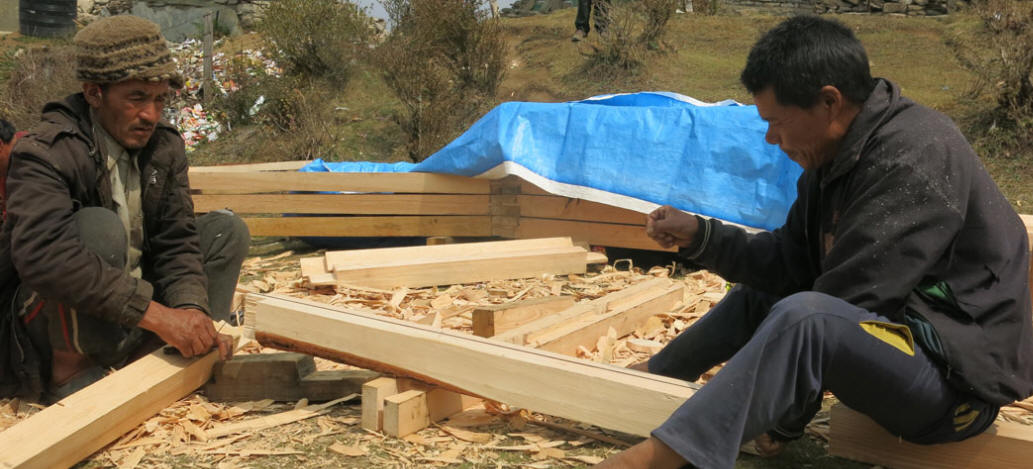

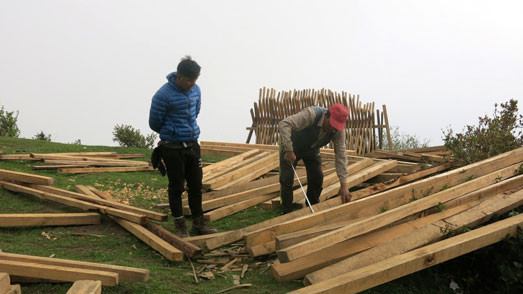

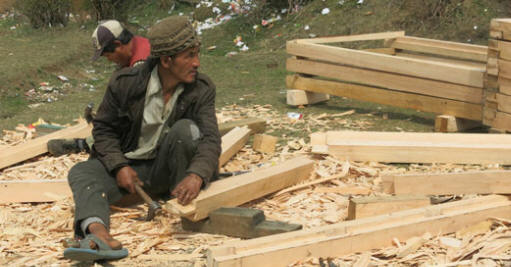

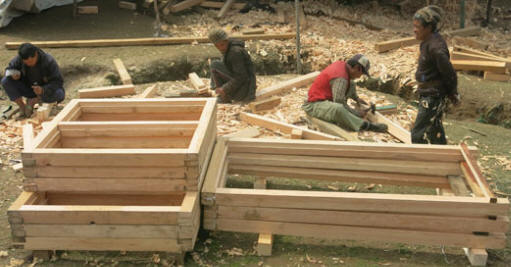

Les poutres pour faire la toiture.

Epaisseur, longueur, tout est vérifié.

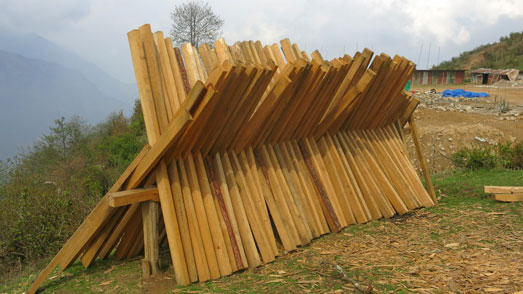

Les Gumdakis espèrent poser la toiture sur les 2 bâtiments avant la mousson
pour travailler à l'intérieur quand il pleut.

24 avril, passage de Sunar (Président de Ganesh Himal) pour faire le point sur
les travaux.
Mai 2017

Montage des murs et pose des encadrements sur le 2eme bâtiment scolaire

Juin 2017

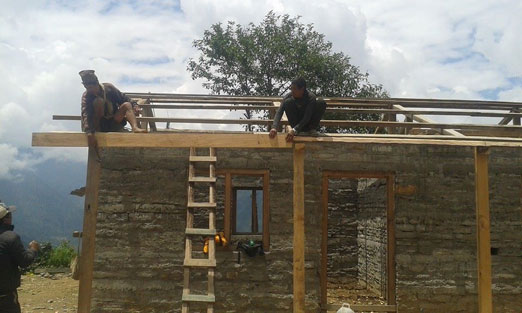

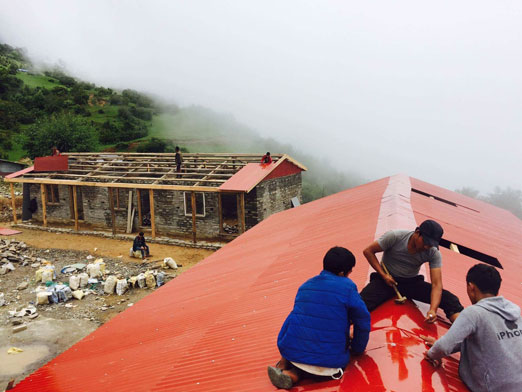

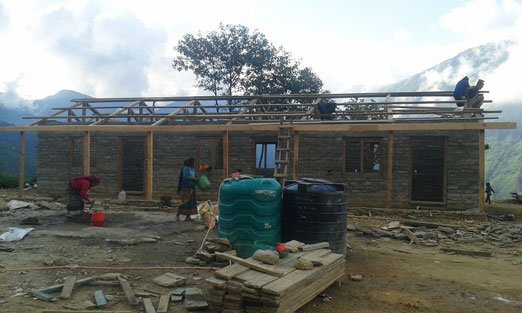

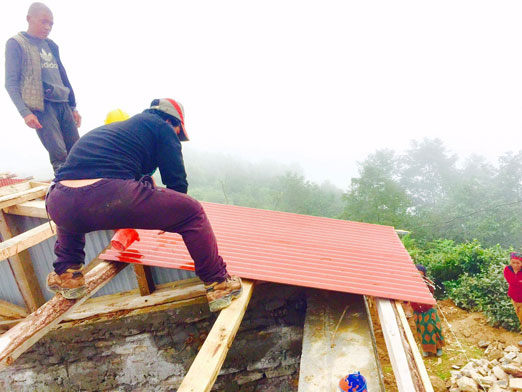

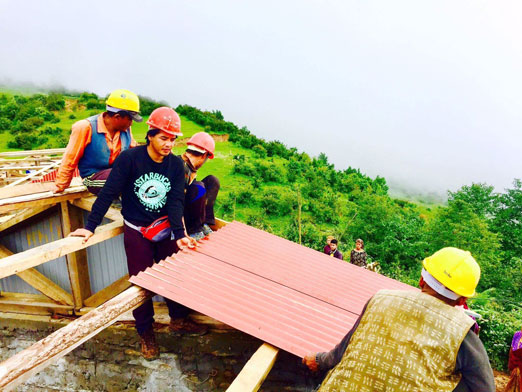

Pose de la charpente et de la toiture

Juillet 2017

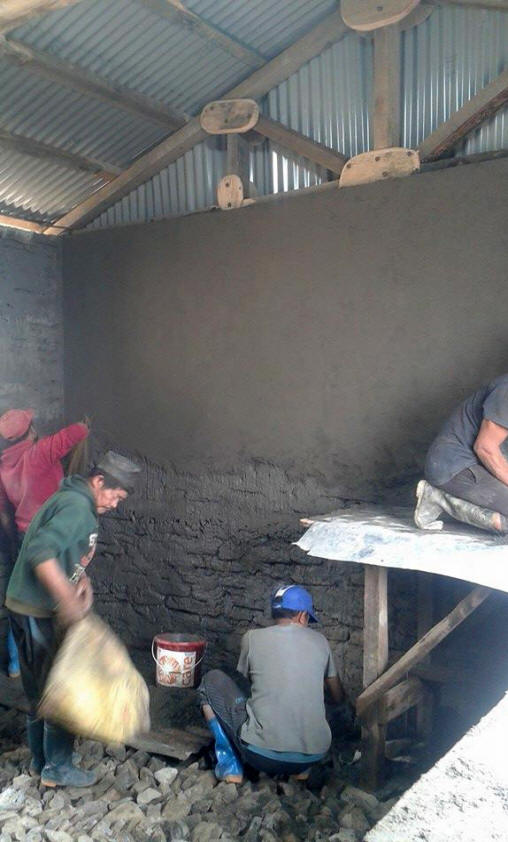

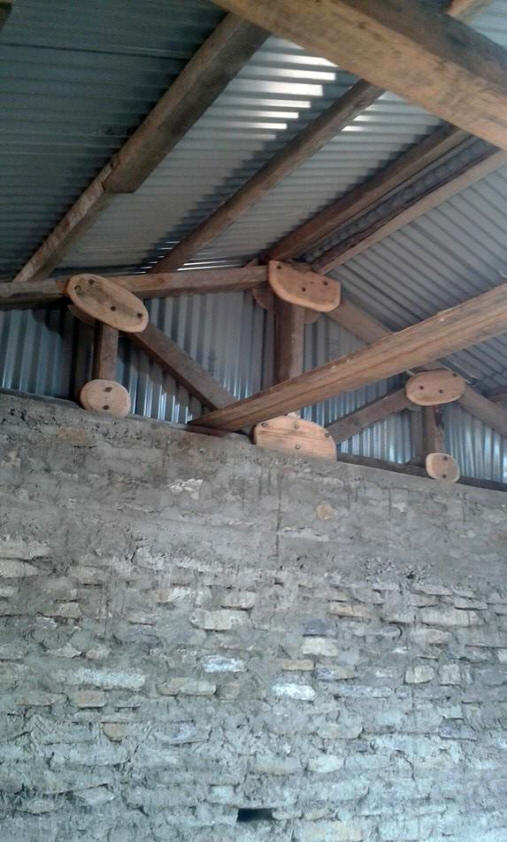

La charpente antisismique et
la pose du crépis intérieur

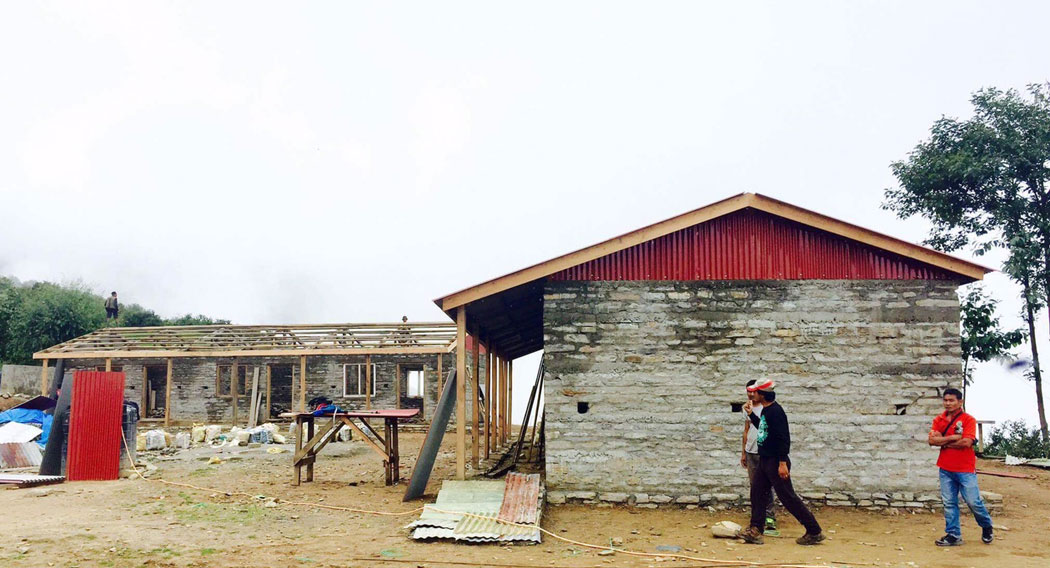

							 Août 2017

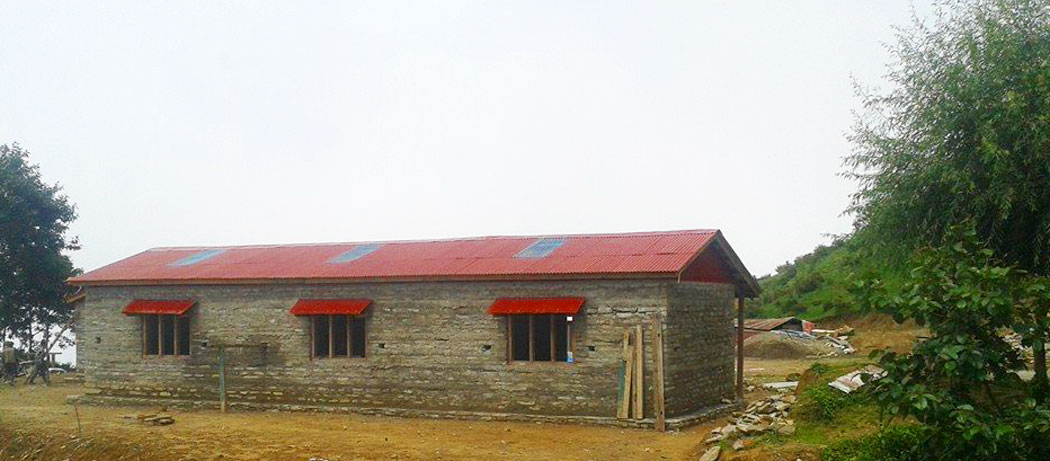

							 Les travaux  extérieurs sont terminés (pose
de volet et peinture)

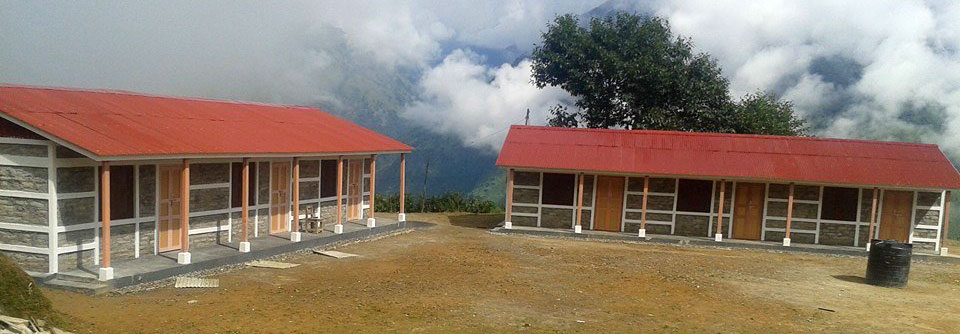

Octobre 2017
Inauguration des 2 bâtiments scolaires.

				Gumda, l'accueil chaleureux de Loke (directeur de l'école) et
	des Gumdakis.

	De nombreux colliers de fleurs nous sont offerts.

				Inauguration des 2 nouveaux bâtiments scolaires,
	Christian et le Président du comité de l'Ecole coupent le ruban traditionnel.

				La pluie ne perturbe pas les charmantes
	danseuses.

							GUMDA, avant le séisme

			cliquez-ici
GUMDA, le séisme

			cliquez-ici
