|


	Ce village est situé dans la région du Manaslu,
	au-dessus de Tatopani
	et proche de la chaîne du Ganesh Himal.
	Très isolé, il est en dehors de tout circuit touristique. Il fait partie
 du quatrième
	district de Gorkha.

 Uhiya est perché à 1900 m d’altitude et entouré de
	terrasses, sur lesquelles on cultive
	du maïs, de l’orge, du blé et des pommes de terre (mêmes
	cultures qu’à Laprak).

 Uhiya
	est constitué de 6 quartiers (wards) et
	se répartit
 en 3 villages:




		Un
		village Kami (BK ou forgerons) où
		les maisons sont

		les unes contre les autres. Le
		village est caractérisé par  la présence d’un emplacement
		pour forger.



		Un
		village Gurung (le plus important),
		plus aéré que celui des Kamis


		Un

		village
		Ghale,
		le plus petit,


		mais où
		les maisons sont plus grandes.

	L’école est située  à l’écart de ces
	trois villages, à gauche  du village des Kamis  et à proximité  d’un
	torrent.

 Le
	dispensaire a été déplacé
	et reconstruit
	il y a un an.

	Il
	a été financé par l’association

	népalaise
	de Gorkha « Himalayan
	Area
	Conservation  and Developpement  Comittee ».
	L’ancien dispensaire sert de cabine téléphonique, le téléphone y est
	installé depuis un an.
 Il y
	a des soucis d’électricité :
	souvent pas d’électricité le soir

	(nous avons
	précisé que l’électricité n’était pas dans le périmètre d’intervention
	de l’association).

 Des fontaines sont présentes  dans le village. La journée,
 le village
	(Gurung) est déserté


	car les
	villageois

	qui
	travaillent sur les terrasses ou vont faire paître leurs troupeaux, chercher
 du bois

	ne reviennent au village que le soir.

 Certaines
	maisons ont un toit en pierre et d’autres ont un toit identique


	à ceux de Laprak
	(planches
	de bois maintenues
	en place
	par de

	grosses
	pierres).

 La maison


	ne comprend qu’une pièce
	unique avec un foyer

	central
	pour
	préparer les repas.

	Au
	dessus, il y a un grenier

	où l’on stocke les récoltes pour être séchées.
 Le village est composé de petites ruelles  en pierre, avec
 des papiers
	jetés  au sol, enfants moins propres qu’à Laprak.
 Le nombre de villageois est d'environ 2500. Ils sont accueillants,
	mais  moins ouverts  qu’au village de Laprak.

	Ceci s’explique
	sans doute par l’isolement du village.
	Les gens vivent
	repliés sur eux-mêmes (Le village n’est pas situé sur un chemin
	emprunté
 par les
	treks et
	aucune association n’y est
	présente).

	DEPLACEMENT DE L'ECOLE


			| L'ECOLE
					D'UHIYA, SHREE PARWATI LOWER SECONDARY SCHOOL |
	 4 enseignantes
	 La rentrée
	 Pendant la récré
	 La rentrée des classes
	La construction de la nouvelle école a débuté en janvier 2010, la fin des
	travaux est prévue fin 2010. Le devis actuel est de 3 300 000 Rps. Le financement sera assuré par "Les Amis de Laprak" qui
	investiront dans ce projet la totalité de la somme (1 700 000 Rps) que doit leur
	remettre Baume au Cœur. Les villageois ont
	acheté le terrain et participerons au financement de la construction sous
	forme de main d'œuvre à hauteur de 25%



	Compte rendu de réunion du 23
	décembre 2009 à Uhiya en présence de Sylvie
	Etaient présents : les membres du
	Comité de l’école dont le président, des représentantes du Comité des
	femmes,  et du Comité du Village. Beaucoup de femmes dans l’assistance,
	certains villageois ne sont pas présents car ont dû se rendre dans un
	village voisin pour un enterrement. Avant que le Comité démarre, nous nous rendons à l’école, et je demande des
	précisons sur l’emplacement  futur.

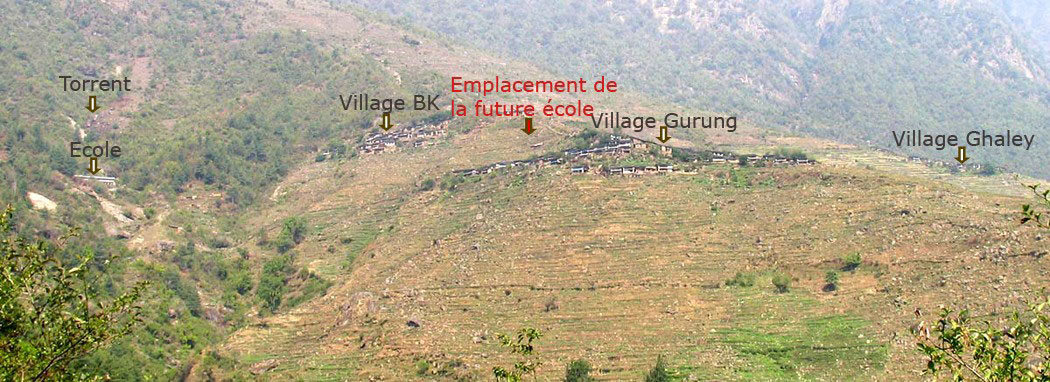

	L’emplacement de l’école
	Ils sont
	encore indécis entre le terrain situé  au milieu du village, de nombreux
	parents seraient favorables. Ou garder
	l’emplacement actuel. Je regarde l’emplacement actuel  et j’interroge, il est impossible de déplacer le
	bâtiment à droite car il ya une rivière et un ancien cimetière.
 En plus des cours d’eau à proximité, il ya
	toute l’humidité et les infiltrations pendant
 la mousson. Pour moi,
	reconstruire l’école au même endroit n’a aucun intérêt, nous retrouverons
	les mêmes problèmes. Je suis très étonné que l’architecte qui a vu les deux
	endroits, n’a pas émis d’objection à l’emplacement actuel.

 Je demande de descendre pour voir l’emplacement « idéal ». Nous descendons
	avec
 les gens du comité du village et de l’école. Arrivés  sur le terrain
	composé de plusieurs  terrasses, il n’y a pas  photo, j’exclame tout de
	suite mon enthousiasme pour cet emplacement. Pas d’humidité, pas de cours
	d’eau , plus facile d’accès pour
 les enfants : juste au dessus du village
	« Gurung » en dessous du village « Kami »
 et moins loin pour les enfants
	du village « Ghale ».

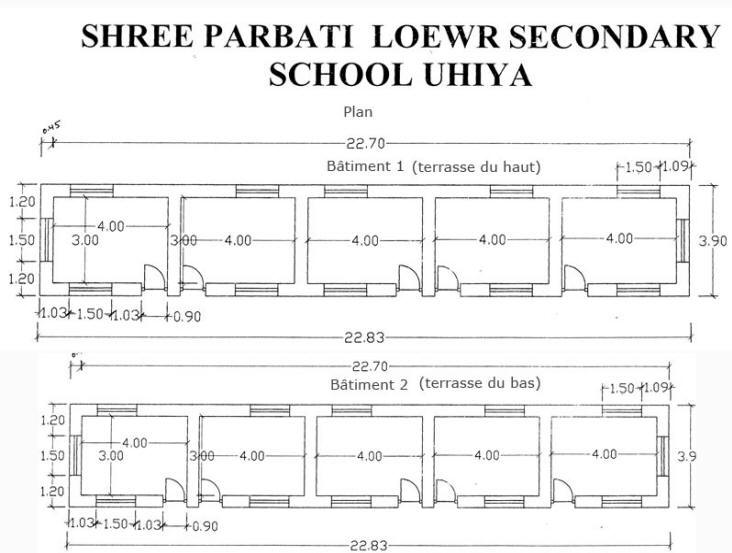

 Ils construiront deux bâtiments identiques (5 classes par bâtiment , l’un en
	face
 de l’autre  avec au milieu l’aire de jeux. Sur la grande surface, il y
	aura le 1er bâtiment dont l’arrière donnera sur le village
	Gurung ». Le second bâtiment sera sur une terrasse plus élevée et donc il y
	aura  quelques escaliers  pour se rendre sur l’aire de jeux
 et ce deuxième
	bâtiment » tournera le dos » au village « Kami » et au dispensaire.
 Je me
	déplace sur les endroits du terrain.

 Beaucoup de discussions entre eux sur
	la terrasse  entre les différents représentants des Comités , mais c’est sur
	la bonne voie …Nous retournons à l’école pour le Comité. Mine (professeur de
	sciences, notre interlocuteur) a réparé le discours quand nous sommes
	remontés du terrain et les différents représentants du comité se le
	partagent. Un enseignante est très convaincante  pour que les gens adhérent
	au projet ensuite c’est un représentant du comité du village qui tient le
	même discours.

 Ils insistent sur la nécessité d’acheter le terrain et Mine sur la
	participation
 des villageois à hauteur de 25%  du devis.

	 Le comité de construction de l'école
	 Les villageois assistent à la réunion pour le déplacement de l'école

		 La salle des professeurs
			 Une classe
	 La gym


	Sur le nouveau terrain,
	nous avons fait la
	remarque qu’il faudrait des toilettes, car l’école située au milieu du
	village, les enfants ne pourront pas faire autour comme à ce jour.  Il
	n’y a pas  de souci pour l’eau, elle est située au dessus vers le
	dispensaire.
	3 toilettes seraient bien pour 345 élèves dont un pour le staff, la douche
	n’est pas utile.
 Compte rendu de réunion



	du 31 décembre 2009 à Katmandu

	Etaient présents :
 Ganesh Himal : Sunar, Puré, Tulsi et
	le comptable de Trinetra
 Le Comité du Bâtiment
	d'Uhiya (cf.
	détail dans compte rendu)


		 Sylvie et Am (son guide) à l'honneur


	Les Amis de Laprak: Sylvie

 La constitution du Comité du Bâtiment  a été finalisée :


	Président : Mine Sunar Vice président: Rothman Gurung (président du Comité de l’école)
 Secrétaire: Suman Sunar
 Trésorière: Lalkumari Ghallé
 Membre Active: Slima Gurung
 Membre: Dal Bahadur Gurung
 Il y aura un responsable par type de chantier: pierre, bois...


	Les villageois ont acheté le terrain
	(500 000 Rps) et remettent le document à Sunar, mais le comptable leur conseille
	de changer le nom du terrain, de le mettre au nom de l’école. Un nouveau
	document doit être remis à Ganesh  Himal. Sunar précise que nous
	n'accepterons pas de dépassement du devis. Ils ont déjà constitué un comité
	pour les pierres, un compte bancaire doit être ouvert à Gorkha. Ils vont
	comparer  les prix et prendront les plus bas. Pour repartir sur Uhiya , deux groupent se constituent: 1 passe par Arughat
	pour comparer les prix entre Arughat et Arkett, le second passe par Laprak
	pour demander  conseils  pour la construction. Les pierres sont déjà
	stockées  vers l’ancienne école. Les travaux peuvent commencer, pour
	aplanir  les terrasses, ce sont les villageois qui le font.
 Pour commencer
	au plus tôt les travaux, Ganesh Himal  remet la somme de 150 000 Rps (5% du
	devis total (déduction des 25%) au Comité. Dans un mois , ils reviendront chercher de
	l’argent.

L’école est située à proximité immédiate d’une rivière, ce qui pose un réel
problème lors de la mousson. En effet, l’eau s’infiltre alors par le sol en terre battue au rez-de-chaussée
et par le plancher, fait de planches peu solides au premier étage. Les élèves
des classes travaillant au rez-de-chausséereçoivent alors à cette période de la
poussière en abondance.




	L’école a été construite il y a dix ans et entièrement financée par les
	villageois. Elle comprend dix salles : 9 salles de classe  et 1 salle
	de professeurs qui fait également office de bureau pour le Directeur.


	L’école offre 9 classes niveau 1 à 8 + plus la maternelle. La
	maternelle est récente  (2 ans), elle accueille les enfants à partir de l'âge de 3 ans.
	Après la 8ème classe, les enfants issus des familles les moins
	pauvres peuvent poursuivre leur scolarité à Arughat, les autres peuvent
	aller à Laprak ou Sirdibas. Seuls quelques 8 à 12 élèves continuent leur
	scolarité au-delà de la classe 8, principalement des garçons, les filles
	s’arrêtant le plus souvent à ce niveau.



	345 enfants sont actuellement scolarisés à l’école d’Uhiya qui accueille
	notamment les enfants de Lorka, village voisin composé de 3 quartiers et
	aussi les quelques enfants de Tatopani. Le Directeur estime que le nombre d’enfants scolarisés à Uhiya pourrait en
	fait atteindre 500 avec tous les villages avoisinants.



	A l’école d’Uhiya travaillent 9 professeurs, y compris le Directeur en place
	depuis 5 ans. Sur ces 8 enseignants, 5 sont des femmes dont 3 sont
	originaires du village et y ont accompli leur scolarité.

	4
	professeurs sont rémunérés par le Gouvernement népalais, les 5 autres le
	sont par les villageois.Le
	salaire de l'institutrice de la classe maternelle est pris en charge par les
	villageois et le gouvernement.


	Les cahiers et crayons sont à la charge des parents. Jusqu’à la classe 7,
	les livres sont fournis gratuitement par l’Etat. Pour les élèves de la
	classe 8, les livres sont à la charge des familles et le coût (1000 roupies
	par an et par élève) est élevé, notamment en raison du transport.
Tous les
parents malheureusement ne comprennent pas encore l’utilité d’envoyer leurs
enfants à l’école. Par conséquent de nombreux enfants ne sont pas scolarisés et
travaillent alors comme berger ou cultivent les terrasses.
	 Abandon
	de l’ancienne école près du torrent et construction de 2 nouveaux bâtiments
	scolaires sur 5 terrasses achetées par les villageois qui seront aplanies et
	renforcées pour ne plus faire que 2 niveaux.

	 Discussion du comité de construction
	de la nouvelle
 école sur les  terrasses achetées par le village


	 Comité de l'école sur l'emplacement de la nouvelle école

	Mai 2011
	passage de Christian (Président) pour l'inauguration
	Janvier 2011
	passage de Sylvie au village (Trésorière)
	Septembre 2010
	passage de Pure (notre correspondant)
	Avril 2010
	passage de Christian au village (Président)

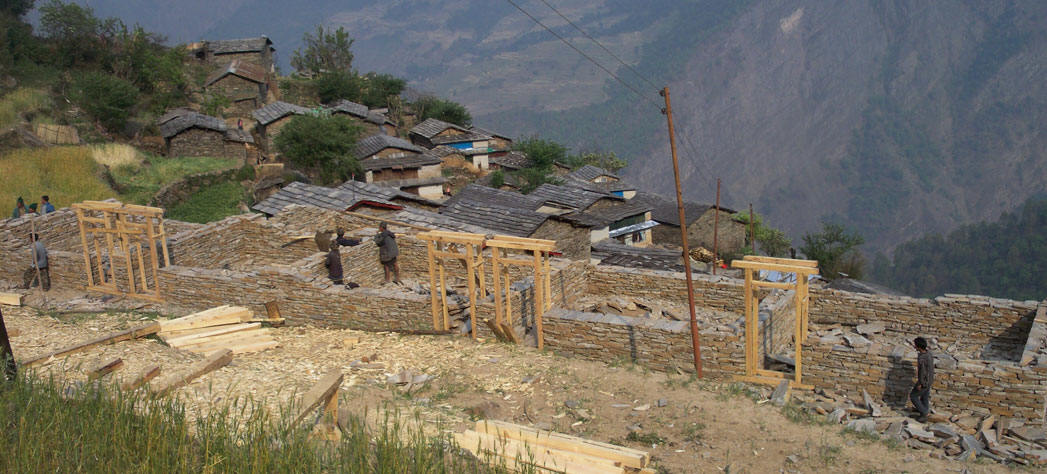

	Janvier 2010 début des travaux, Pure nous envoie
	les premières photos
	 Les pierres sont
	extraites dans la forêt à côté de

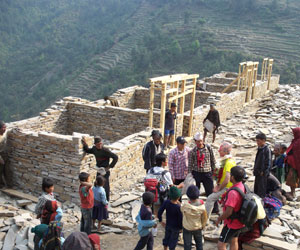

 l'ancien
	bâtiment scolaire


	 Le portage des pierres est fait en
	majorité par
 les femmes

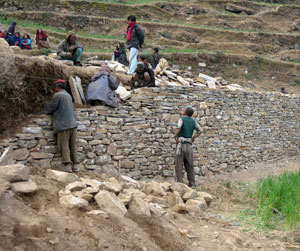

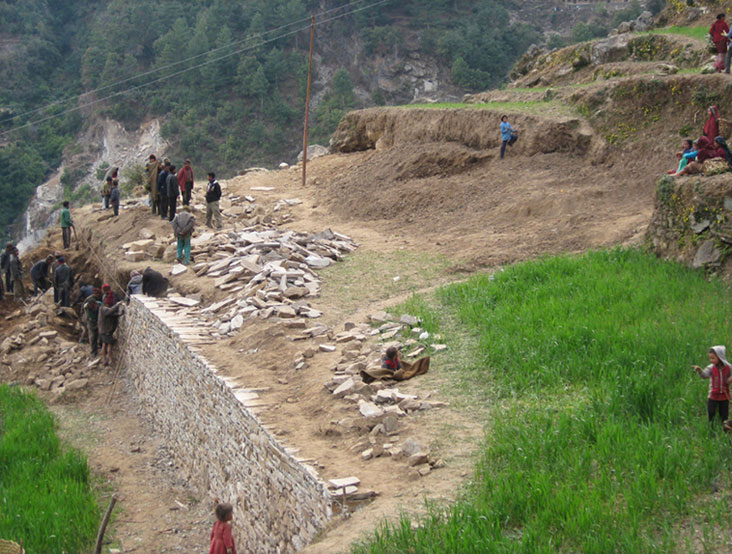

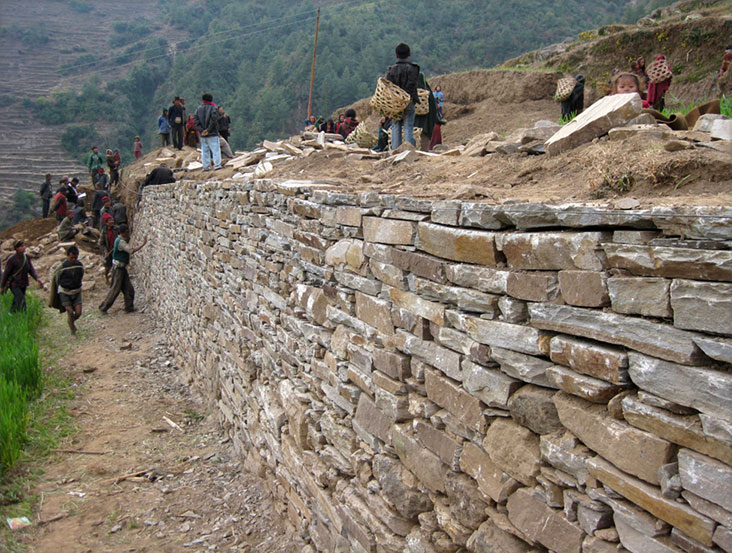

    Le renforcement des terrasses

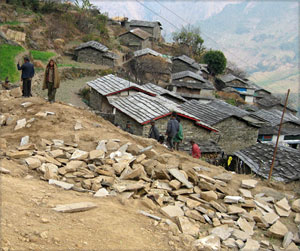

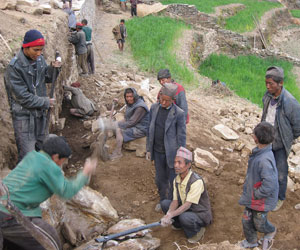

	 L'outillage est basique


	 Aménagement des terrasses achetées par le village

	 Tous les villageois participent aux travaux

	 Du col, vue sur le village et le chantier de la nouvelle
	école

	 Christian accueilli chaleureusement par les villageois



	 Visite du
	chantier

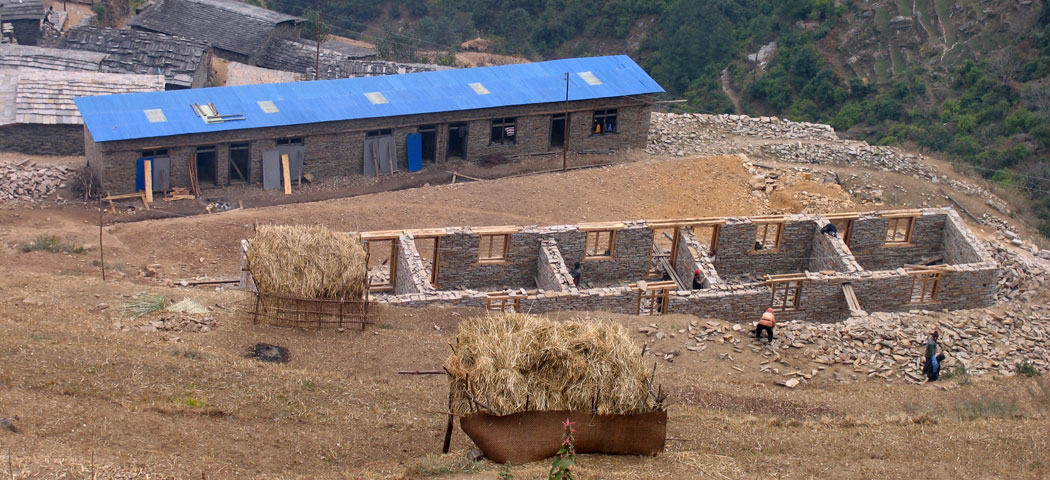

	 Le premier bâtiment devrait être terminé en octobre
	 Du col, vue sur le village, le premier bâtiment est en cours
	de couverture

	 Les murs en pierres sèches

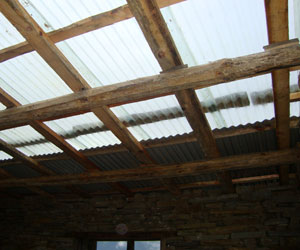

	 Quelques tôles transparentes pour le toit

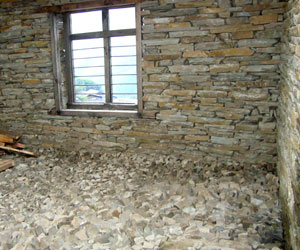

	 Le premier bâtiment est pratiquement terminé.
	 L'ancienne école
	sera abandonnée en octobre 2011

	 Deux écolières dansent pour le passage de Sylvie

	 Du col, vue sur le village et le chantier de la nouvelle
	école, le premier bâtiment est terminé, le deuxième est déjà bien avancé
	 Le premier bâtiment est terminé, le deuxième devrait être
	opérationnel juillet 2011

	 L'accueil des
	enfants



	 Christian
	inaugure le nouveau bâtiment scolaire

	 Avril 2011, le deuxième est

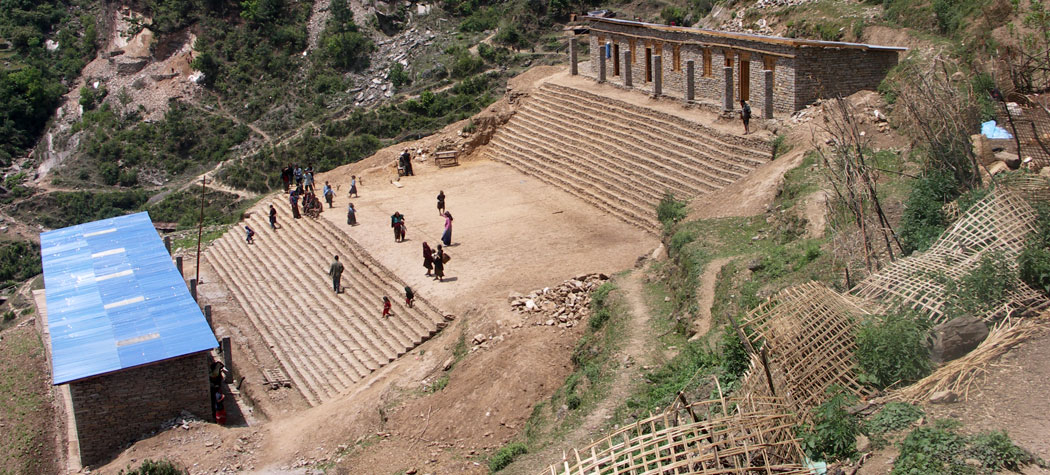

	pratiquement terminé
	 L'école devrait être opérationnelle
	octobre 2011                                                       |
