Très isolé, perché à 1900 m d’altitude, RUNCHET est situé dans la région
du Manaslu, au-dessus de Khorla Besi et proche de la chaîne du Ganesh
Himal. En dehors de tout circuit touristique. C'est le sixième VDC de
Keraunja.
Christian a visité le village et l'école en avril 2012 en redescendant
de Keraunja.
Le village compte environ 2300 habitants et 200 maisons, entourées de
terrasses, sur lesquelles on cultive du maïs, de l’orge, du blé et des
pommes de terre ou l’on pratique aussi l’élevage.
C'est le dixième village aidé par notre association.
L'ECOLE,
SHREE

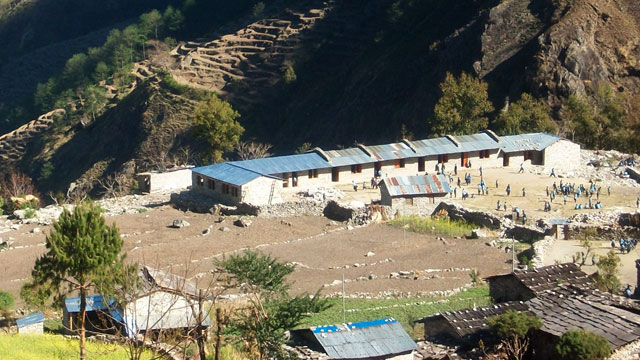

GANDAKI LOWER SECONDARY SCHOOL |
Les terrasses de Runchet

Runchet

L’ECOLE, SHREE
GANDAKI LOWER SECONDARY SCHOOL
Elle a été créée en 2045, elle comprend en tout 9 salles dont
un bureau.

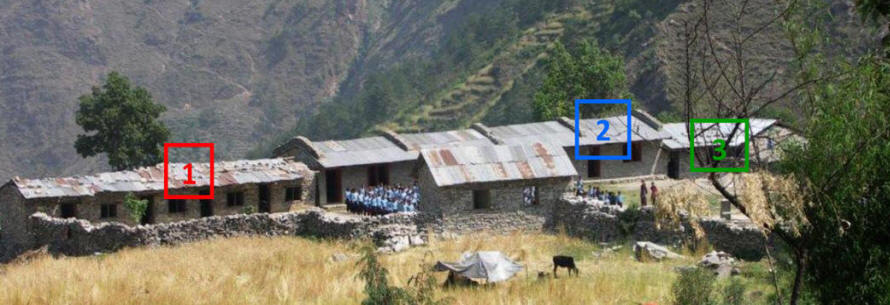

Le bâtiment le plus ancien
(1),
très vétuste, a 23 ans et a été entièrement financée par les villageois. Un
bâtiment
(2)
construit
en 2009 avec l’aide de l’association « Care Nepal » abrite un bureau et 3 salles
de classe. Un petit bâtiment
(3)
de deux salles est en construction : le gouvernement a donne 1 lakh (1000 euros)
et le village 3 lakhs (3000 euros).
-
L’école est
composée de 9 classes : niveau 1 à 8 + plus la maternelle
-
350 enfants
sont actuellement scolarisés
-
8 enseignants
(avec le Directeur) assurent les cours
* 4 enseignants sont rémunérés par le Gouvernement népalais
* 4 enseignants par les villageois
-
Elle accueille
les enfants à partir de l'âge de 3 ans. Après la 8ème classe,
les enfants issus des familles les moins pauvres peuvent poursuivre leur
scolarité à Keraunja
-
Les cahiers et
crayons sont à la charge des parents
* Jusqu’au niveau 7, les livres sont fournis gratuitement par le
gouvernement
* A partir du niveau 8, les livres sont à la charge des familles et le coût
(1000 roupies par an et par élève)
est élevé, notamment en raison du transport
LE PROJET :
Suite à la visite de Christian en avril, notre association avait comme
projet de les aider en 2014 pour la reconstruction du plus ancien bâtiment
(1),
mais il y a eu urgence, la mousson 2012, très a provoqué
l’effondrement de la toiture et de certains murs.

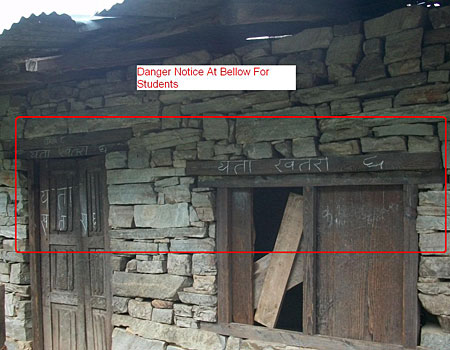

Le bâtiment très endommagée, inutilisable, a été condamné car devenu trop dangereux. Il
a été remplacer en urgence.

Une classe
Christian reçu par les enseignants
Garçons et filles sont très attentifs malgré des conditions
assez rudimentaires

La maxime de l'école

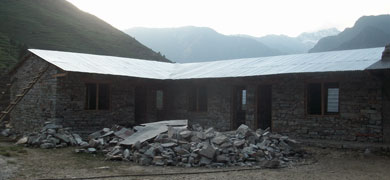

MAI 2013: l'école est opérationnelle
AVRIL 2013: Christian et 18 parrains et marraines
inaugurent le nouveau bâtiment
Mars 2013, il ne reste plus que l'intérieur
à fignoler

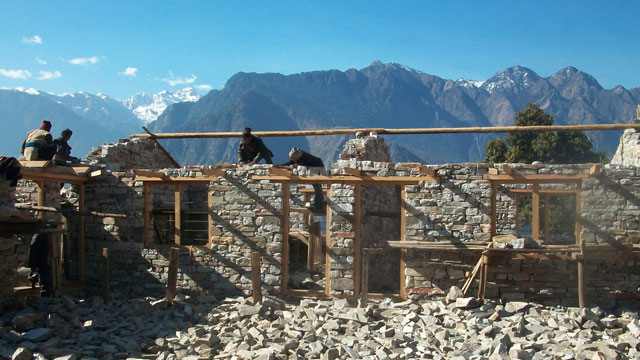

Février 2013,avancement des travaux

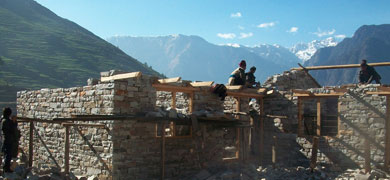

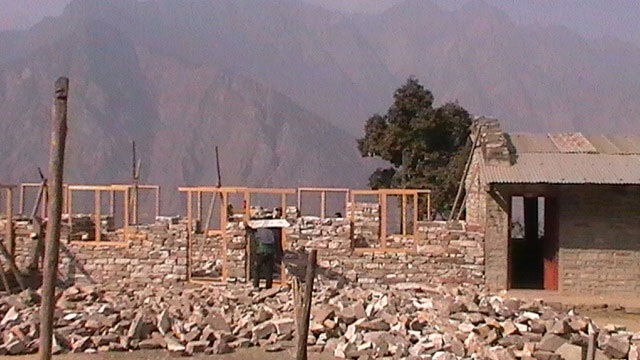

Janvier 2013, les murs du nouveau bâtiment
sortent de terre

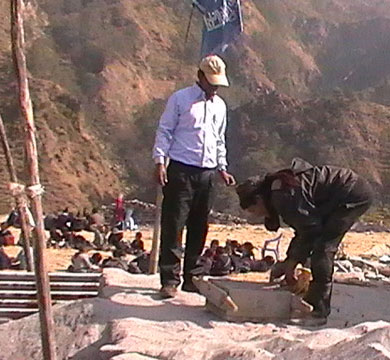

Décembre 2012, commencement des travaux,
démolition du bâtiment
Reconstruction d'un bâtiment scolaire
La construction du nouveau bâtiment scolaire a débuté en octobre 2012
et
les travaux ont été terminés en
avril
2013
Le
coût a été de 1 243 500 Rps pour le bâtiment et 300 000
Rps pour l’équiper
au total : 1 543 500 Rps
Le projet :
Suite à la visite de Christian en avril, notre association avait comme
projet d'aider le village en 2014 pour la reconstruction du plus ancien bâtiment,
mais il y a eu urgence, la mousson très abondante en 2012 a provoqué
l’effondrement de la toiture et de certains murs.

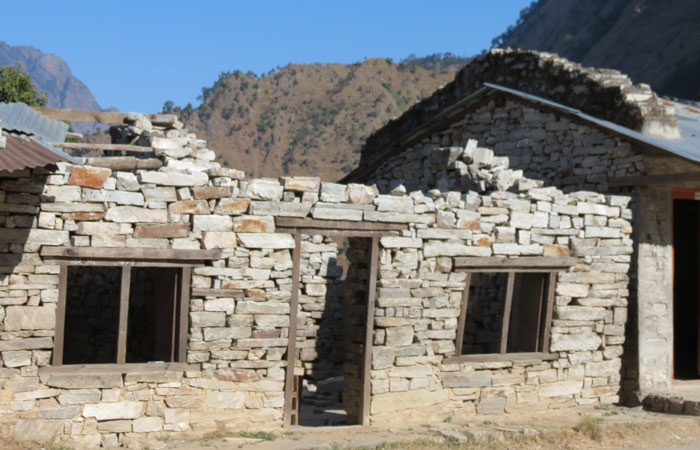

Le bâtiment très endommagée, inutilisable, avait été condamné car devenu trop dangereux. Il
était très urgent de le remplacer.
Il
a été démoli et reconstruit.
Le financement:

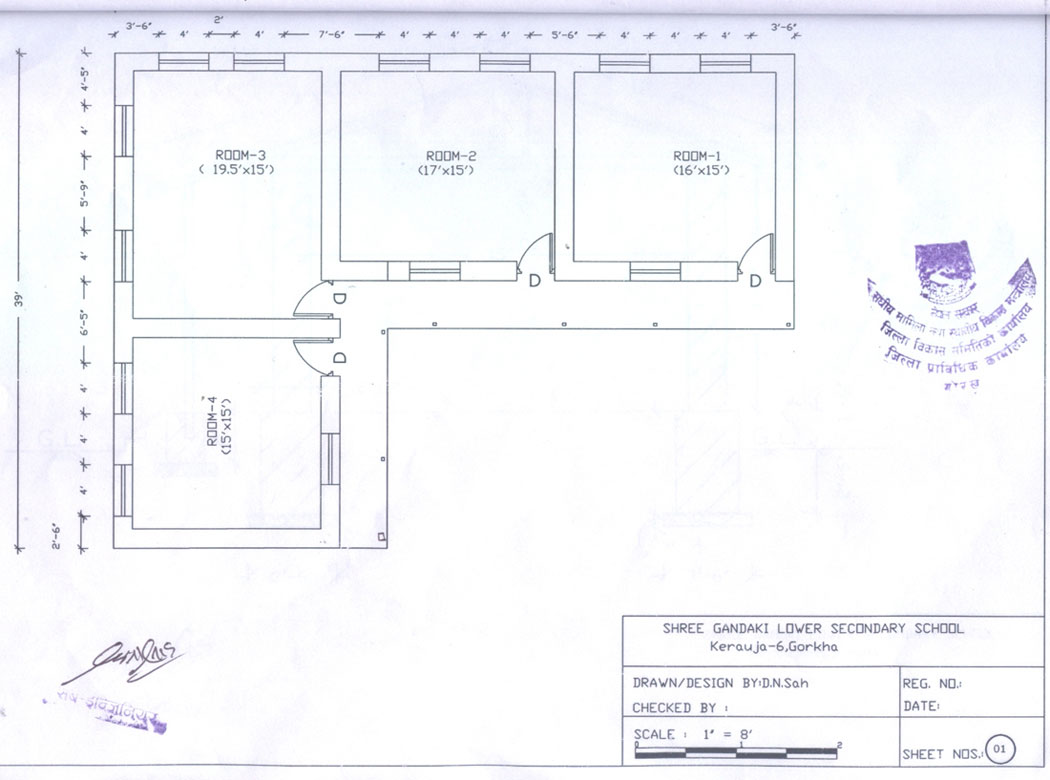

Pour la construction du nouveau bâtiment comportant 4 salles de classes
un devis
de 1 243 500 Rps nous a été soumis que nous avons accepté.
Habituellement nous
demandons un engagement de 25% de la part du village.
Cela n'a pas été possible pour ce village qui est très pauvre était déjà engagé financièrement
sur la construction d'un bâtiment.
Le financement
a été assuré
en
partie
par "Les Amis de Laprak" qui ont investi dans ce projet 943 500 Rps
(avec l'équipent des classes),
600 000 Rps ont été apportés par l'association
MIJCP
''Maison Internationale des Jeunes
pour la Culture et la Paix"
dont Maguy LAURENT, une marraine, est
Présidente.

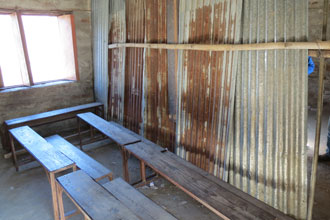

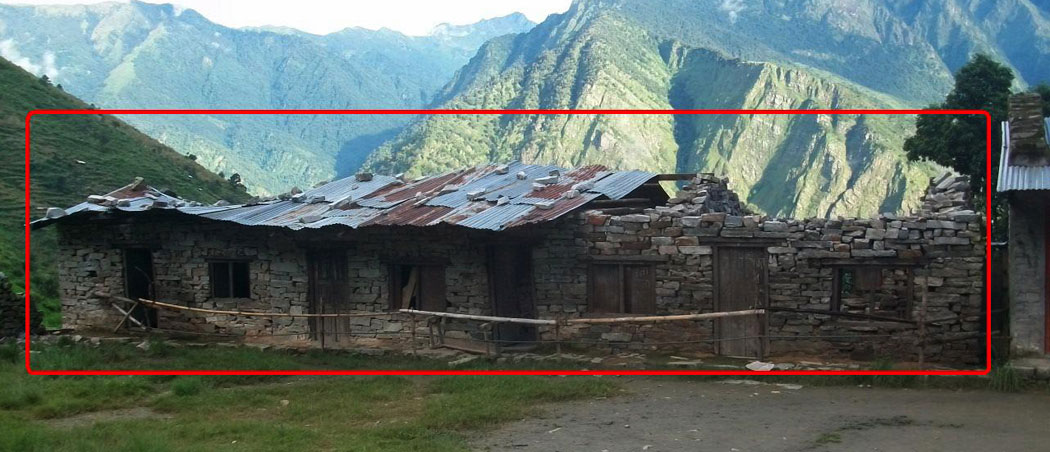

Ce bâtiment sera démoli

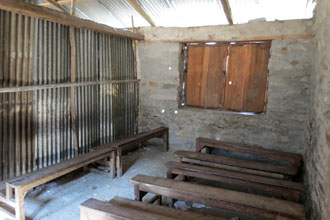

Au passage de Sylvie, le toit avait été enlevé et les élèves regroupés dans

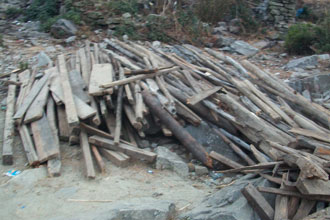

un autre bâtiment

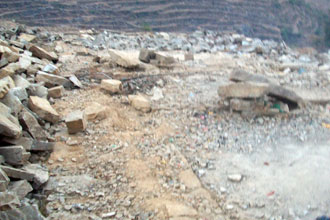

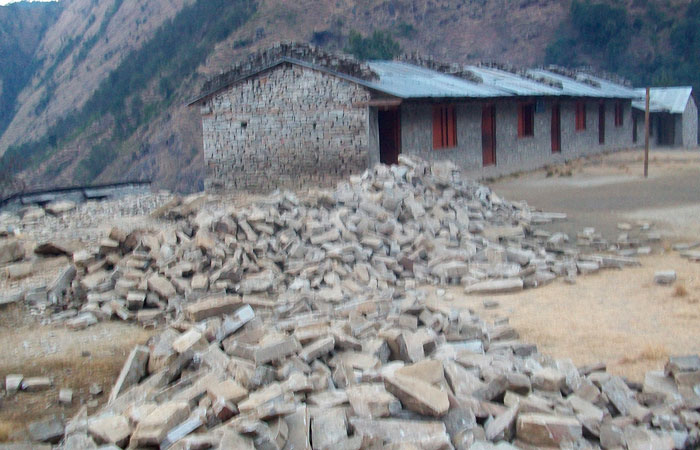

8 jours après le bâtiment était entièrement démoli

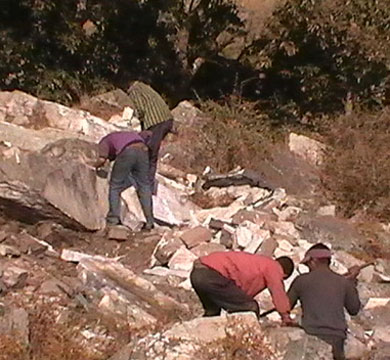

Les pierres sont
récupérées pour la nouvelle construction


Les classes sont séparées en 2 par des tôles

Les villageois s'activent

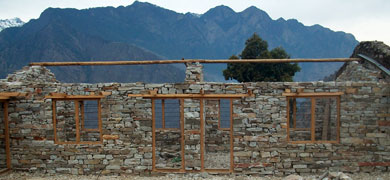

Les murs sont presque terminés
L'ensemble des bâtiments scolaires est très réussi
Accueil chaleureux et des enfants souriants malgré la pluie
Inauguration du nouveau bâtiment sous des trombes d'eau

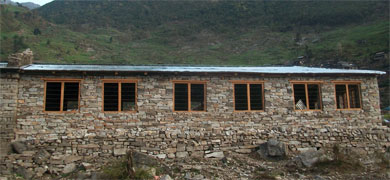

Le nouveau bâtiment scolaire
Des élèves très studieux
|
