Octobre 2017 : inauguration des 2 bâtiments
scolaires.
Cliquez-ici
Août 2017 :
la toiture, les fenêtres et les portes
sont posés. Peinture des portes et des fenêtres.
Cliquez ici
Juin 2017 :
Sylvie visite le chantier et livraison des tôles
pour le toit. Cliquez ici
Avril 2017 : l'avancée des travaux.
Cliquez ici
Fin mars 2017 : montage des murs, pause des
encadrements, contrôle par l'architecte de la bonne
qualité des travaux et construction des fondations
du 2me bâtiment scolaire.
Cliquez ci
Mars 2017 : construction des fondations.
Cliquez ici
Février 2017 : commencement des fondations.
Cliquez ici
Janvier 2017 : début des travaux.
Cliquez ici
Octobre 2016 : Sujan
Pokharel,
ingénieur-architecte du Ministère de l'Education
Nationale et responsable des bâtiments scolaires
dans la région de Gorkha, passe à
Khorla.
Il
rencontre le Comité de l'Ecole et établit avec eux
le plan d'implantation des nouveaux bâtiments
scolaires. Cliquez ici
30 août 2016 : nous avons reçu la confirmation
d'autorisation de reconstruction par le Ministère de
l'Education et le Ministère de la Reconstruction,
pour voir le document. Cliquez ici.
24 mai 2016 : avec Ganesh Himal, nous avons obtenu l'autorisation
officielle des autorités de Gorkha pour la
reconstruction aux normes antisismique de
9 classes (3 bâtiments de 3 classes).
Cliquez ici.

Octobre 2016:

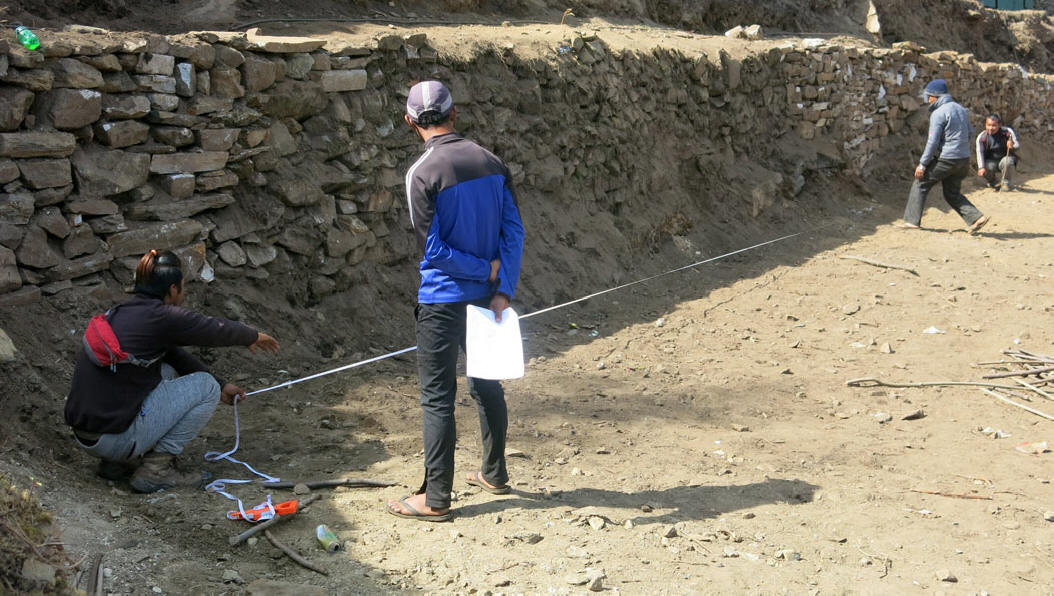

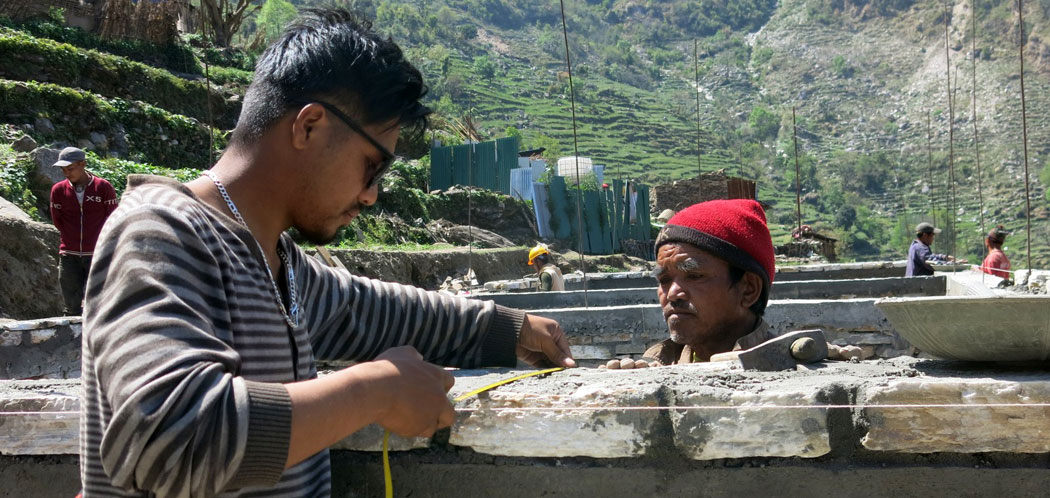

A la demande de Ganesh Himal, Sujan Pokharel, ingénieur architecte du Ministère de
l'Education Nationale responsable des bâtiments scolaires dans la région de Gorkha, passe à Khorla. Après une réunion avec le comité de reconstruction de

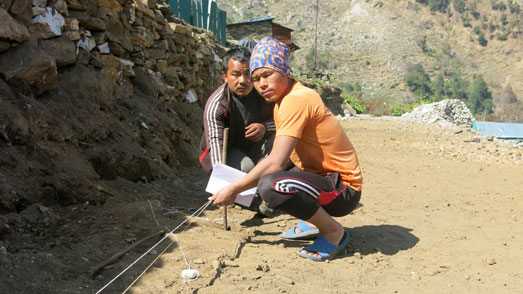

l'école, il étudie et mesure le terrain en vue de la reconstruction des
bâtiments scolaires. Il est accompagné par
Phul
Maya Rana,
secrétaire à Gorkha de Ganesh Himal, et Pure Grurung, également mandaté par
Ganesh Himal et qui surveillera les travaux de reconstruction.

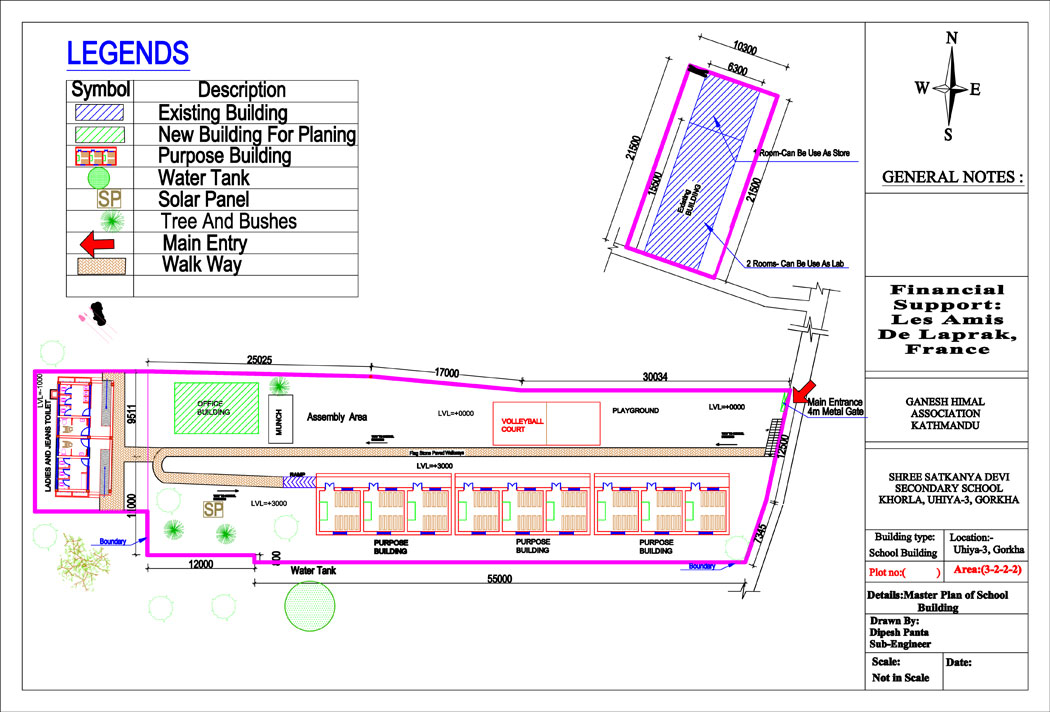

Dipesh Panda nous a fourni un plan d'implantation des bâtiments scolaires.

En rouge, ce sont les 3 bâtiments dont nous finançons la reconstruction.

Coût = 12 394 374 de Rps, pour voir le devis
cliquez-ici
Janvier 2017 :
Commencement des travaux

Déblayage de l'emplacement des nouveaux bâtiments scolaires et stockage des
matériaux.

Délimitation de la construction des bâtiments scolaires.

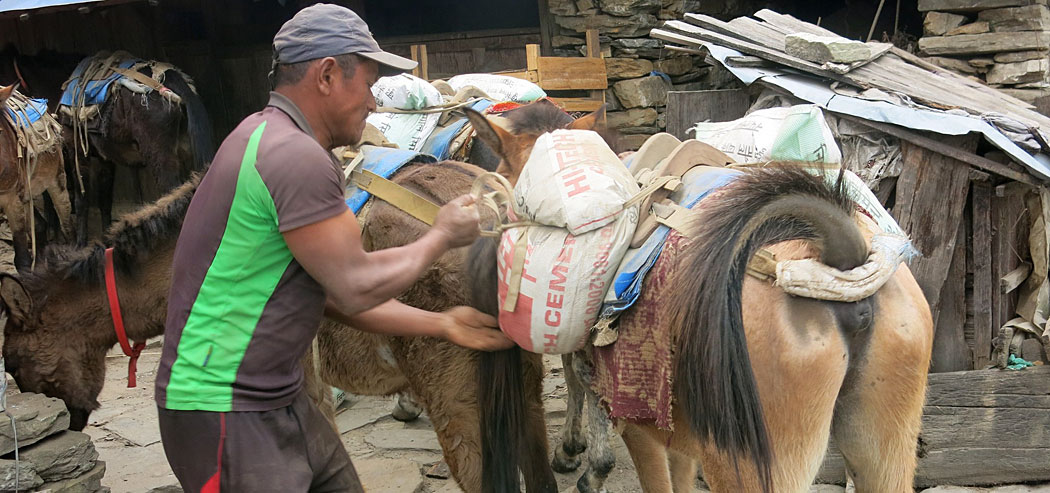

Livraison du ciment.
Février 2017 :

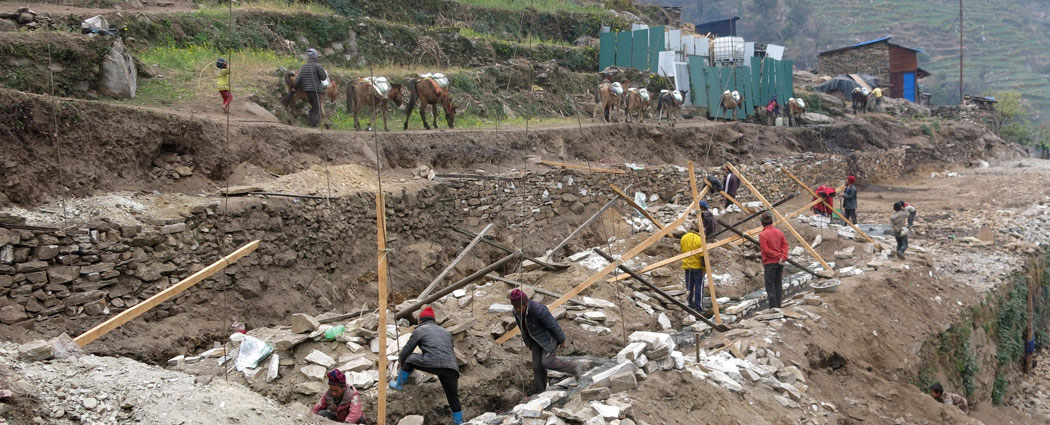

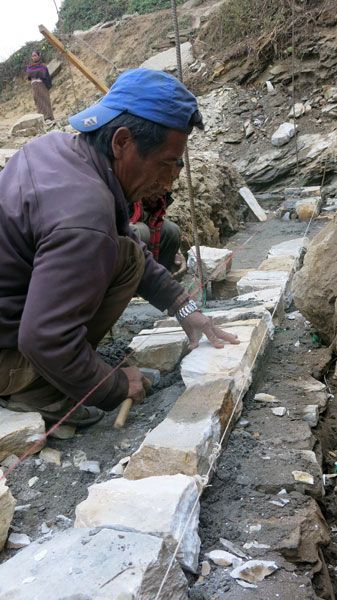

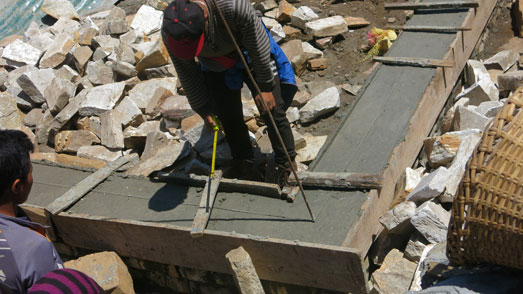

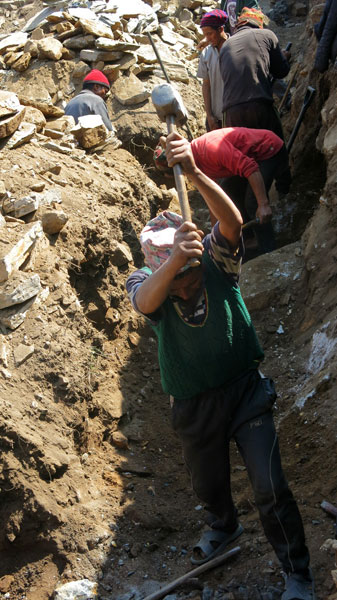

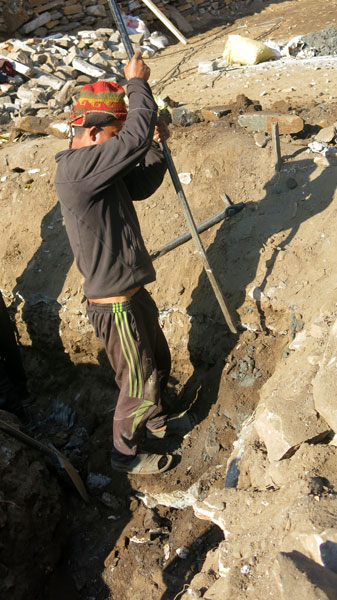

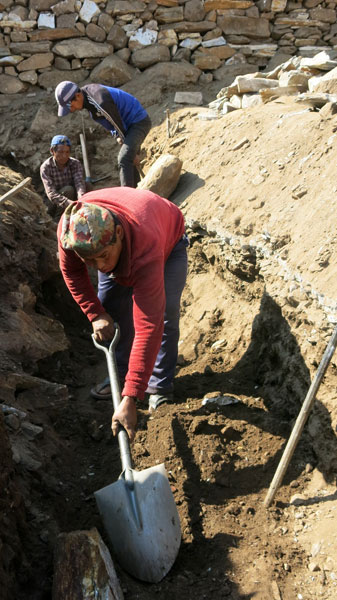

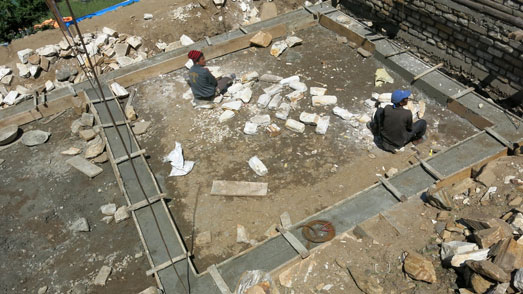

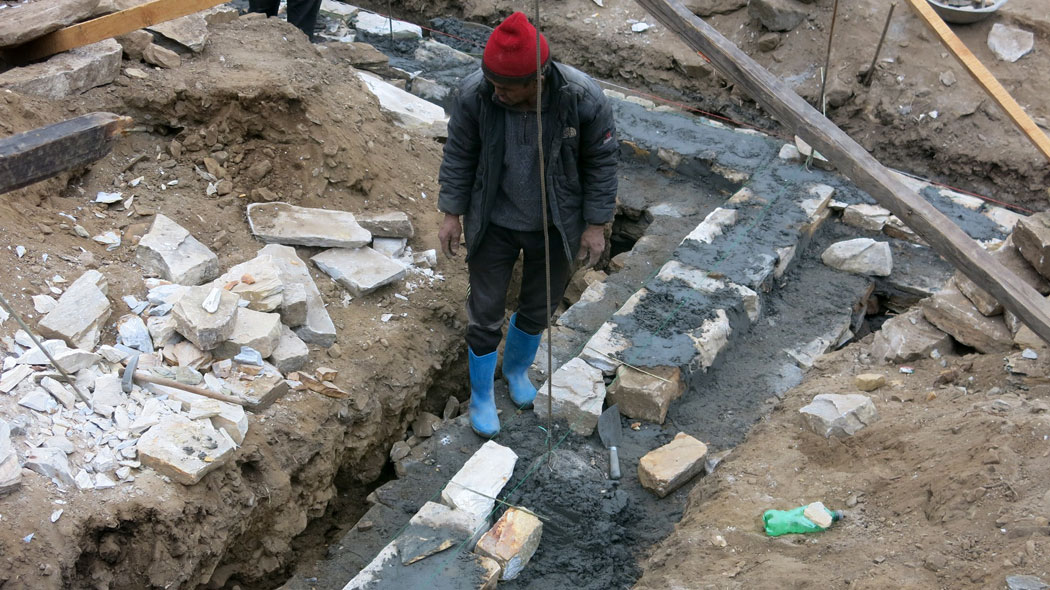

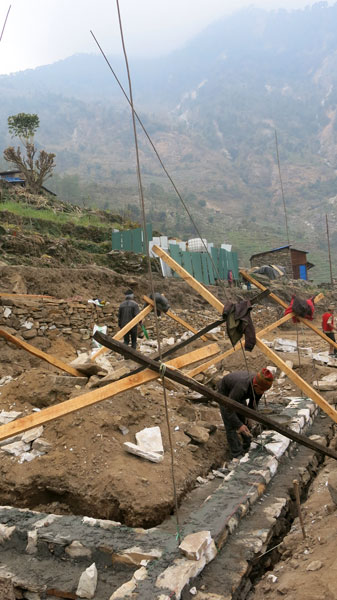

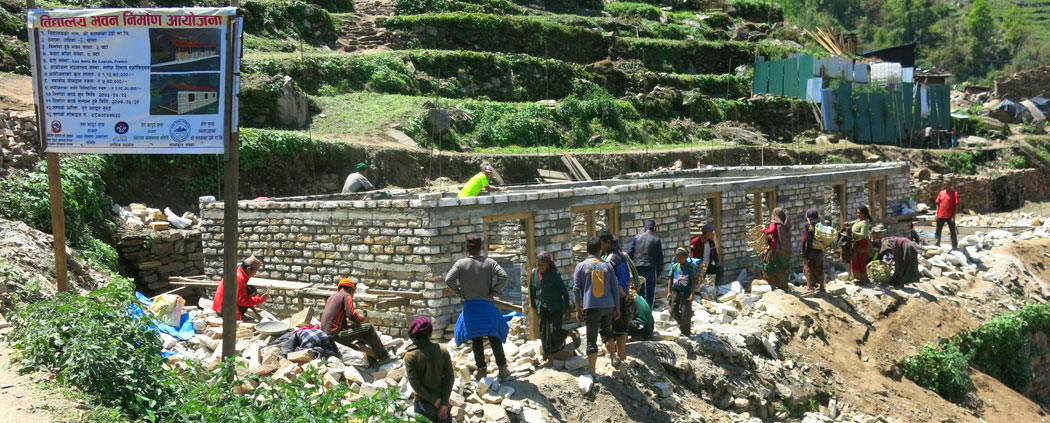

Début de la construction des fondations.

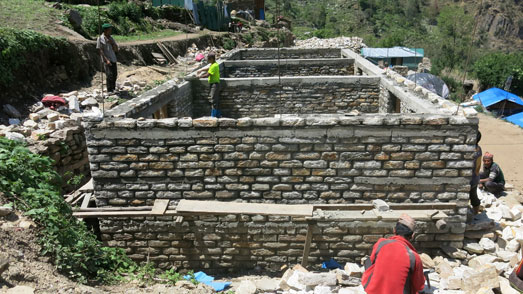

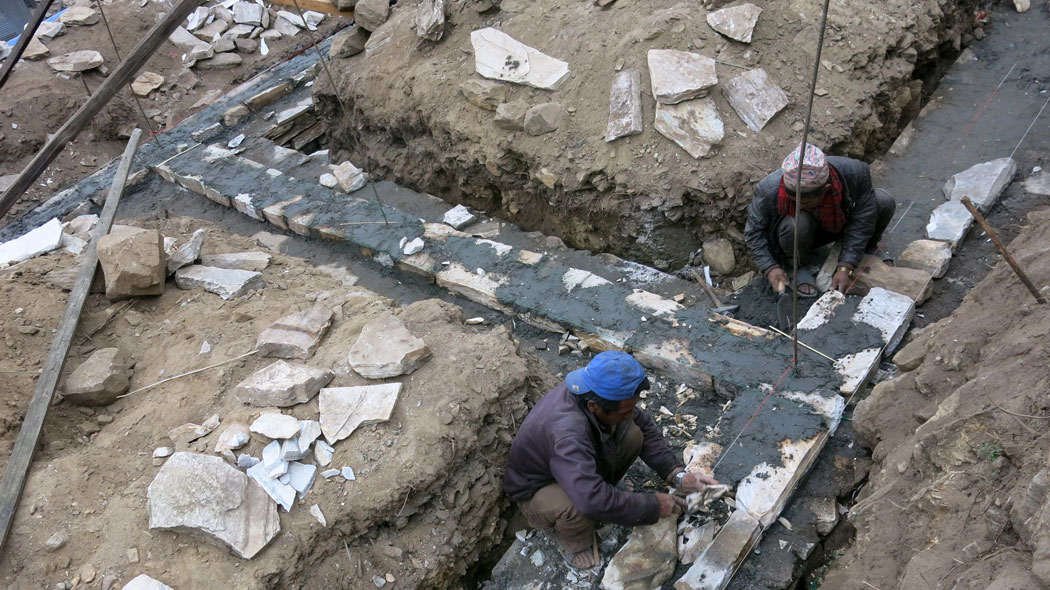

Mars 2017

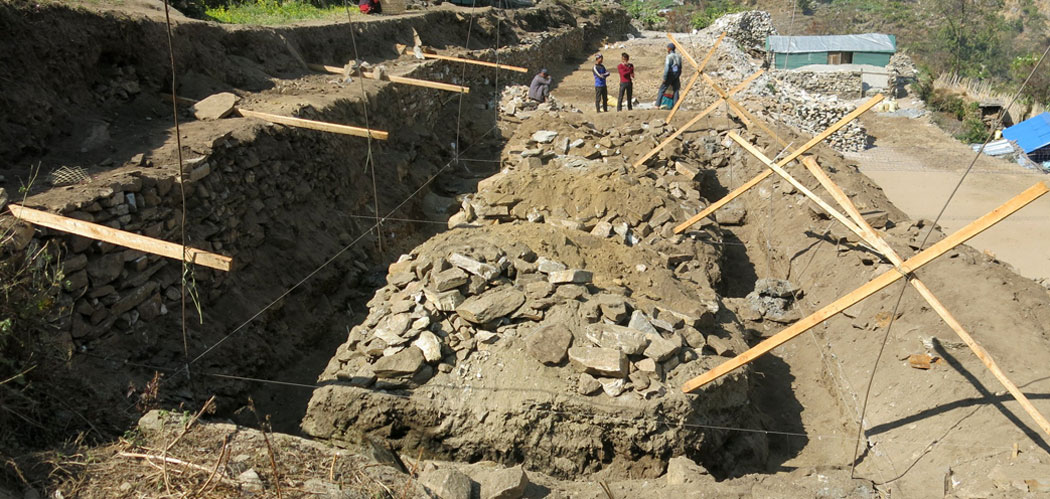

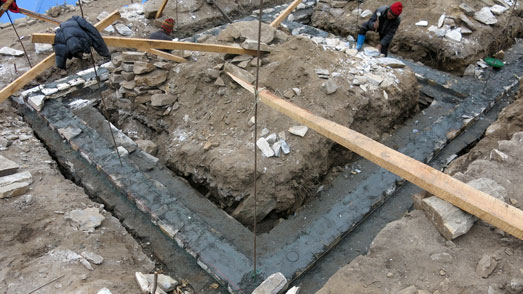

Construction des fondations, les Khorlakis n'étant pas expérimentés pour la
technique du ciment, ce sont les maçons Laprakis qui sont venus construire les
fondations et les murs.

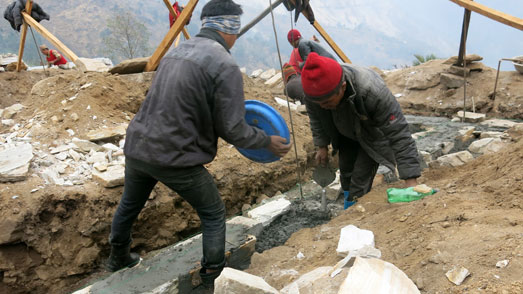

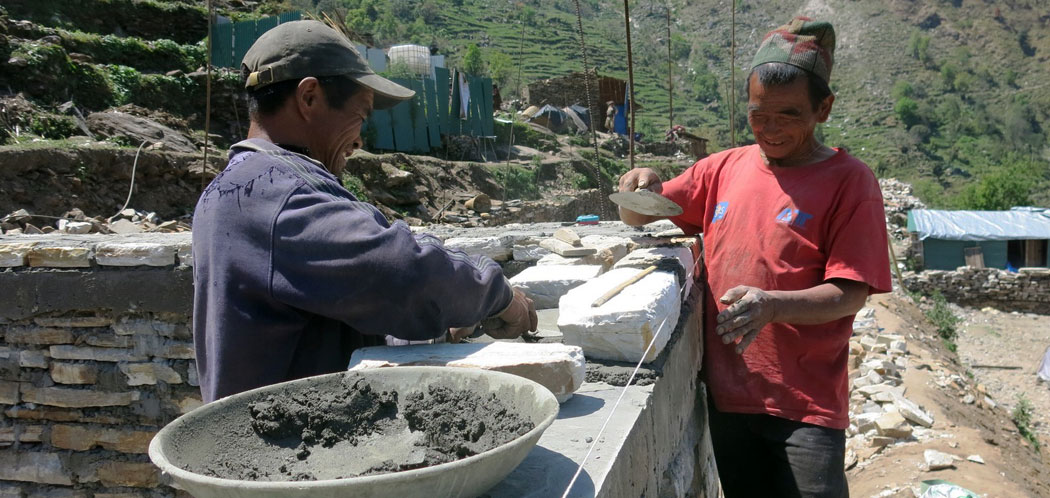

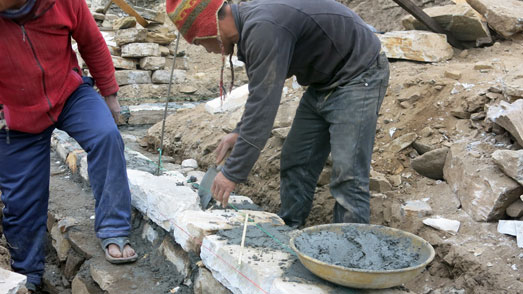

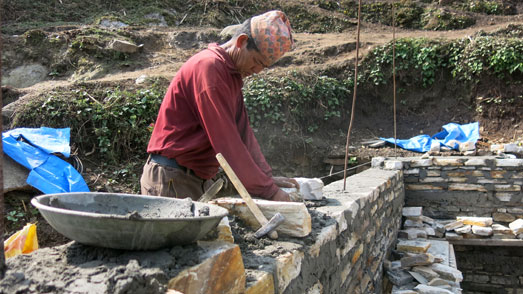

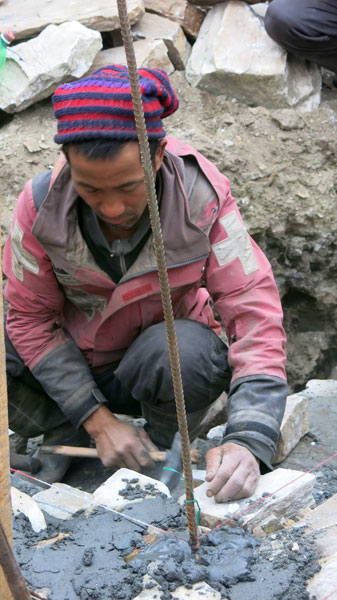

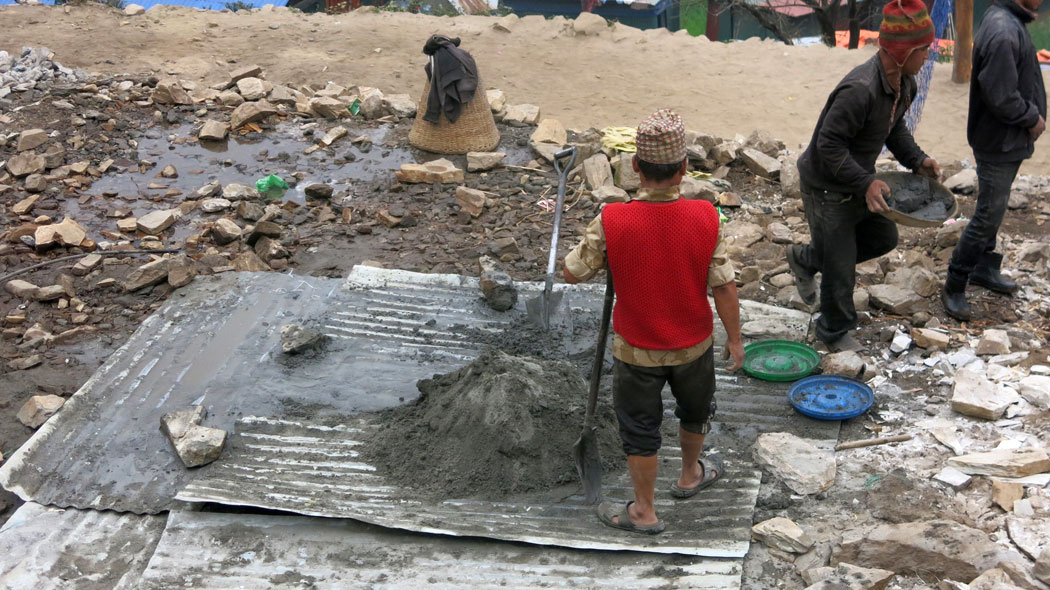

Le gâchage du ciment, une vraie technique!

L'équipe de maçons Laprakis

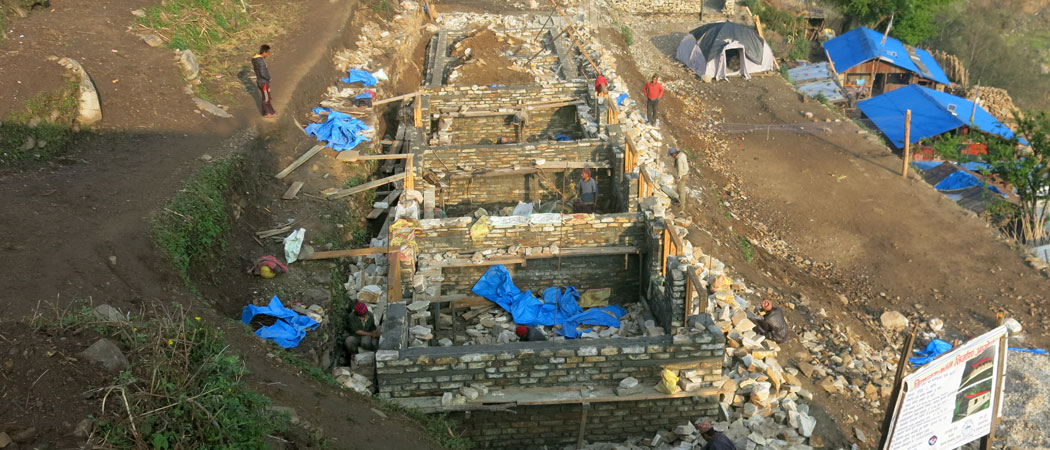

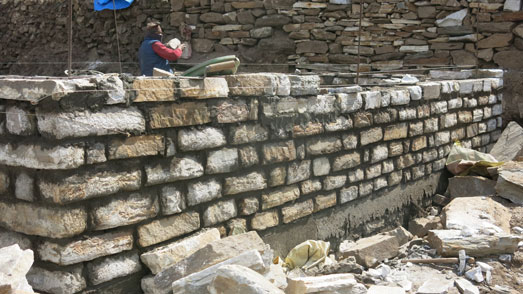

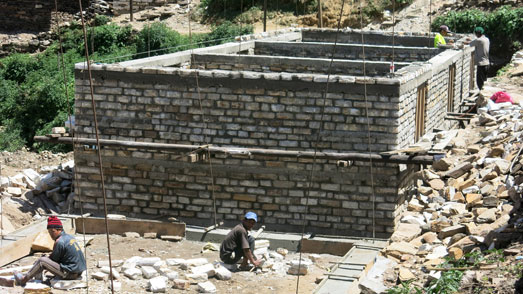

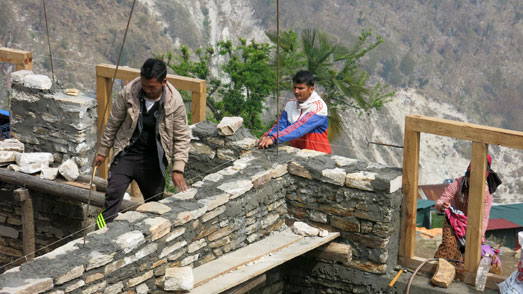

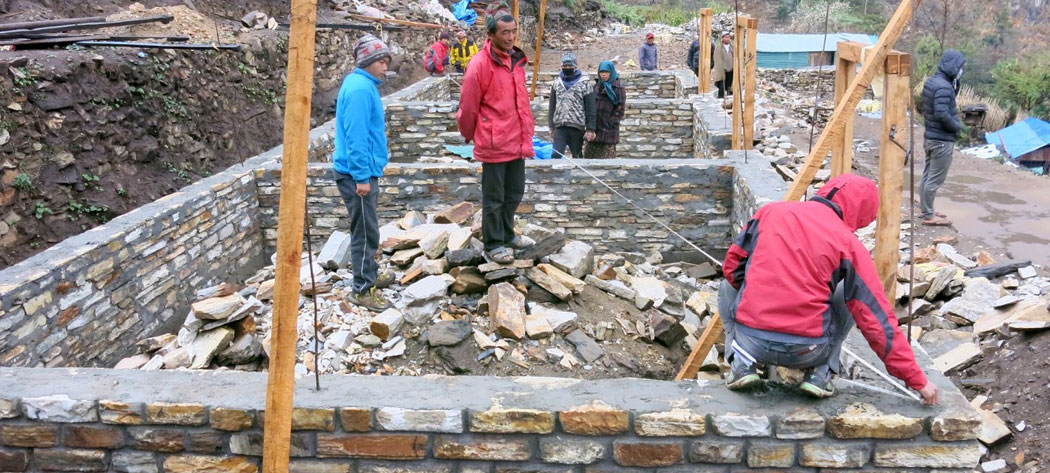

Fin mars 2017

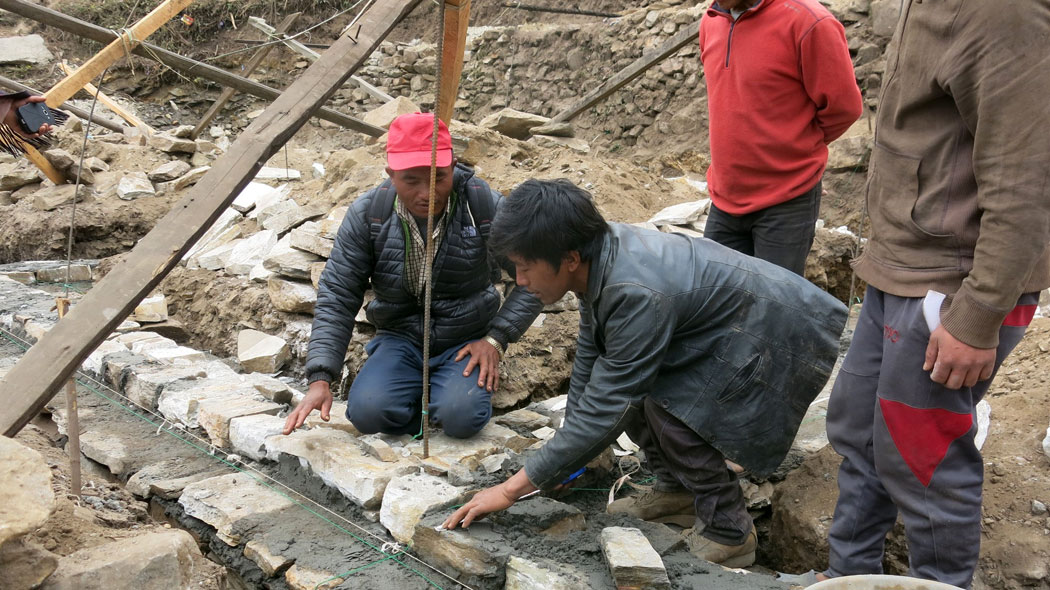

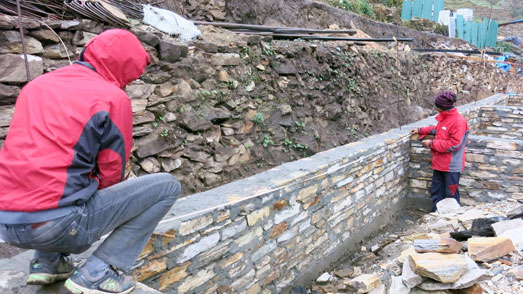

Le montage des murs, la pause des encadrements et le contrôle par
l'architecte de la bonne qualité des travaux

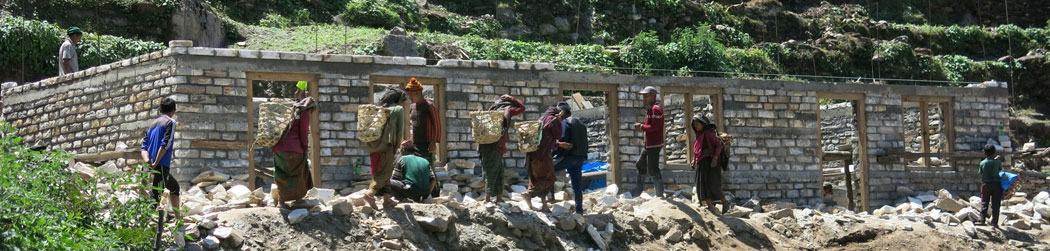

Ce sont les femmes qui portent les pierres.

Le montage des murs, ce n'est plus la technique des pierres sèches.

Au fond, les fondations du 2ème bâtiment scolaire.

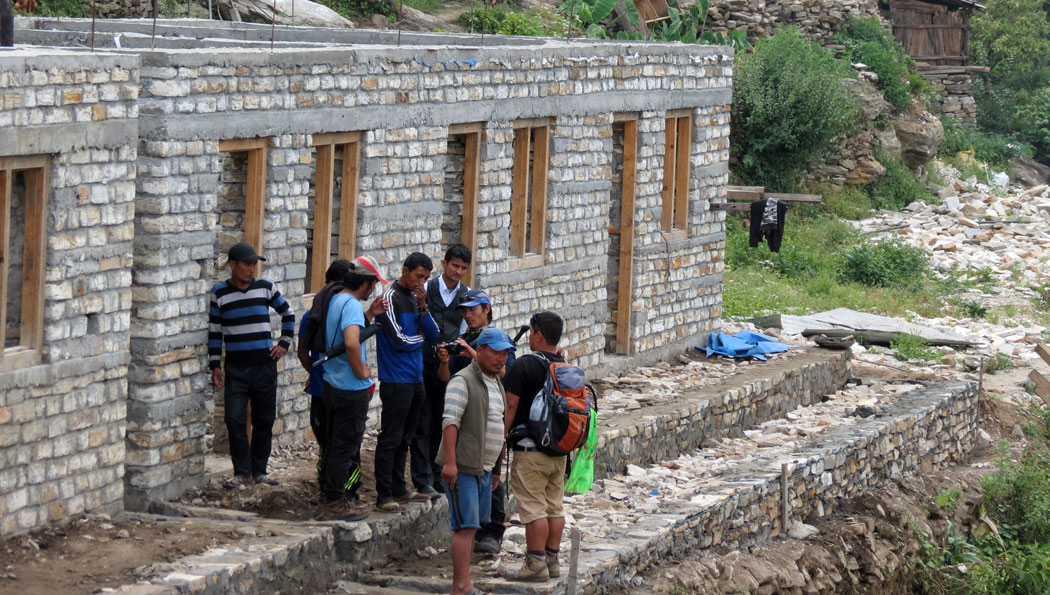

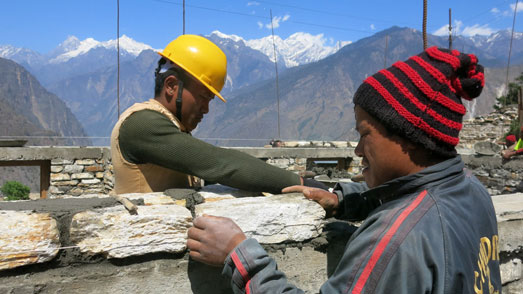

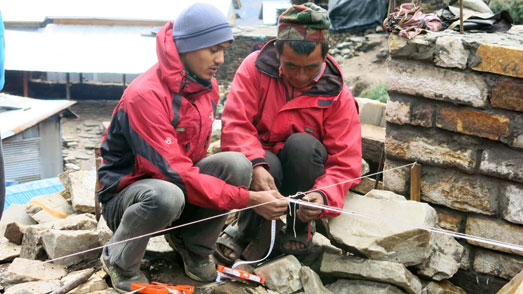

Contrôle par Sujan
Pokharel,
ingénieur-architecte de la qualité des
travaux et des dimensions des salles.

20 avril 2017
L'avancée des travaux

Comme dans les autres villages ce sont les femmes qui transportent les pierres
et font les graviers.

Pour le premier bâtiment, les encadrements des portes et des fenêtres sont posés
et le montage des murs pratiquement terminé.

Travail très soigné effectué par des artisans Laprakis

Contrôle de l'épaisseur des murs

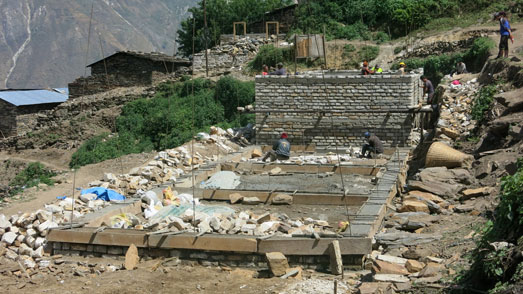

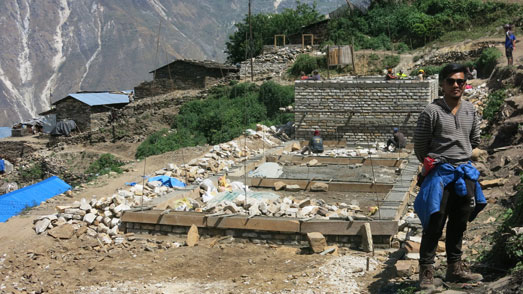

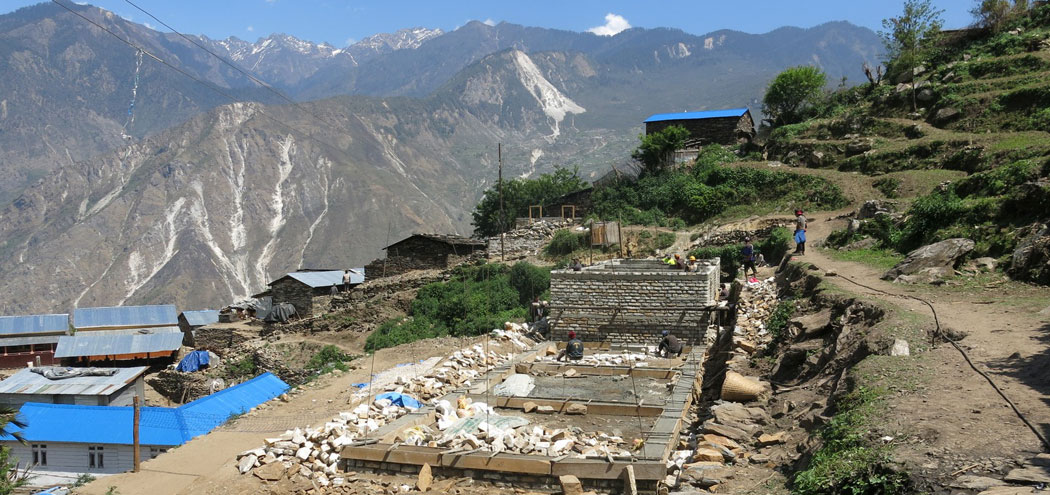

Les fondations du 2ème bâtiment scolaire sont terminées.

Le contrôle de la qualité des travaux est régulier.

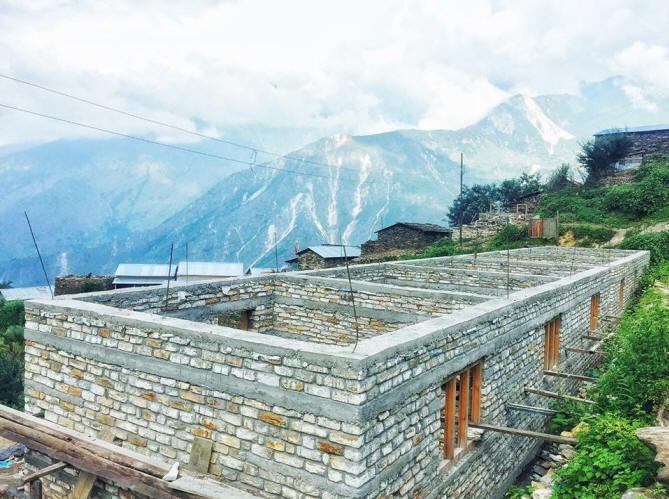

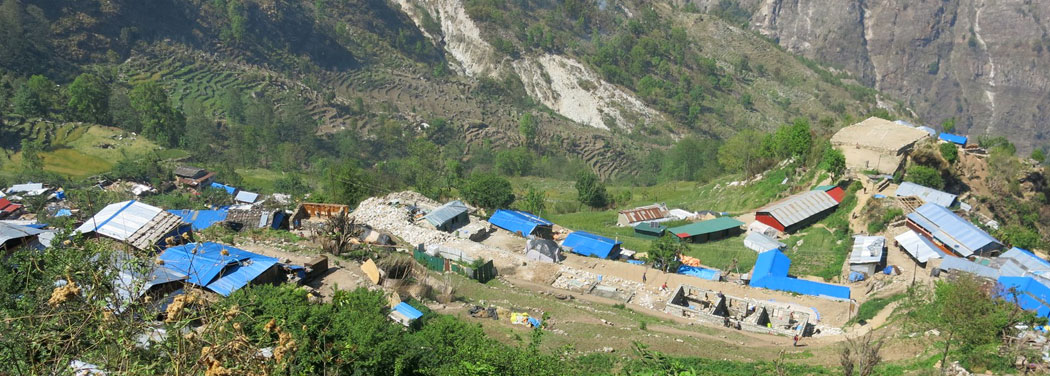

Par manque de place, les 3 bâtiments scolaires seront construits en enfilade.

Le chantier vu du haut.
Juin
2017

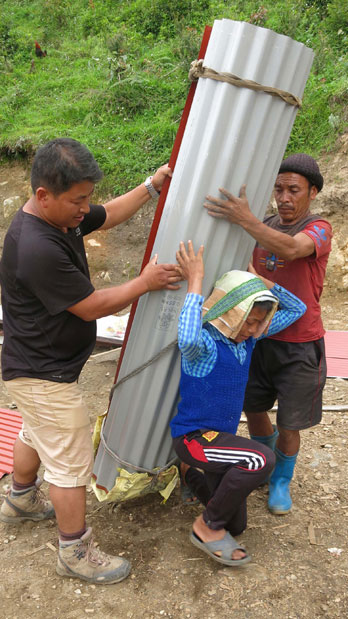

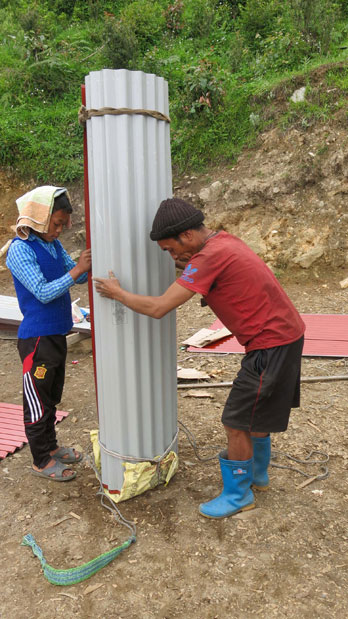

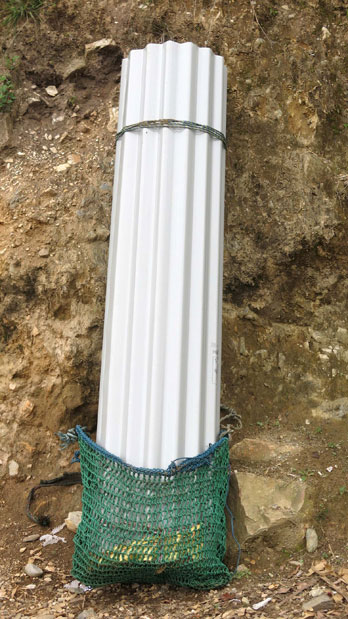

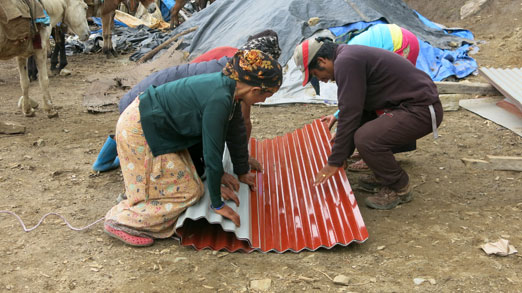

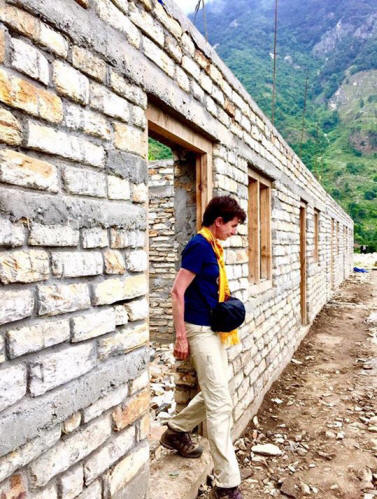

Sylvie visite le chantier et livraison
des tôles pour le toit

Août 2017

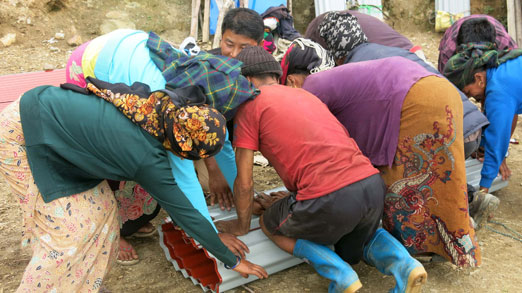

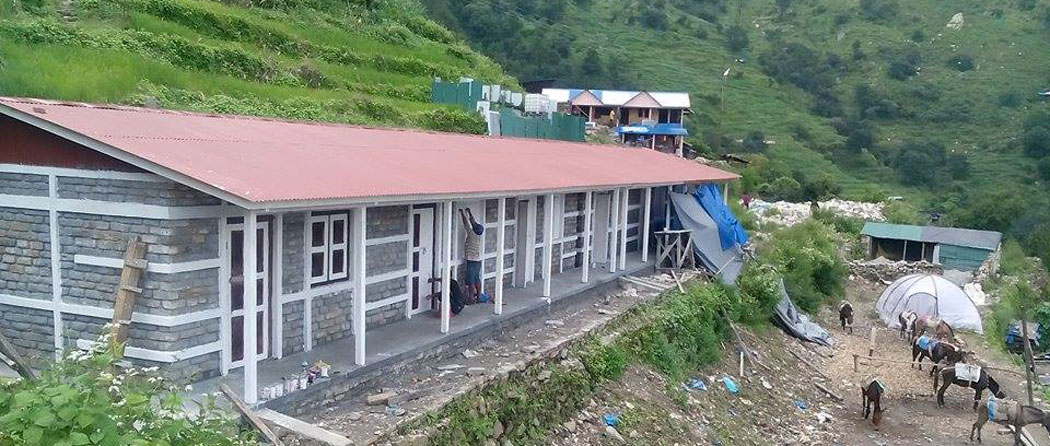

La toiture, les fenêtres et les portes sont posés.
Peinture des portes et des fenêtres.

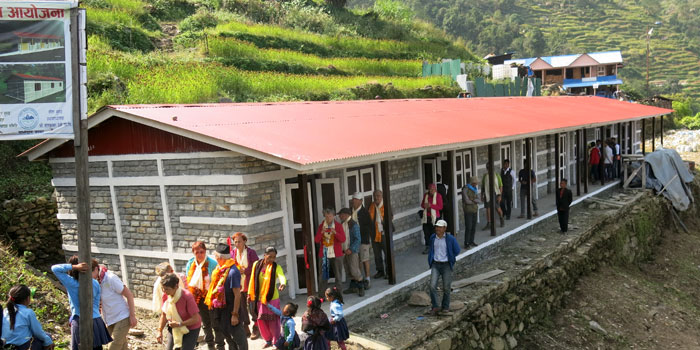

Octobre 2017
Inauguration des 2 bâtiments scolaires.

La montée assez rude à Khorla.

L'accueil inoubliable des Khorlakis...
Toujours des colliers de fleurs.

Les remerciements de la directrice de l'école.

Discours de bienvenue de Sher Bahadur Gurung(Président du
Comité de l’école) avec Kesap, notre guide.

Le groupe, très fleuri, avec l’ami Puré, notre correspondant
local dans les villages.

Les danses traditionnelles.

Inauguration des nouveaux bâtiments
scolaires avec Santa Bahadur Gurung (Président du Comité de reconstruction),
Sita (Directrice) et Sher Bahadur Gurung(Président du Comité de l’école).

Les classes sont très joliment agencées et
décorées.

Avec le Président du comité de
reconstruction de l’école.

KHORLA,
reconstruction du 3ème bâtiment scolaire,
cliquez-ici
KHORLA avant
le séisme,
cliquez-ici
