	  Le bâtiment scolaire

			| L'ECOLE,

			SHREE JANAGRITI PRIMARY SCHOOL |

	 Le
	village

	A 879m d’altitude, Machhakhola est un village situé dans le district de
	Gorkha sur le tour du Manaslu, à la confluence de 2 rivières : la Machha Khola (rivière de poisson) et la Buddhi Gandaki.
 Pour y aller, la route puis une piste non goudronnée permettent de gagner
	Arhugat en une très longue journée de bus de Katmandu. Après, il faut
	compter  8 à 10H de marche pour arriver à ce village.
 Machhakhola a été  créé par les villageois de Lapsibot, un village situé à
	2000m d’altitude pour y prendre leurs quartiers d’hiver
 avec le bétail et y vendre leurs cultures.

Le

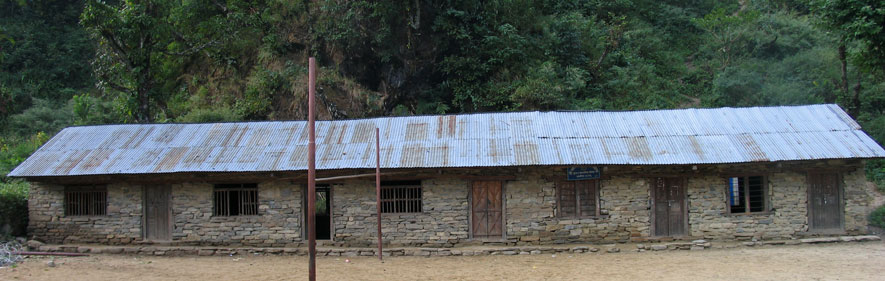

bâtiment actuel est très vétuste, infiltrations d’eau avec la mousson, toit en
tôles rouillées, sol en terre battue. Les murs ne vont pas jusqu’en haut, et
donc une classe entend l’enseignement de la classe voisine. Devant ces
conditions difficiles de scolarité, certains parents ont décidé  d’envoyer
leurs enfants dans l’école plus accueillante d’un autre village. Trente enfants
ont ainsi quitté l’école de Machhakhola  pour celle de Lapubesi.

	L’école
	accueille les

	enfants de la maternelle au niveau 5
	Elle est
	composée de 4 pièces (La salle des professeurs est utilisée pour faire des
	cours, il y a deux bancs (1 pour les filles et 1 pour les garçons), la
	Nursery  est dans la même classe que la classe 1)

	70 enfants sont scolarisés (dont 24 filles).Ce nombre pourrait atteindre une centaine à condition de construire un
	nouveau bâtiment scolaire.

	4 enseignants (dont  Lal Kaushi Gurung directrice) assurent les cours * 2 enseignants sont rémunérés par le Gouvernement népalais
 * 2 enseignants par les villageois

							Construction d'un nouveau bâtiment scolaire

			Construction

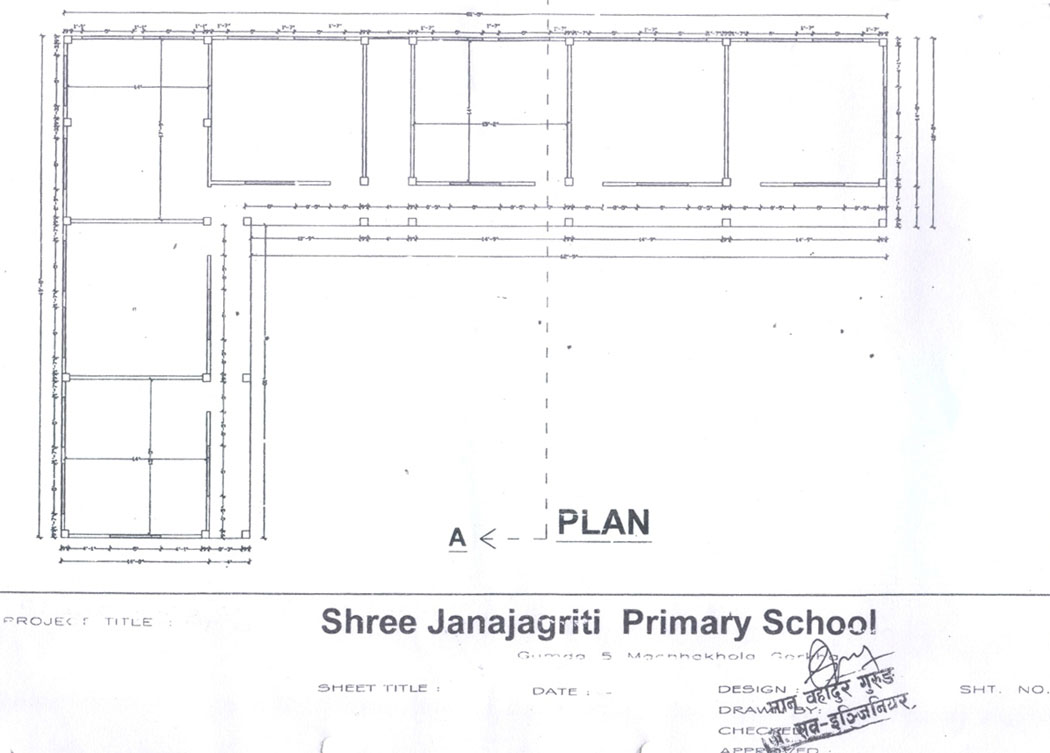

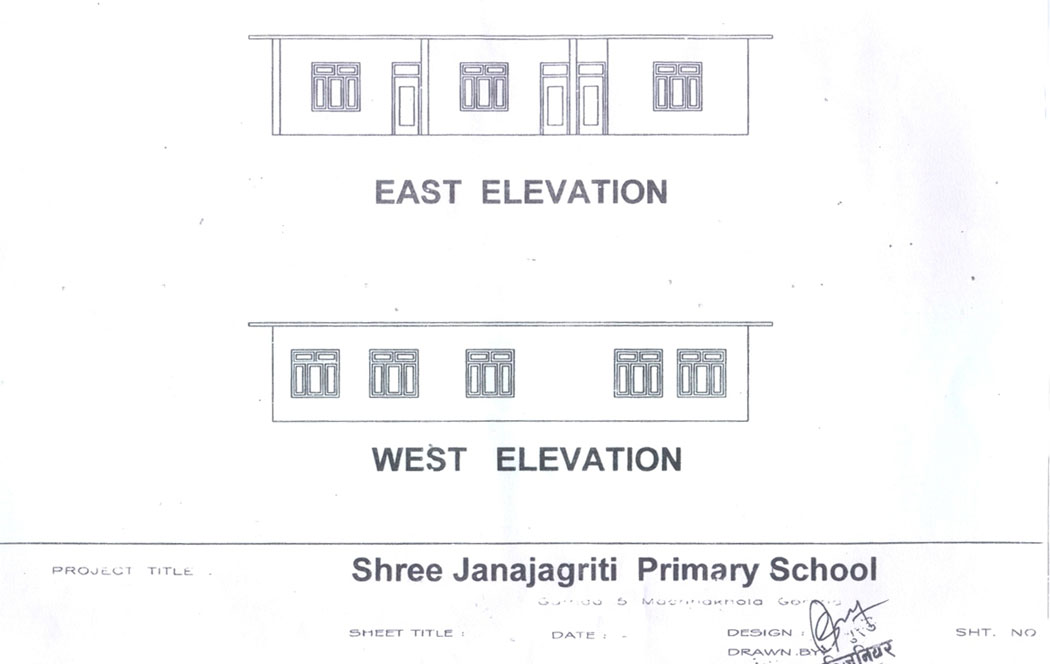

			d’un nouveau bâtiment scolaire  de 7 pièces (5 classes + la salle
			des enseignants + le bureau de la directrice)
			et
			son équipement

			en bancs et tables.
 Il a été construit en face du bâtiment actuel  pour éviter les
			infiltrations.
			Les
			travaux ont débuté au

			printemps 2014 pour se terminer en mars 2015.

			L’ancien bâtiment a été démoli et les pierres utilisées pour faire un
			mur de protection lors de grandes pluies pendant la mousson.
			  Le bâtiment avait couté 2 500 000  Rps avec la
			peinture et l'équipement en bancs et tables.
 * 1 300 000 Rps par  "Les Amis de Laprak"
 * 1 200 000 Rps par un don l'association de la Caisse des Dépôts et
			Consignations (CDC Développement  Solidarité)
 * Les villageois ont participé au financement de la construction
			sous forme de main d'œuvre.

 Grâce à Astrid (une marraine),
			nous avons obtenu un don de 120 0000 Rps de la part
			de la Caisse des Dépôts et Consignations (CDC Développement
			Solidarité)

	    Réunion avec le comité de l'école, les enseignants, accueil des
	villageois

 Pose et enduit de la dalle de toit

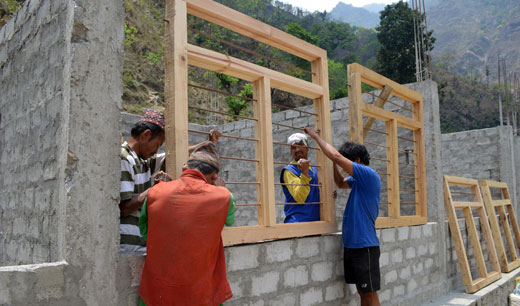

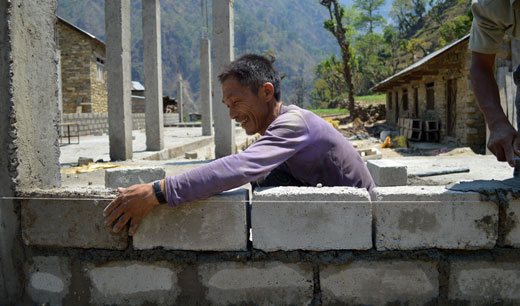

 Montage des murs et pose des encadrements

 Construction de la dalle de sol

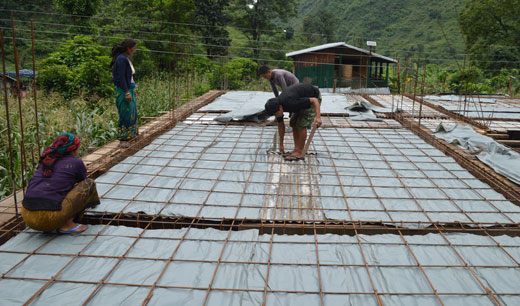

 Pose de la dalle de sol

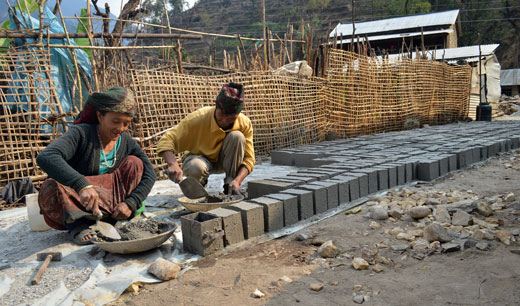

 Fabrication des graviers et des briques en ciment

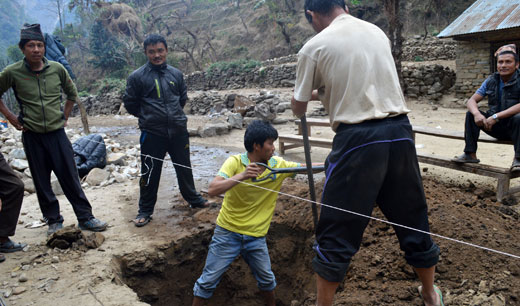

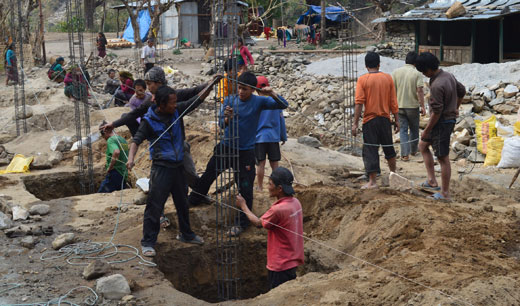

 Creusement des fondations et pose des armatures

 Réunion du Comité de Construction de l'Ecole et consécration du
	terrain par le Chaman
	MAI ET JUIN 2014
	MAI 2014
	MARS 2014 DEBUT DE LA
	CONCTRUCTION
	Avril 2014

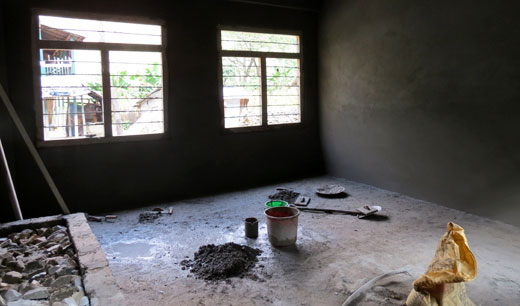

 Pose de l'enduit intérieur, aménagement de quelques classes et
	passage de Sylvie Vice-Présidente de l'association
	JANVIER 2015
	DECEMBRE 2014
	SEPTEMBRE ET OCTOBRE 2014

 Pose de l'enduit extérieur

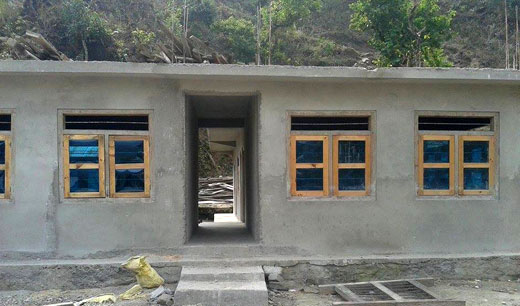

	 mars
	2015                 |
